多措并举
大航微电网按下台风过后恢复“快进键”

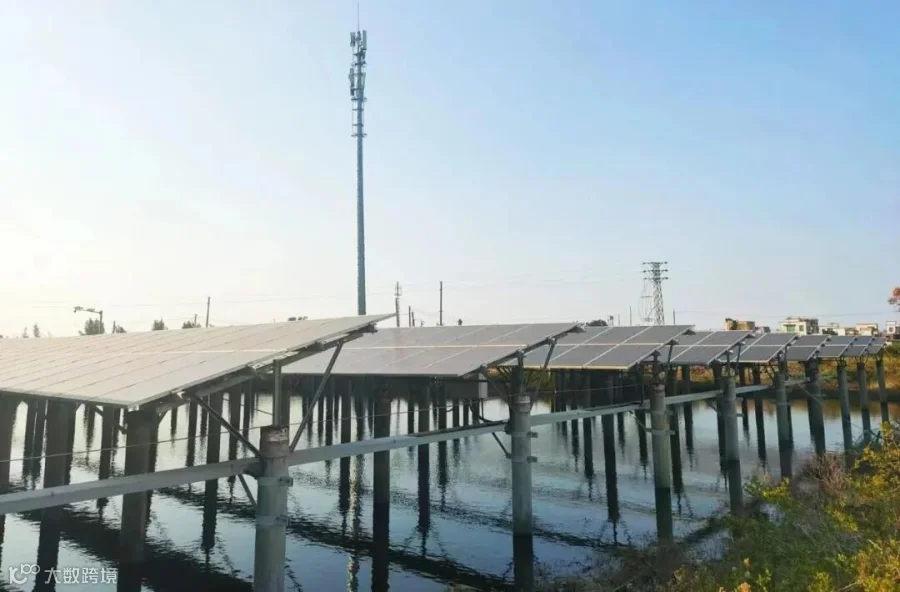

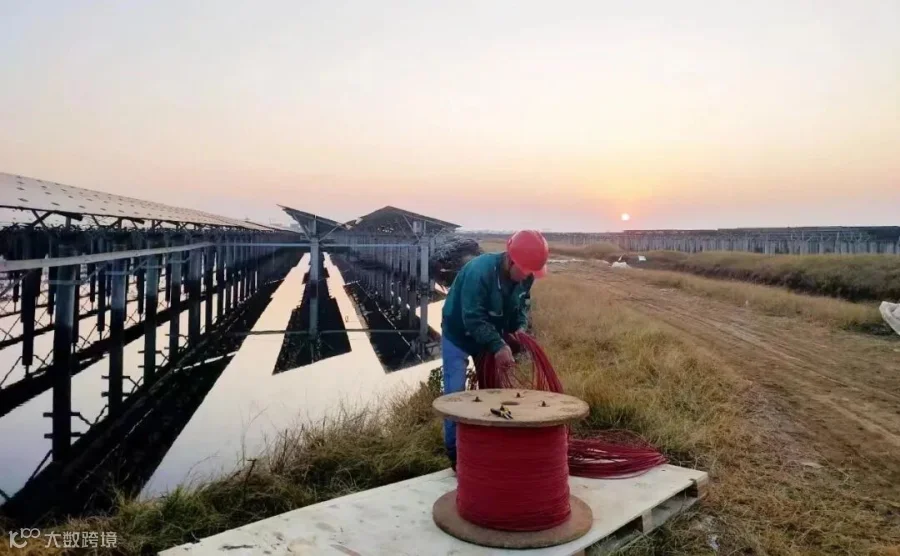

作为徐闻地区受灾电站中最早开启灾后恢复工作的单位,大航微电网现场工作人员积极协调当地村委会及地方政府,为恢复工作创造了良好的外部环境。10月26日中标施工方组织180余人的施工队伍进场开展工作,通过近半个月的努力工作,完成了35KV箱变、110KV主变、接地变压器等检修工作,保证了发电通道设备、线路正常带电运行。

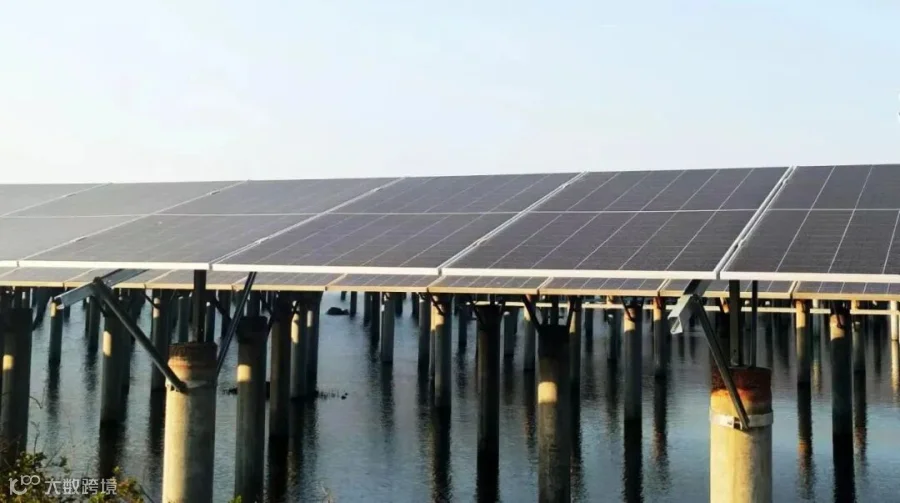

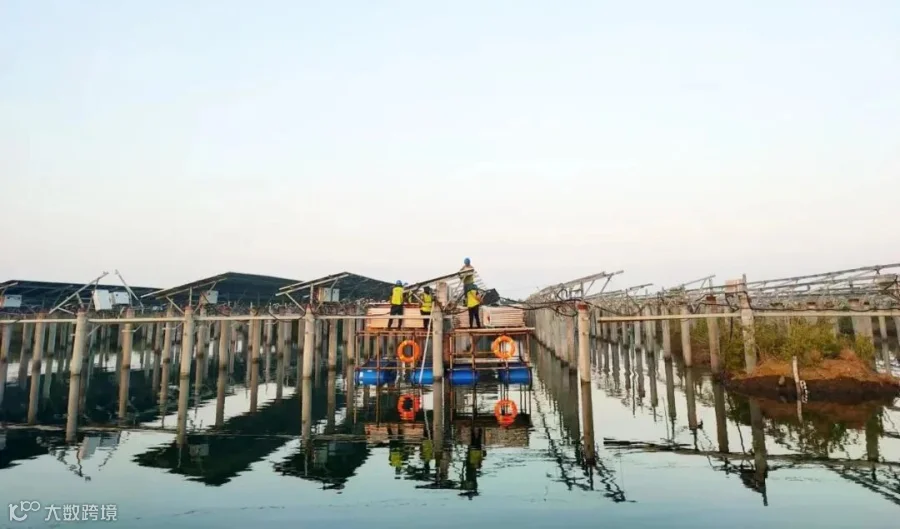

截止到12月17日,已有487台逆变器能投入正常运行,旧组件恢复安装73524片,新组件安装10360片,并网运行容量达15MW。因有近180根管桩倾斜和部分断裂需校正和修复,预计2025年1月底前可将大部分新组件安装到位,全容量40.7MW恢复运行可望在3月底前全部完成。后续,大航微电网将继续加强防灾减灾工作,提高应对自然灾害的能力,进一步完善预案措施,确保电站安全可靠运行。
