工程概况
西北游客中心是世博文化公园北区音乐之林的配套用房。经过180余天的昼夜拼搏,目前已于2021年1月23日完成结构封顶,后期混凝土浇筑、二次结构施工,室内外墙体砌筑及粉刷、外墙幕墙安装等工作正在紧密实施中!
01
由申迪园林负责建造的西北游客中心工程建筑面积2100㎡,层数1层,建筑高度4.95m。涉及景观工程、绿化工程、给排水工程、强弱电工程、配套建筑工程等内容。项目建设是迎接2021年世博文化公园开园的配套项目之一,是游客集散的重要区域,建成后将为园区游客提供全面、多元化的服务。

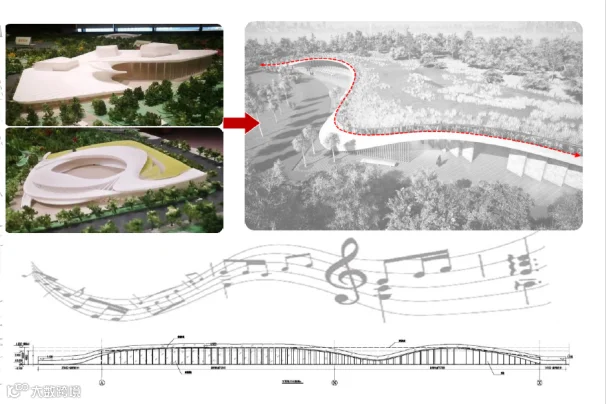

设计效果图
02

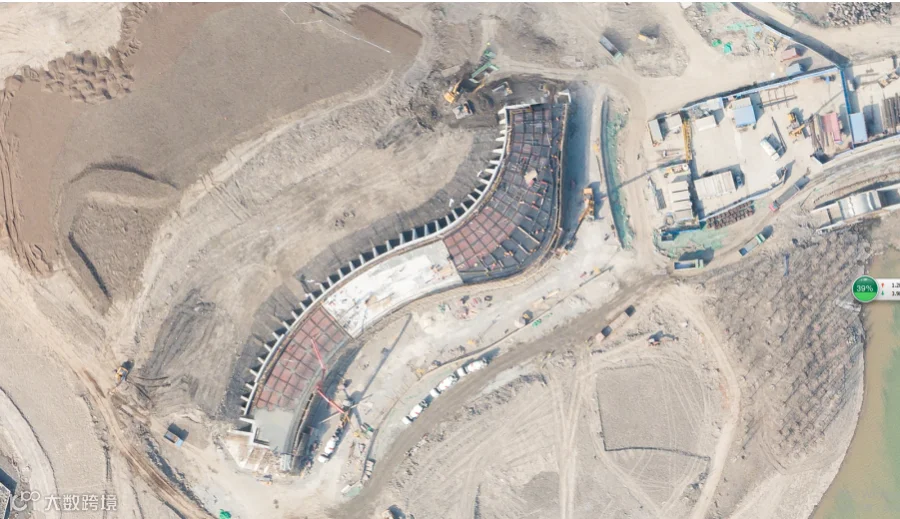

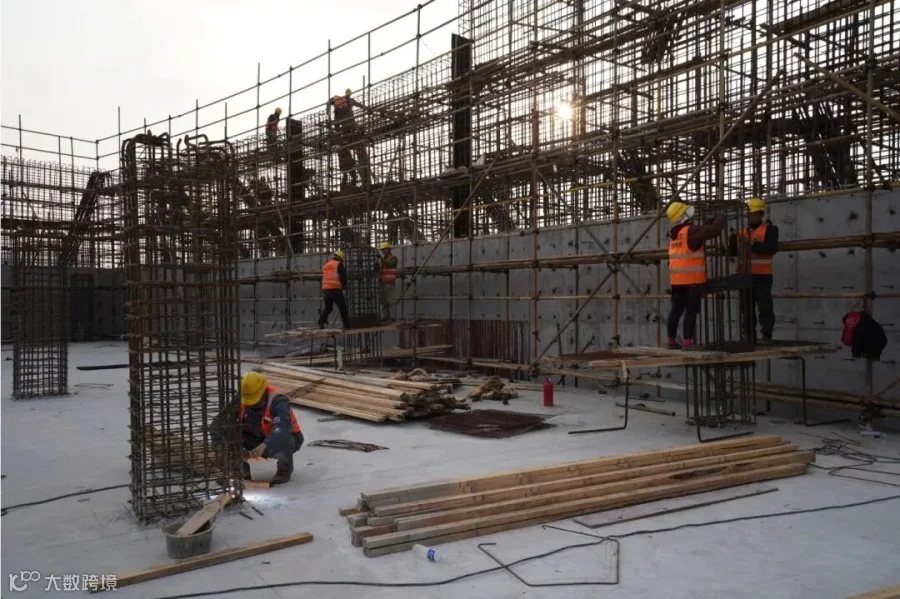

本工程区域七月初正式启动大范围清障,后续在三十天内完成超过17万米复合地基桩基施工,在面临挡墙图纸滞后及檐口结构方案重大调整滞后的不利因素下,四十五天完成挡墙施工,四十天完成整体结构施工,于一月底顺利封顶,为音乐之林后续施工打下了坚实基础。

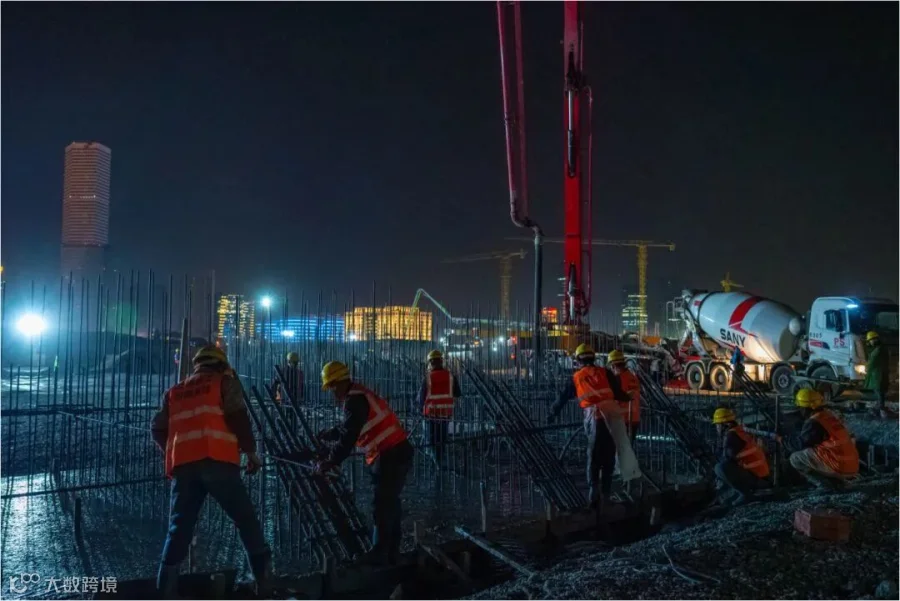

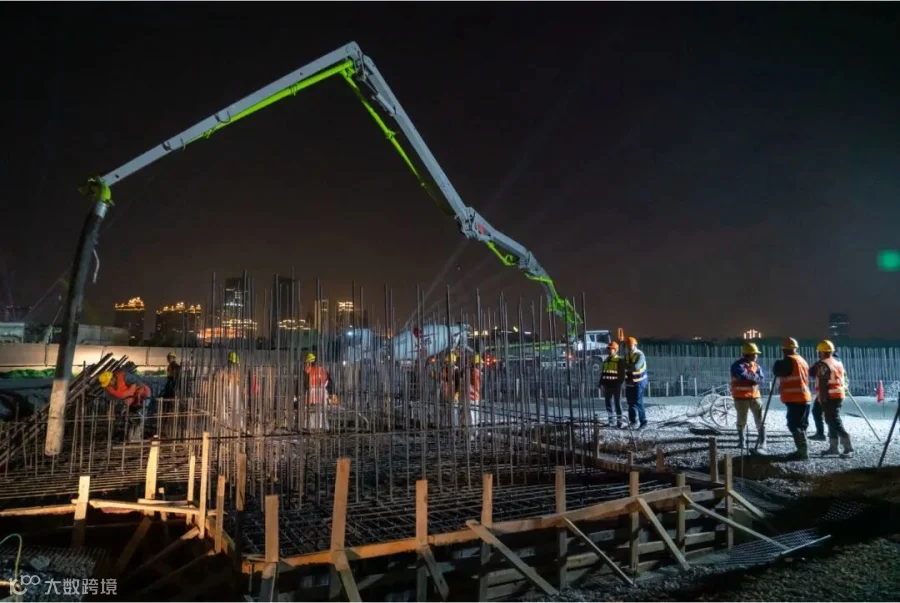

建筑结构施工时,设计图纸有所调整,耗时1月。桩基施工时,因原有地下管廊影响,相关负责人及时与业主设计沟通,紧急调整了6稿图纸。此外,上海在年中遇到了61年一遇的梅雨季,这对全区工程施工造成了巨大的影响,我司实施特殊季节应急方案,严格做好防雨、防潮工作以确保施工安全。雨季过后,施工人员日夜奋战在一线,紧盯整体工程进度与施工质量。
施工难点 | 应对措施
地理位置特殊,文明施工要求高
工程地处后滩,北临黄浦江,东侧为央企总部,旁边南北高架穿过,车流量大,工程位置十分敏感,文明施工要求高。
地下障碍物情况复杂
本工程位于原世博园区内,施工区域内存在的地下障碍物和管线较多。部分单体离变电站、世博会保留场馆等较近,管线状况不明。
防水施工要求高
屋面为种植屋面,范围大面积广,处理不好容易造成渗水现象,影响建筑物的正常使用。
建筑造型复杂、施工要求高
平面呈S型的长条状,有一定的艺术造型。由于平面形状的不规则,给施工带来一定的难度,局部结构为清水混凝土饰面。
|
应对措施 |
1.埋深较浅的地下基础:确定位置,采用1:1放坡大开挖的方式进行障碍物清除后回填水泥土,分层压实。 埋深较深的地下基础:先探明障碍物或桩基具体位置,然后采用专业设备进行障碍物清理。 |
|
2.场地进行全封闭,做好防尘降噪方面的相关措施,周边道路不遗漏,不抛洒,所有车辆经冲洗后才能出场地;制定安全文明专项施工方案。 |
|
|
3.狠抓防水的施工质量,严格按照设计及规范要求进行施工。防水层施工完毕后,经监理业主进行隐蔽、蓄水等验收后才能进行封闭。确保基层混凝土的浇筑质量。 |
|
|
4.技术人员熟悉施工图纸,针对性编制技术方案;对异型构件提前进行建模和翻样,对异形模板进行提前实体放样加工,确保平面形状与设计图纸一致;确保混凝土表观质量符合设计要求。 |
亮点:绿色施工
绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与土地资源保护。
本工程施工周期长,周边环境保护要求高,实施绿色施工至关重要。申迪园林根据我国绿色建筑和绿色施工的相关规定,编制并实施绿色施工专项施工方案,对环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与土地资源保护五个评价要素进行控制。设计是基础,施工是关键,如果忽视了施工环节,绿色特性便难以得到全面体现。我国尚处于经济快速发展阶段,作为大量消耗资源、环境影响程度较大的建筑业,应全面实行绿色施工,承担起可持续发展的社会责任。
