2025年5月15日,由广西交通投资集团投资建设的南凭高铁崇凭段首座10千伏配电所——龙州配电所受电成功,标志着该项目站后“四电”工程建设取得关键性进展,铁路全线生产用房及设备具备送电条件。
南凭高铁崇凭段新建龙州、凭祥东2座10千伏配电所,配电所按照双电源设计同时供电,互为备用。其中,龙州10千伏配电所规模为二进十出,承担着为信号、通信、客服信息系统等关键行车设备提供稳定、不间断电源重任,直接影响列车运行安全与调度效率。

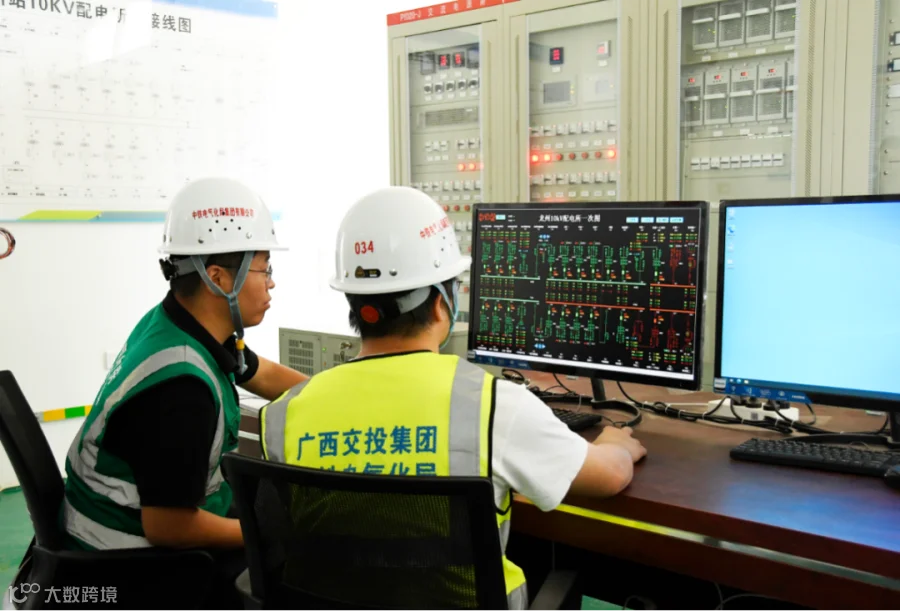

为保障一次送电成功,南崇公司会同南宁建指、中铁电气化局组建“交投先锋+攻坚突破团队”,前期做足各项准备工作。同时积极与地方电力公司对接技术标准、工艺规范和工程进展,建立高效沟通协作机制,并且编制详细送电方案,全过程周密部署实施现场设备检查、设备调试实验、倒闸受电操作等,最终实现一次送电成功。
龙州配电所作为全线首座送电的节点工程,不仅是“四电”专业施工的重要里程碑,更通过“样板工程”效应,为剩余电力工程提供标准化施工参照。下一步,凭祥东10kV配电所、宁明东站房10kV变电所以及龙旺、凭祥东220kV牵引变电所也将于6月底前全部满足送电条件。
截至目前,南凭高铁崇凭段路基、桥梁、隧道、轨道工程已完成,房建工程已完成78%,“四电”工程已完成76%,计划5月底前启动静态验收、7月启动联调联试。
