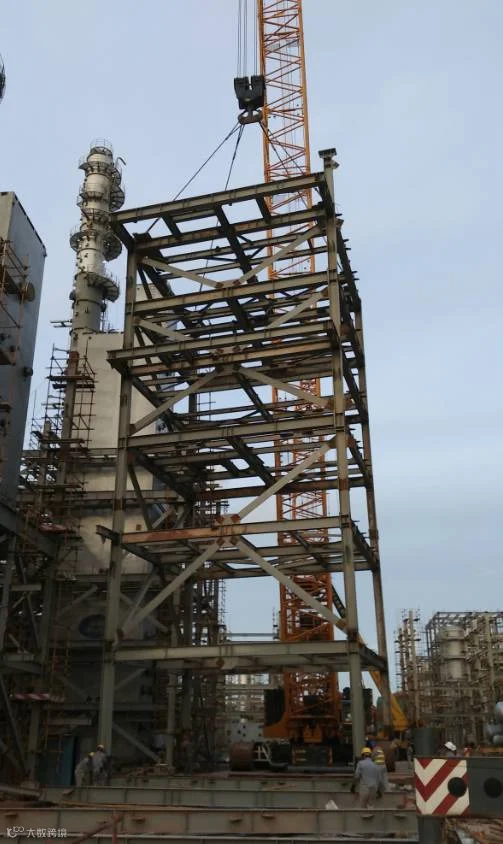

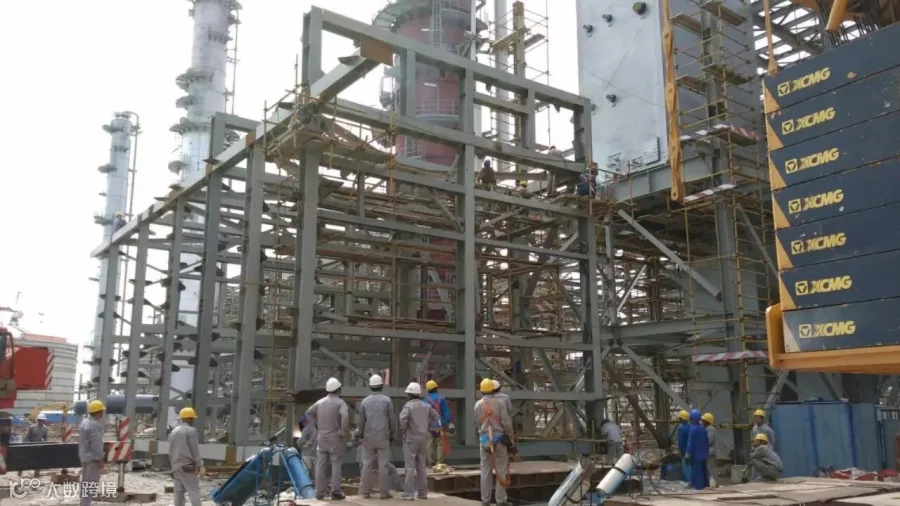

经过5天5夜的连续奋战,圆满完成4E框架吊装,模块与下段精准组对,224条对接螺栓孔完全吻合,安全平稳、高质高效。

第一工程公司承建的惠州炼化二期项目100万吨/年乙烯装置冷区4E框架高标准就位。框架高46.7m,体积较大,在框架中还需设置4台设备。4E钢结构框架结构为总重量72吨,为确保该框架施工安全性及大型吊车运行计划,项目应用钢结构模块化安装施工工艺,为确保框架结构内部设备吊装及框架结构顺利安装。将钢结构划分为两段,EL121M以下地面成片,EL121M以上地面成框。

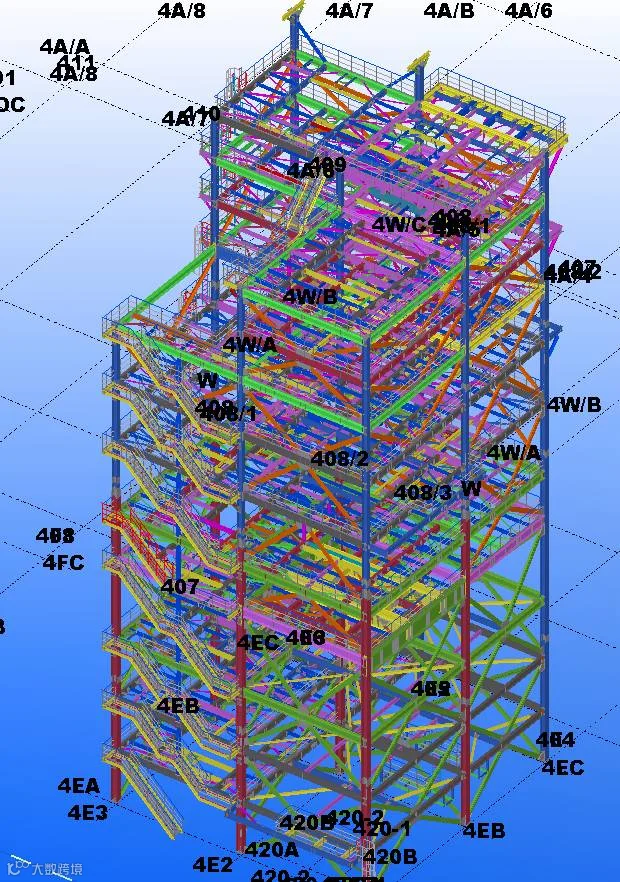

项目见缝插针,抓住400吨履带吊的空闲时间,为不妨碍项目整体的吊装任务,模块组装时间仅有5天,项目部积极组织人力、物力,加班加点突击进行模块组装。在技术准备阶段,依据图纸、模型和现场实际情况相结合进行相关准备。技术人员根据Tekla Structures模型对模块重量进行精确的计算,精确到每根斜支撑;计算完成后根据重量及框架的柱顶形状,对吊耳进行选型及设计,设计完成后进行详细审核,确保吊耳的指标符合吊装安全;对组框需要的500多个构件进行划分,精确到每一层,并列出详细清单,交给施工人员在已防腐后的材料堆场,对此部分构件进行筛选,要求所有能在地面安装的构件都尽最大可能在地面安装完成。同时安排分包人员对已安装完成的下节柱顶进行实测实量,避免模块与下部框架对接过程中,因偏差过大导致螺栓孔不吻合。
过程中实时对已连接的柱、梁的尺寸进行测量监控,以确保精确度。因框柱是由两节H型钢通过高强螺栓连接,为防止吊装过程中发生变形,项目充分与监理、业主沟通,征得同意后在栓接位置的连接板四周,分别临时焊接4点进行加固处理。
