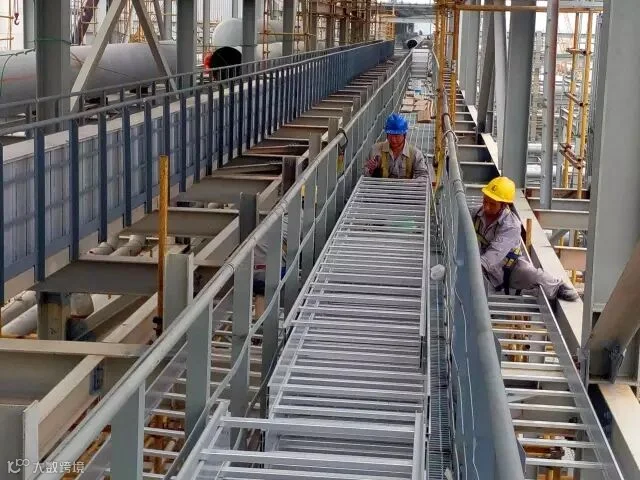

乙烯装置区共有桥架16161米,其中电仪二队需完成桥架安装6788米,电仪三队需完成桥架安装7889米。由于时间紧,任务重,天气变化无常,忽冷忽热,两家施工队伍结合各自施工区域的特点采用了不同的施工方式进行竞赛。由于炉前管廊桥架安装在14米层,但14米层以上钢结构已安装完成,使用吊车无法一次性将桥架吊装到位,经过研究,卷扬机不但灵活,而且在其吊点内可以任意移动,非常方便。于是,电仪二队使用卷扬机进行桥架的安装,其中卷扬机操作手1人、起重1人、安装工3人,共6人;电仪三队安装冷区、热区的桥架无此影响,使用25吨吊车的方式进行桥架安装,其中吊车司机1人、起重2人、安装工6人,共9人。经过一周的比拼,电仪二队安装桥架885米,电仪三队安装桥架1080米。为了赶超三队,电仪二队在第二周的施工将桥架铺开后,整体安装螺栓、垫片,共安装桥架945米,效率显著提高。经过比拼,虽然吊车效率高,但吊车台班费较贵,受场地制约大,用人多,成本大。综合考虑,使用卷扬机进行桥架安装是比较经济实惠的。截止到目前为止,两支队伍共完成桥架安装7510米。
仪表立柱竞赛

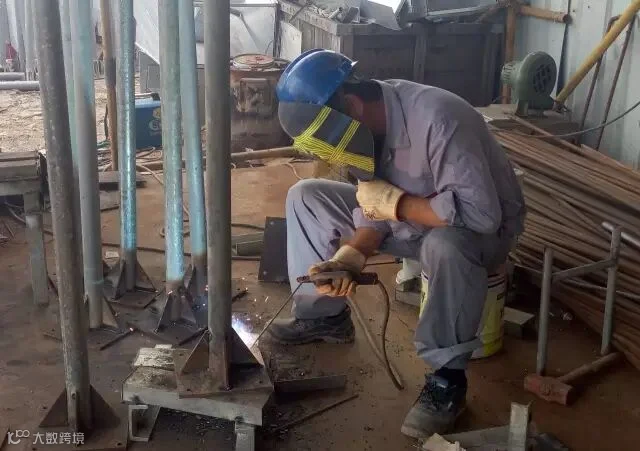

两支队伍采用了相同的预制方式,都是将管子、钢板、角铁、封头圆等材料分批预制后,进行点焊,然后再进行满焊和防腐。由于两家施工队在同一个地方预制,竞赛紧张又激烈,电仪二队刚刚满焊了10个,回头一瞧三队已经满焊了12个,立刻加快速度,继续满焊,形成了一种良性竞争。历经一个月的时间,两支队伍共完成仪表立柱658个。
通过这次活动,“比”发现自己队伍的不足,“学”明确自己队伍前进的方向,“赶”看清自己队伍离目标的距离,“帮”实现自己队伍应有的价值,“超”切实使自己队伍得到提高。在一种良性竞争下,你追我赶,实现施工计划的圆满完成。
(2016年153期 总第222期)
