导读:第一工程公司马来西亚安装工程项目,承担起了公司RAPID项目“开路先锋”的角色,

第一工程公司马来西亚安装工程项目,承担起了公司RAPID项目“开路先锋”的角色,连续完成钢结构安装、管道安装、工艺管道部分现场预制、静设备安装等重要工程里程碑开工施工。克服设计滞后、土建施工滞后、材料到货滞后等困难,积极准备、创造条件,高标准、高效率完成了公司项目布置的施工任务,树立了整个项目的施工样板,为公司赢得了良好的声誉。

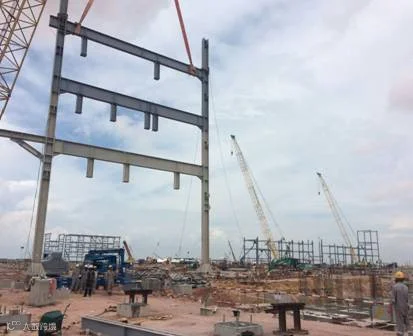

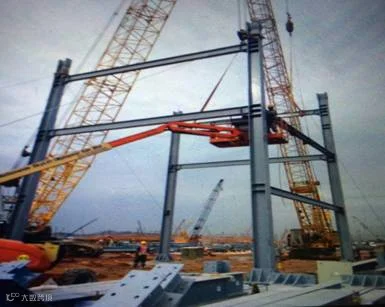

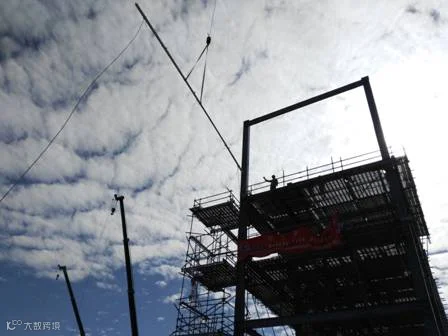

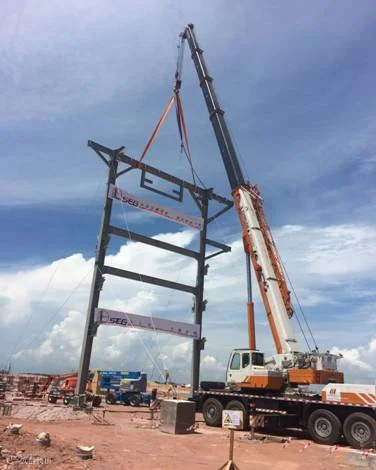

2016年6月11日CDU-1110单元第一片钢结构安装就位,随后就是40天的漫长等待,直到7月20日钢结构陆续到场,积蓄力量已久的第一工程公司马来西亚安装工程项目开始了勇争第一的拼搏之路,在短短10天内先后开工1900单元、1211单元、1212单元的钢结构安装,让原本略显萧瑟的工地上耸立起钢铁森林。

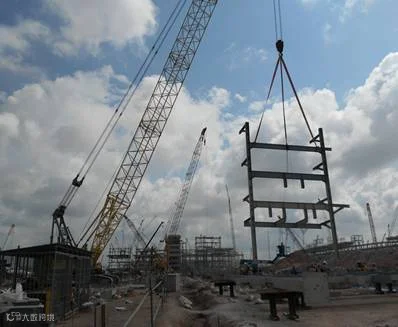

从7月20日至9月30日,在短短70天时间里,第一工程公司马来西亚预制工程项目先后完成了4个单元2000吨钢结构的安装,将钢结构施工推向高潮。



在钢结构施工取得阶段性成绩的时候,第一工程公司马来西亚预制工程项目又克服管道图纸设计滞后、材料滞后、预制厂临建未完、现场土建施工障碍多等困难,先后在9月21日启动工艺管道现场预制,9月23日启动工艺管道安装,打响了管道施工的“第一枪”。



连拔头筹的第一工程公司马来西亚安装工程项目并没有躺在功劳簿上吃老本,9月26日原计划只到场2台电脱盐罐,但是实际到场了4台电脱盐罐,无论是公司项目部、SEG总承包,还是PMC业主管理团队都担心我们准备不足,无法保证设备顺利吊装。但是第一工程公司马来西亚安装工程项目对这种情况早就有所预见,无论是在设备基础处理、吊装地基处理、吊车和吊具准备等前期工作都做了周密的安排。

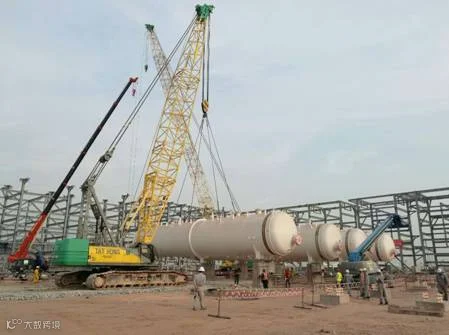

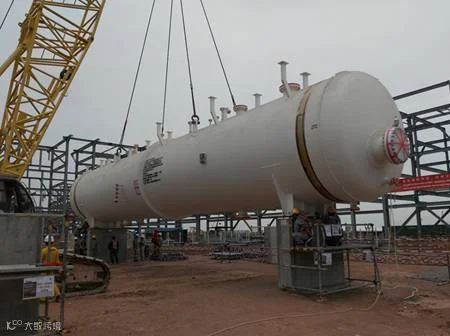

9月27日第一台68吨重电脱盐罐起吊,当电脱盐罐底板顺利穿过地脚螺栓稳稳的落在基础上时,全程监控的业主PMC团队和SEG总承包商爆发出热烈的掌声。

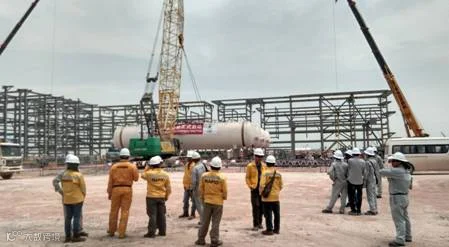

在随后的2个小时里他们又见证了另外3台电脱盐罐的一次就位,吊装结束后现场满是热烈的掌声和“Very Good”。

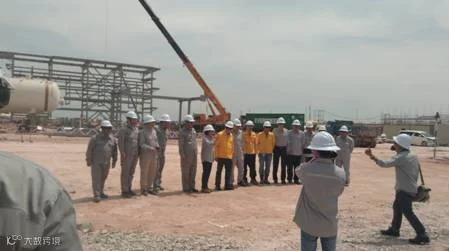

马来西亚国家石油公司、PMC管理团队、SEG总承包和公司领导的现场合影
