导读:燕化项目灵活调配人员,发挥各工种优势并进行集中作业,有效地提高工作效率,降低成本。

第六工程公司燕化项目在做好四套装置维保工作的同时,积极拓展市场,承接苯乙烯装置内脱氢尾气回收流程改造项目,11月初土建破土施工,11月底工艺、设备材料到货,开始进入施工小高峰。

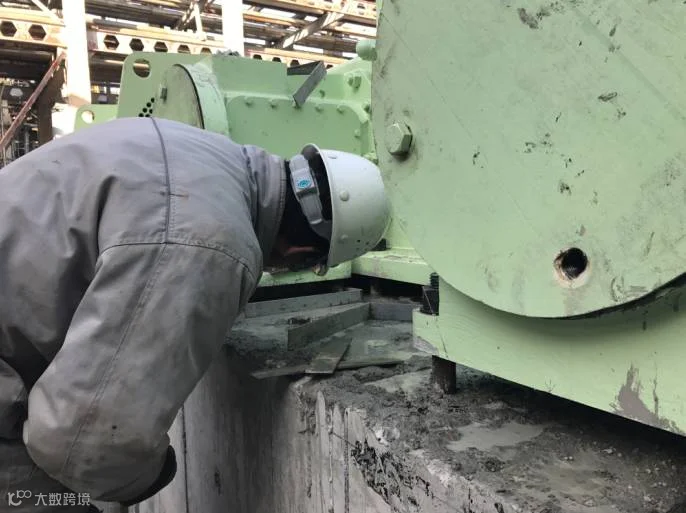

该项目的重点和难点在于压缩机的安装,压缩机的施工进度直接影响此项目的工期。在设计图纸下发滞后、土建设计图发生三次设计变更的不利情况下,项目部安排土建专业先行完工压缩机主体及附属设备基础并交安,给压缩机安装预留出充足的时间,确保压缩机施工能够保质保量的按计划完成;再集中施工设计第二次、第三次变更的设备基础。而压缩机附属设备基础的尽早交安,也给工艺管线的现场安装创造条件,使得各工种得以发挥最大能动性。

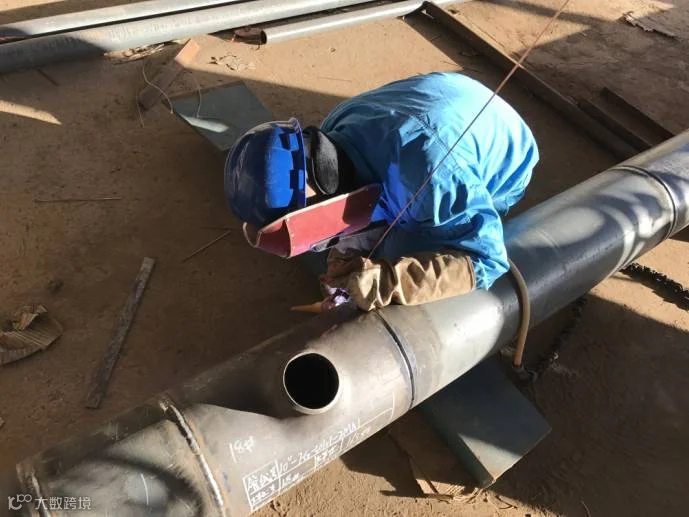

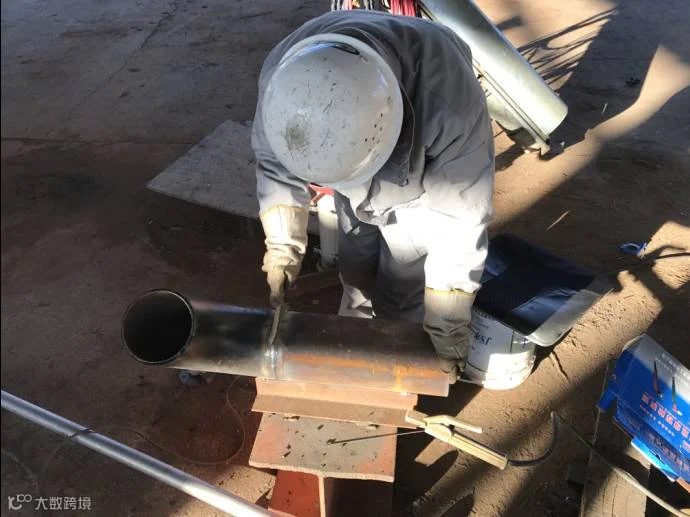

项目部灵活调配人员,增大工种利用率。例如此技改项目工艺管线预计需要5个岗进行管道预制、安装。目前项目部日常维保的动火岗有5个岗,项目增加2个完整岗进行预制工作。由于维保工作的特殊性及燕化公司的管理要求,除了碳五装置,其他维保装置只能在周四一天进行焊接动火作业。在保证维保质量的前提下,项目部在碳五装置放置一个动火岗每天维保消漏,其他4个维保动火岗周四管工去预制厂进行对口,即预制厂周四6名管工对口,2名焊工点焊;周一到周三、周五到周日六天时间中,管工回装置维保,4名电焊工支援预制厂进行集中焊接,即预制厂2名管工,6名焊工进行作业。

燕化项目灵活调配人员,发挥各工种优势并进行集中作业,有效地提高工作效率,降低成本。
