2月2日,当大家还沉浸在浓浓的年味中时,第一工程公司接到抢修任务,立即组织相关管理和电仪专业人员赶到施工现场配合华能维保工程项目进行查勘,次日正式开始了为期10天的抢修。

为了抢工期,采取24小时两班倒的作业方式,人力投入最高峰将达到120人。
正直春节期间,周边的饭店都没有开门,吃饭都成问题,先从业主饭堂订饭。

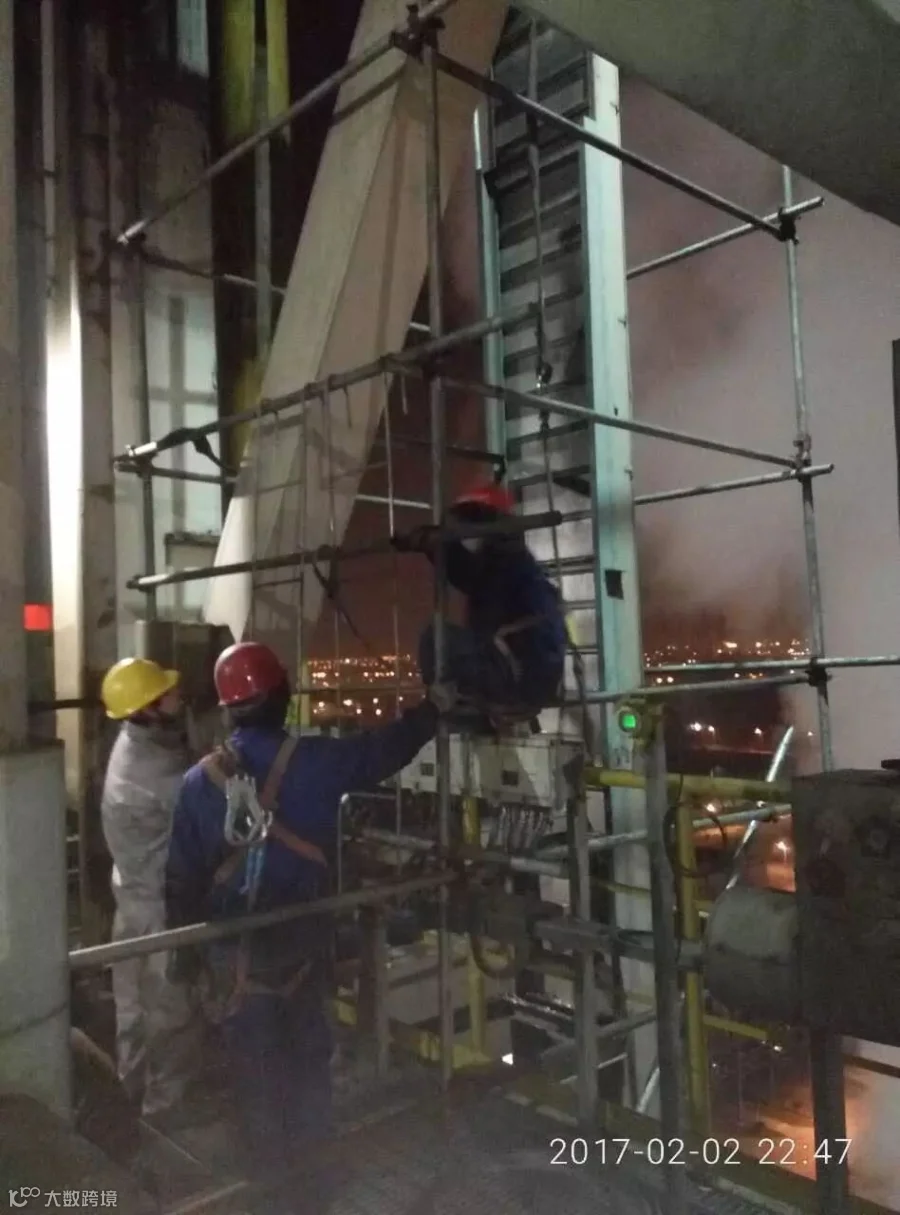

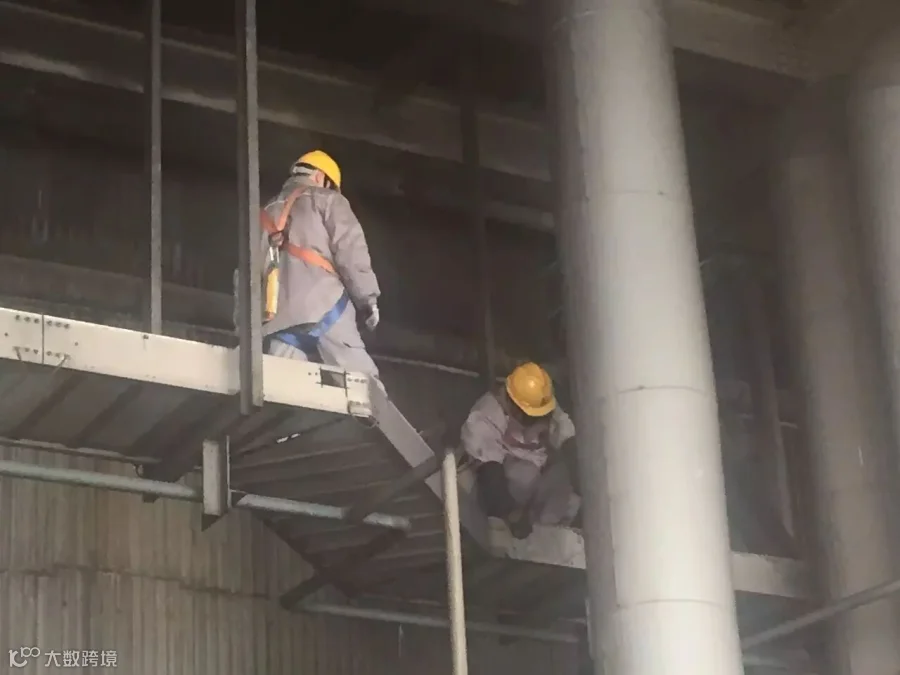

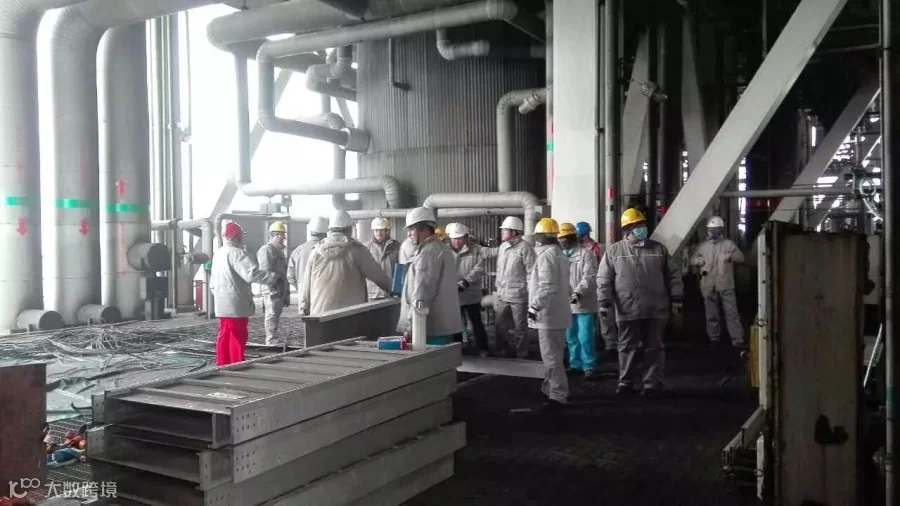

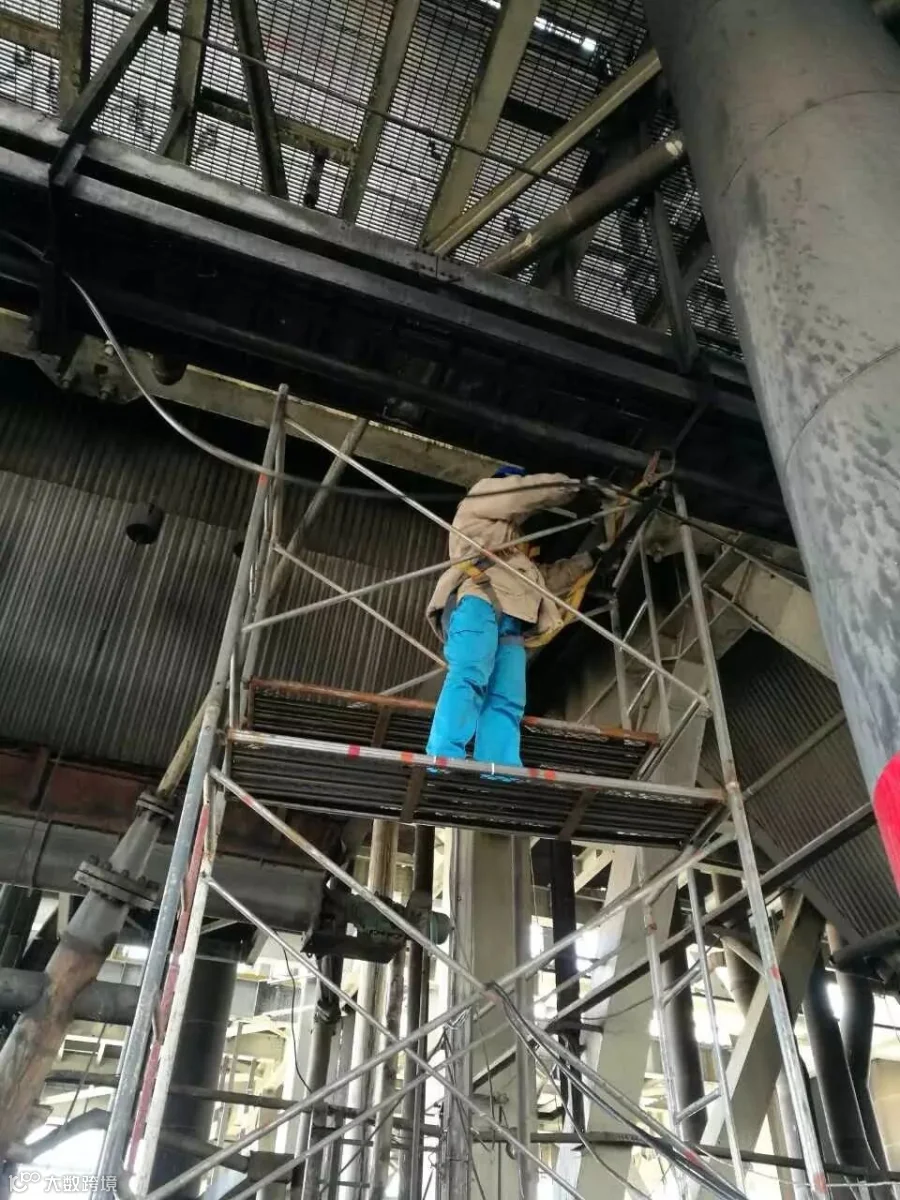

由于电缆被烧断,从而造成查线工作进行困难,经过3天两夜的奋战,槽盒盖板已全部拆除,仪表电缆已拆除80%,仪表电缆槽盒恢复完成50%,控制室侧主电缆查线工作已完成70%。
