YAMAL
你就是你
高大、帅气
再见
但,我会记得
我们一起成长的日子......

嘻嘻,是够高——41米
还挺有内涵——六层
所以,也够膀
重——3700吨
你是
中国首次承揽的
LNG核心工艺模块建造工程
是四建司首次施工
在北极圈内极寒环境下
运行的工艺模块

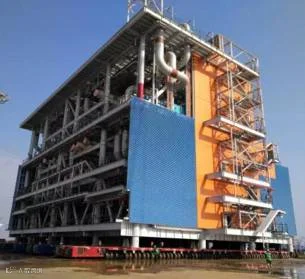

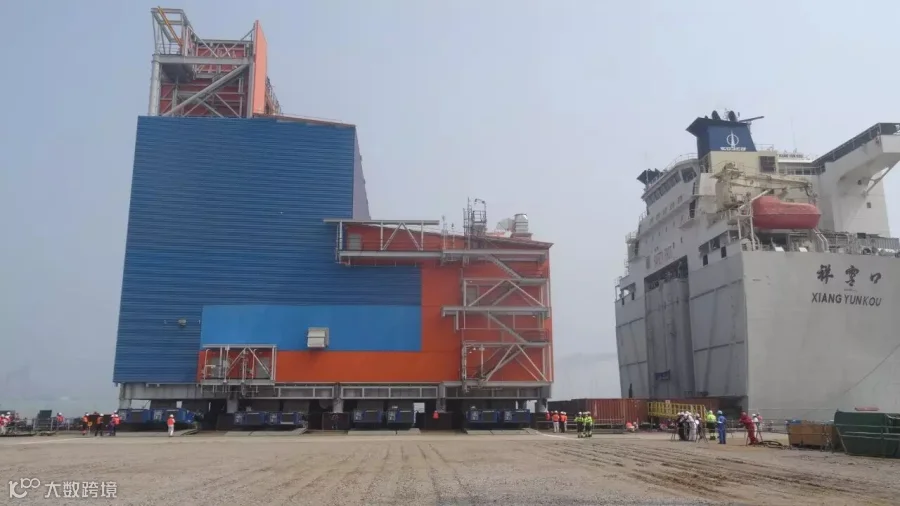

5月19日,第一工程公司青岛海工工程项目建造的YAMAL-346-PAU-001模块顺利出海,这标志着建造合同全部完成。模块长38米,宽24米,高41米,共计六层,重量3700吨。第一工程公司青岛海工项目先后共完成YAMAL工程的3个海洋石油工程陆地建造模块的多专业建造,此次发运的模块为3个。

YAMAL·LNG工程位于俄罗斯北部亚马尔半岛。作为全球最大的液化天然气和出口基地建设项目,是中国首次承揽的LNG核心工艺模块建造工程,也是第一工程公司首次施工在北极圈内极寒环境下运行的工艺模块,其建造技术和施工质量要求非常高。

YAMAL-146/246/346-PAU-001三个模块为YAMAL·LNG工程三个系列的核心装置,第一工程公司青岛海工工程项目承担其中的机械、管道、电仪、舾装、保温、通风专业。且都被业主定为YAMAL·LNG工程三个系列中的首个装船模块,对模块施工的时间节点要求十分严苛,面对这场确保安全、质量还要与时间赛跑的“破冰之战”。青岛海工工程项目全体员工齐心协力遵循着“一家人、一条心、一股劲、一个目标”精神,用四建铁军永不服输、敢打必胜的劲头和毅力,破除千难万险,实现了3个模块按期陆地建造完工,如期装船交付,赢得了海工青岛公司、YAMAL业主的认可,站稳了海洋工程模块化建造施工市场。


安全为天——始终谨记安全无小事

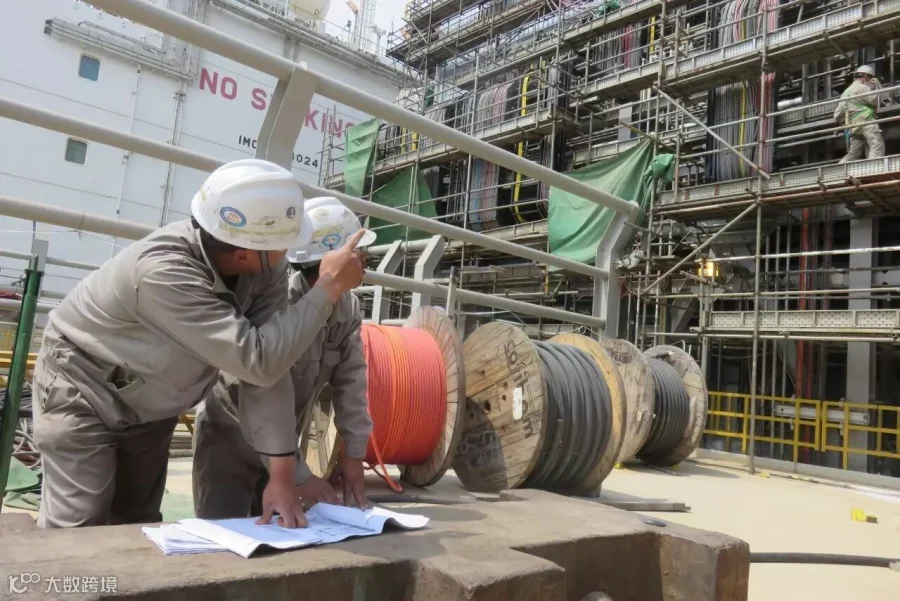

青岛海工工程项目高度重视人员的安全教育,青岛海工工程项目高度重视人员的安全教育,坚持周一喊话,根据本周施工特点编制周一安全教育学习材料,在组织常规的培训教育外,工程项目定期组织管理人员、班组长、特殊工种、专项作业人员、驾驶员和特殊作业人员进行专项培训教育,使全员安全意识得到提高,对各类风险源有效辨识,减少甚至消灭现场的隐患和违章;工程项目安全监督在日常巡检和关键工序的旁站式监督管理基础上,严格执行工程项目周检、专项检查和领导带队“安全三检制度”,确保及时对隐患整改;“1-2-10”管理模式已经进入常态化的良性运行,全体管理人员均成了兼职安全员,主动对现场的不安全行为及时制止,现场员工也能自觉接受监督并不断吸收安全知识。
青岛海工工程项目的安全管理效果进入了良性循环,模块陆地建造高峰期人力投入达到712人,共实现了457万安全人工时,做到了零安全事故,获得了甲方及业主方的高度评价,多次获得月度HSE先进和业主方YAMAL·LNG工程整体1000万人工时、2000万人工时、3000万人工时、4000万安全人工时评比的一等奖。


质量为魂——第一次把事情做对

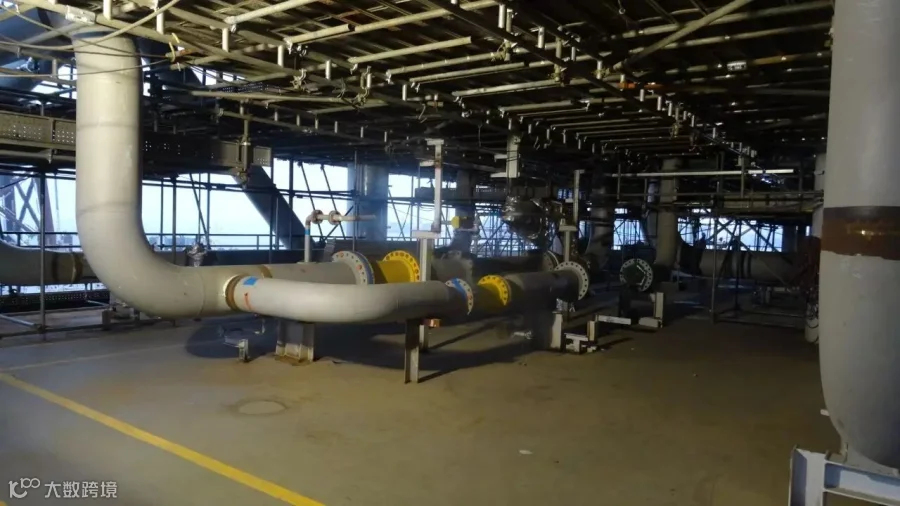

YAMAL·LNG工程在北极圈内零下52摄氏度的运行环境对焊接工艺和质量要求极高,我们因此提出“第一次把事情做对”口号。青岛海工工程项目严格技术交底制度,对技术交底的内容、目标、方式等进行过程检查,使每个工序严格遵循工艺标准和质量要求,杜绝质量隐患的发生,这只是我们最基本的要求。我们更加严格按照各专业ITP及“三检制”进行报检工作,确保工程施工质量达到既定的质量目标,我们以管道焊接按长度99.6%一次合格率,组对报检一次合格率99.5%,外观报检一次合格率99.8%的优异成绩屡次在业主的评比中勇拔头筹。


精细管理,统筹安排
青岛海工工程项目在施工组织上精心策划、倒排工期,超前指挥、主动出击、细分专业、运用“赢得值”分析法,确保周计划、日计划完成效果;在人员管理上,建立工程项目人员动态数据库,收集所有参建员工的基本信息及联系方式等,每进场一位新人,都及时把信息录入数据库备案,并加强人员培训,实行人脸识别考勤机和考勤公开管理;在经营管理上,精细核算联营单位每月的人工时和资金成本,及时解除联营单位的后顾之忧。这些踏实有效的举措实现了工程项目的整体稳定可控,为模块陆地建造按期完工奠定了坚实基础,为后续模块化建造和极寒环境下运行的工艺模块业务积累了经验和业绩,提升了工程公司模块化建造的综合实力,也为工程公司积攒下了优质的人力资源。
所有的这些成绩,更是离不开工程项目党支部的有力支撑,在工程公司党委的指导下,青岛海工工程项目党支部开展了对联营单位的节日慰问和多种多样的员工文体活动,分阶段开展“安康杯五比一创”劳动竞赛,有效的增加了团队凝聚力和战斗力。
成绩来之不易,且行且珍惜,我们将继续努力开发海洋石油工程模块陆地建造业务市场,将它打造成第一工程公司独具特色的核心业务。再见了,我的YAMAL…..
(司强 刘亚男 孟帅)
(2017年第89期 总第342期)
