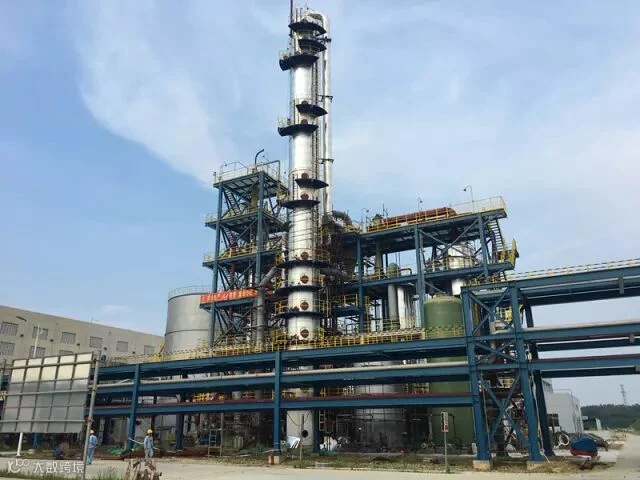

6月8日,由公司华中区域项目承建的云溪基地5万吨/年催化裂化催化剂联合生产装置建设 —— 辅助装置安装工程中交。
5万吨/年催化裂化催化剂联合生产装置建设 —— 辅助装置安装工程于2017年06月25日开工, 2018年06月08日中交,历时11个多月346天。

先进班组

优秀焊工

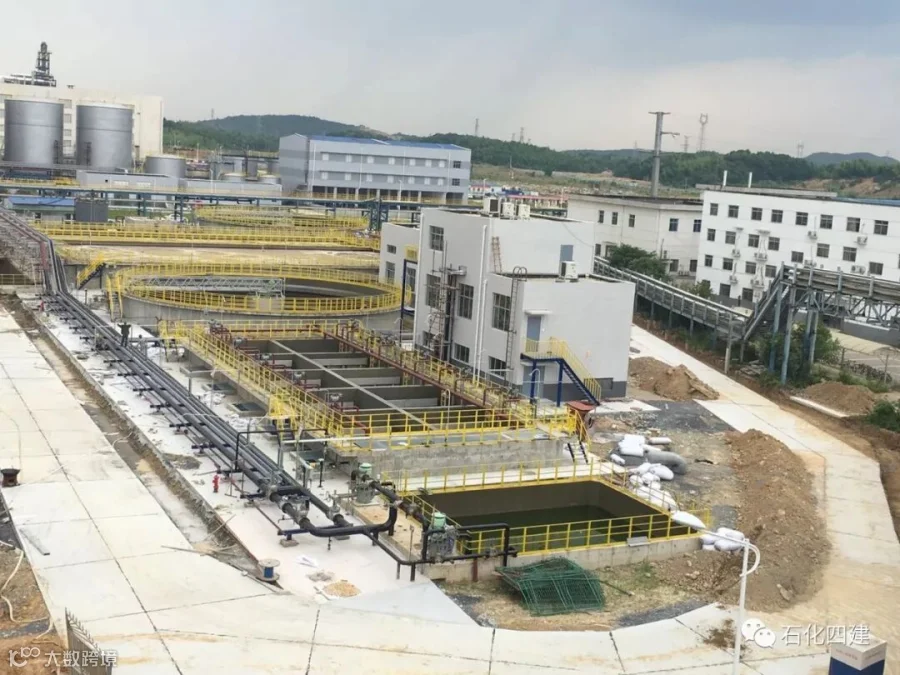

华中区域项目部坚持以关键路径为突破口,劳动竞赛高潮迭起,优秀焊工、先进班组不断涌现,经全体参建人员的不懈的努力,高氨氮废水处理单元、低氨氮污水处理装置、非低氨氮污水处理单元、区域变电所(总变电所)等四个单元率先中交,为实现装置高质量开车一次成功创造了条件。
在工程建设中,华中区域始终坚持“安全第一、预防为主;科学管理,持续发展”的理念,认真执行规章制度,积极落实安全条件,通过安全设施标准化推广、管理样板创建、班组建设、立体交叉监护、专项安全应急演练等措施,与监理、业主内外形成合力狠抓安全管理,现场坚持每天HSE会议和每周项目经理安全讲话,各班组长现身安全说法,使员工时刻牢记安全、牢记责任。从开工到现在共计安全交底56次、三级安全教育756人次,这一系列的措施有力地保证了项目的安全施工运行,实现了目前346天安全工作日无重大上报事故、无人员伤亡。安全始终处于受控状态,有力地保证了项目建设的安全运行。

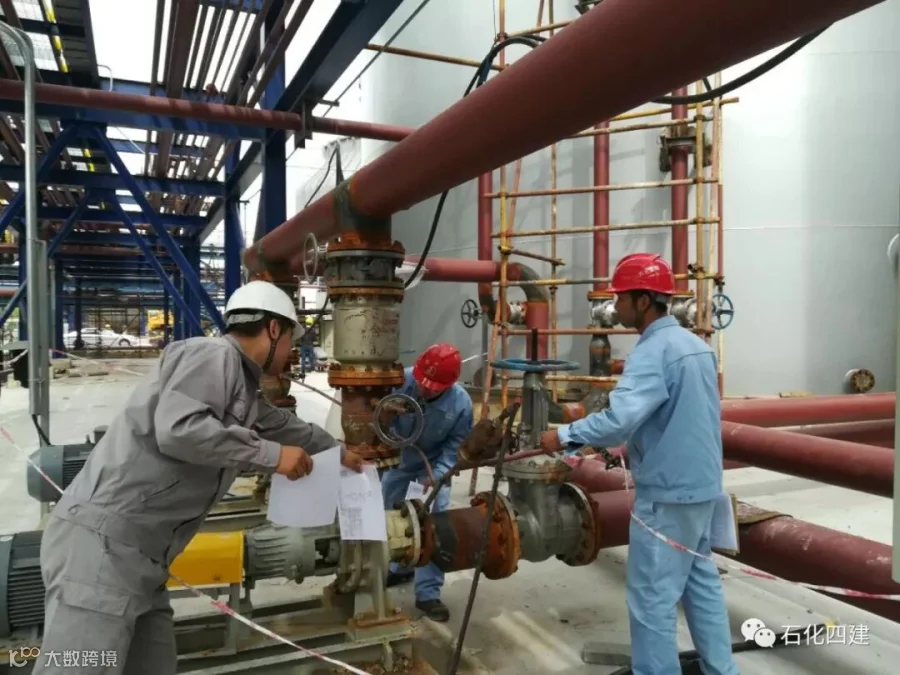

在质量管理方面,以创部优工程为目标,加强原材料的进场检验工作,确保施工实体质量,严格执行中石化质量组下发材料进场检验的规定,尤其是不锈钢材料的检验和容器的入场检验工作,对不合格的材料严禁使用。现场施工质量的控制有效,每个质量控制点得到了有效的控制,确保了施工工序的质量,上道工序不合格严禁进入下道工序,有效地保证了施工的总体质量。对于监理和质量组、质量监督组下的质量问题整改通知单能够及时准确的进行整改。工程质量符合设计图纸的有关规定,符合国家及行业的相关标准。

截止中交之日,共报审各种施工方案28份;报监理、业主、设计审批联络单136份;各类工序检验上报287份,合格287份;隐蔽156份;A级控制点122个,合格122个;B级控制点59个,合格58个;C级控制点19个,合格18个。
长岭催化剂将成为国内目前品种最全的炼油化工催化剂生产企业,是目前亚洲地区最大的加氢剂生产基地,是集团公司重点的环保工程,加速工程建设其意义重大。为抓好后续项目建设,华中区域项目部明确剩余施工尾项整改时间,确定整改单位及相关责任人,制定出整改方案,将以认真的态度、始终如一的理念,一鼓作气,将干净、彻底的完成施工尾项问题的整改,确保项目一次投产成功!
预祝长岭催化剂及配套装置
一次投产成功!
2018年是公司“项目创效年”。
观大势 谋全局 干实事
补短板 固底板 促提升
为推进公司高质量发展而努力奋斗!
