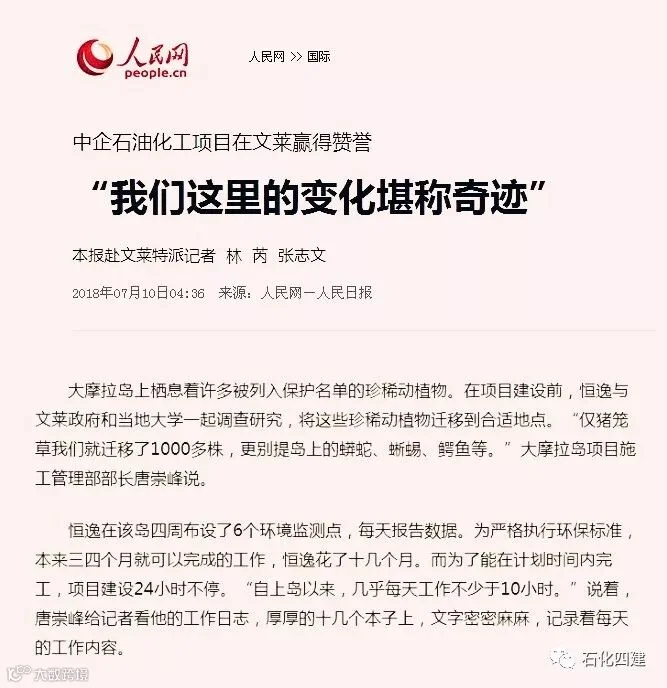

人民日报7月10日新闻报道《我们这里的变化堪称奇迹》,文章对四建公司从事PMC管理的文莱国大摩拉岛石油化工项目进行了专题报道,该项目投资为34.45亿美元。目前,工程已进入全面施工阶段,预计将在2018年年底竣工,2019年上半年投产运营,2020年有望实现产值55亿美元,并向文莱社会提供近千个工作岗位。该项目不仅是“一带一路”倡议在文莱落地的又一成果,还将助力文莱经济多元化,打造中文合作共赢的范本。
因四建公司恒逸(文莱)PMC管理团队较好的完成了工程建设任务,赢得业主的信赖,特推荐公司项目管理团队负责人唐崇峰在工程现场接受人民日报赴文莱特派记者的专访。

大摩拉岛上栖息着许多被列入保护名单的珍稀动植物。在项目建设前,恒逸与文莱政府和当地大学一起调查研究,将这些珍稀动植物迁移到合适地点。“仅猪笼草我们就迁移了1000多株,更别提岛上的蟒蛇、蜥蜴、鳄鱼等。”大摩拉岛项目施工管理部部长唐崇峰说。
恒逸在该岛四周布设了6个环境监测点,每天报告数据。为严格执行环保标准,本来三四个月就可以完成的工作,恒逸花了十几个月。而为了能在计划时间内完工,项目建设24小时不停。“自上岛以来,几乎每天工作不少于10小时。”说着,唐崇峰给记者看他的工作日志,厚厚的十几个本子上,文字密密麻麻,记录着每天的工作内容。
来源: 《 人民日报 》( 2018年07月10日 03 版)
@恒逸文莱PMB石化项目,国内外媒体点赞,“这里的变化堪称奇迹!” “雪中送炭!”
中国驻文莱大使馆经济商务处主任朱荣:“这是中文两国双赢的项目。”
文莱首相府能源与工业部长马特·苏尼:“恒逸项目拉动餐饮、住宿、交通、医疗、电信和清洁等本地服务业发展,成为大摩拉岛及周边地区的‘经济催化剂’。”
文莱当地媒体《诗华日报》:“恒逸通过发展石油和天然气行业的下游产业为文莱经济发展作出贡献,符合文莱‘2035宏愿’战略,该项目具有里程碑意义。”
文莱当地媒体《婆罗洲公报》:“使文莱居高不下的失业压力得到一定缓解。”
石油化工人才联合培养项目学生:“恒逸不仅提供了大量就业岗位,还很重视培养员工,对文莱大学生有很大吸引力。同学们很羡慕我能在恒逸工作。”
文莱当地大摩拉岛居民:“中国企业非常了不起!从当初的荒岛,到现在初具规模的石化生产基地,我们这里的变化堪称奇迹!”
来源:恒逸集团、每日经济新闻、环球网等
这里有四建铁军的足迹
四建公司恒逸(文莱)PMC管理团队从项目建设前期,到2012年进入该项目建设地文莱大摩拉岛以来,全程参与了项目从遗址保护、吹沙回填、平整土地到各大塔器顺利吊装等全过程管理。项目遵循建设规律、严格标准及程序,以饱满的工作热情,严谨的工作态度,专业的业务能力,廉洁的职业操守,克服重重困难,助力“一带一路”建设,出色地展示四建人的精神风貌,赢得业主及文莱人的充分信任与尊重。
遗址保护

吹填施工

平整土地后现场

全面施工
适应全新管理范围
在常规石油化工装置管理的基础上,本次管理范围有所增加,从前期的围海造地到码头的水工项目,在以往的项目中很难一次遇到。管理团队一面组织大家学规范、学图纸,另一方面要求管理人员参加各种相关的专业会议,从听会,到组织会,再到参与专业讨论,使相关管理人员拓展知识面,从门外汉逐渐成长为专业技术和质量人员。
临时码头作业

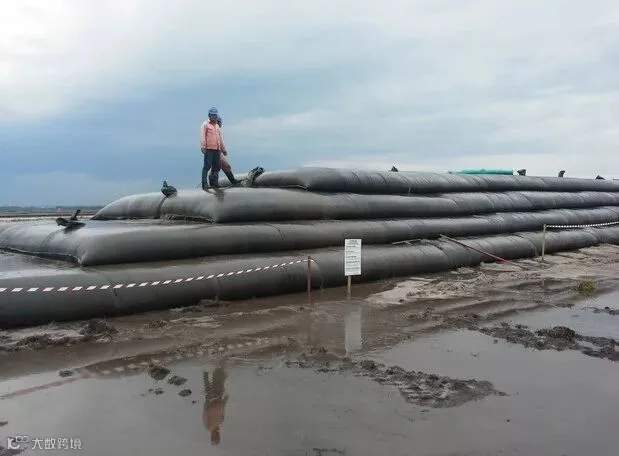

吹填隔堤
现场订单式物流组织
文莱国家工业基础薄弱,无相关大型项目的建设经验,工业建设资源匮乏,这就决定了除水泥外的所有建设物资都要从中国及马来西亚进口,且物流流程极长,各物流环节无法平行展开。管理团队在项目开工前组织多次与船运公司、码头等的专题会议,制定了详细的物流策划,确定以“现场订单式的需求为基础,国内预制厂的预制、集港运输为抓手,急需物资统一调配”的物流组织原则,并组织相关人员进行培训,确保过程中关键环节有监督、有协调,关键部位的材料有专人盯、专人管。

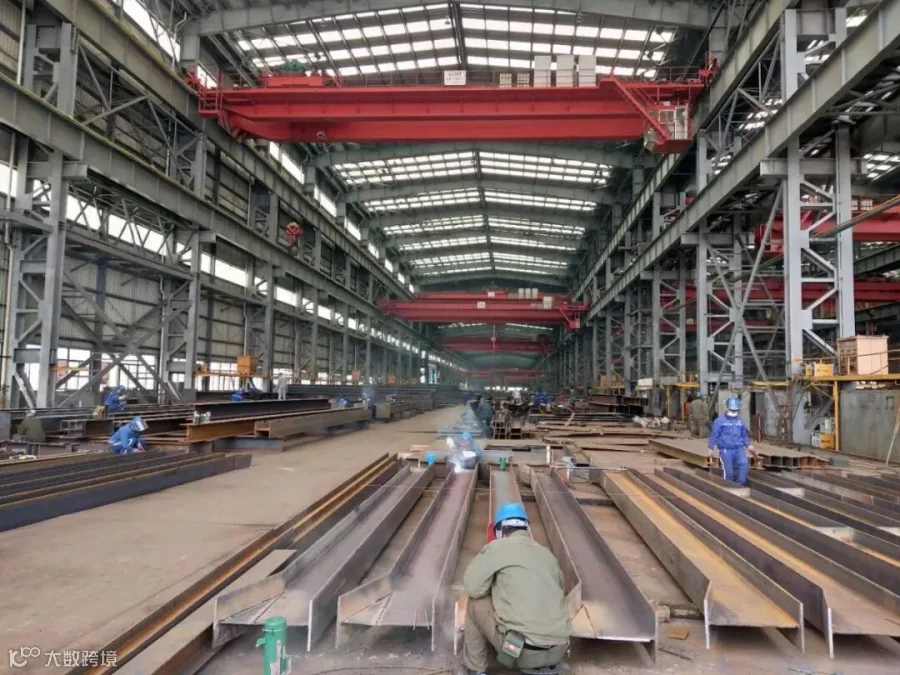

国内预制厂预制

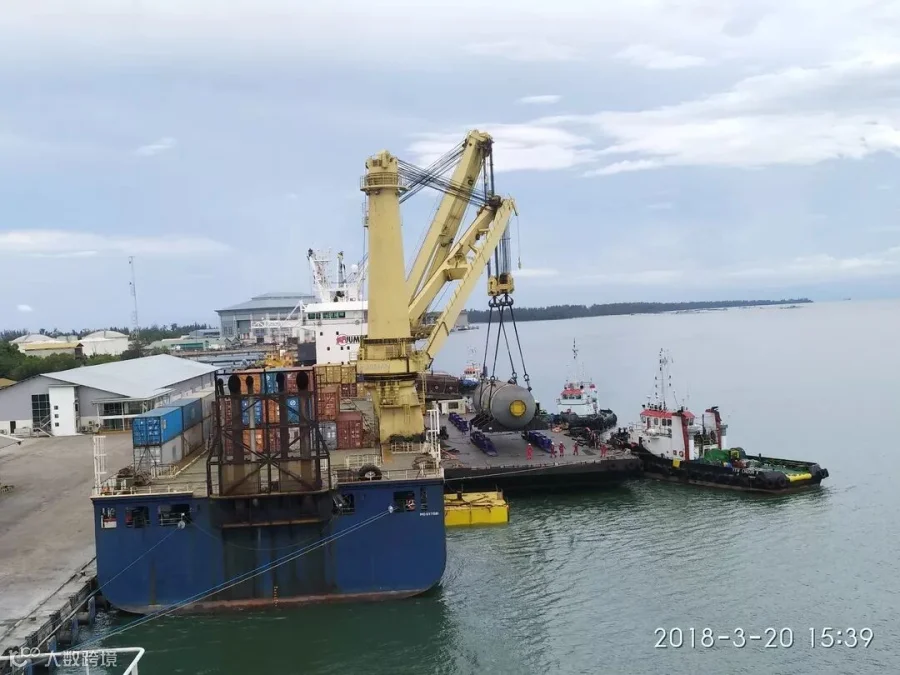

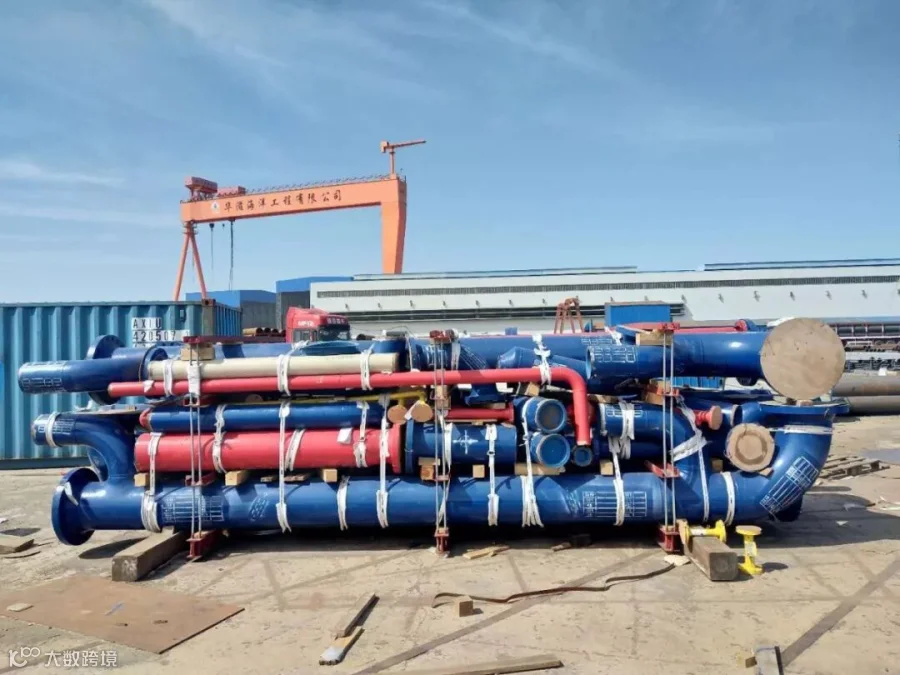

加氢反应器过驳
提前策划,狠抓资源落实
国外工程,国内预制和组织,协调难度大,易出现资源不足。针对上述问题,管理团队经过认真分析,确定“提前策划,狠抓资源的落实”的施工组织原则。项目开工伊始组织项目工作策划,基本明确各分部分项工程在哪儿干,谁来干,怎么干的问题。同时,现场进行施工组织时,严格执行先地下后地上,严格按照桩基、土建、地管、钢结构及设备安装、工艺管线等的前后顺序组织设计、采购、预制及制造、物流等工作,使现场一直处于较为有序的施工状态,形成忙而不乱的现场环境。在国内外的施工统一组织中,项目管理部明确国内资源组织服从文莱现场需求的大方向。
在施工组织过程中,按照上述要求,抓实各承包商各工种劳动力的准备工作,为此专门设计表格,包括各工种的人员计划、护照的办理情况、国内的体检情况、文莱能源局的批准情况、文莱劳工部的签认情况、文莱移民局的批准情况、文莱驻中国大使馆的签证情况、机票的订购情况、人员的到场离场情况等全过程信息,并从项目开始就坚持每周组织两次专题对接会,分别与各承包商对接劳动力的情况,使项目劳动力的组织上一直处于可控状态。

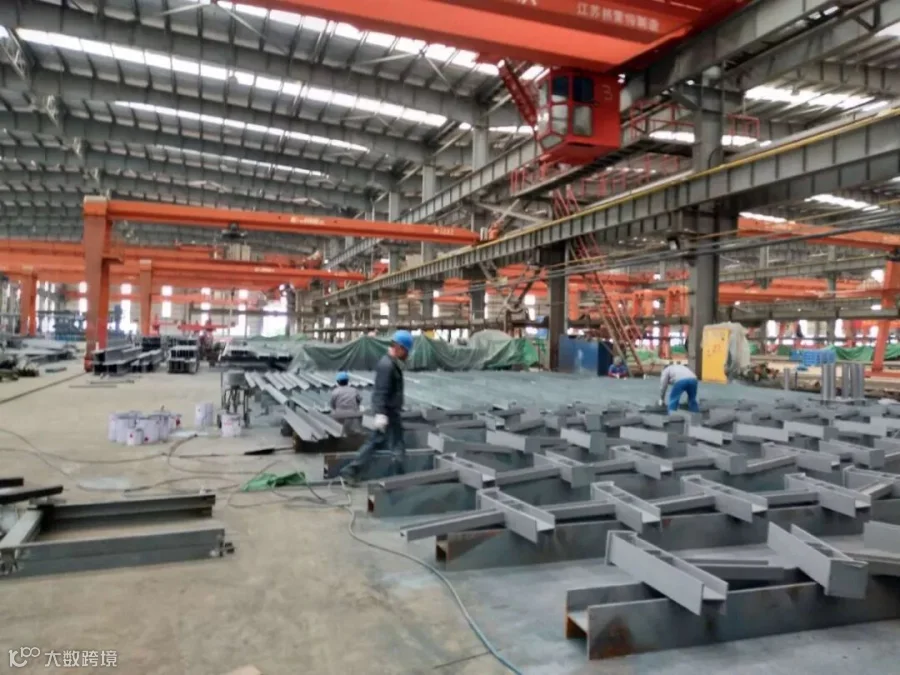

国内预制
预制半成品
在材料资源的组织上,团队从图纸扒料开始,到采购下订单,再到材料的催交催运,每名专业工程师都能说的清,都能讲得明,使材料的准备一直能够在较短的时间内完成,为预制和安装创造有利条件。
优化到货接收流程
文莱项目建于摩拉岛上,物流交由中外运承担,到货物资均以海运的方式交货且只有一个能够靠泊海船的码头,其中涉及海船靠港、驳船倒运、驳船卸货几个工作环节物资才能上岛。为保证海船离港时间不受挑货影响,接保检团队协调采购部物流组、中外运、各家施工承包商在接到发运清单及合同后组织分析船舶配载信息,通过“船前会”的方式,落实卸货地点及接收单位,为顺利接驳提供保障。
