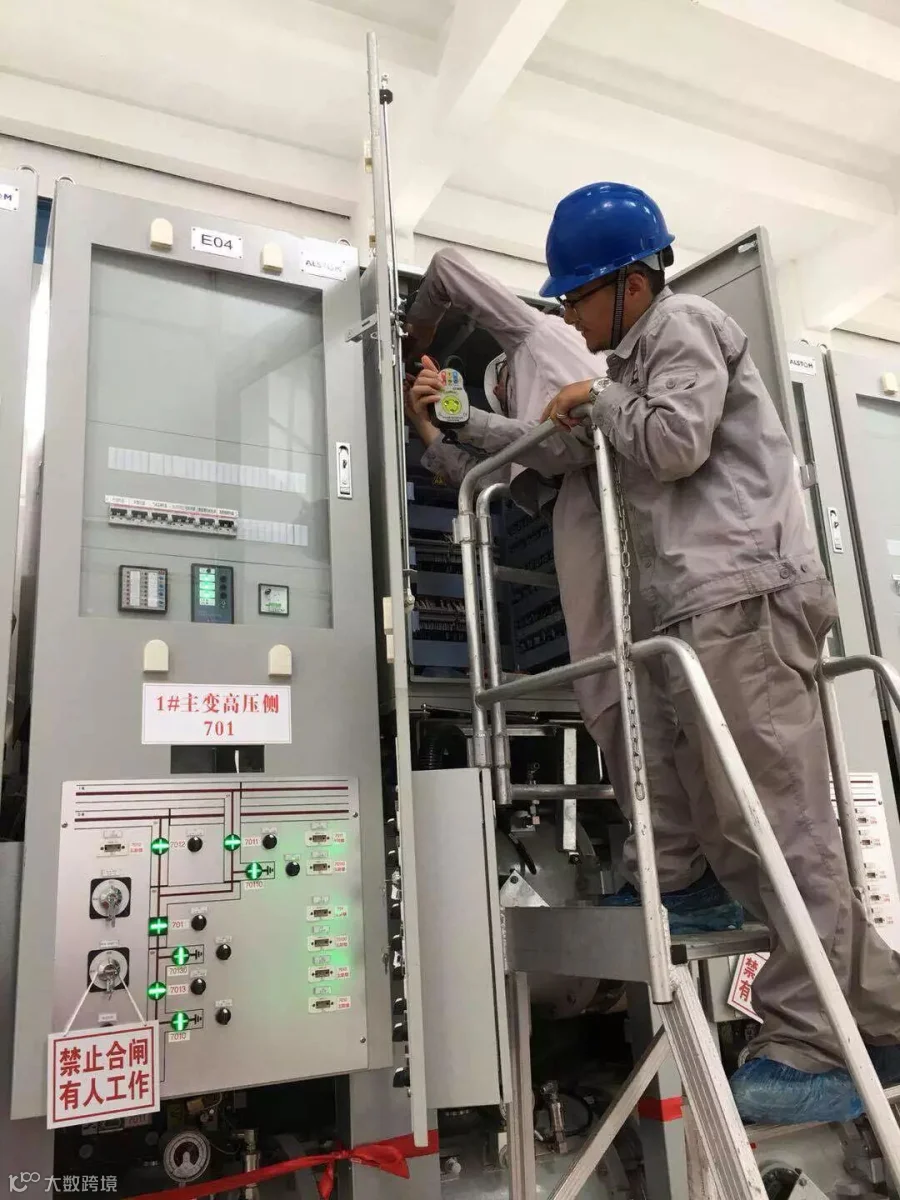

在中安联合煤化工项目110kV变电站顺利机械中交的基础上,四建电仪专业参建员工再次以顽强的毅力、拼搏的精神,坚守72小时,再创110kV变压器----35kV变压器----400V低压开关柜三级受送电一次成功的佳绩。
110kV变电站是全厂供电的核心,按时受电关系到下级13个35KV变电站受电及全厂所有装置试车及运行,是四建公司承建的所有业主控制节点中最关键的节点之一。
为了保证110kV变电站中交及受电的节点目标实现,电仪专业全体参建员工放弃春节休假,坚守在工作一线,众志成城保节点。经过数月的努力和付出,110kV变电站于5月17日按时中交。

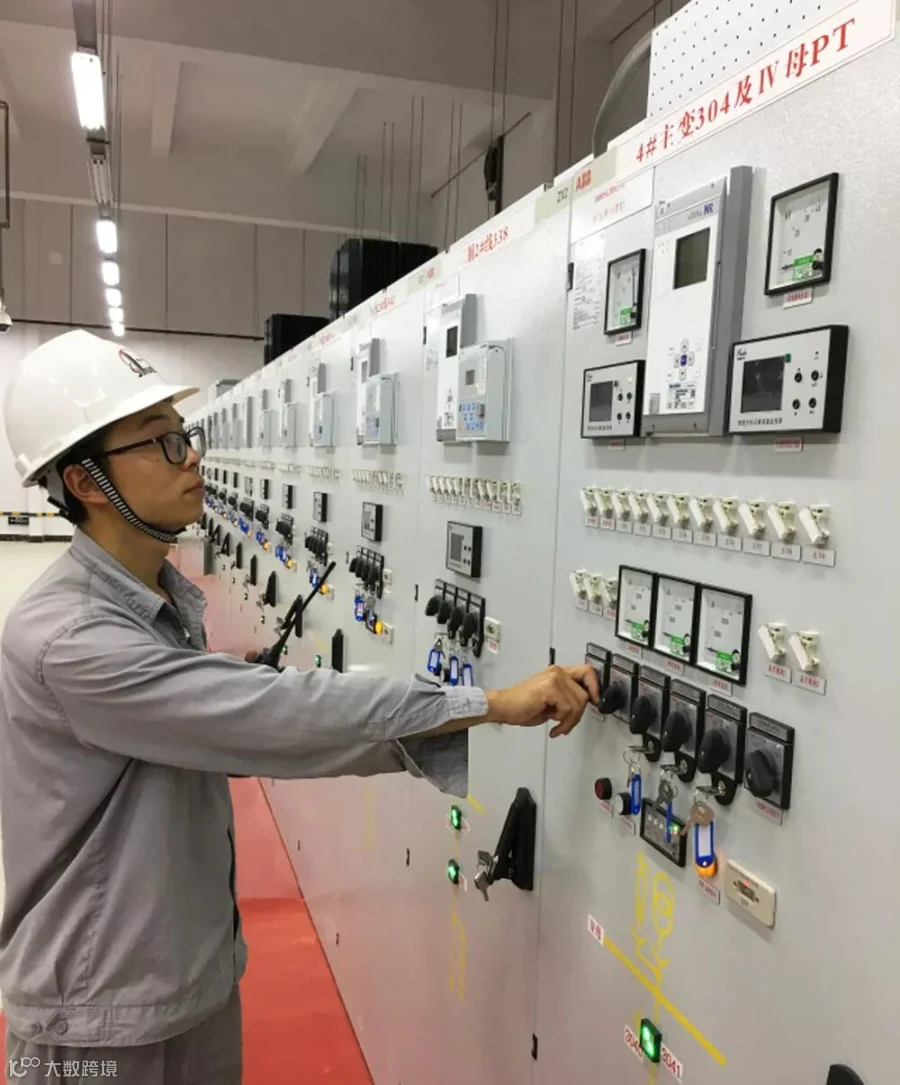

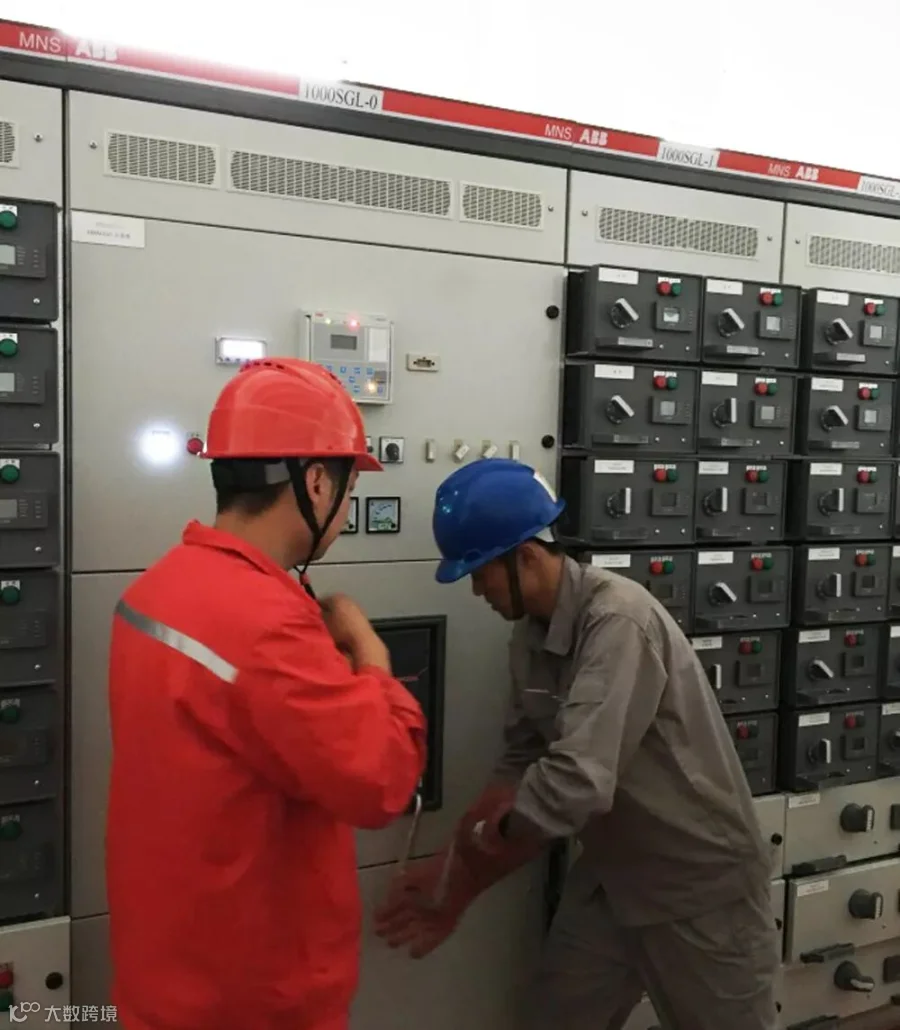

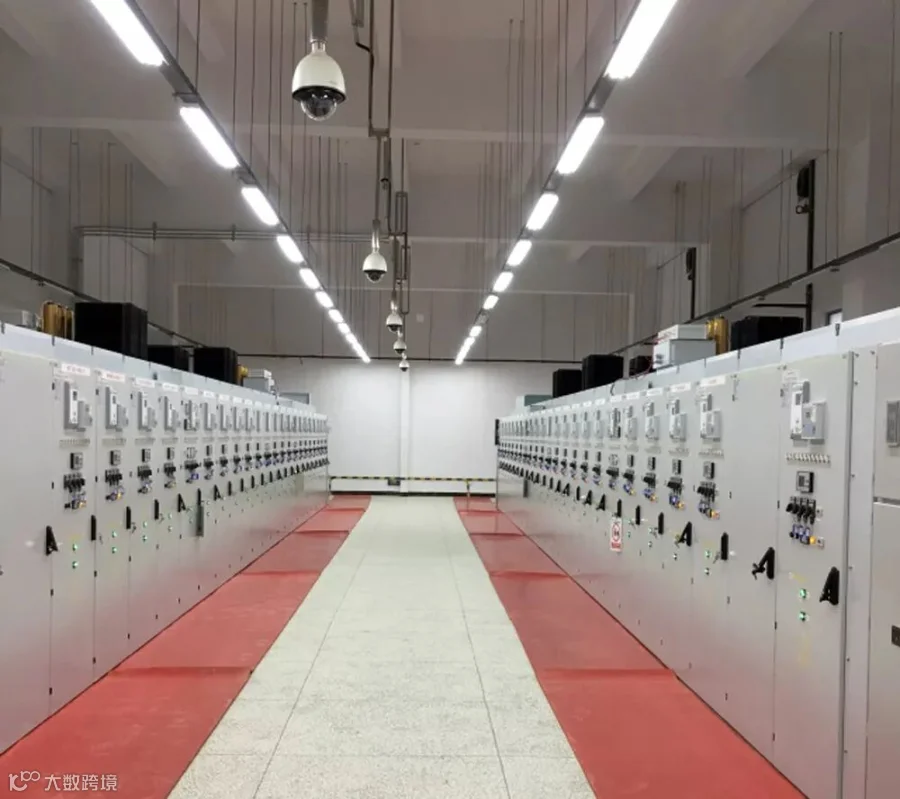

5月18日,两条110kV进线一次受电成功;5月24日,110kV GIS、四台120MVA 110kV变压器、四组35kV消弧线圈一次受电成功;5月25日,35kV开关柜一次受电成功;5月26日,两台35kV干式变、400V低压开关柜一次受电成功,差动保护、快切、备自投等带载试验如期完成。
四建电仪公司在完成中安联合煤化工项目一个个施工节点的同时,实现了多项“第一次”。
110kV变电站110kV系统采用双母双分带四台总变及五台发电机组的设计方式,是中国石化炼化工程集团第一次采用的设计方案,也是四建公司第一次施工。

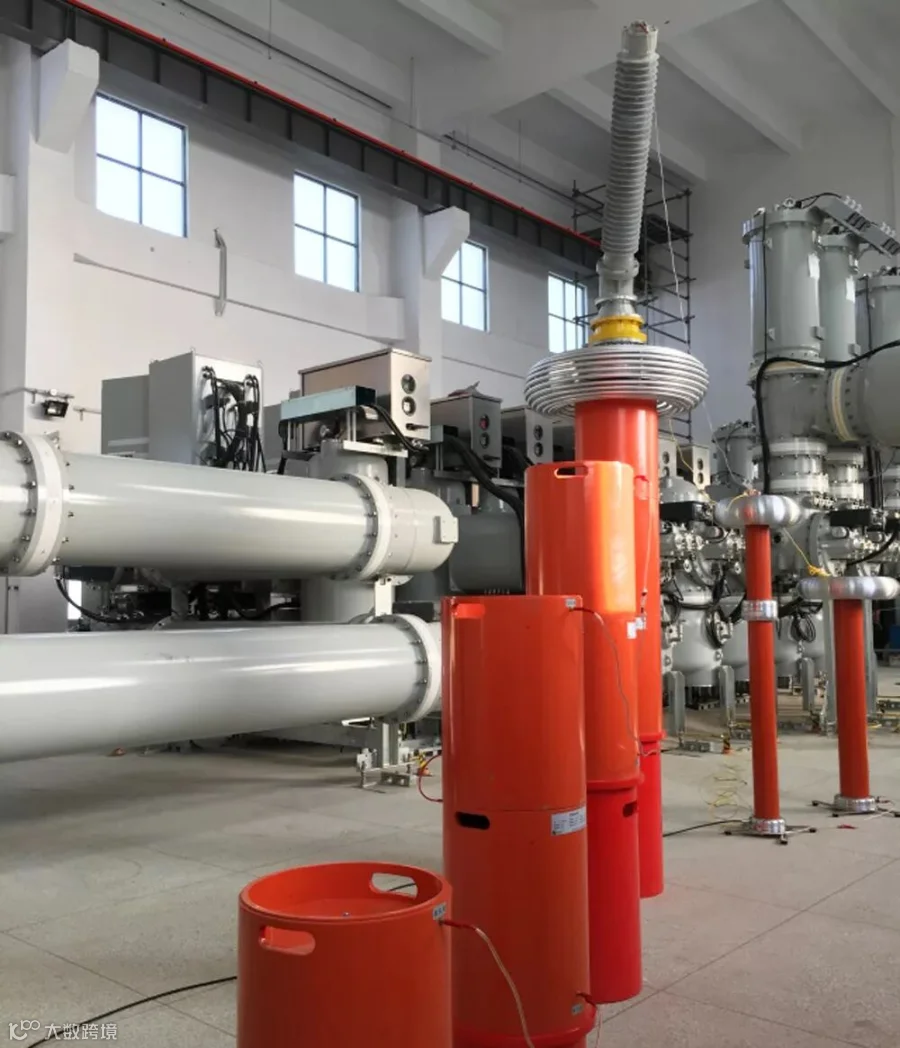

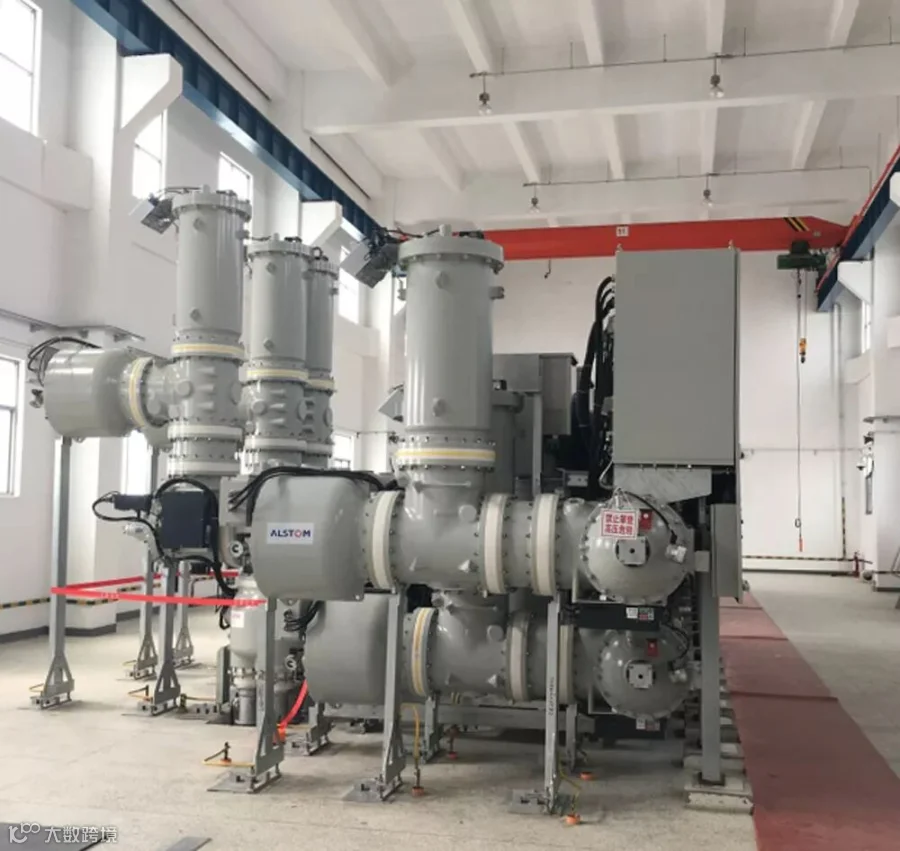

110kV GIS 19个间隔数量是目前四建电仪公司施工数量最多的一次。

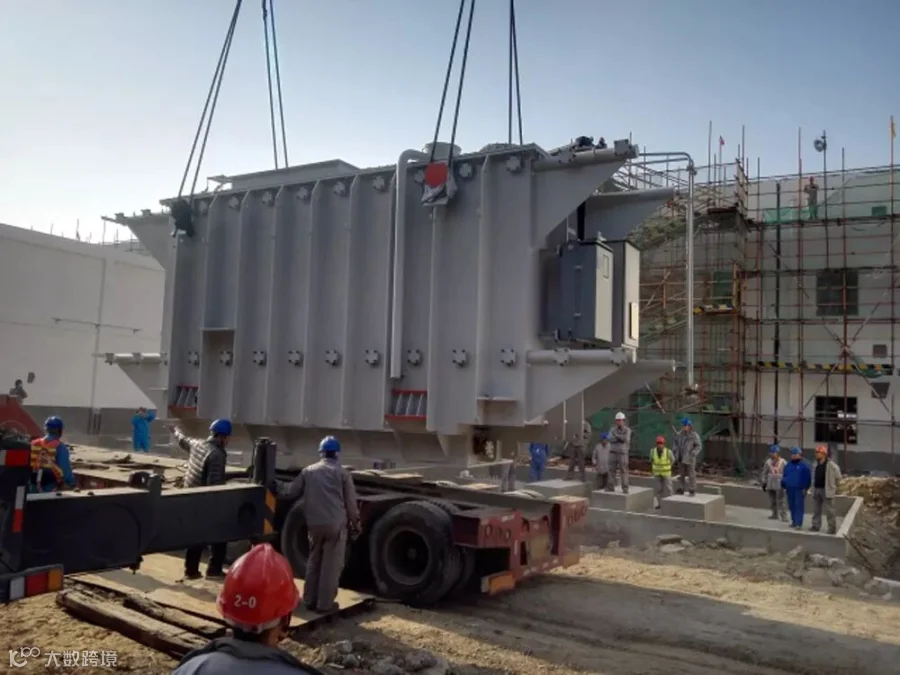

四台130吨、120MVA的110kV变压器无论从重量,还是容量上都是四建电仪公司第一次施工。

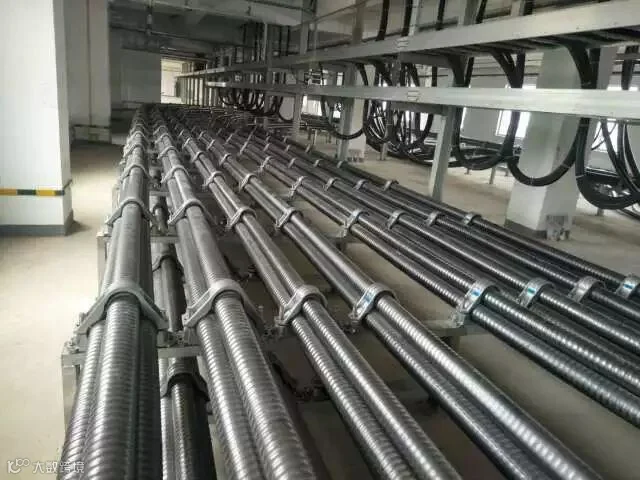

全厂33根110kV电缆,无论从数量还是规格型号上都是四建电仪公司第一次施工。

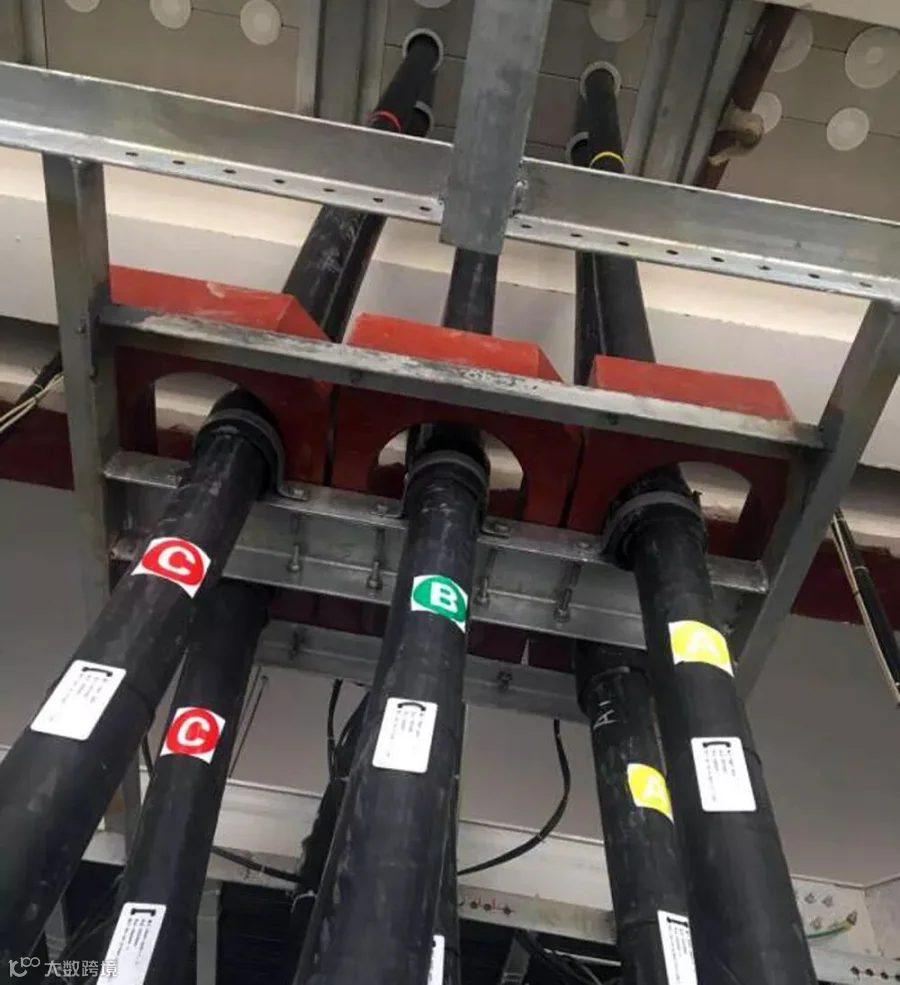

全厂122个插接式高压电缆头制作和安装是四建电仪公司第一次施工。
