奖牌是看得见的荣誉,
信誉是看不见的收获。
公司古雷项目紧紧围绕“百日攻坚创效”和“持续攻坚创效”的目标要求,将党建工作与施工生产深度融合,围绕工程建设总目标持续发力,严抓安全质量管控,在施工过程中表现突出、屡创佳绩,获得多项业主颁发的荣誉,喜报连连,用智慧和汗水赢得业主的信任。

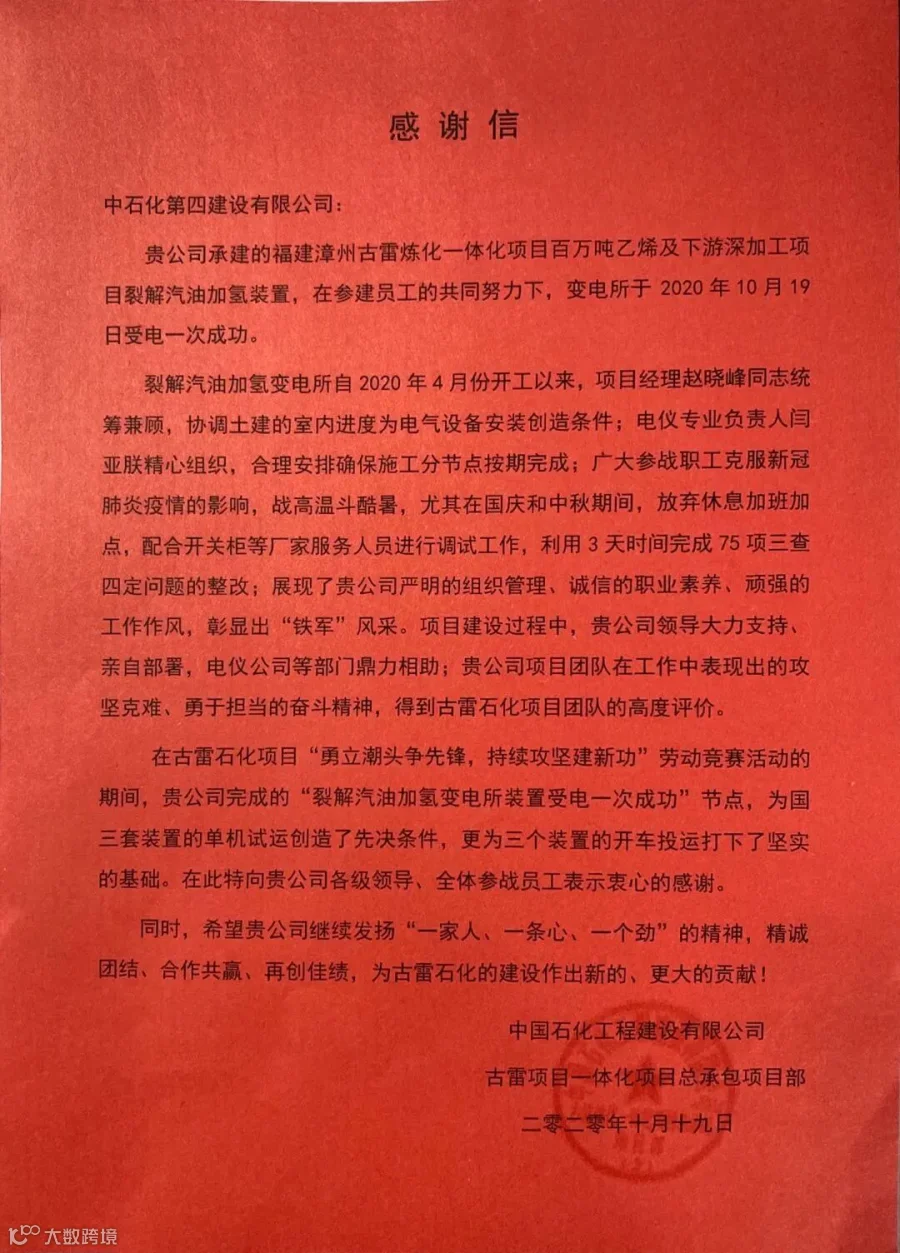

1、古雷炼化一体化项目业主感谢信
2、业主及监理单位联合颁发“党徽闪耀精品工程”及先进集体奖牌
3、荣获阀门安装“首件样板”和焊接热处理“首件样板”
4、公司多名职工获表彰

截至目前,古雷石化项目全场无损检测拍片最多、合格率100%,公司员工马利被评为优秀焊工,古雷石化项目IPMT总监张强为优秀焊工颁奖。
2020年3季度安装一队梁超荣获古雷炼化一体化项目“优秀班组长”荣誉称号。
6名焊工荣获古雷炼化一体化项目“优秀焊工”荣誉称号。
孙勇、李松、石铉、侯铁军、董盈瑞、盛计杰、潘建林、魏振华、张加行、闫亚朕、郑利军、谭胜杰、贾俊、马振磊、季小军、马利、马帅、钱晓东、李兴强、杨国庆等20名同志荣获古雷炼化一体化项目“2020年质量管理工作先进个人”荣誉称号。
成绩和荣誉来之不易,
成绩、荣誉的背后是担当、是付出、是智慧和汗水的结晶。
在业主开展的劳动竞赛中,得到古雷石化项目团队高度评价。
党建共建、同题共答,成立联合支部,共同推进工程建设。

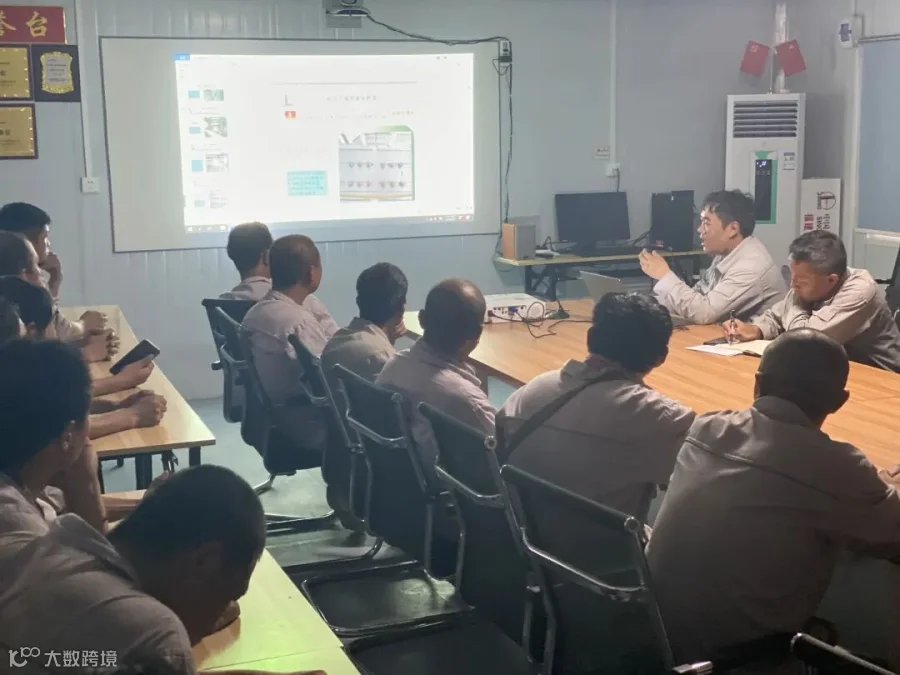

公司古雷项目认真学习贯彻党的十九届五中全会精神,进一步统一思想、凝聚共识。

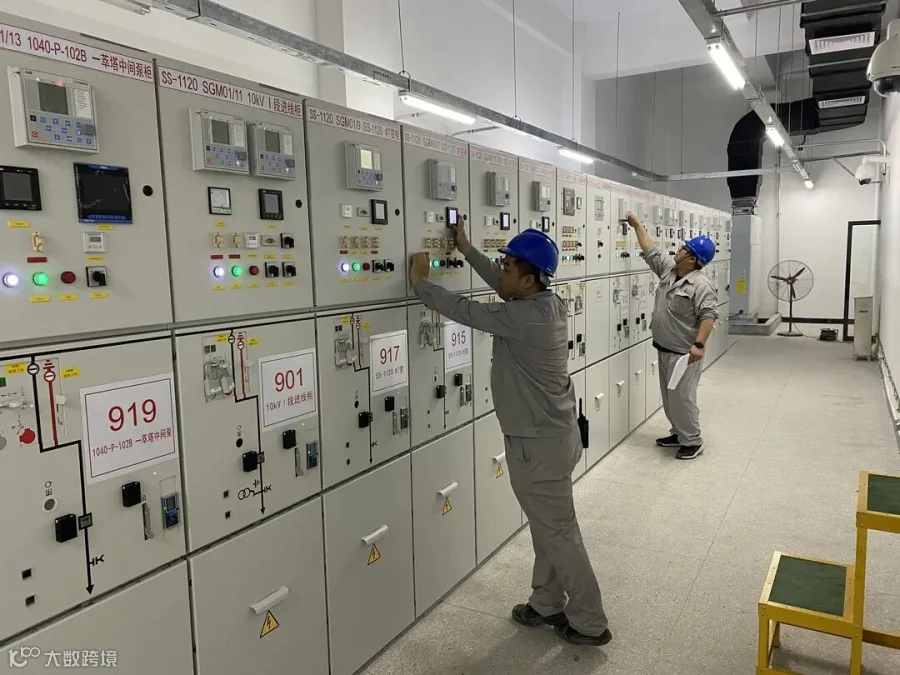

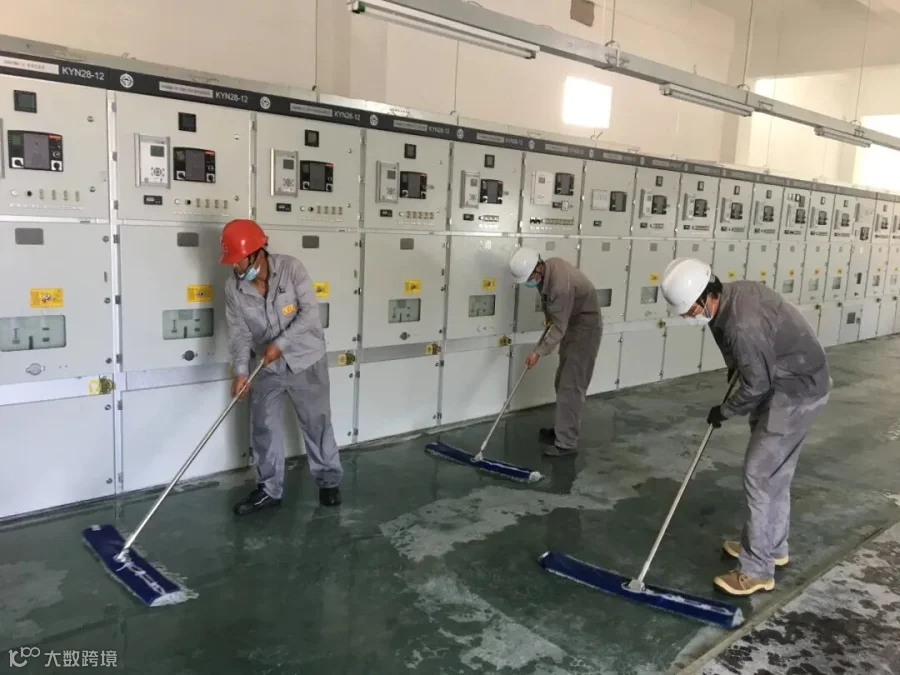

项目精心组织,合理安排,确保裂解汽油加氢变电所按期完成。自2020年4月份开工以来,全体参建员工,坚守岗位,配合厂家调试工作,利用3天时间完成75项三查四定问题的整改,10月19日一次受电成功,为国三套装置的单机试运创造先决条件,为三套装置开车投运打下坚实基础。

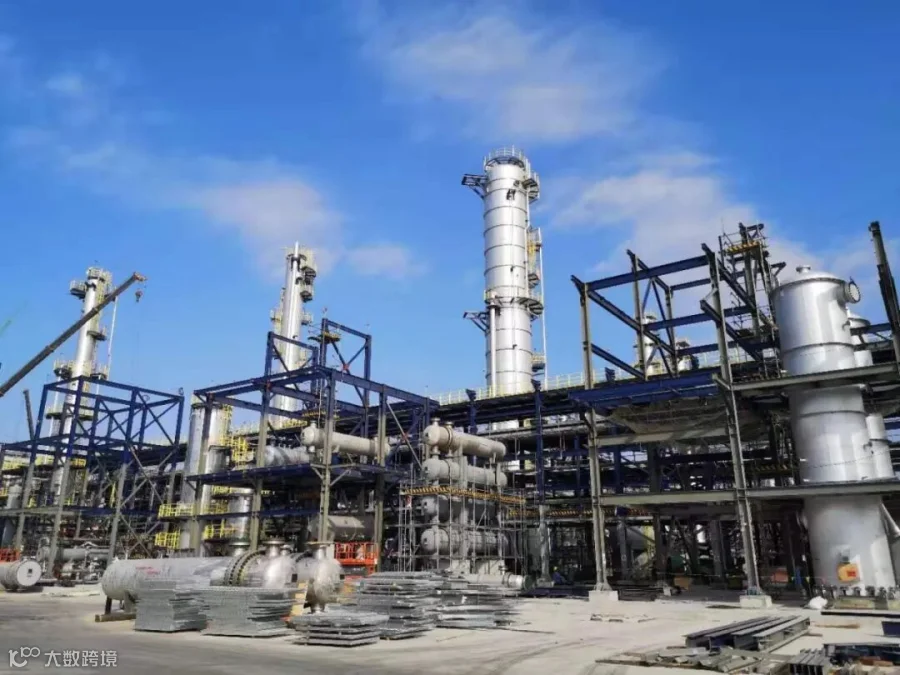

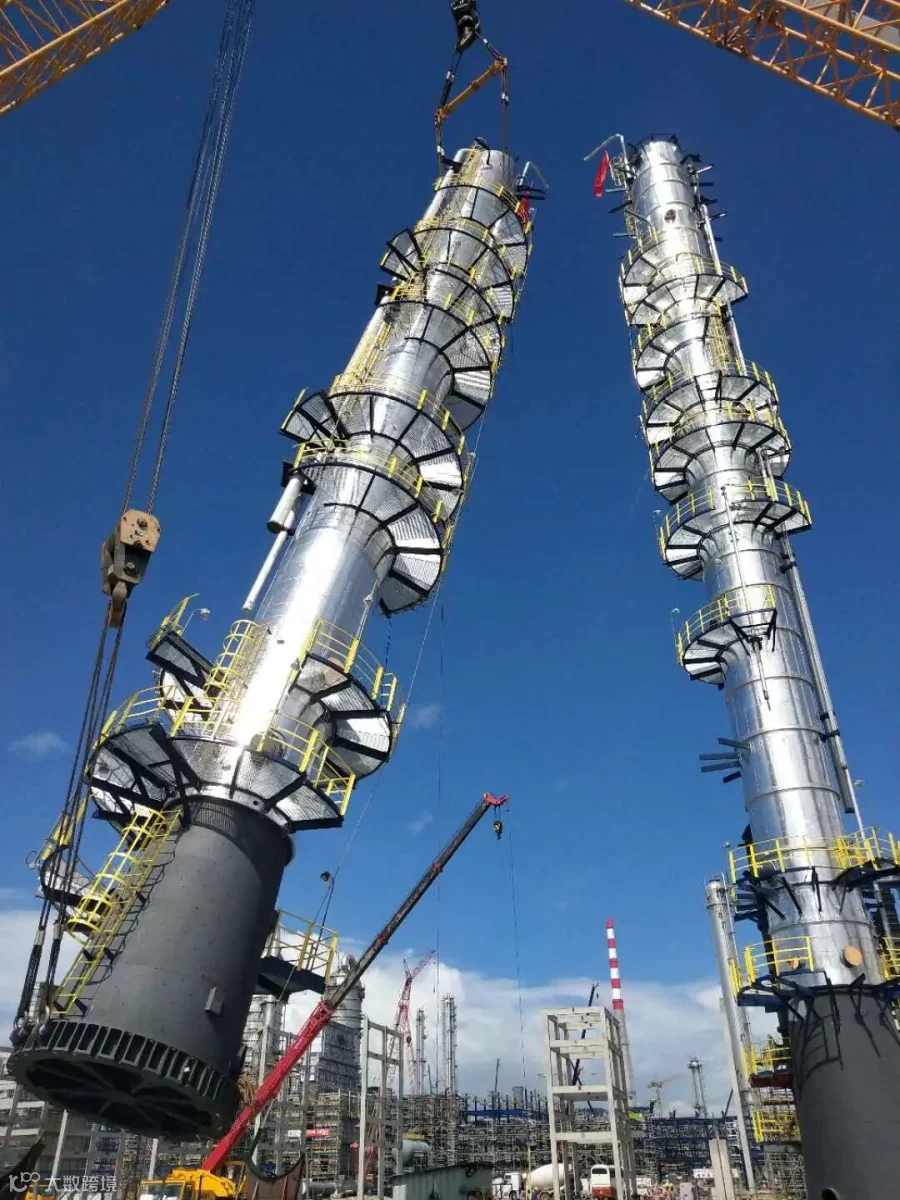

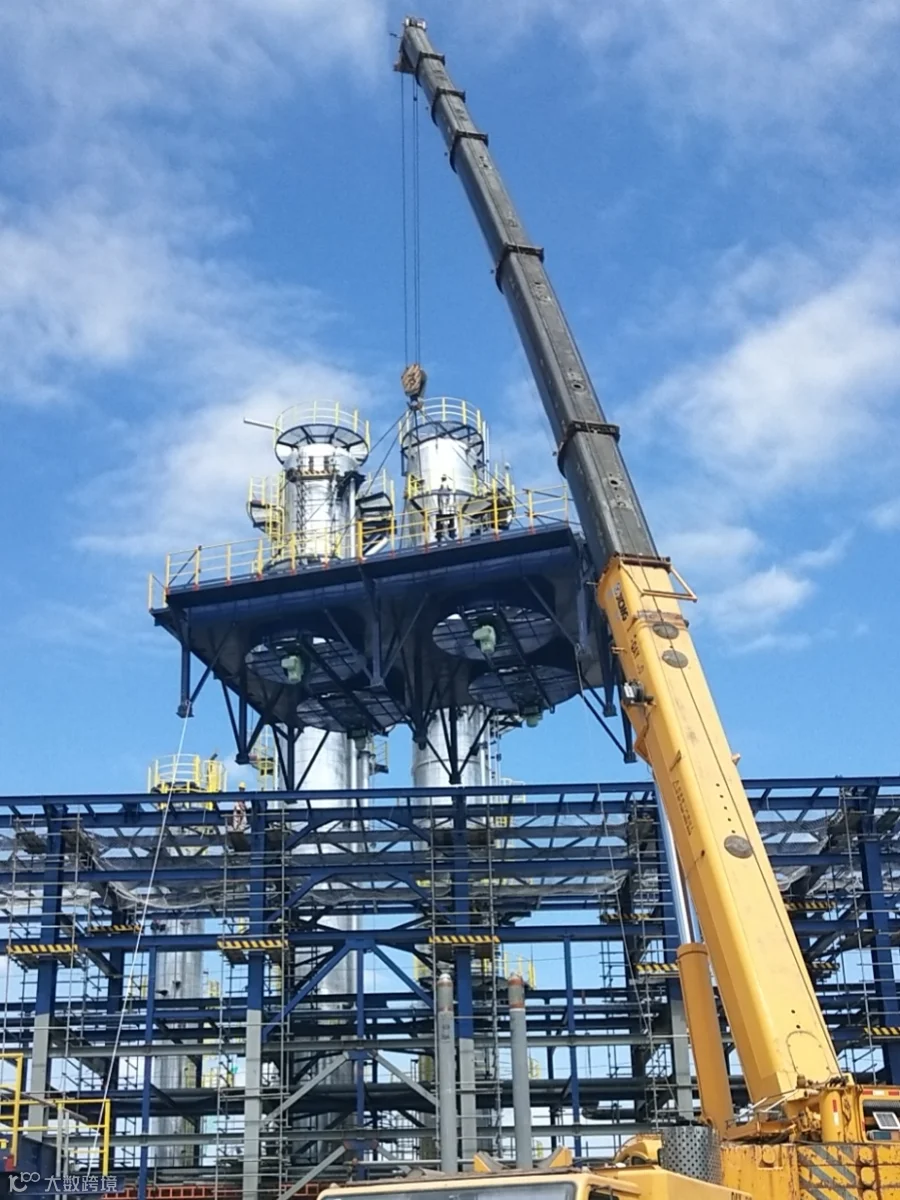

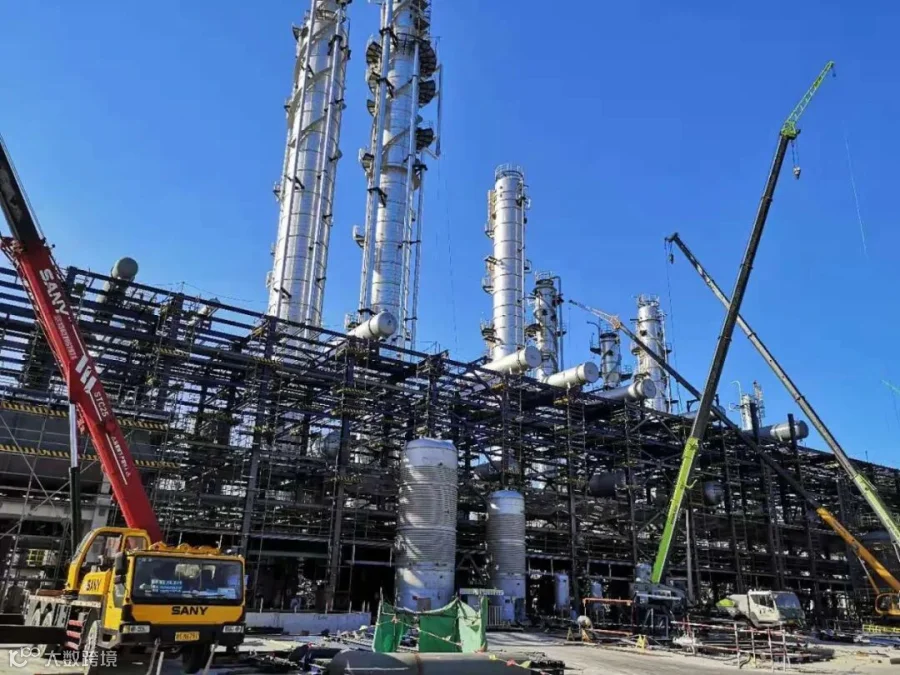

国三套22具塔器及空冷器吊装全部实现模块化吊装,穿衣戴帽一次吊装完成,实现塔起灯亮。

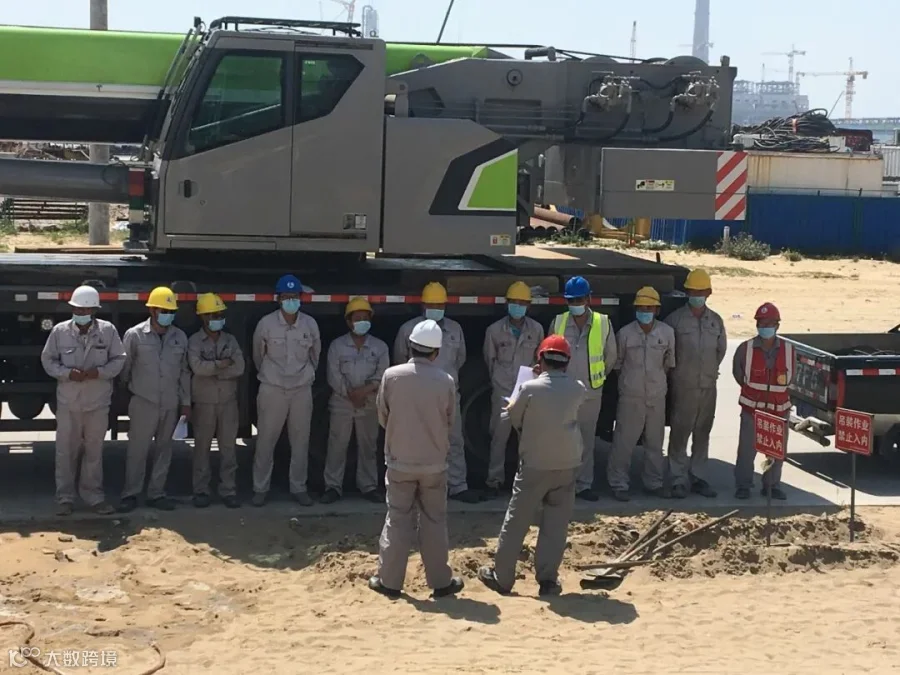

安全是项目平稳运行的保障

每周一安全晨会雷打不动,安全技术交底确保作业环节安全。通过一系列安全活动,让项目全员自觉遵守“直接作业环节安全管理十条措施”制度,将“风险作业识别及措施”落实到位,营造“我要安全” 的良好氛围。
人人出手过硬 擦亮质量品牌
项目集中开展专项质量督查,落实岗位责任到人到岗。定期开展质量培训,提升联营单位员工技能水平。不定期进行现场质量巡检,从萌芽状态消除质量隐患。“质量月”期间,组织全体参建员工开展“规范施工,消除不良习惯”签字承诺活动,确保工程质量,助力公司持续攻坚创效。

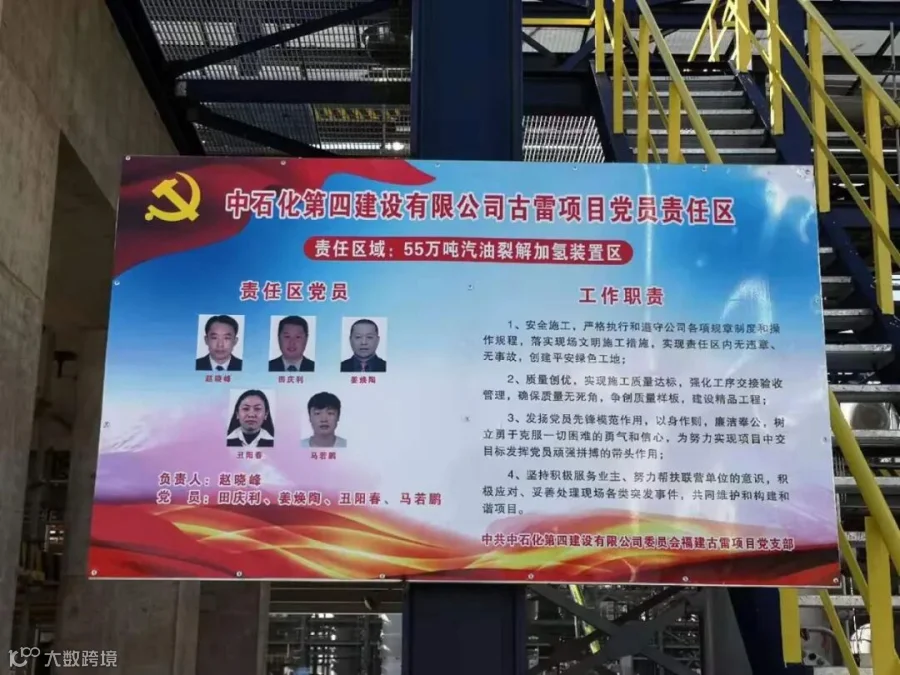

项目党支部注重发挥党员先锋模范作用,在国三套装置施工现场建立党员责任区,划定职责范围,制定职责内容,鼓舞和带动全体党员强化责任意识,勤于努力,勇于担责,为项目建设大干快上树立良好形象。
目前,古雷项目国三套工程管道安装正值高峰期,联合变电所一次受送电完成,钢结构施工完成99%,工艺管道完成77%,动、静设备完成97%,管道试压完成11%。古雷项目党支部将持续抓实党的十九届五中全会精神的学习宣贯,把学习成果转化为推动项目建设和员工干好本职工作的动力,把责任扛起来、把担子挑起来,传承铁军精神,争做“领头雁”,保安全、保质量、保进度,向中交目标冲刺,为公司持续攻坚创效作出新的更大贡献。

往期精彩

请您点赞支持我们吧~
阅读后点击右下角“在看”,
颜色变黄色即为成功,谢谢您!

(2020年第183期 总第1035期)
