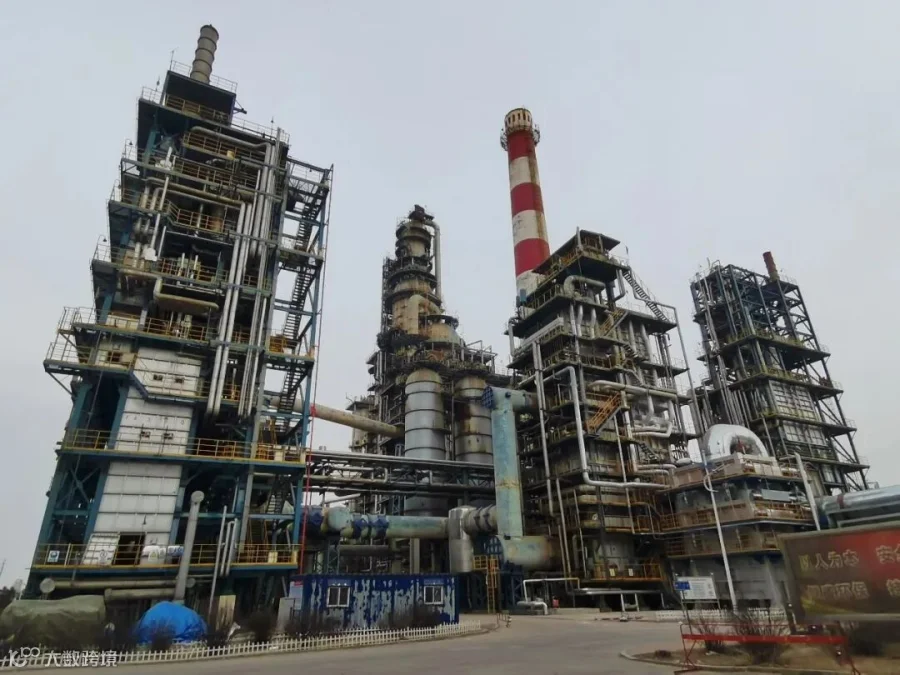

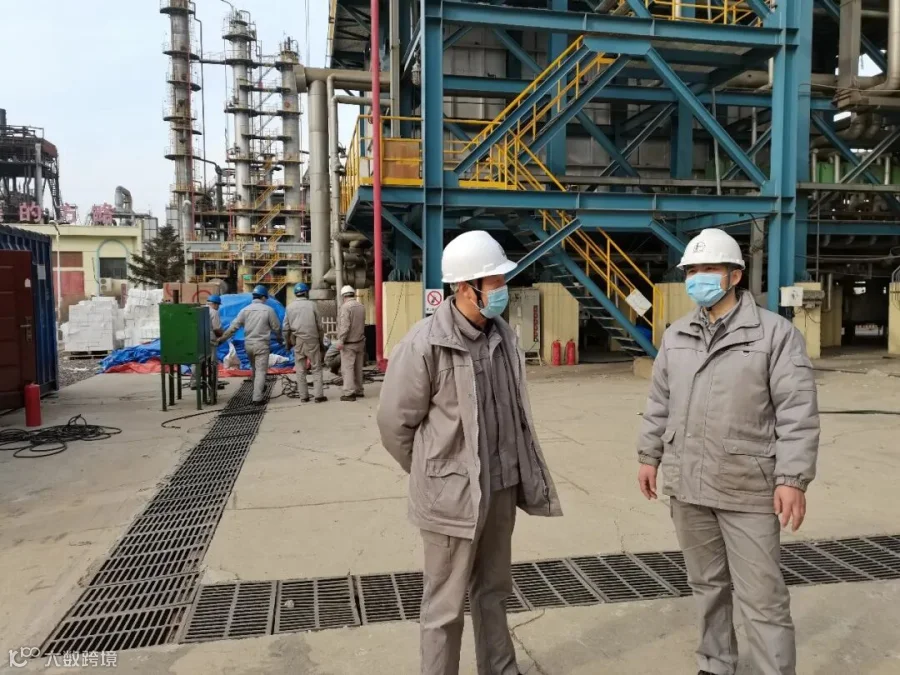

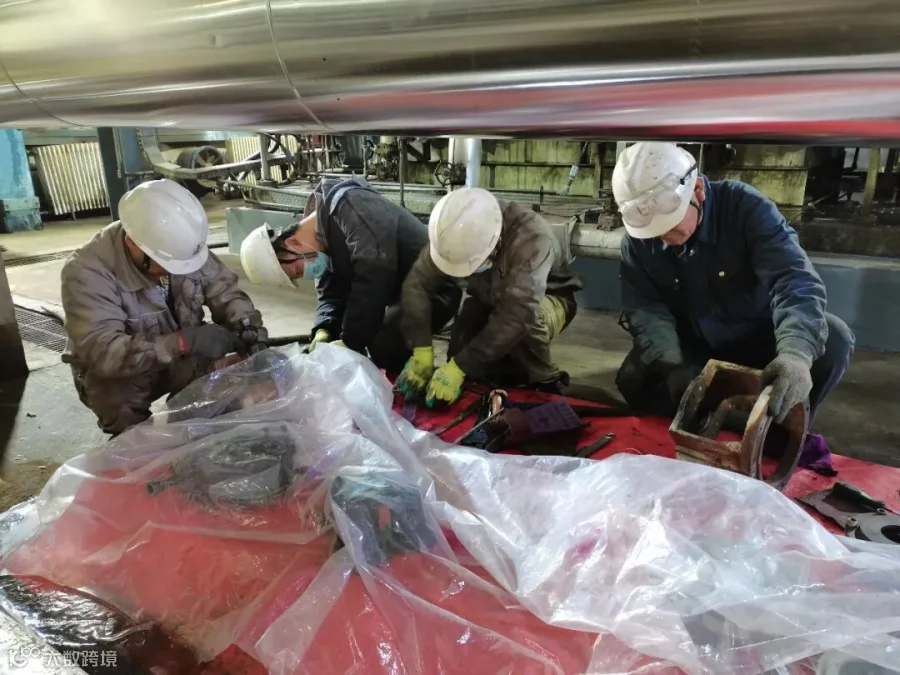

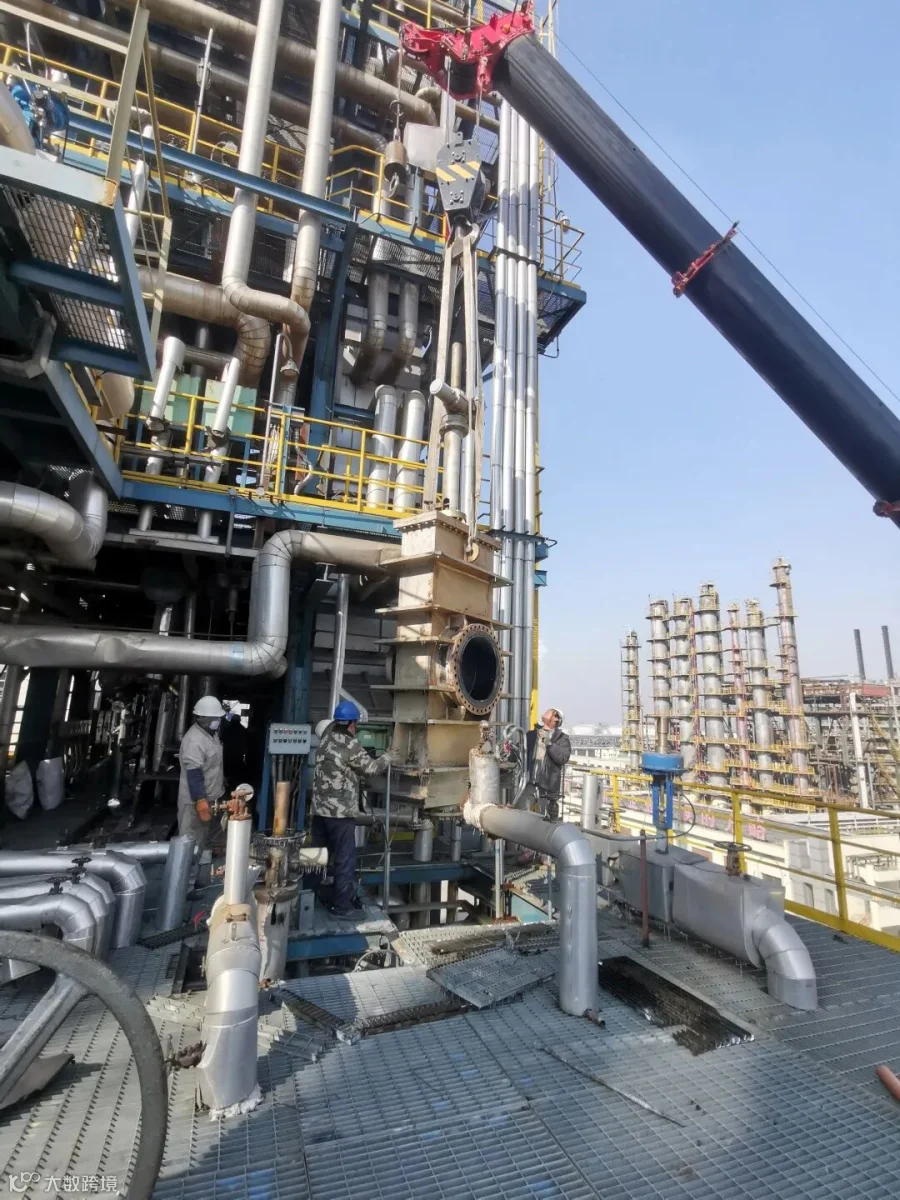

这里是沈阳石蜡化工装置抢修现场
通过“精、细、严”的紧张抢修,目前已全面交付车间,着手进行开车准备。
2月20日接到业主的紧急求援

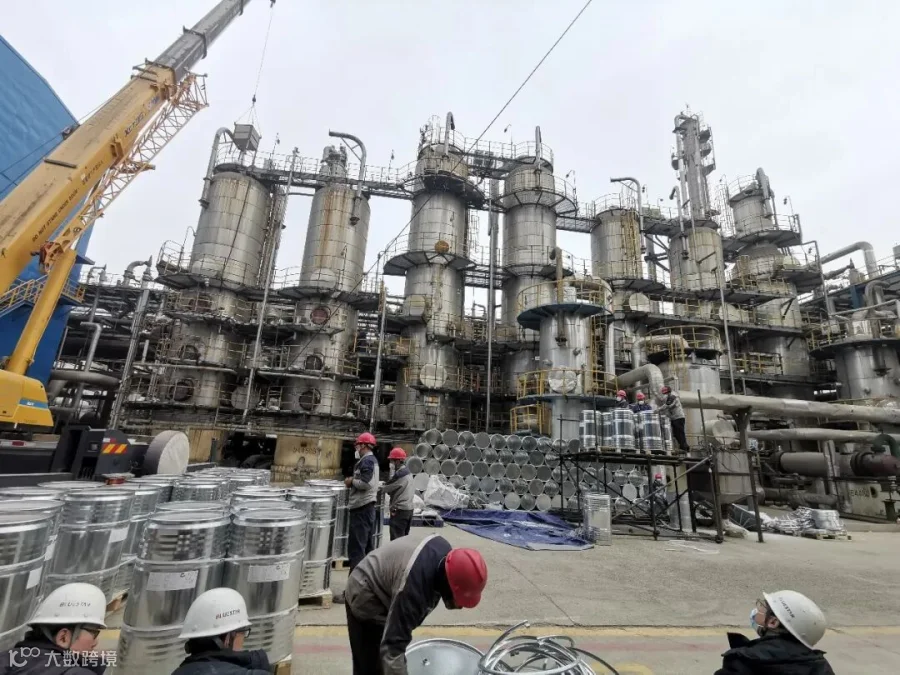

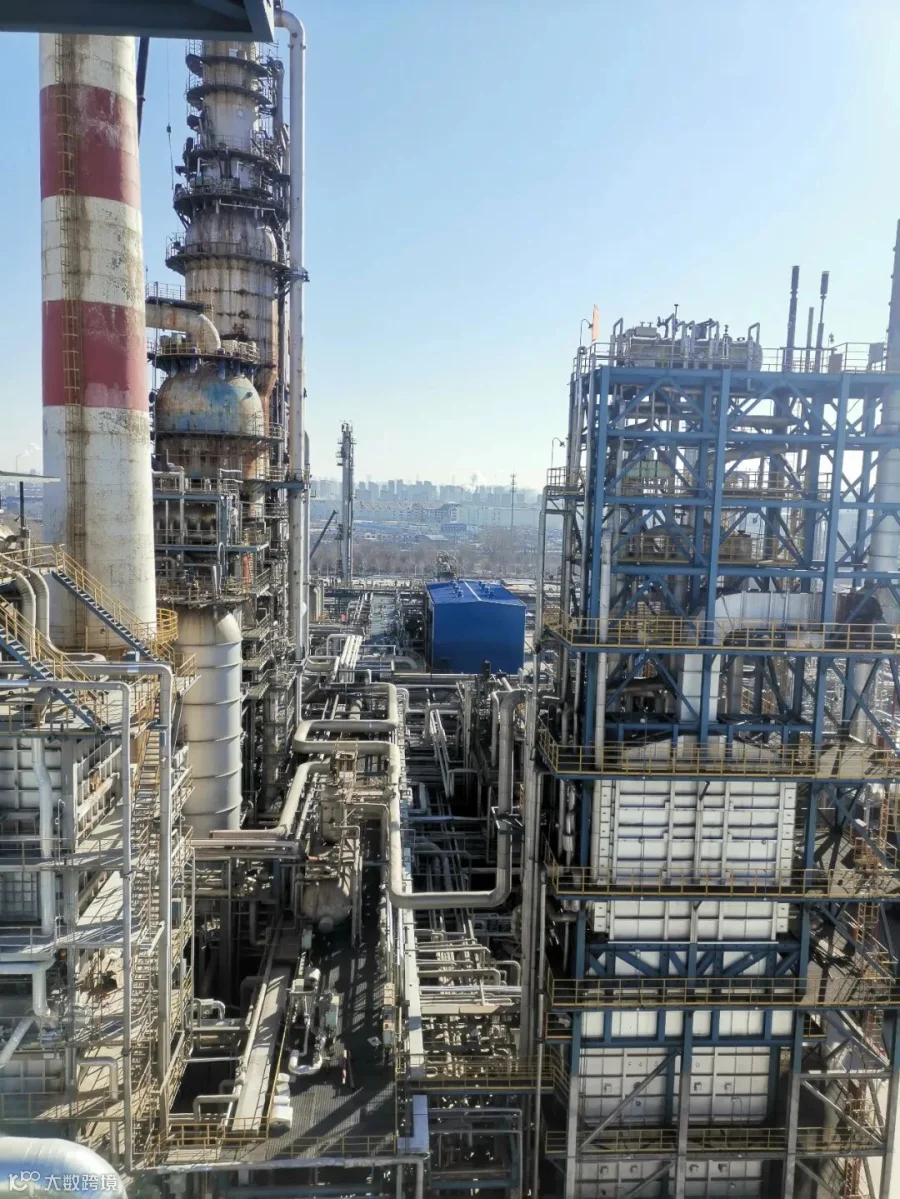

乙烯装置和催化装置应催化剂泄漏严重需紧急停车,3月1日交付公司第一工程公司开始检修。此次检修关键路径集中在“反再两器内件更换、裂解炉管更换、裂解气压缩机、换热器检修”四项重点,存在“部分检修工作量不明、检修筹备时间短、检修工期紧、冬季施工作业”等不利因素。
第一工程公司高度重视,立即召开专题会。第一工程公司经理赵仓多次前往现场进行协调督战,沈阳项目党员主动担重担、冲在前,把检修现场作为党史学习教育考场,抽调精兵强将,上下联动、通力协作,技术人员和施工人员于2月26日全部赶到现场集结,配合业主停车扫线的同时熟悉现场,明确工作量,编制详细日抢修计划,确保3月1日开始全面检修工作。

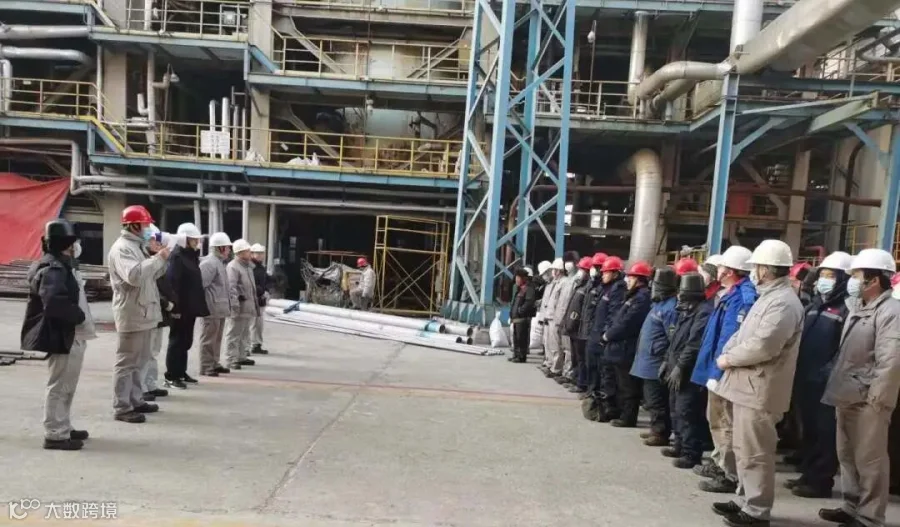

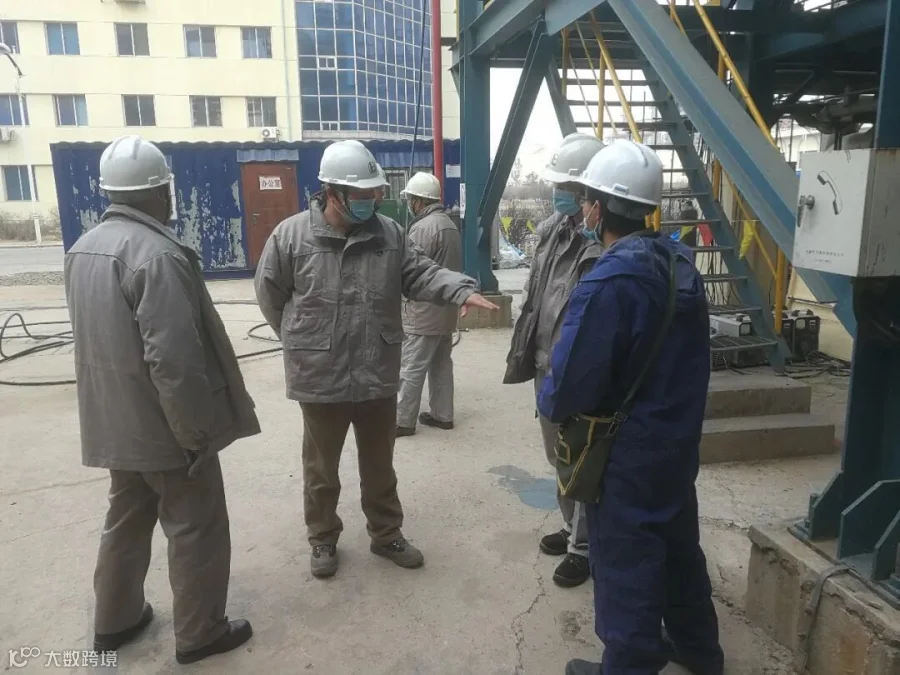

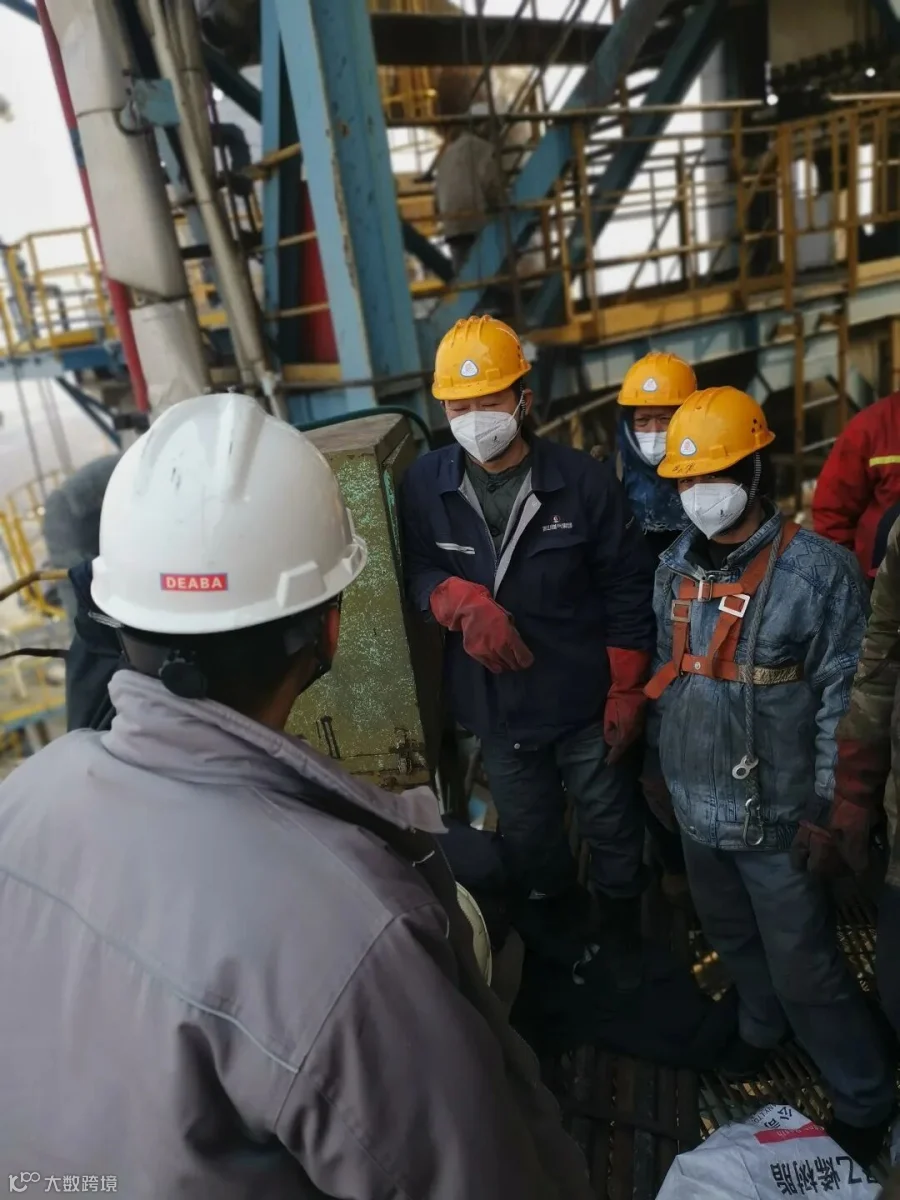

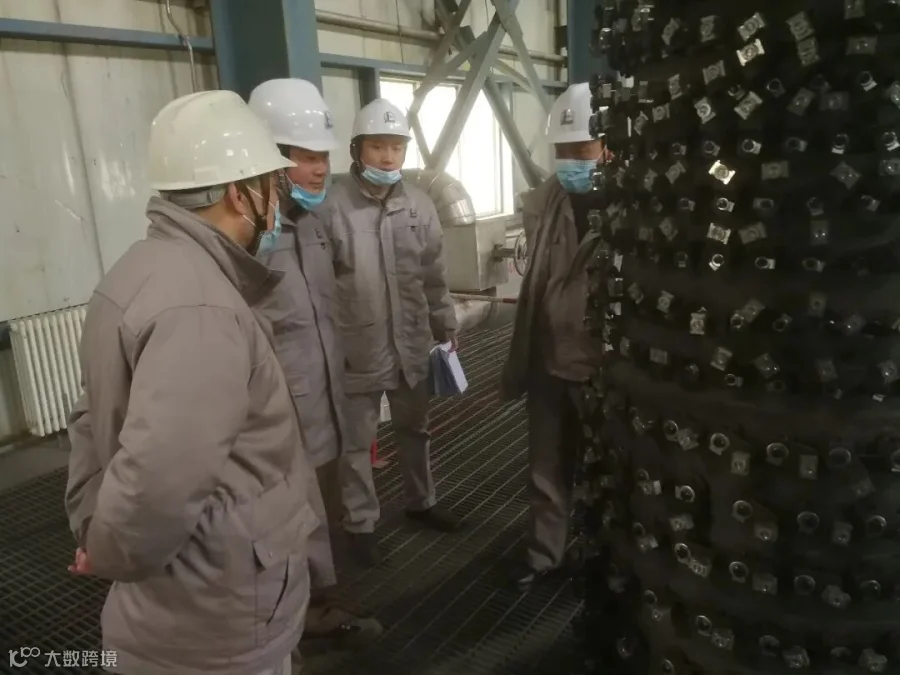

技术交底

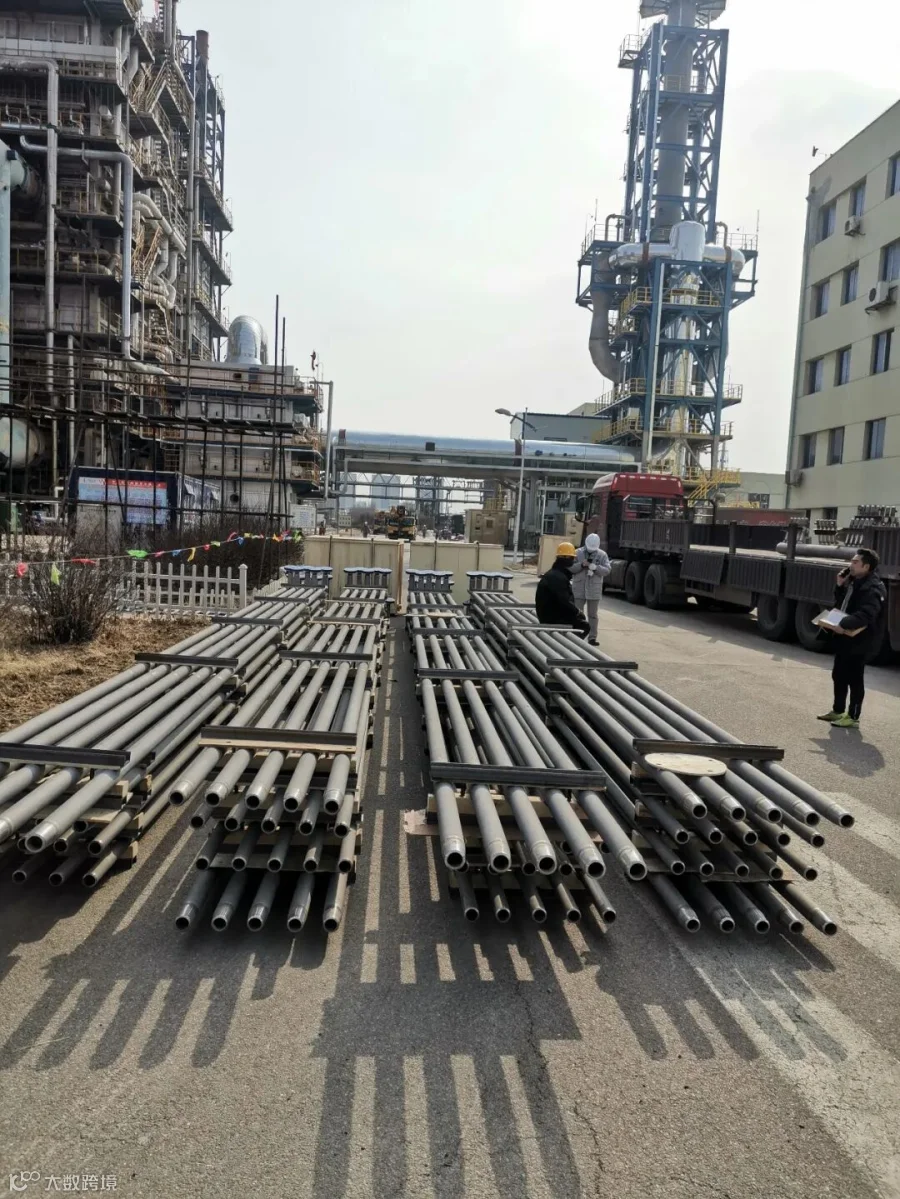

3月16日,石脑油裂解炉辐射段炉管更换工作历时16天顺利完成,比计划工期提前3天。辐射段炉管总共80根,合计焊口223道,焊接一次合格99.68%,炉管更换工作得到业主单位赞扬。

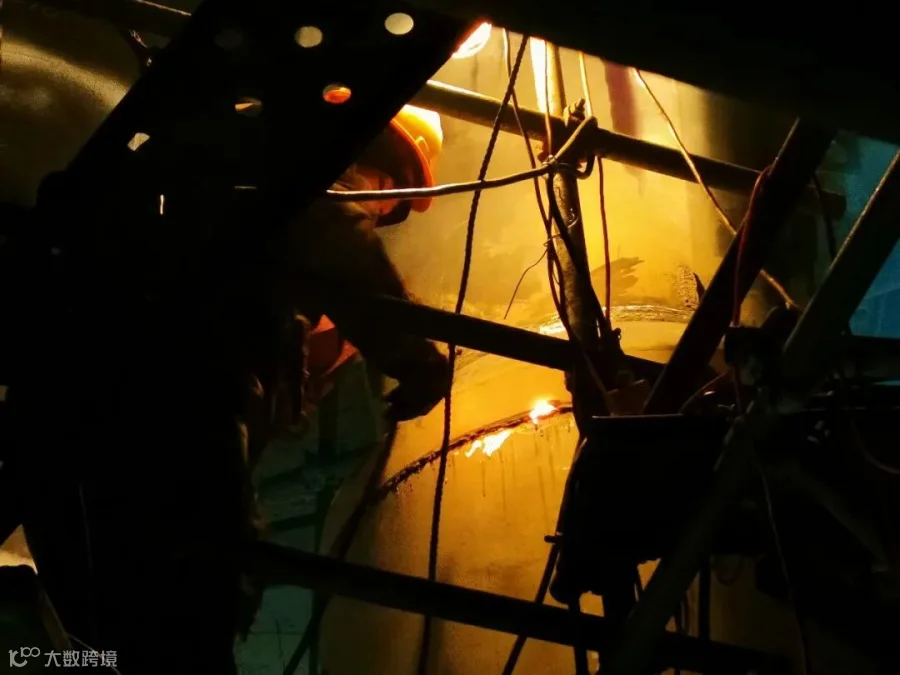

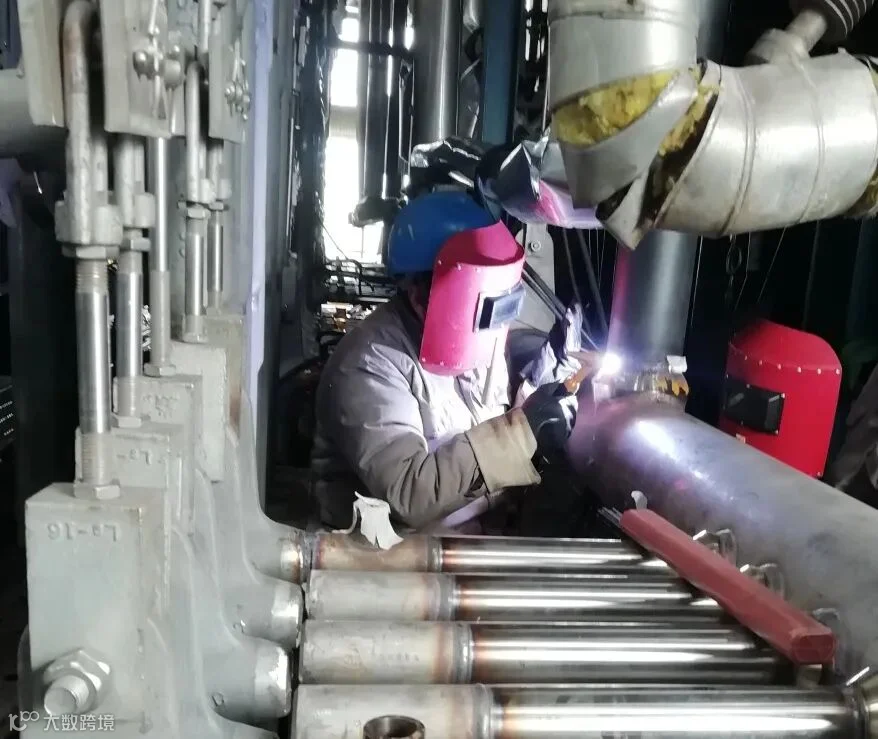

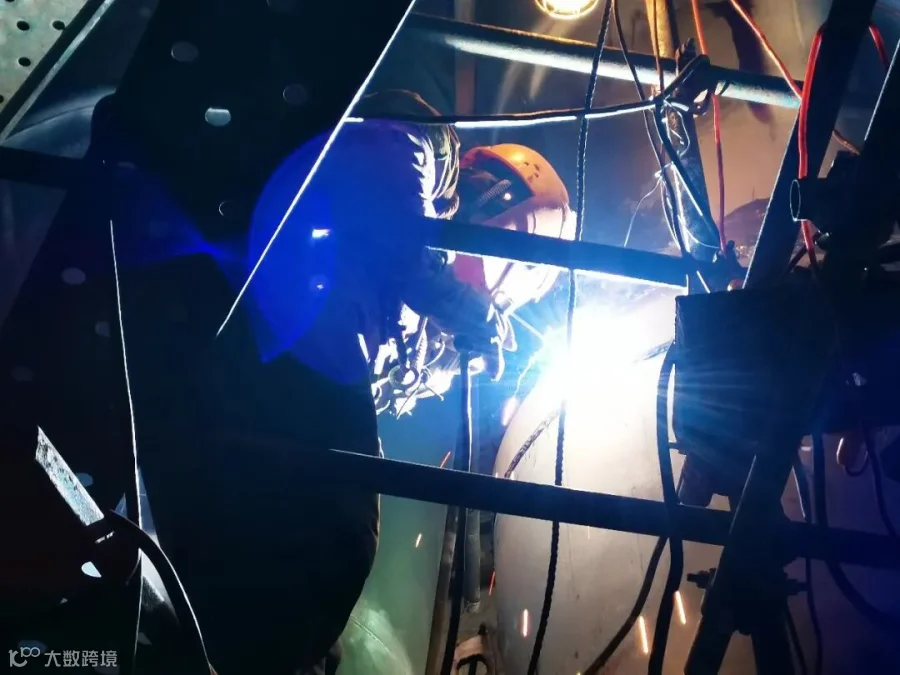

炉管焊接
在反应器、再生器内件检修过程中,技术人员积极配合业主检查,发现部分内件需要更换或修补,以及旋分内灰斗和料腿存在结焦严重造成堵塞等情况。面对突然增加的计划外工作量,技术人员第一时间同车间人员沟通确定检修方案,结合实际情况完善施工方案,连续作业保工期,确保全面消除再生器内的隐患。

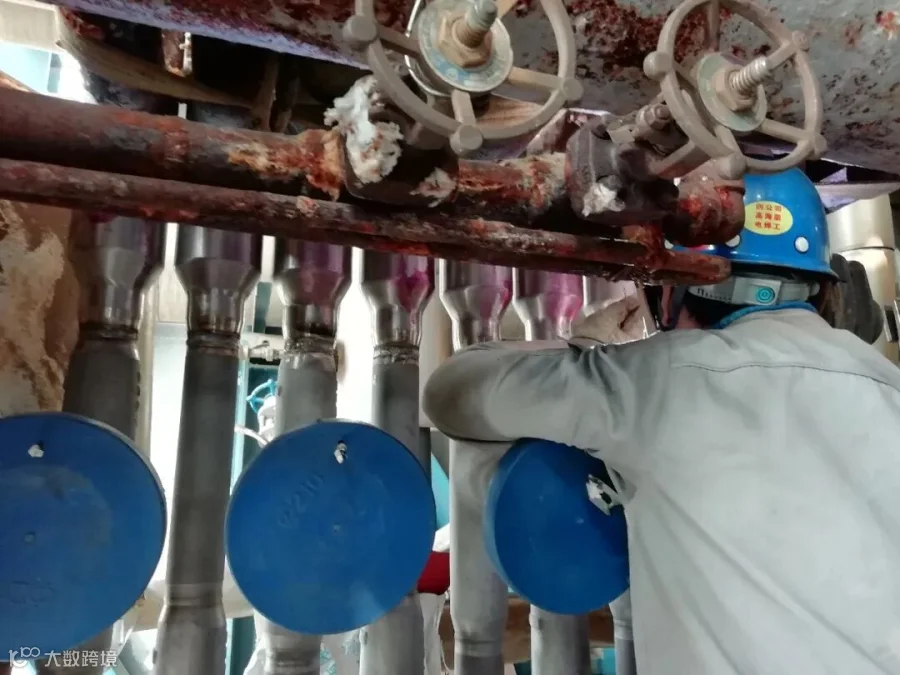

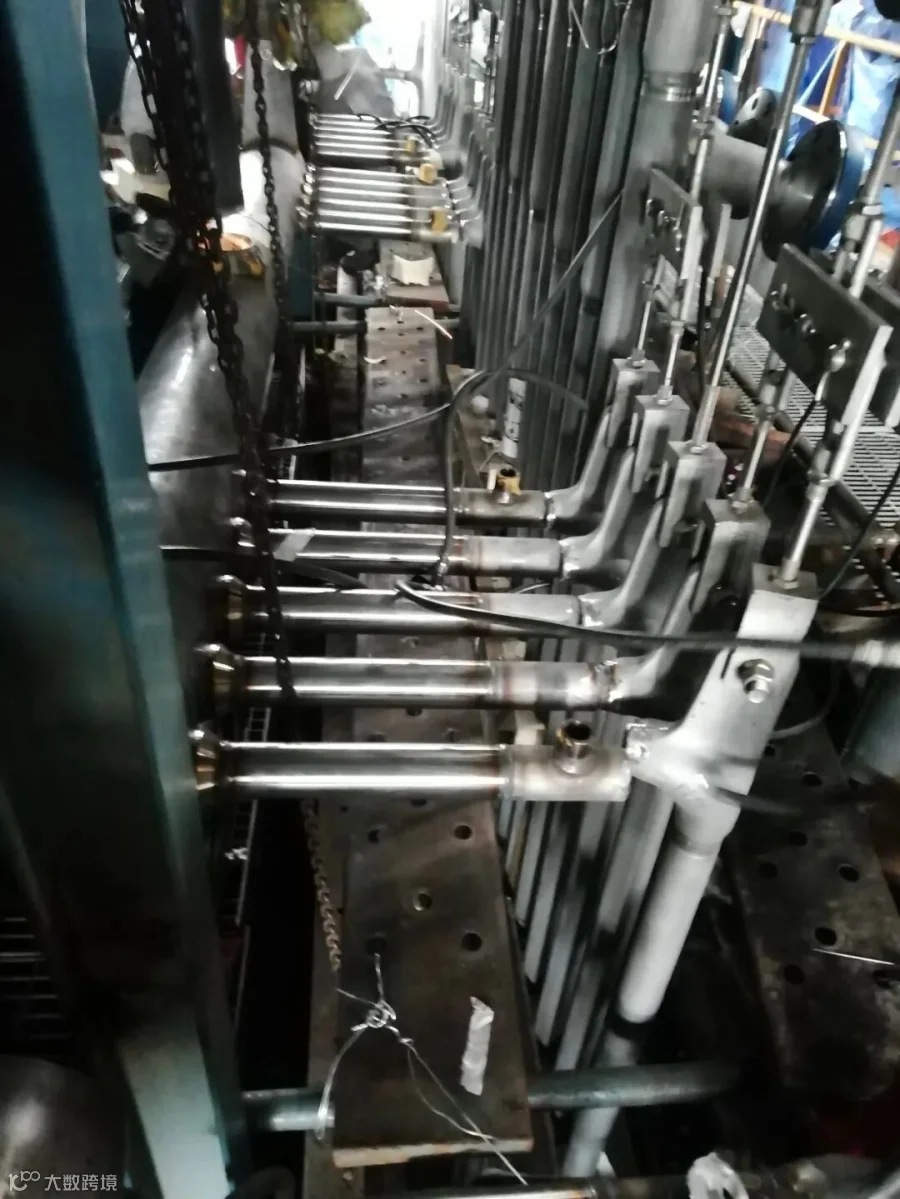

阀组检修

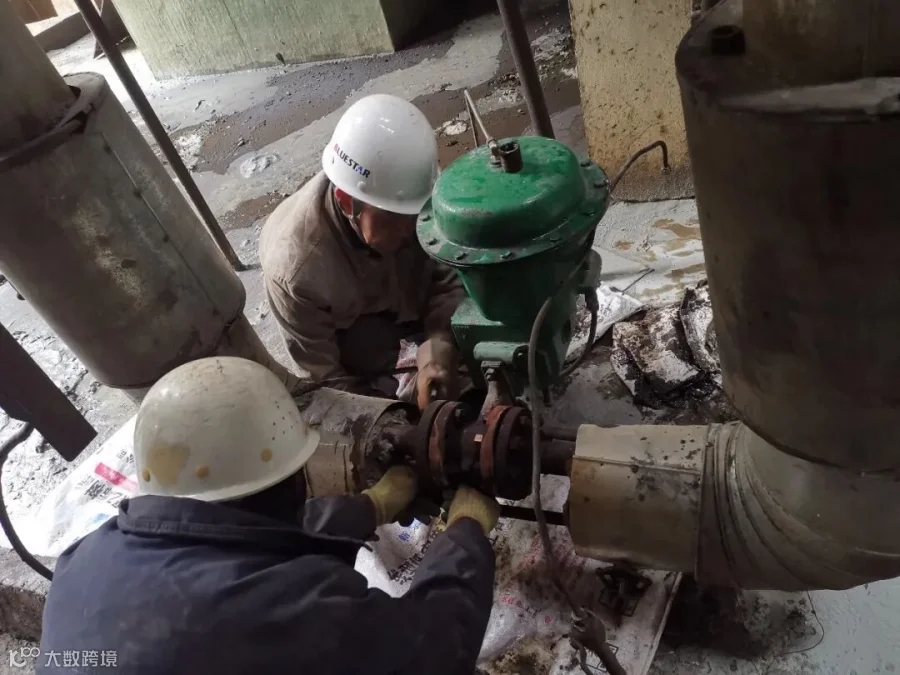

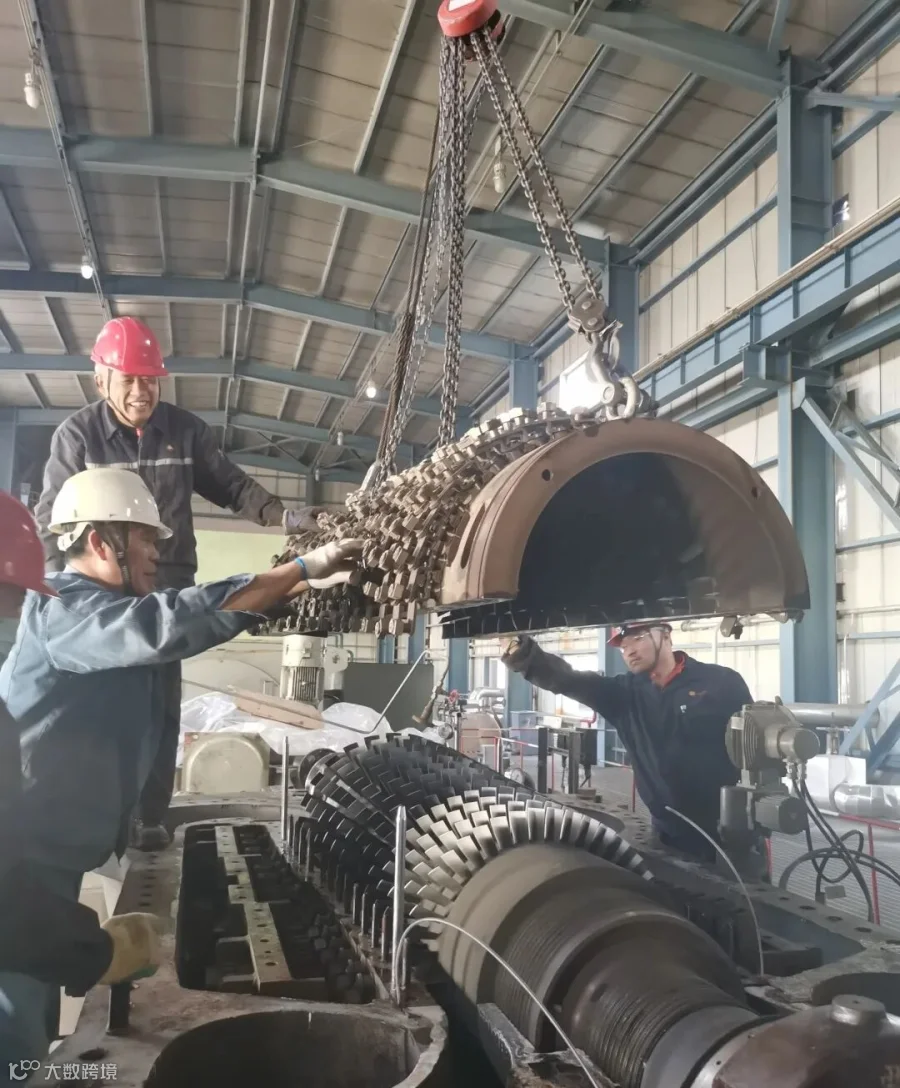

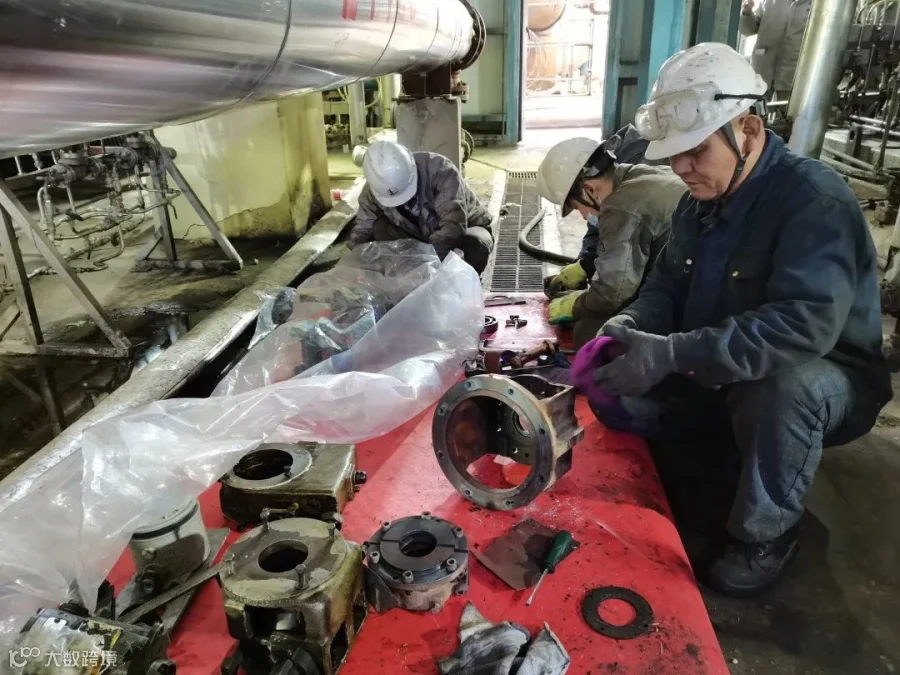

机泵检修
压缩机及附属设备

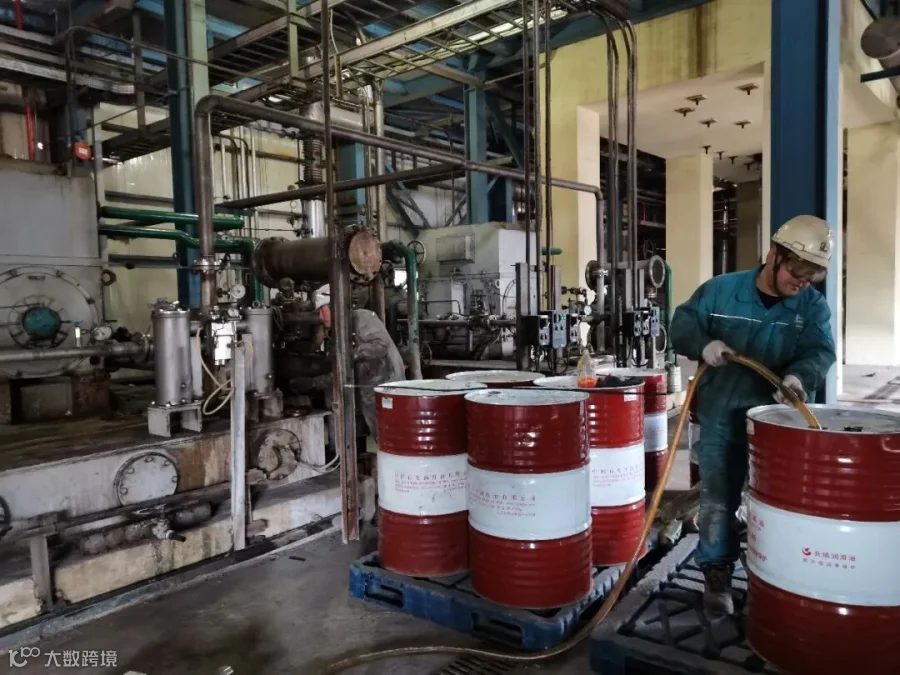

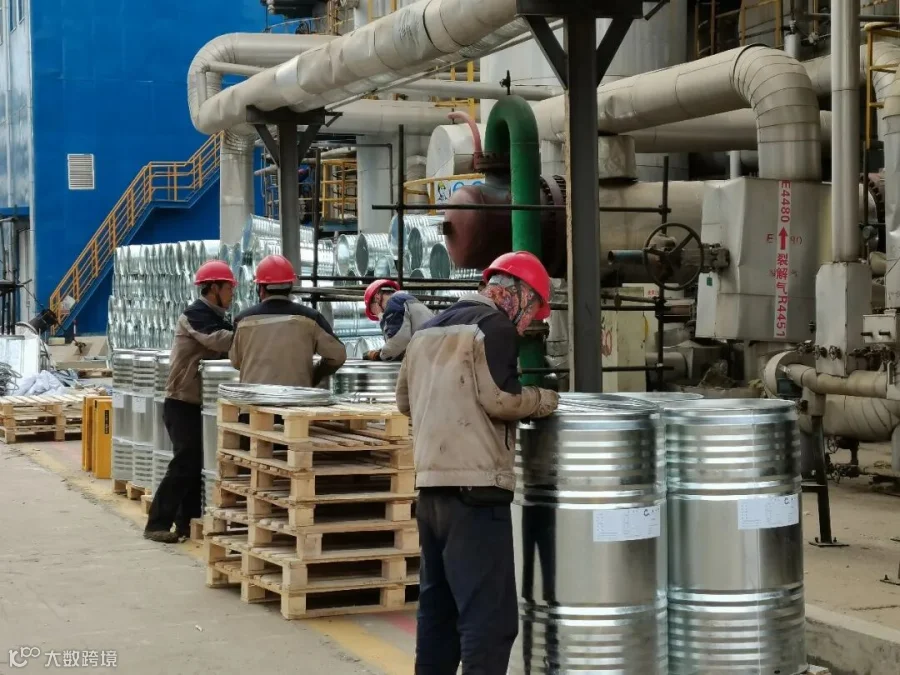

装填料

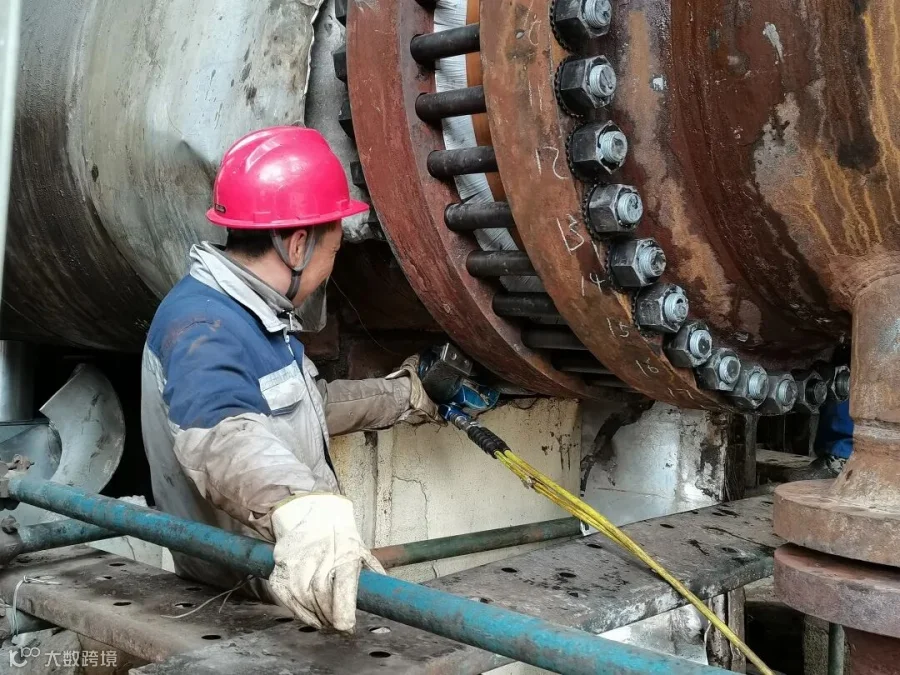

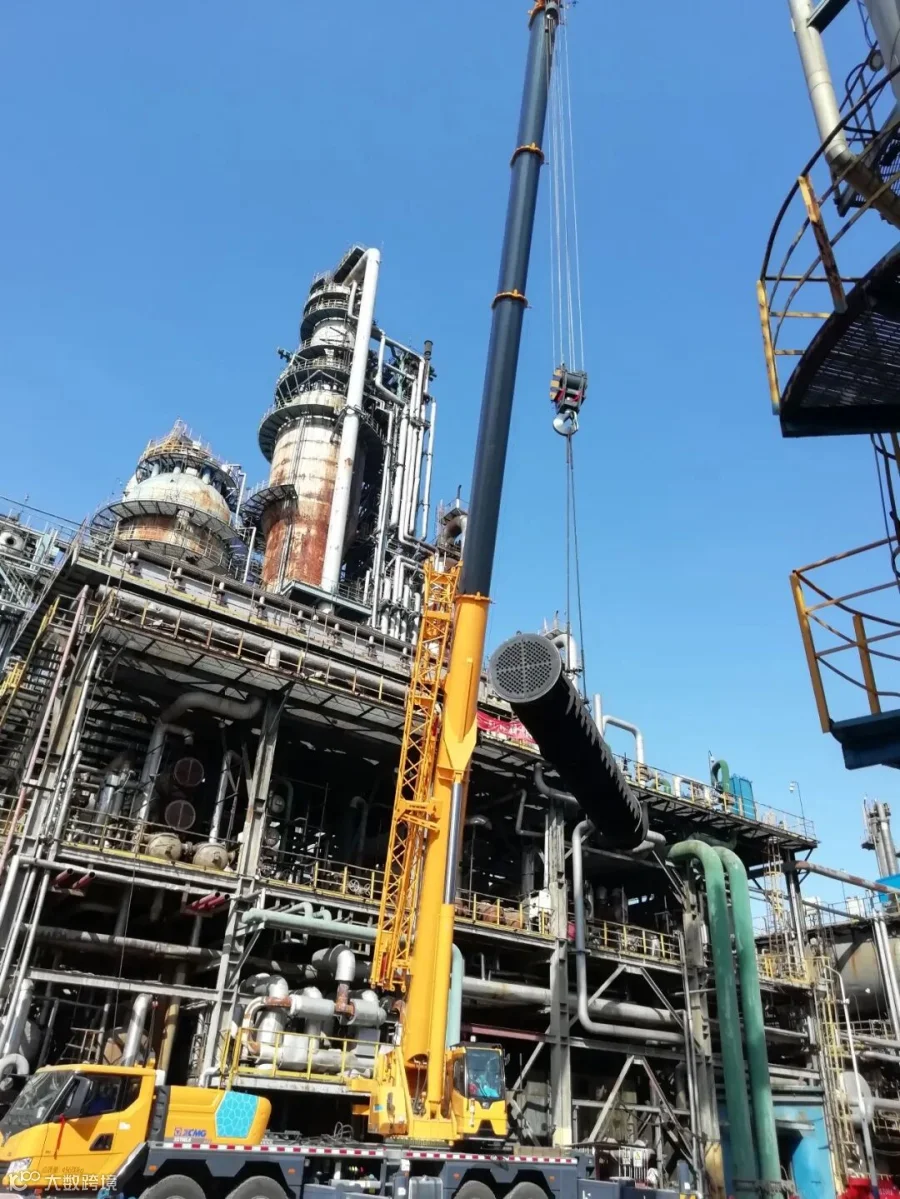

换热器检修
沈阳项目抢修期间坚持以“安全为天,质量为魂、服务业主、创建一流”的目标,在技术方面利用短暂的几天准备时间及时完成11项施工方案的编写和审批,积极做好检修施工前的技术质量交底;安全管理上,从人员入场的三级安全教育抓起,到直接作业环节管理,加大安全管理投入,形成“管施工必须管安全、管技术必须管安全、管质量必须管安全”的全员参与安全管理的浓厚氛围,并对重点危险源、危险点派专职安全员进行监督,保证作业人员的人身安全,同时对特种作业人员持证上岗开展专项检查;在直接作业管理过程开展专项检查,保证了项目安全平稳顺利实施检修任务。

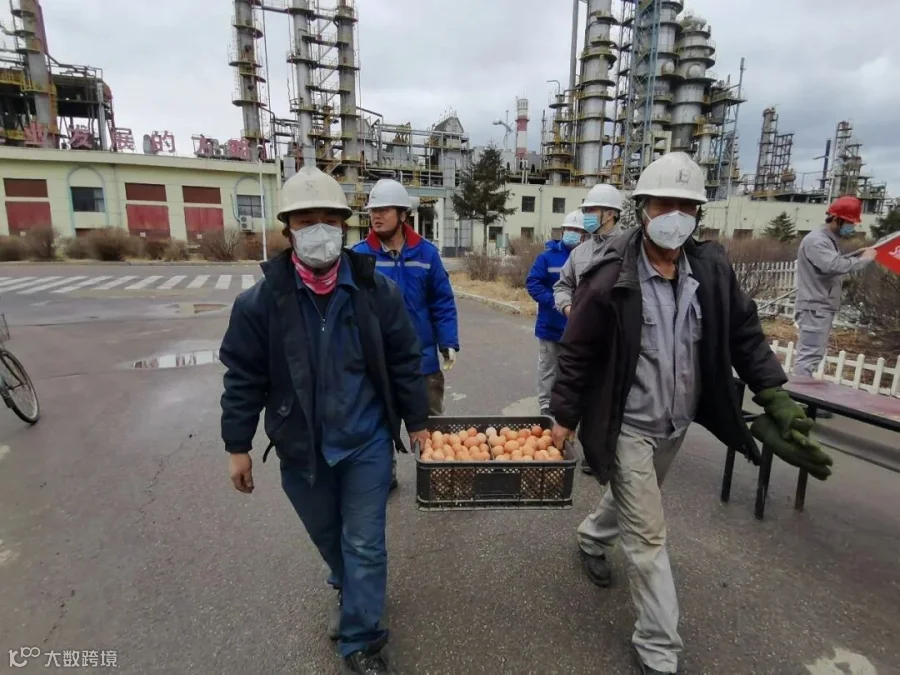

在抢修的冲刺阶段,项目全体党员在学史力行上狠下功夫,把学习成效转化为工作实效,党员身先士卒冲在前、苦活、累活、脏活抢着干,为广大职工做表率。3月25日,项目完成全部抢修、检修施工任务,正式交付车间;项目积极主动配合车间做好开车准备,为安全、优质、高效确保沈阳蜡化乙烯分厂四套装置单元一次投料开车成功做出贡献,以优异成绩喜迎建党100周年。
