现场观摩 铁军印记
✦

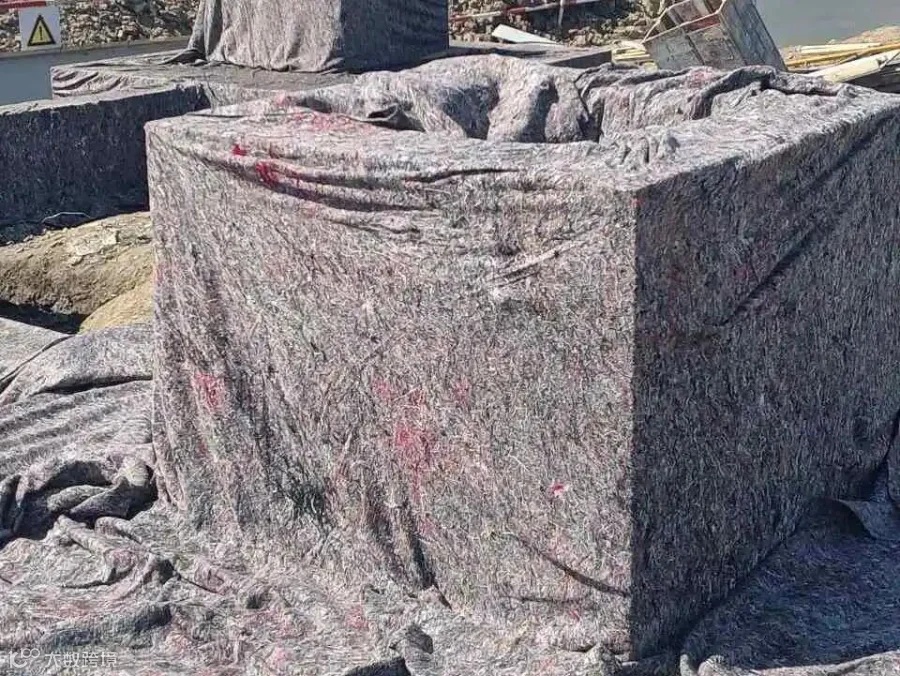

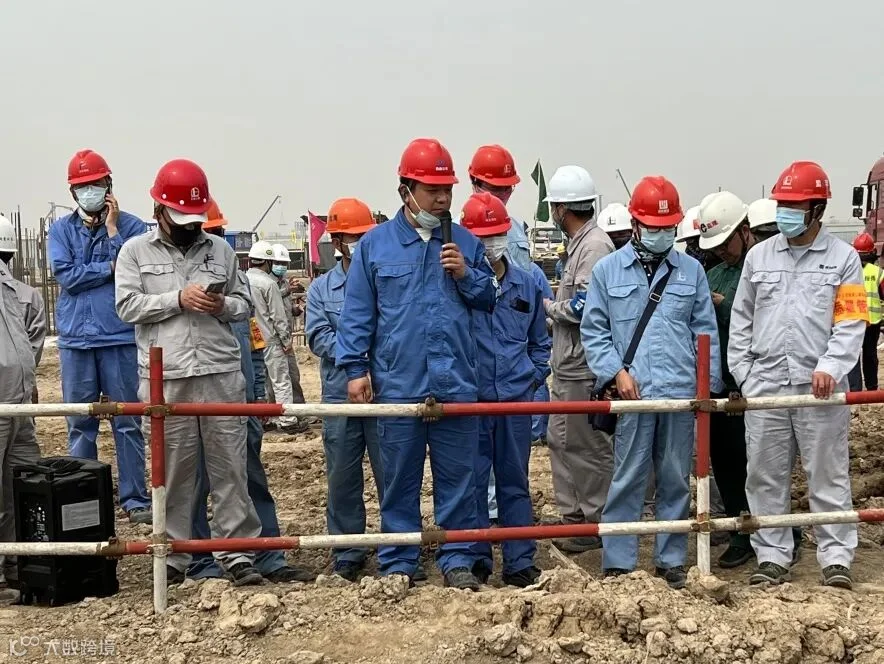

6月13日,天津石化分公司代表、党委书记王百森,集团公司工程部副总经理、天津南港乙烯项目总监魏冬,天津石化分公司党委常委、副总经理、天津石化南港乙烯项目管理部常务副总经理彭乾冰,公司党委委员、副总经理孟勇和天津石化南港乙烯项目七个管理分部、现场八家施工单位主要负责人等来到四建公司南港乙烯项目铁军预制厂观摩交流。听取预制厂现场布置、预制流程、新焊接工艺以及总体规划、实施策划、创新应用等方面经验介绍。
王百森、魏冬、彭乾冰等领导对公司南港乙烯项目前期各项工作给予充分肯定和高度评价,要求南港乙烯所有参建单位要以此次观摩交流为新的起点,向四建公司铁军预制厂学习,在促证安全条件下,用空间换时间,用空间促安全,用空间保质量,用机械代人工,发挥机械化、数字化、信息化优势,加大预制深度、提高工效,降低施工成本,按总体统筹安全优质高效推进南港乙烯工程建设。
同时,要求四建公司南港乙烯项目铁军预制厂乘势而上、再创佳绩,多与兄弟单位互通有无、取长补短,将铁军预制厂努力打造成南港乙烯项目的一张亮丽名片,全力建成省部级领导莅临视察的样板打卡地。

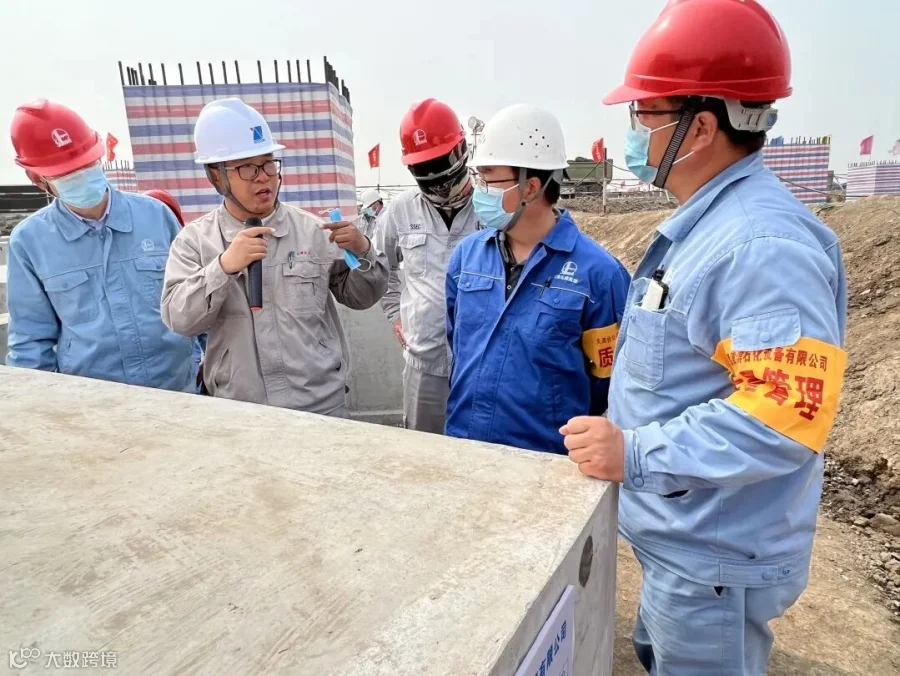

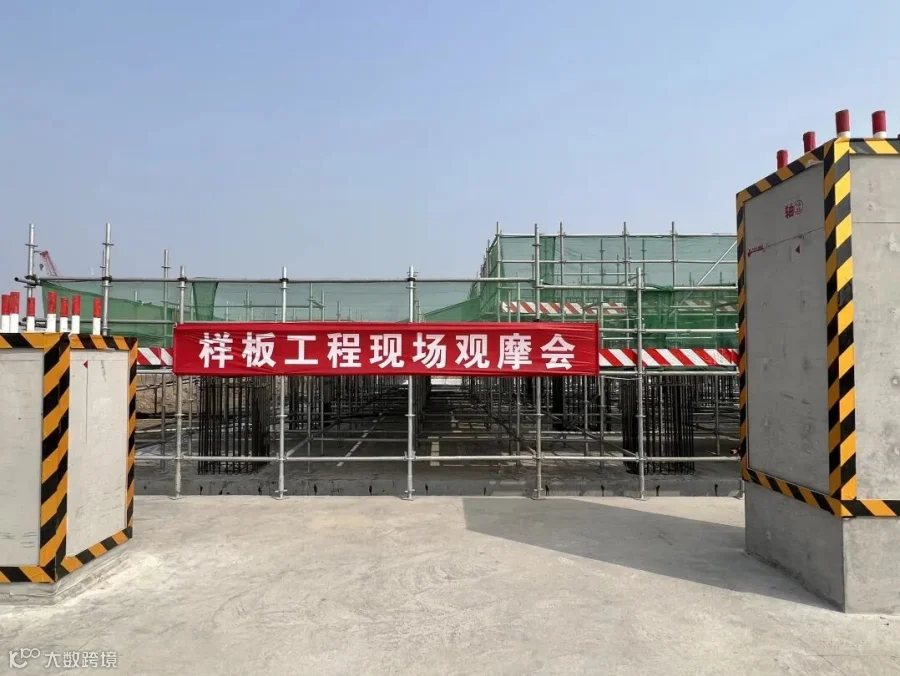

4月25日上午,业主天津石化南港乙烯项目质量管理部举行由公司承建的“地管二级给排水管网工程井室及管道布置施工样板”现场观摩会。

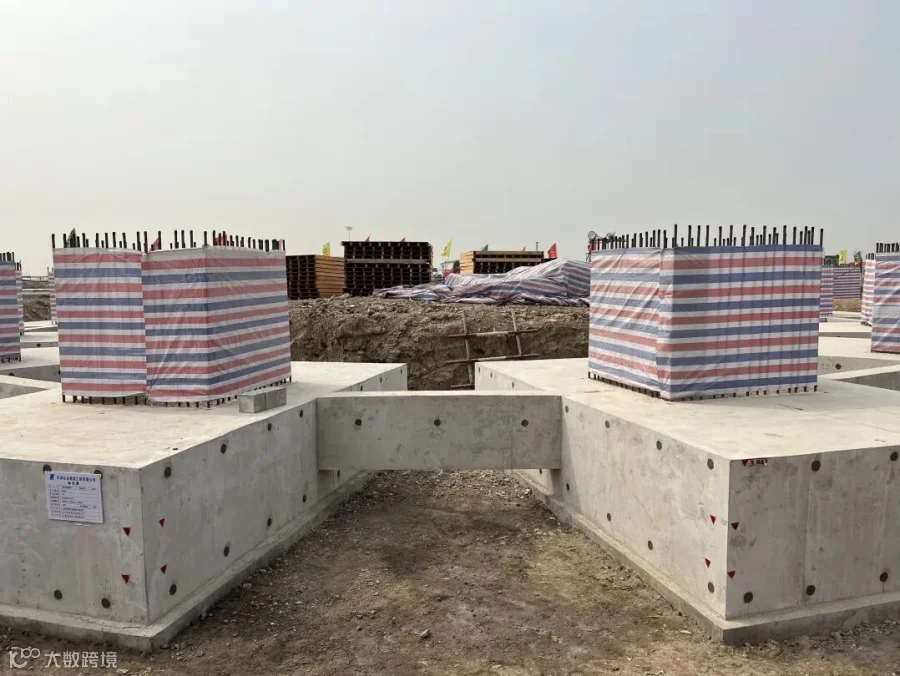

4月25日下午,业主天津石化南港乙烯质量管理部举行由公司承建的“原料及产品罐区轻石脑油罐组罐基础施工首件样板”现场观摩会。
4月8日,业主天津石化南港乙烯项目质量管理部举行由公司承建的“裂解炉区域3#裂解炉样板”现场观摩会。
土建是基础 地管是脉搏
所有的希望在这里
所有的“拼抢细实”在这里
不争日月 只争朝夕
都是为了这里的日新月异
建精品 树丰碑 站排头
全厂给排水管网

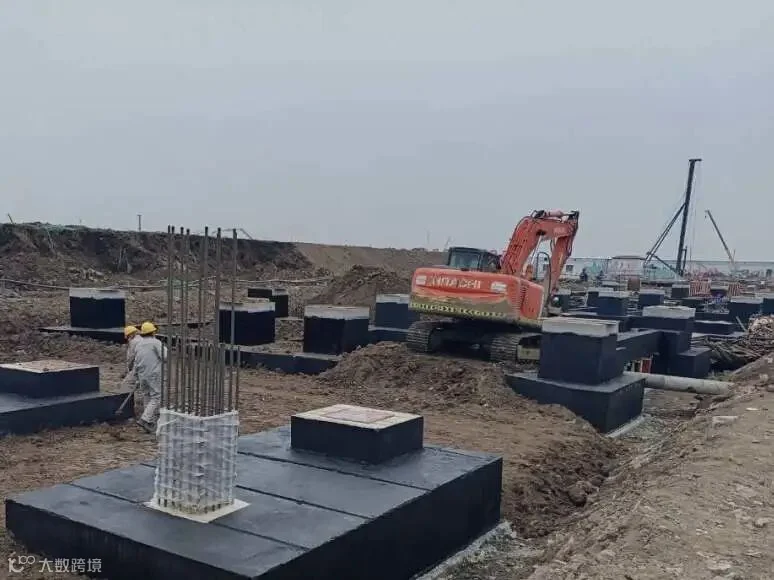

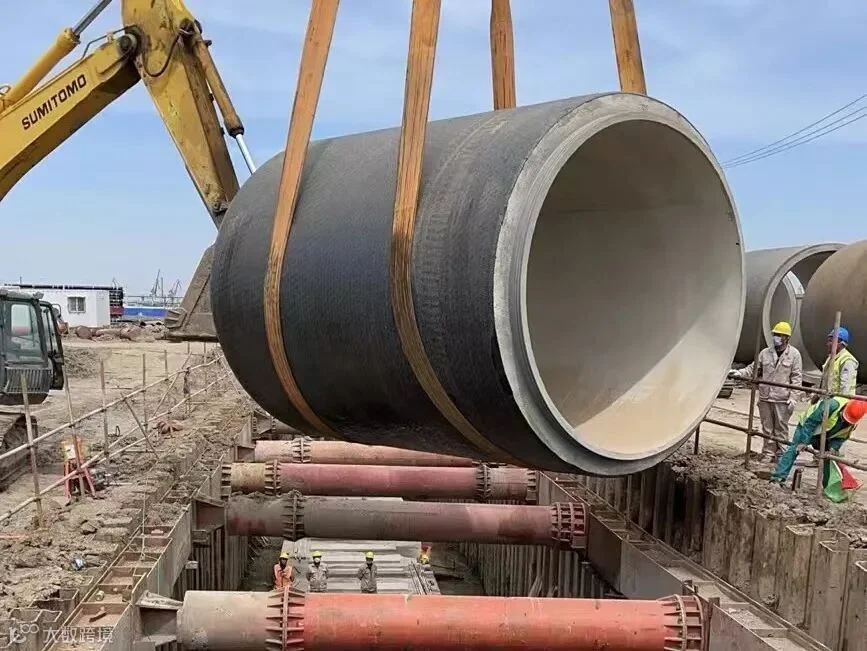

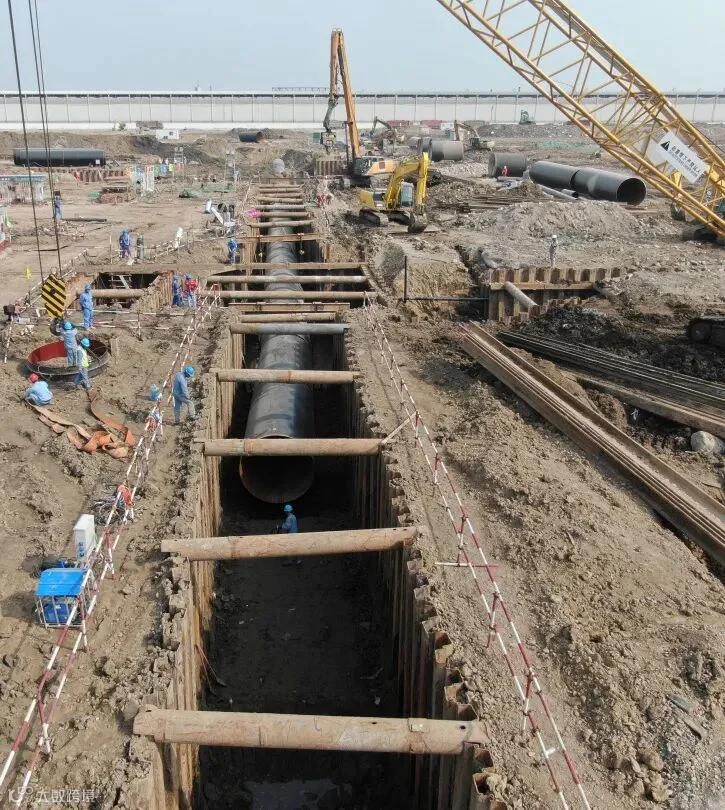

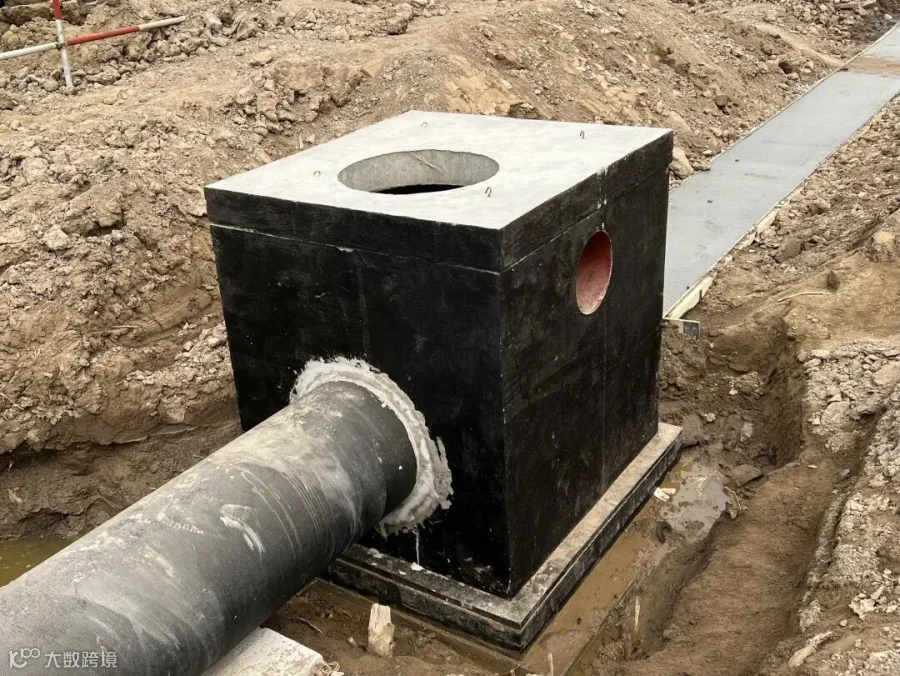

全厂给排水管网一标段工程自破土动工以来,全体参战员工夜以继日、艰苦鏖战,实现367656安全人工时,管道安装完成24501米,完成到图总量26029米的94%,上报A2级控制点198个,B级控制点674个,实现一次合格率100%。

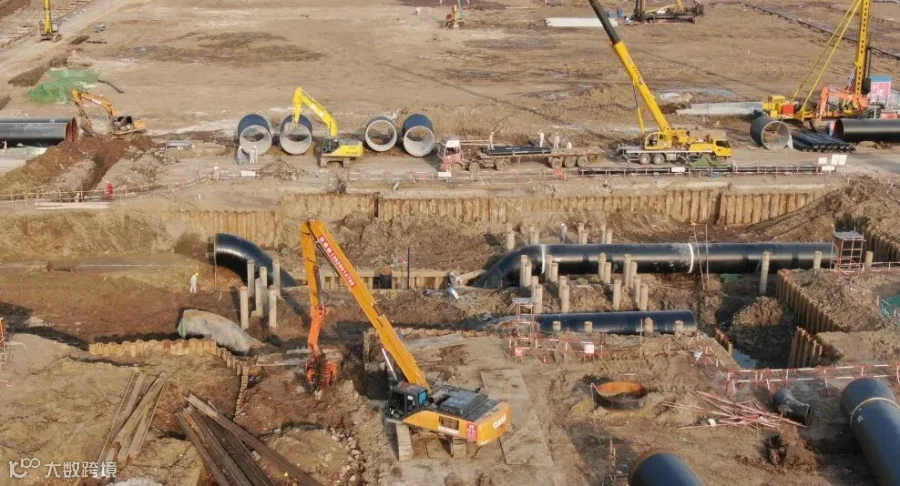

作为南港乙烯项目的“打头阵工程”、全场的“硬骨头项目”,面对施工战线长,作业面广;口径大、深埋地管多;地下水位高,降排水量大等困难,项目以“先主体后局部、先深后浅、先地下再地面、先主管后分支”为总体施工原则,科学组织,集中力量抢建。

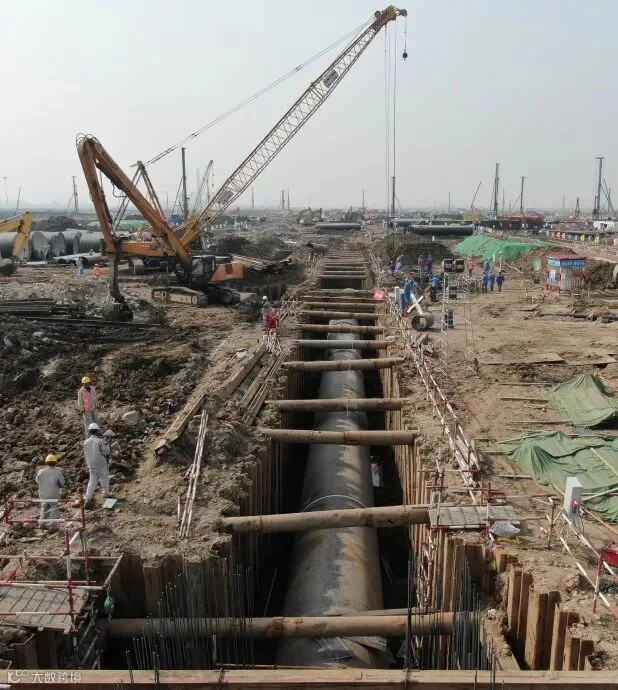

三经路与六纬路交叉口循环水管线作为全场最深基坑,深度达9.6米,针对此基坑,项目技术部门编制重大施工方案,经过专家论证和业主、监理审批后,最终确定采用“坑中坑”钢板桩支护方式施工作业,并加大管线预制深度,减少沟槽内作业,提高工效降低作业成本。
全厂工艺及热力管网

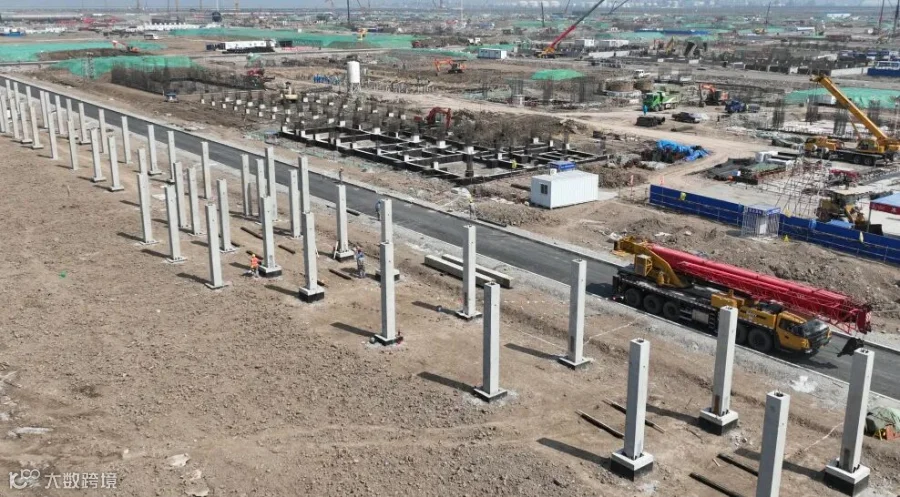

左右滑动查看6#管廊基础施工

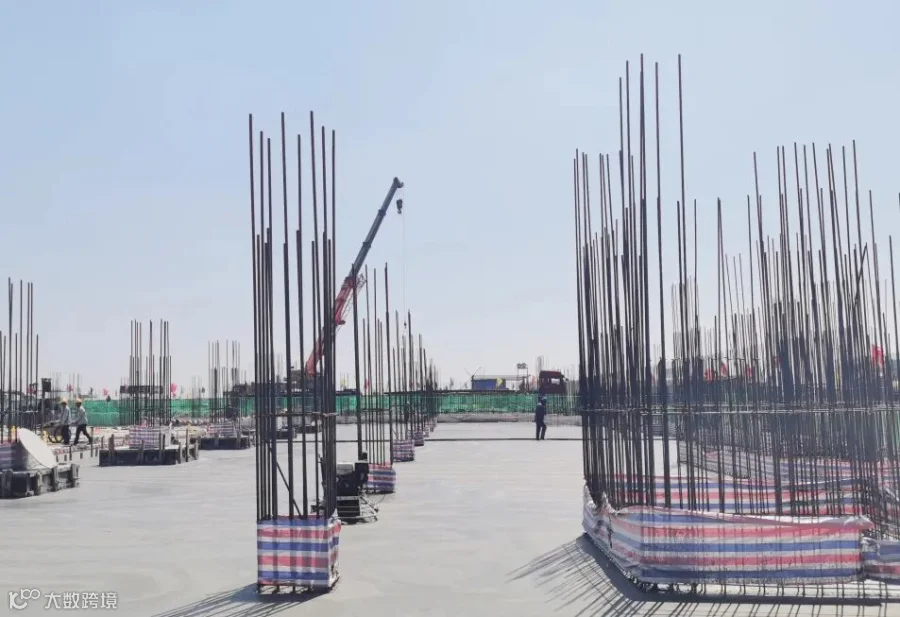

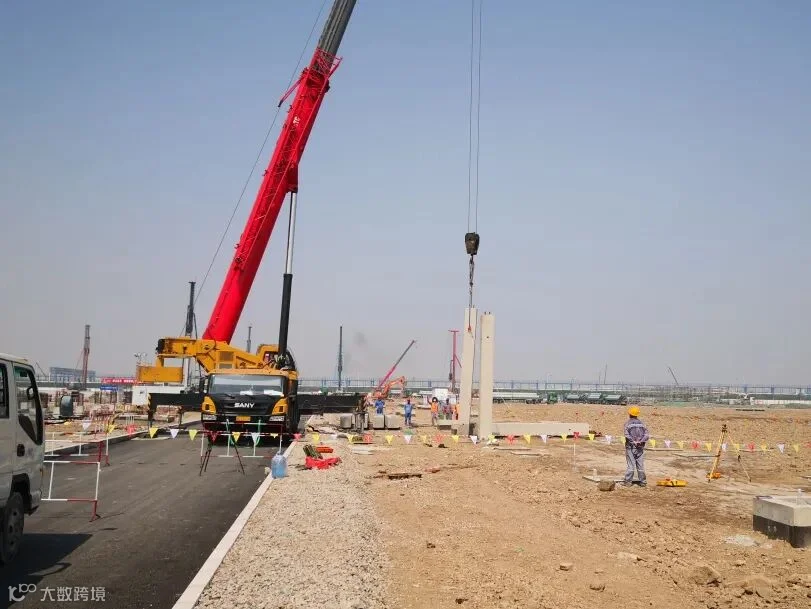

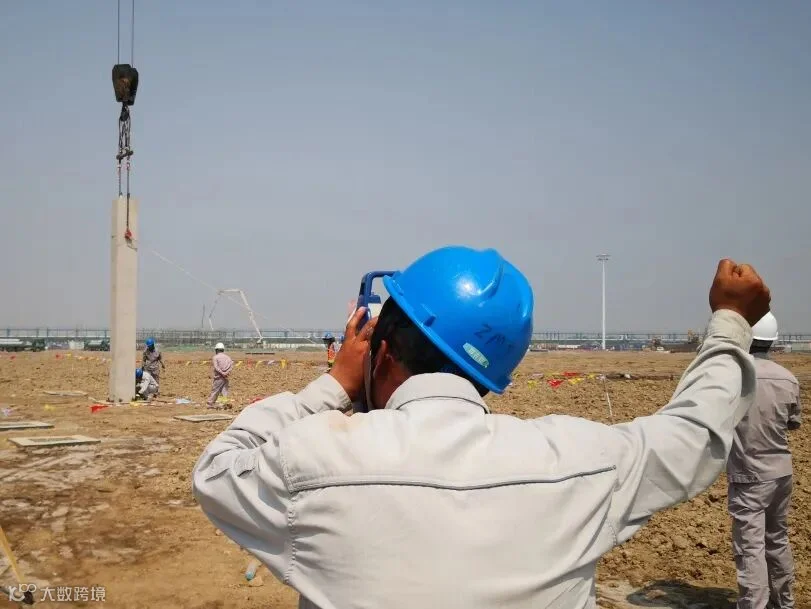

随着全厂工艺及热力管网项目首批砼立柱的进场,项目部积极组织,全体员工头顶炎炎烈日,经过7天紧锣密鼓地施工,完成6#管廊全部砼立柱的装配施工。
6#管廊砼立柱的安装采取杯口预制,就位后工装固定,分两次灌浆,为保证施工质量,项目部组织质量、安全、技术骨干全过程旁站、指导。
中心控制室

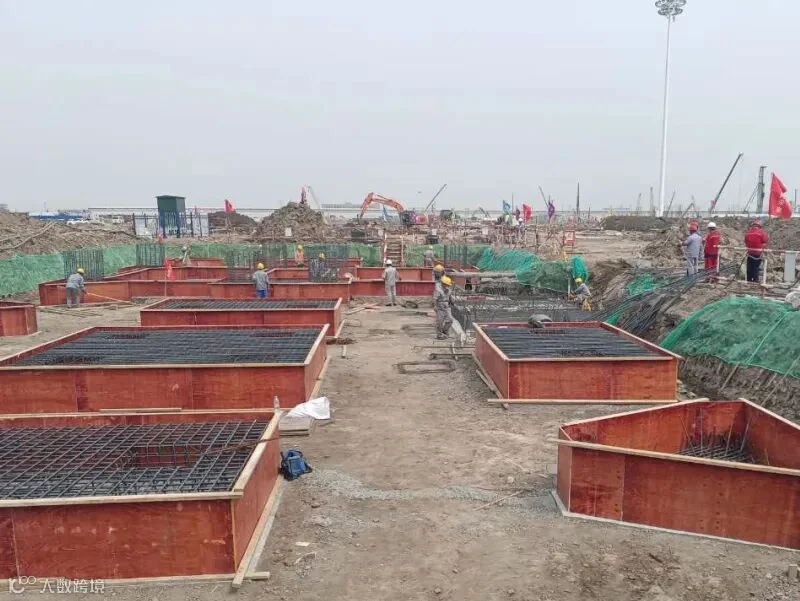

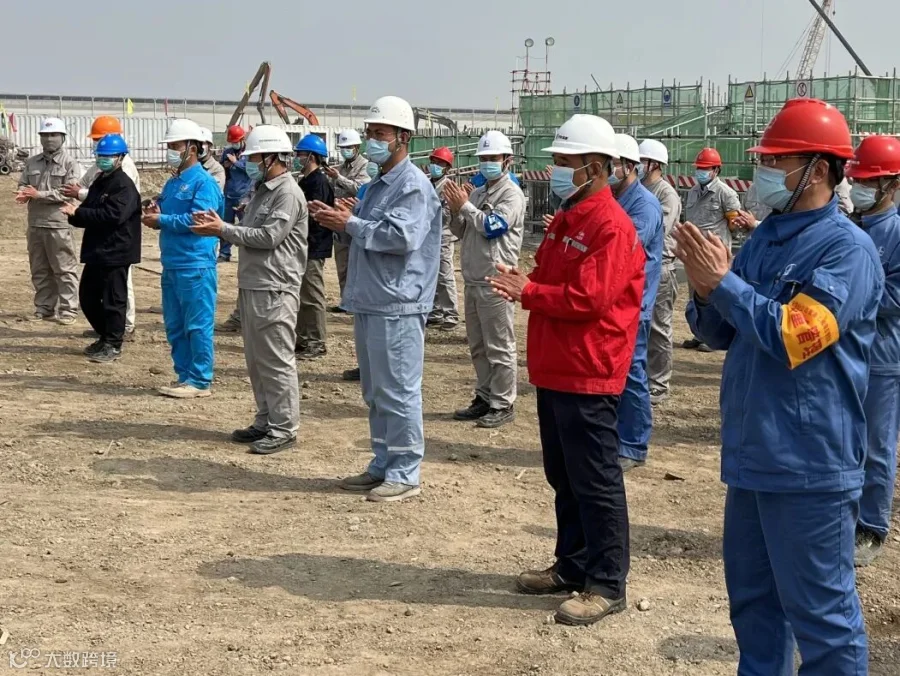

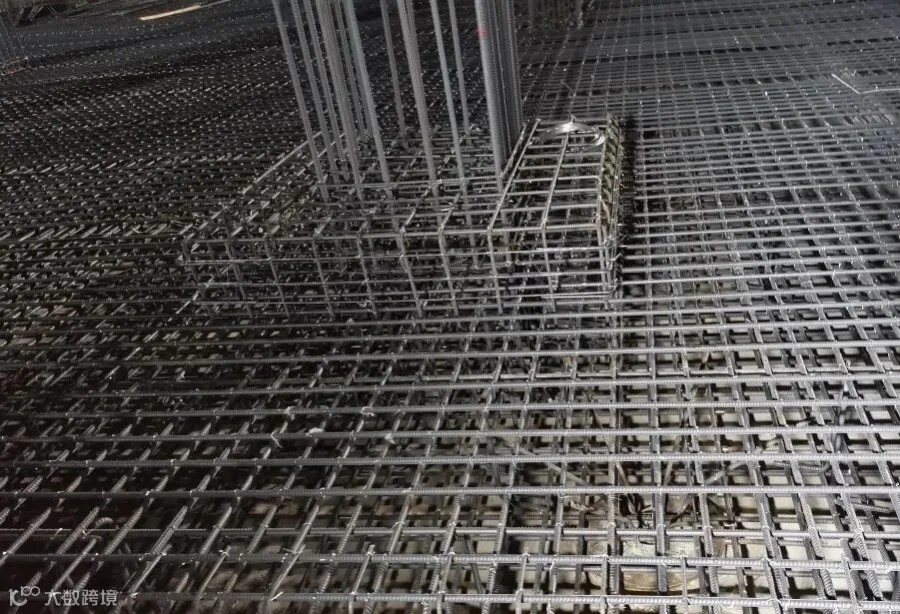

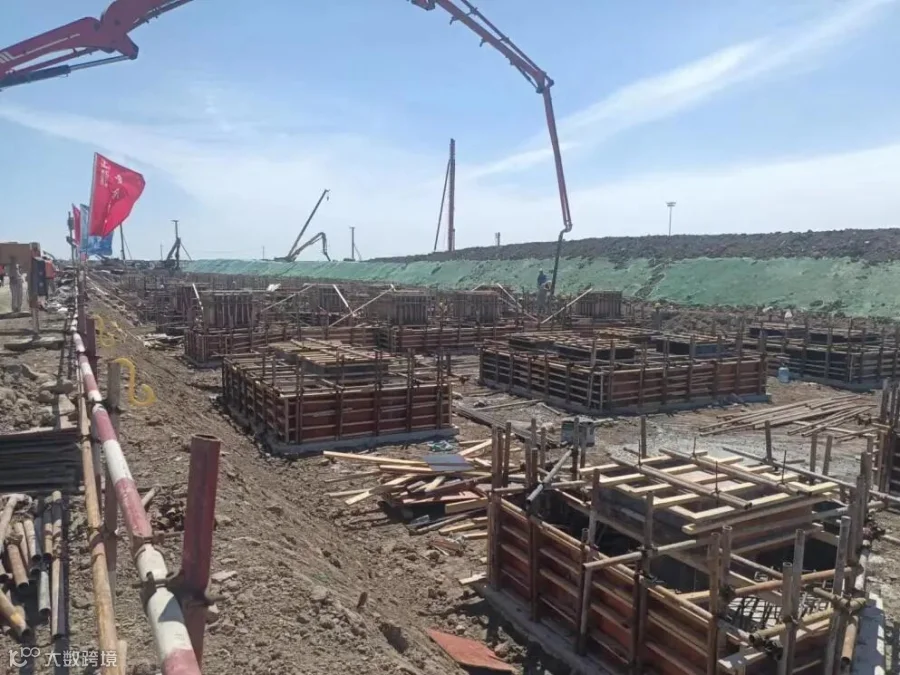

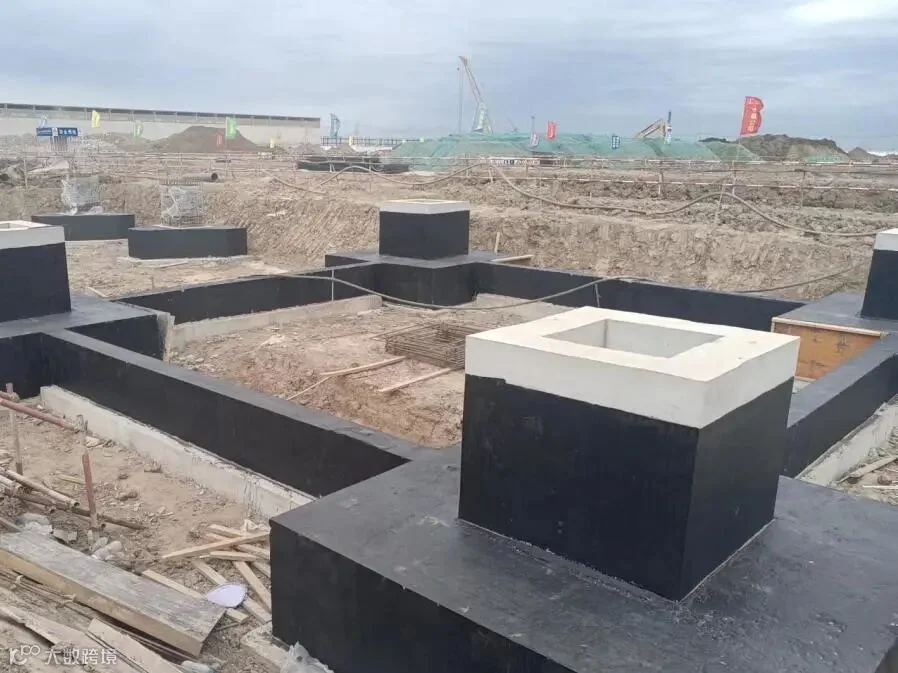

在中心控制室项目筏板基础施工中,为保证施工质量,项目部在钢筋入场、实验、防锈、绑扎、搭接等各项工序严格把关,提前编制大体积混凝土专项施工方案,并反复论证方案安全质量和可实施性,在混凝土浇筑中数十名操作手配合振捣、收面,保证混凝土浇筑均匀平整。经过15天的连续奋战,圆满完成筏板基础砼浇筑作业,提前2天完成节点目标,为下步工序争取了宝贵时间,获得业主和监理单位的一致好评。

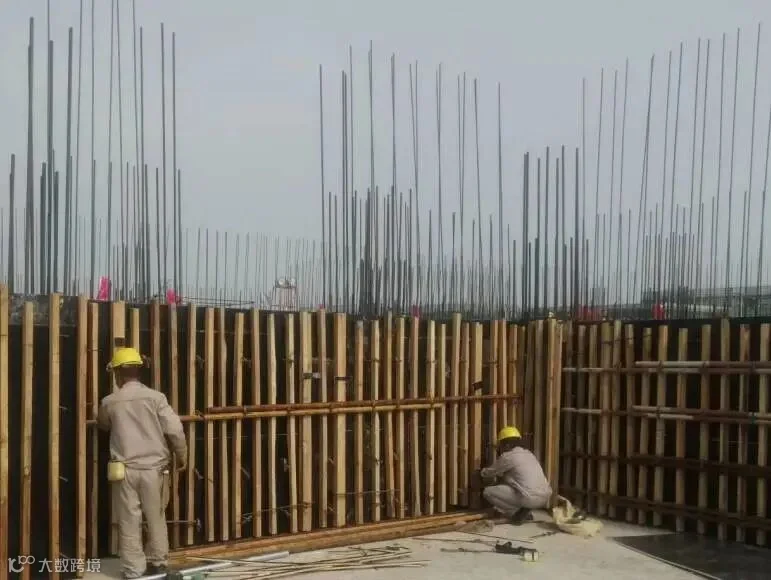

筏板基础达到相关条件后,项目部积极推进主体标高零米以下剪力墙施工。

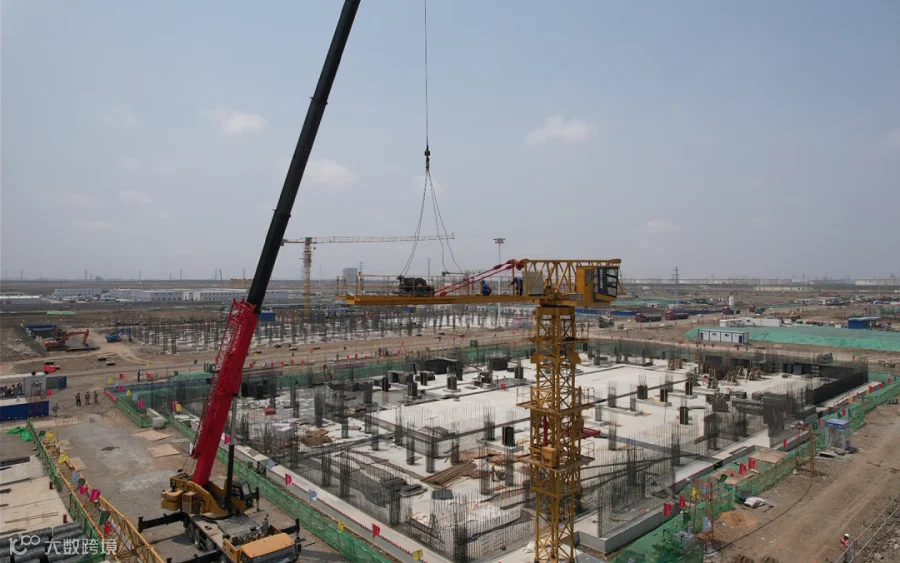

项目部主动出击、不等不靠、能开全开,提前组织2座塔吊的安装工作,为全面掀起作业高潮、实现规模生产奠定吊装基础。

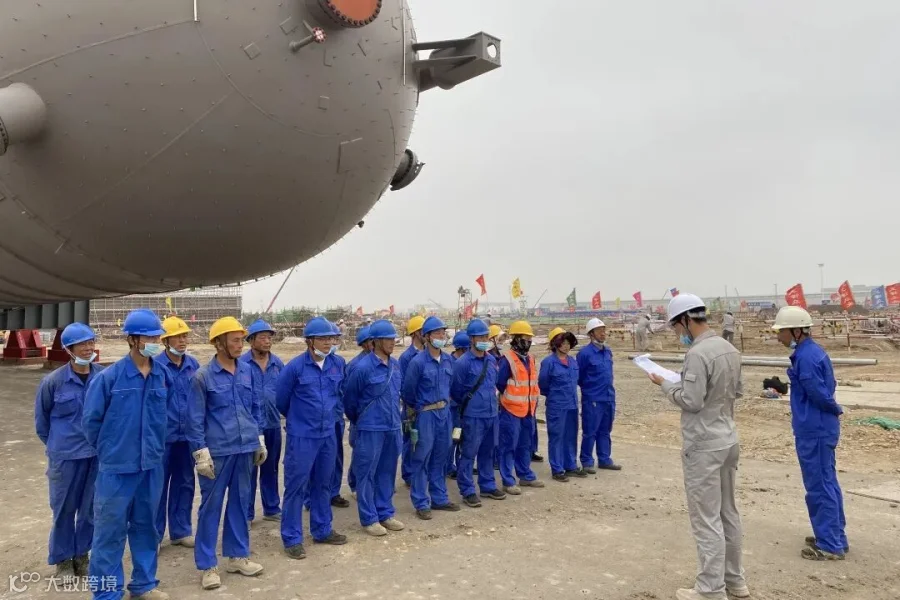

6月8日,南港乙烯项目首台大型设备—2号丙烯塔开始卸船,经多方协同安全平稳运抵现场,标志着南港乙烯项目即将进入大型设备安装阶段。

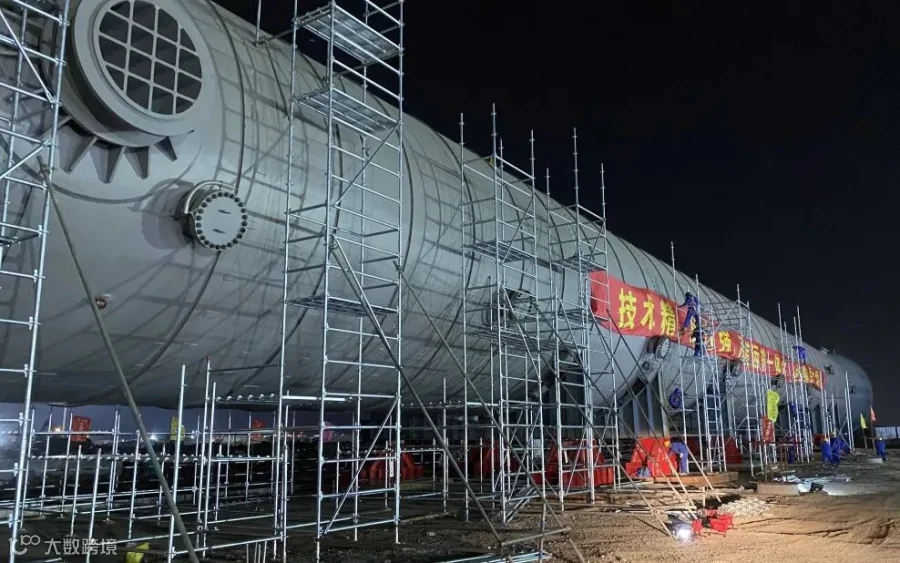

特种作业工程公司架设团队超前谋划、合理安排,连续加班加点组织专业力量积极抢上架设任务,竭尽全力拿下“巨无霸”架设任务,为后续“穿衣戴帽”和吊装作业打下坚实基础。
首件样板是过程
样板引路是方法
“国优工程”我们志在必得
建精品 树丰碑 站排头
以优异成绩迎接党的二十大胜利召开
