速度与激情 中国石化天津石化公司
2023-04-04
2

“线路送电正常”

“4甲母线带电正常”

“变压器带电正常”

随着受电最后一环指令准确传达

天津石化电仪部电仪南港分部

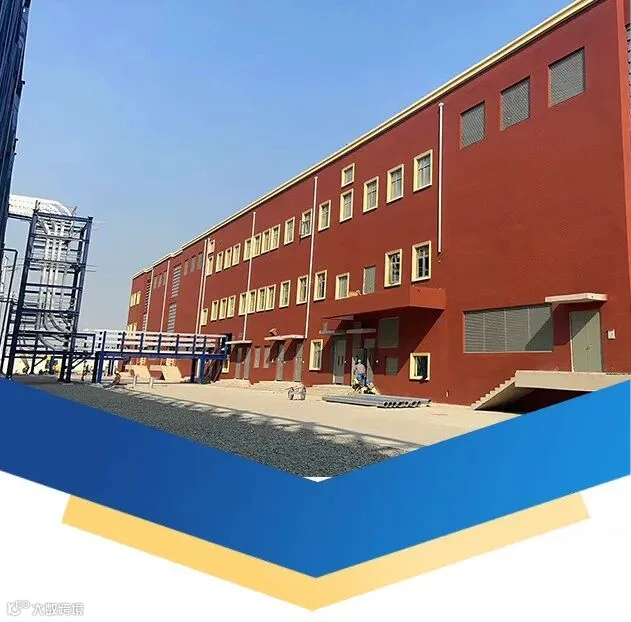

220kV变电站

实现一次受电成功

220kV变电站是南港乙烯项目最重要的配套工程之一,天津石化电仪部集各方专业力量,全面推进基础设计、物资上线、变电站建设运行等各阶段工作,仅用十个月,便正式受电投入运行。电仪部全体员工和衷共济,用汗水与拼搏跑出了电仪“加速度”,上演了一场电气版的“速度与激情”。



电仪

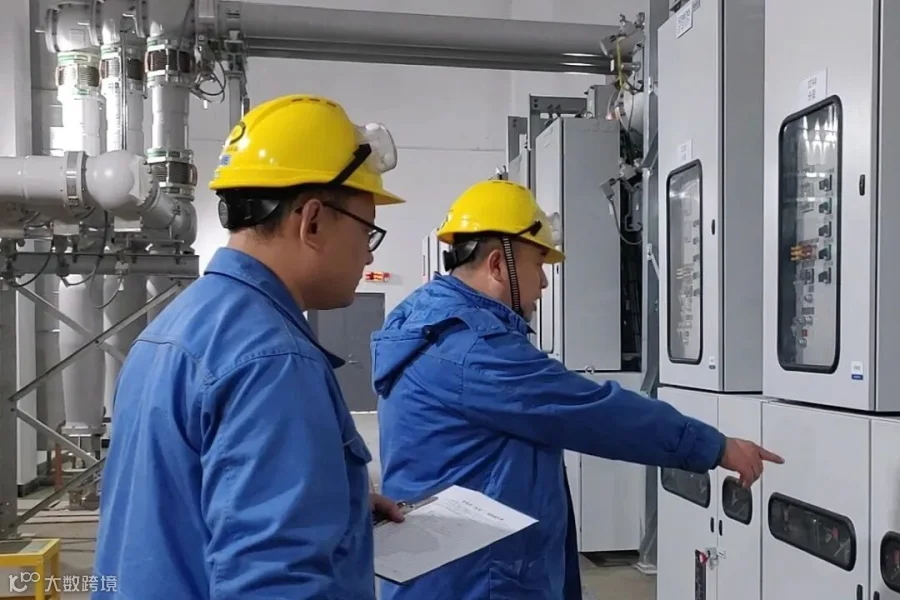

齐心协力  咬定目标不放松



“220kV变电站要在2023年一季度完成建设和投运”,建设之初,电仪部就立下军令状。从第一台变压器到货验收到第一台配电柜吊装,从电气试验到系统调试……电仪部全体员工通力合作,一起向着目标努力。

为保障工程质量,电仪部电仪南港分部成立质量小组,通过日常检查和专项检查,对施工、设计、安装等阶段环节进行质量把控。在此基础上,电仪部集合专家团队,增加质量管控深度,通过建立智能化验收平台,提高了三级验收效率。


他们时刻跟进施工进度,顺利完成了变电站各种设备的安装调试工作,为受送电做好准备。

电仪


迎难而上   凝心聚力克难关

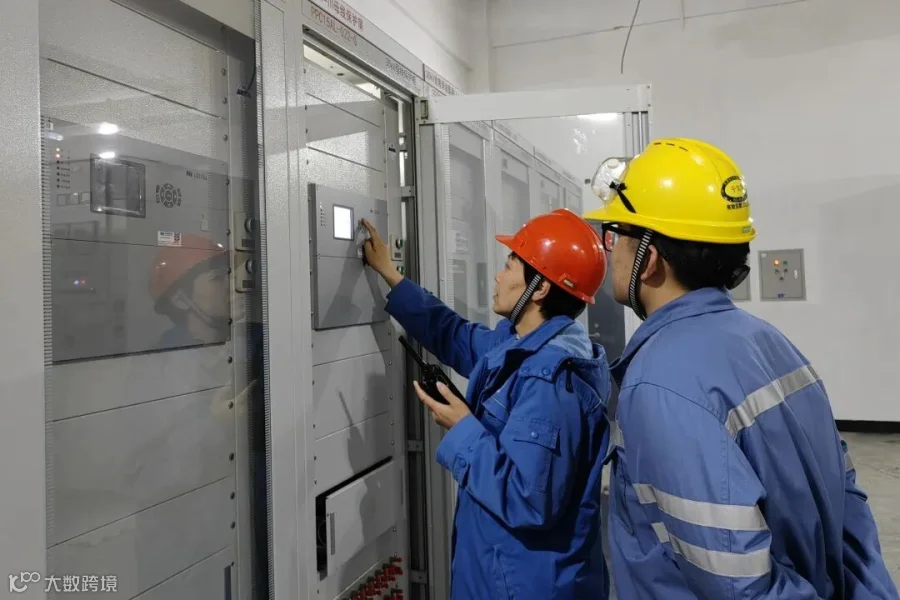

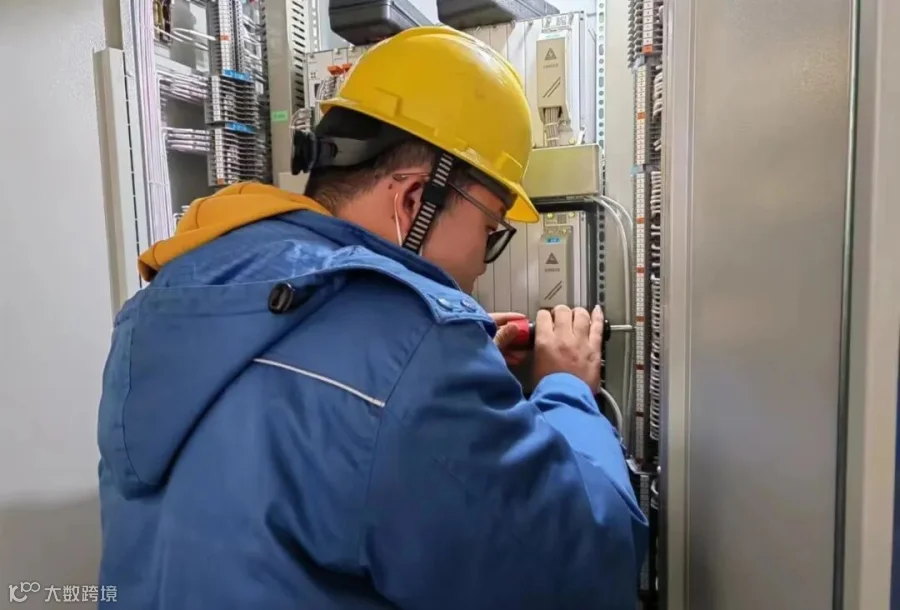

变电站土建结束之前,电气组员工克服多重困难,时刻保持饱满的工作热情和严谨的工作态度,迎难而上。他们每天手持精密仪器在现场测绘、定点、设备安装,全过程参与电气二次调试,开展设备安装质量监督,加班加点保证项目稳步推进。

通过建章立制、抓实过程、强化协同等手段,拉开了这场拼速度、保质量的攻坚战。在大家共同努力下,圆满完成了220kV站、110kV站的设备安装、一次试验、二次调试等工作,为顺利完成受电工作打下了坚实基础。

电仪


奋力冲刺   全力以赴抢进度

为保证受送电工作顺利进行,分部专门成立南港乙烯项目电力系统受送电工作组,通过细化职责、明确分工、精准培训,确保受送电准备工作有序开展。


随着受电时间临近,他们开展了受送电启动方案审核及操作票编写工作。为确保操作票准确无误,运行人员每天到受电现场采集信息、确认受电位置,连续工作十余天,顺利完成了220kV站、110kV站、二循变电站启动方案的初步审核及受送电操作票初版编写工作。期间,共编写票据40余张,操作项上万条。

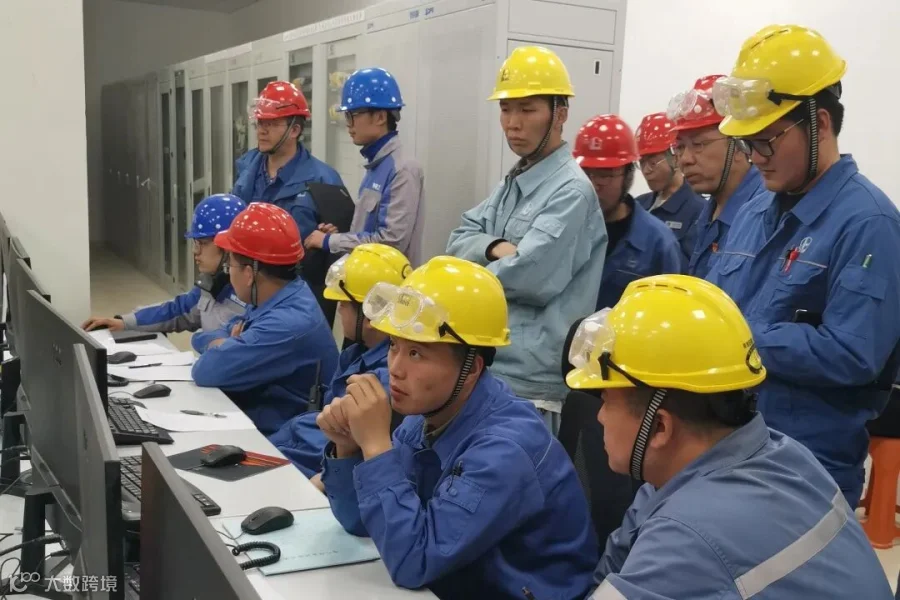

多次组织讨论受电方案和受电程序,反复进行模拟送电演练,积极组织人员对设备、线路状态进行巡检,关注关键设备安装和隐蔽工程施工,及时发现问题并解决,确保受电任务万无一失。

3月29日上午9:00,受电工作正式开始,相关人员连续奋战32个小时,共完成操作1250余项,各种试验30余项,确保220kV变电站受电成功。

220kV变电站的成功受电,为后续110kV变电站及全厂各区域变电站受电奠定了坚实的基础。

下一步,电仪部全体员工将以更大的工作热情,聚焦建设目标,坚持一体化推进,抓进度落实,抓风险管控,抓运行管理,保证变电站连续、安全、稳定运行,为天津南港乙烯项目各装置顺利投产、平稳运行提供坚实的电力保障。

请留下你指尖的温度

长按关注我们

文字:张丽 刘汇康 罗恺

图片:倪萍

制作:王维

编辑:郝炜

审核:李毅


为受电成功点个 赞

【声明】内容源于网络
0
0
中国石化天津石化公司
传播企业价值 宣传企业品牌
内容 0
粉丝 0
中国石化天津石化公司 传播企业价值 宣传企业品牌
总阅读0
粉丝0
内容0
