完成这道工序,铁大线(鞍山—小松岚)管道圆满退役

完成这道工序,铁大线(鞍山—小松岚)管道圆满退役 北方管道
2017-12-06
2
导读:12月4日19时06分,铁大线(鞍山—小松岚)停运管道扫线清管器顺利到达小松岚站进站侧,标志着服役42年的能源动脉实现安全封存,至此,七十年代建设的老旧管道已完成历史使命,全部光荣退役。

这是“管道宝石花”第359次推送


文图/徐海洋

编辑/廉秋枫

摘要

1241906分,铁大线(鞍山—小松岚)停运管道扫线清管器顺利到达小松岚站进站侧,标志着服役42年的能源动脉实现安全封存,至此,七十年代建设的老旧管道已完成历史使命,全部光荣退役。

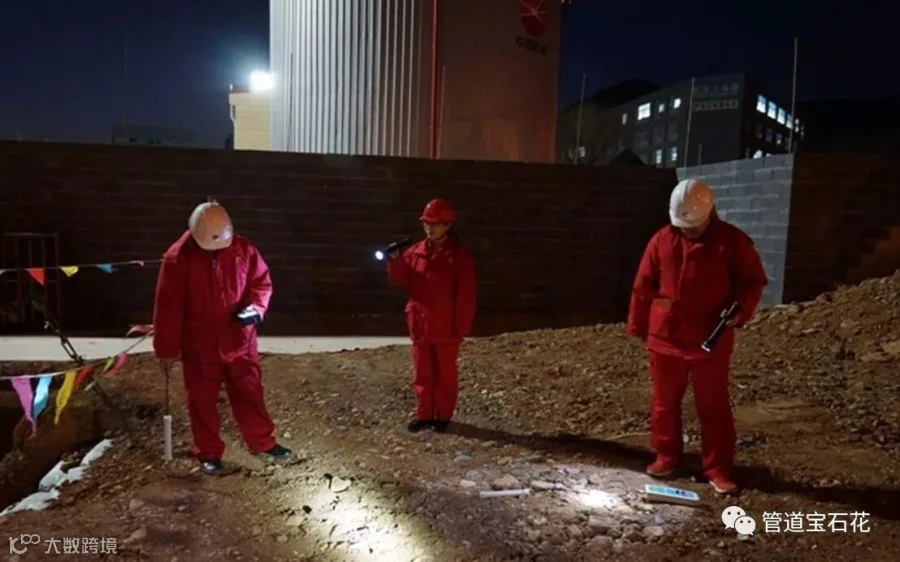

小松岚站内隔离球定位

本次扫线从11月7日至12月4日历时28天,扫线里程271.56.km,扫出率98.5%。方案重大调整5次,优化一级动火2处。由于管线长期未清管,通过参数计算各站间均存在高结蜡区段,最长达19km,动火断管确认结蜡厚处高达120mm,因此在结蜡高区域段实行主动排蜡,设置了14处排蜡点进行排蜡引球。

对于最困难的熊岳至瓦房店段,隔离球有时12小时仅前进80m。扫线人员将该地分割成为4个区间段进行扫线,历时高达13天。大连输油气分公司承担了本次扫线重点工作——隔离器定位任务,定点跟踪位86处,临时跟踪位21处,无一次差错,确保了扫线顺利推进。

本次扫线风险可控,完成了一级动火7次,有针对性的预判爆管、蜡堵、气阻等风险,实现了安全扫线。

管道公司沈阳调度中心与大连分公司及管道局东北石油管道公司等单位紧密配合,强化风险管控,发扬“石油精神”,全体参战员工不忘初心,日夜兼程,连续奋战,圆满完成了管道扫线封存任务,消除污染环境风险,让功臣管道平安退役。
