快讯|中俄东线黑龙江穿越段首条管道安装穿越国境线

快讯|中俄东线黑龙江穿越段首条管道安装穿越国境线 北方管道
2018-06-22
1
导读:截至6月17日16时,中俄东线天然气管道黑龙江穿越段第一条隧道内管道已完成63道焊口约760米管道焊接,管道顺利越过中俄国境线,开始向俄方境内回托安装。

这是管道宝石花第477次推送

摘要



截至6月17日16时,中俄东线天然气管道黑龙江穿越段第一条隧道内管道已完成63道焊口约760米管道焊接,管道顺利越过中俄国境线,开始向俄方境内回托安装。至此,黑龙江穿越段第一条隧道内平巷段管道安装完成约66.7%,管道安装施工取得阶段性进展。

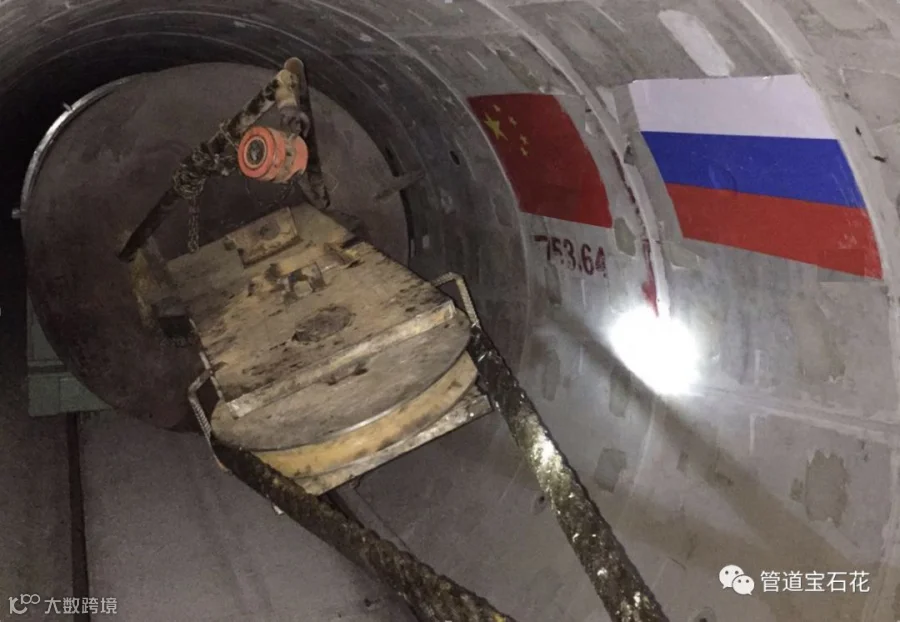

隧道内管道安装穿越国境线

黑龙江穿越段第一条隧道内管道于2018年3月28日打火开焊。穿越段管道所采用的管材,是从俄罗斯进口的D1420×33.4mm直缝埋弧焊钢管,钢管材质为K65,操作压力11.76兆帕,最大允许压力12兆帕,是目前我国口径最大、压力最高、钢级最高的天然气管道。管道焊接是在始发竖井内完成,平巷段管道焊接采用STT+M300-C自动焊接工艺,经检测、防腐合格后,经由隧道内从中方始发井向俄方接收井一侧进行管道“跨国”回托安装。

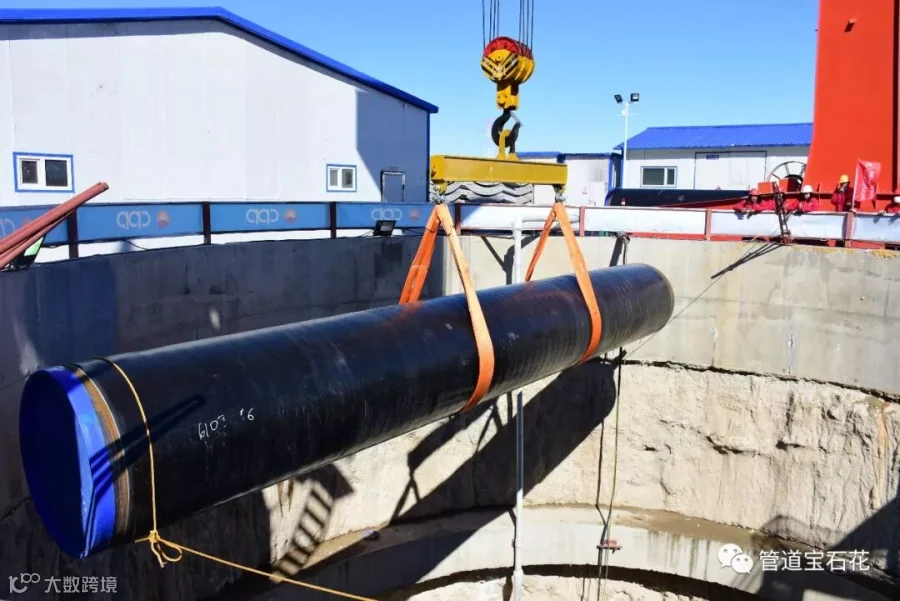

管材吊装下井

隧道内管道开焊以来,面临各种施工难题。在竖井内进行管材吊装下井、焊接防腐等工作,作业空间严重受限;管道口径为1420毫米、壁厚为33.4毫米,如此大口径及大壁厚管材,焊接工作量极大,焊接作业昼夜施工,平均每道焊口需连续焊接约8.5个小时,且焊接技术难度大;焊接完成后,需进行X射线和AUT全自动超声波“双百检测”,即每道焊口都要100%同时通过这两种检测方式的检测,方可认定为合格焊口。且中俄两国相关规范中对这两种检测方式的评定标准偶有不同,按照中俄双方此前的约定,此种情况下按要求更严格的标准执行。可以说,对焊接质量要求相当之高。

为保障焊接质量,中俄东线天然气管道工程项目部多方协调,专门从俄罗斯采购调配同等口径、同等材质的钢管,用来进行焊工岗位练兵使用。在同等口径、同等管材的钢管上进行焊接练兵,使焊工能够迅速熟悉焊接环境,有效提升专业技能。隧道内平巷段管道共有95道焊口,在焊接技术难度极大、且需同时满足中俄两国双方标准的高要求下,截至目前,焊口一次性焊接合格率高达93%。

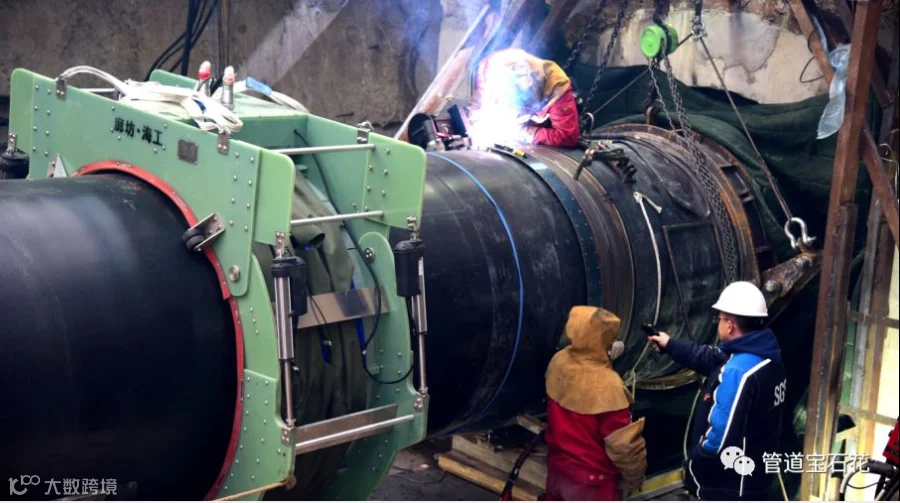

隧道内管道焊接

面对隧道内空间狭小、施工难度大、工期紧张等不利因素,以及大口径管道焊接工作量大、焊接技术难度大等困难,中俄东线天然气管道工程项目部严格遵循“依法合规”的原则,提前对隧道内管道焊接方案进行反复审核论证,确保方案的完备性及可行性。同时,针对焊接工艺评定、焊工考试等各项焊接准备工作进行严格监督管理,同时要求监理单位严格把关管材等物资的入场检查。此外,业主方每天远程通过现场视频监控系统监督焊接现场施工情况,并有专人去施工现场检查,实时掌握隧道内管道焊接的各环节施工动态,对现场出现的问题及时迅速做出应对,全力确保穿越段管道工程的施工安全及高质量。

同时,为适应中俄东线智能管道建设的要求,在穿越段管道焊接施工现场,每根钢管、每台设备、每名员工、甚至焊接完的每一道焊口都有自己的二维码身份证。施工现场的每台焊接设备、防腐设备都安装了工艺参数采集系统、数据储存器、数据传输系统,将生产工艺过程信息进行采集、储存与上传。通过工程建设管理系统,管理人员可以查看每一道焊口在焊接过程中的实时视频和关键数据,便于现场施工的远程监控和管理。

目前,黑龙江盾构穿越第二条隧道已于5月30日顺利贯通,随着第二条隧道内的管道焊接及安装作业即将开展,各项焊接准备工作正按预定计划稳步推进中。

文图|鲁宏 吴宝蛟

编辑|廉秋枫 鲁宏


本文来源:管道宝石花原创
