北京时间9月23日23时10分,随着俄方境内接收竖井返平段管道最后一道焊口焊接完毕,中俄东线天然气管道黑龙江穿越段首条管道主体焊接顺利完工。

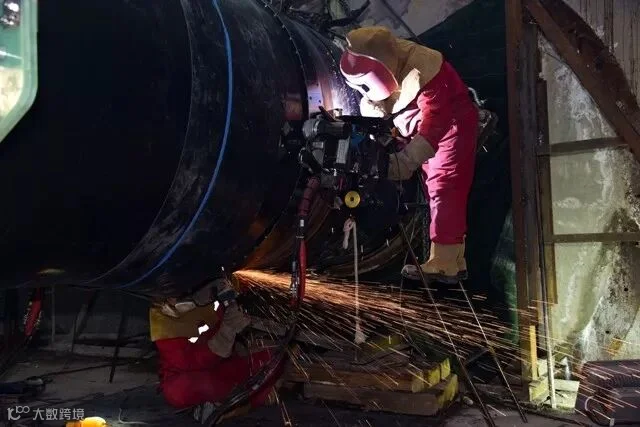

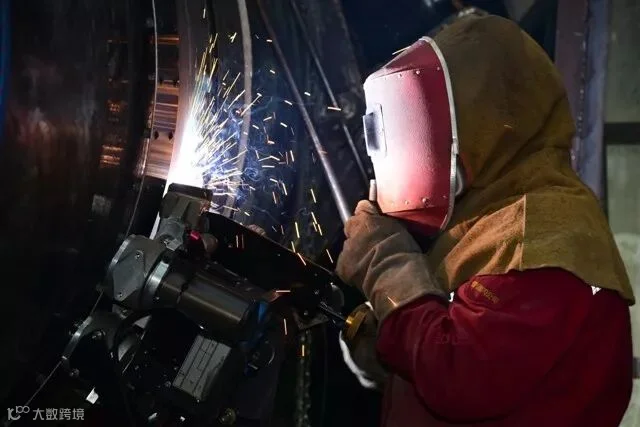

隧道内管道焊接作业 (吴宝蛟 摄)
黑龙江穿越段首条管道于2018年3月28日打火开焊;6月17日,管道顺利越过中俄国境线,开始向俄方境内回拖安装;7月11日,隧道内平巷段管道安装完工;8月14日,中方始发竖井内弯管安装完工;9月16日,俄方境内接收竖井弯管安装完工。
自管道打火开焊以来,面对隧道内作业空间狭小、大口径大壁厚管材焊接技术难度大、工期紧张等不利因素,管道公司中俄东线项目部科学部署,合理安排,创新管理,与施工单位一起优化施工方法,强化质量安全管控,确保按时保质保量完成管线主体焊接任务。施工过程中,项目部大胆创新,勇于突破,巧妙解决了竖井内小空间S型大弯管安装、使用有轨小车进行隧道内管道回拖安装等施工难题。在焊接技术难度极大、且需同时满足中俄两国双方标准的高要求下,首条管道一次性焊接合格率高达93%。

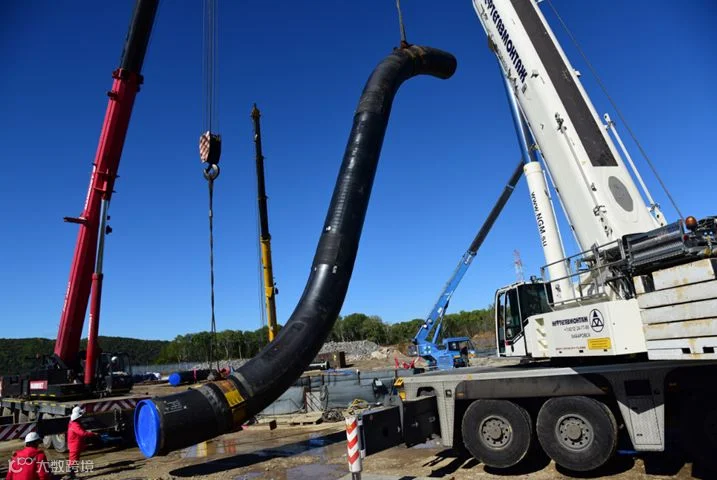

弯管整体吊装下井 (吴宝蛟 摄)
穿越段首条管道主体焊接完工后,下一步将进行管道通球测径、试压干燥等工作。与此同时,第二条管道焊接安装作业也火热进行中,截至9月26日,第二条管道已完成81道焊口焊接,完成管道安装960.43米,目前穿越段各项工作正按预定计划稳步推进中。
来源:管道公司门户网站
