中俄东线中俄两国境内段管道实现互联互通

中俄东线中俄两国境内段管道实现互联互通 北方管道
2019-07-27
2
导读:北京时间7月25日11时,随着俄方境内段管道与黑龙江(阿穆尔河)跨境水下穿越段的最后一道“金口”焊接完成,中俄双方共同进行的跨境段“金口”连头作业完美收官。

|  这是 管道宝石花 第805篇推送  |

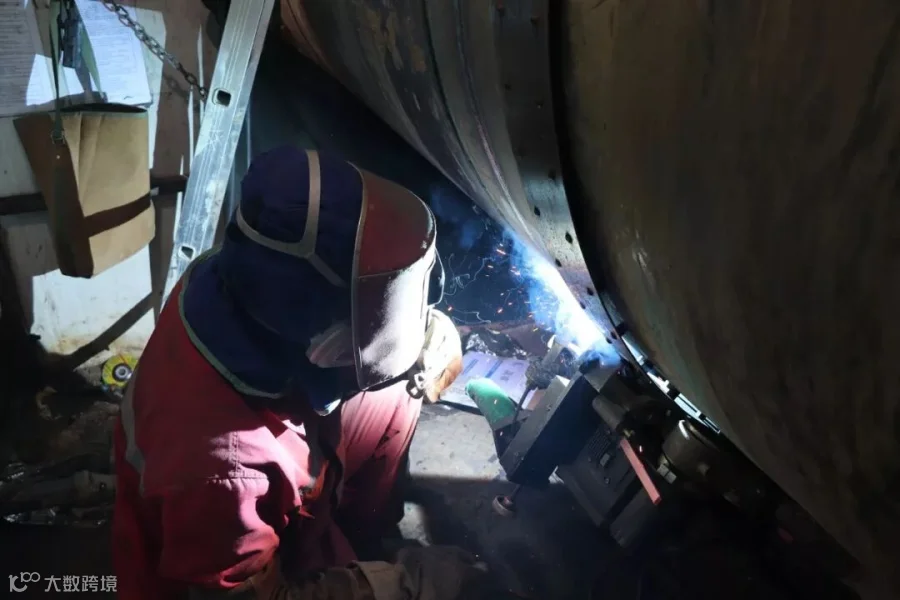

管口焊接组对  魏峰摄


北京时间7月25日11时,随着俄方境内段管道与黑龙江(阿穆尔河)跨境水下穿越段的最后一道“金口”焊接完成,中俄双方共同进行的跨境段“金口”连头作业完美收官。


经检测,所有“金口”全部一次性焊接成功,标志着中俄东线天然气管道工程中俄两国境内段管道实现了互联互通,为保障年底管道按期投产供气奠定了坚实基础。



据悉,此次中俄双方共同进行的跨境段“金口”连头作业,是指将各自境内段的管道与黑龙江(阿穆尔河)跨境水下穿越段管道进行连接,以实现中俄两国境内段管道从中方0#阀室至俄方计量站之间的互联互通。

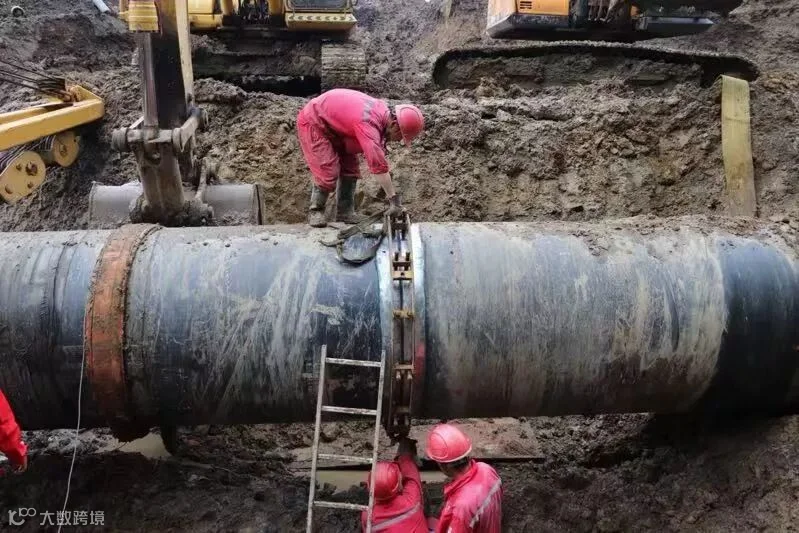

中方境内金口焊接 伍迅摄


此次施工作业,中方境内段共有6道“金口”;

其中2道位于主管线

另4道位于备用管线

于7月19日晚开始进行作业

7月23日晚23时完成作业


俄方境内段共有4道“金口”;

其中2道位于主管线

另2道位于备用管线

于7月20日上午开始进行作业

7月25日中午11时完成作业


所谓的“金口”,是指不能进行水压试验的特殊连头口,长输管道中将两段不能动的管口焊接在一起的焊接叫连头口。


由此可见,“金口”焊接施工要求极其苛刻,技术水平要求极高。尤其此次中方所焊接的是1422毫米超大口径、33.4(30.8)毫米超大壁厚的焊口,其焊接质量要求更是极高,焊接工作量和技术难度也相当之大,每道焊口需要不间断施焊10个小时左右,且不允许返修。在如此苛刻的要求下,根据检测结果,中俄双方共10道“金口”全部通过了AUT、PAUT超声检测和RT射线检测,焊接一次性合格率达到100%。



中俄双方跨境段“金口”连头作业完成后,下一步将进行中俄跨境段管道投产前的注氮作业。


目前,中俄双方投产联合工作组已经开始就过境段管道投产事宜进行定期会谈交流,双方一致表示,将继续加强相互之间的有效协作,共同全力保障中俄东线天然气管道的按期投产运行!




往期推荐  点击题目即可跳转



- END -

来源 | 管道公司门户网站

作者 | 鲁宏

   编辑 | 姜柏杭


本文欢迎转载。如需转载请联系我们,并请在文章前注明:本文首发于管道宝石花,微信号:gdgsgdbsh,附上以下二维码。




【声明】内容源于网络
0
0
北方管道
国家管网集团北方管道有限责任公司最新资讯,敬请关注。
内容 0
粉丝 0
北方管道 国家管网集团北方管道有限责任公司最新资讯,敬请关注。
总阅读0
粉丝0
内容0
