| 这是 管道宝石花 第876篇推送 |

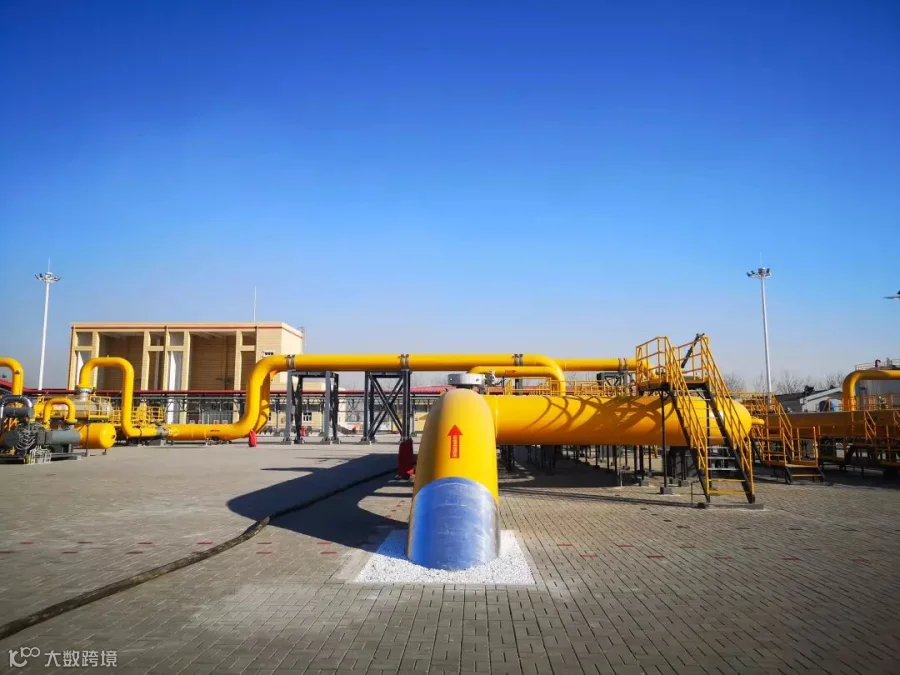

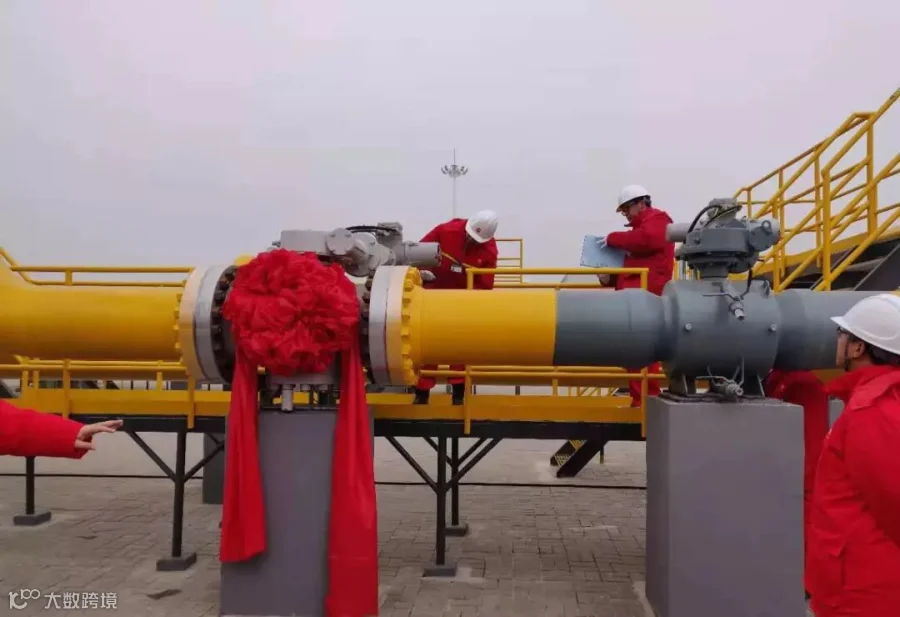

开阀进气
12月9日10点56分,中俄东线天然气管道工程唐山联络压气站进气阀门徐徐打开,来自唐山LNG的气源进入管道,标志着国家2019年互联互通重点工程、京津冀地区新增2500万方/日天然气资源的主通道进入联合调试阶段,开始调试进气。

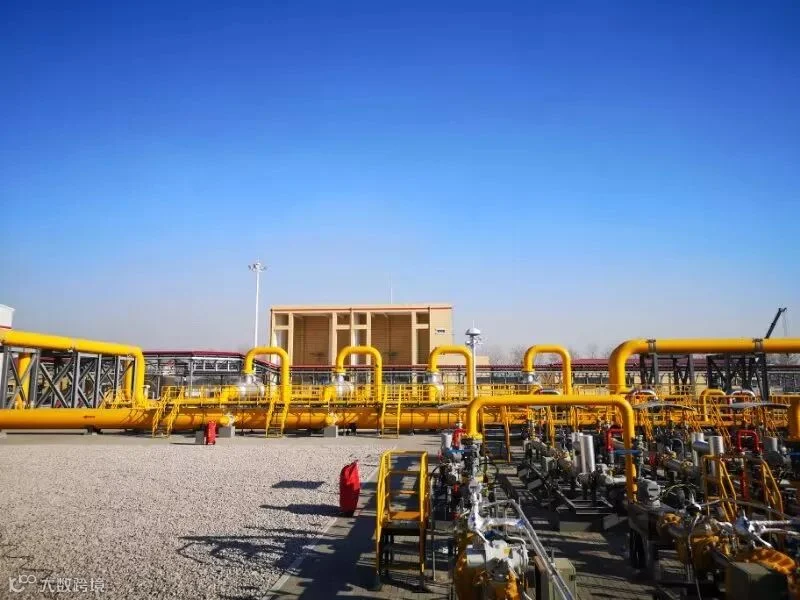

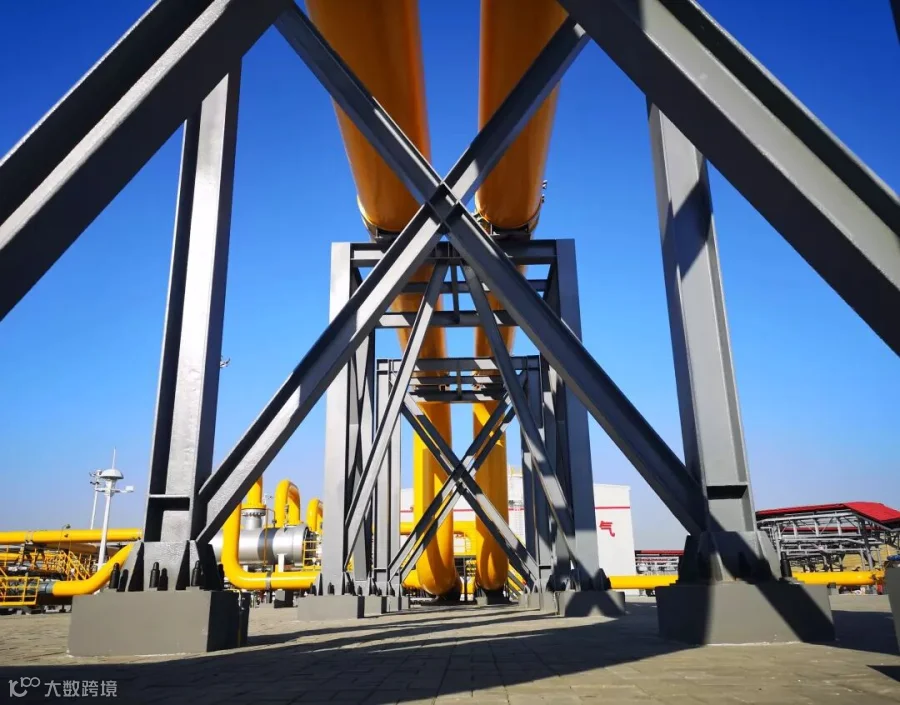

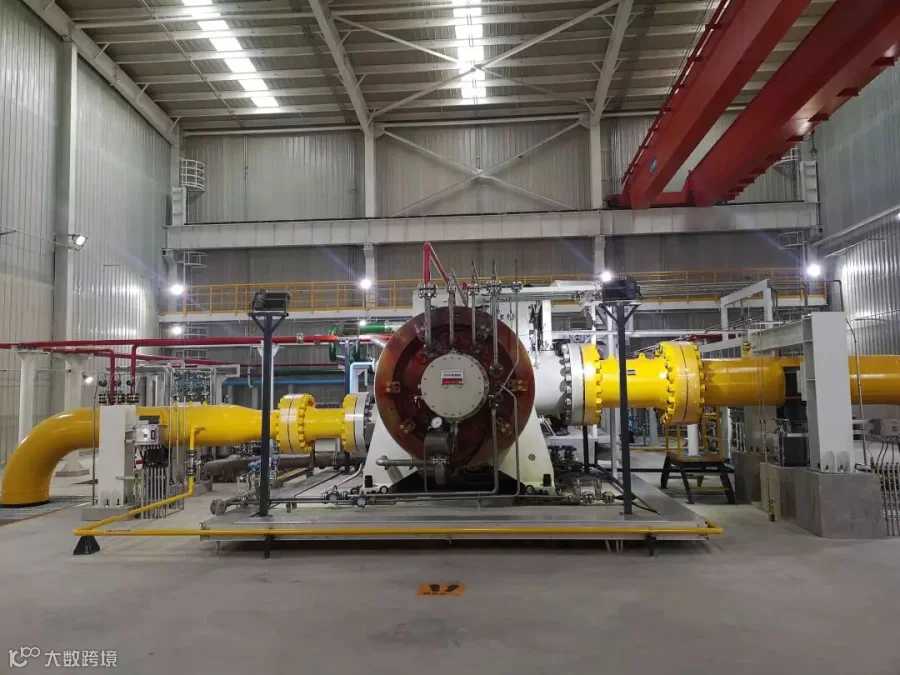

唐山—宝坻段管道是中俄东线中段工程重要组成部分,线路全长79.5公里,管径1219毫米,设计压力10兆帕,设有唐山联络压气站和宝坻联络站2座站场及3座阀室。

该工程途经经济发达和人口密集地区,沿线水网密集、穿越小型河流沟渠163处、穿越在役光电缆、管道等地下障碍物141处、穿越工程多,管道自动焊连续作业难;同时工程与永唐秦等多条在役管道并行,安全风险高;项目工期紧张、各种制约因素多、外部协调难度极大。

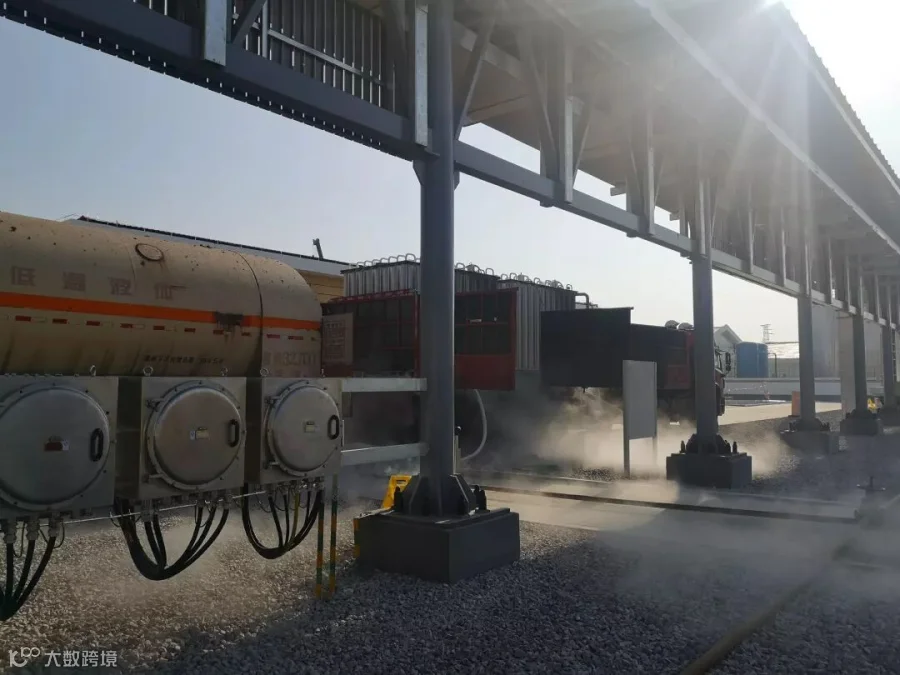

2019年6月,唐山—宝坻段管道工程开工建设。期间,管道公司科学统筹调配资源,制定精细的工期控制计划,强化项目组织协调,增加投入大量计划外的资源和施工力量,施工高峰期投入人员达2363名、设备1899台套。其中,站场工程6月22日进场施工,仅用了5个月时间,就完成了压气站建设任务,打破了压气站一般18个月建设周期的传统,创造了压气站建设的历史最快速度;线路工程克服各种制约因素和困难,统筹资源布置,加大资源投入,强化工序衔接管理,采用大量施工措施保障与在役管道的相互安全;定向钻工程克服地质条件复杂等困难,优化泥浆比例,增加夯锤等辅助回拖措施,保证了10条定向钻工程按期顺利完工。

在管理上,管道公司工程项目部构建了参建各方齐抓共管的“大外协”工作格局,建立了项目管理单位、施工单位一体化的外协管理团队,充分发挥各单位的社会资源和优势,企地联合推进工程建设的有序开展。
施工中严格安全和质量管控,严格执行“管理制度标准化、操作流程规范化、现场作业标准化”要求。线路方面,返修口、连头口、变壁厚口施工,各方共同到场监管,监理旁站,项目部对现场巡查监督,重点检查焊接工艺规程执行情况、焊工人员资质、焊接材料、坡口加工、组对焊接、防风和加热措施等情况,建立“三口”管理管理台账,每周更新。充分发挥无损检测互评、第四方检测的管理优势,对线路焊口进行多次评定,确保评定结果无误,对根部缺陷的焊口全部割口重焊,确保焊口质量合格。结合自动焊机组大规模作业、检测机组大面积作业的现场,狠抓焊接、防腐补口、连头等重点工序的管理,由项目分部牵头,多方每日梳理焊口无损检测台账,确保焊口评定无误后,进行下一道工序,减少检测误判而影响工程质量。站场方面,建立土建见证取样台账、焊口无损检测台账、物资报验台账、特种设备人员台账等,强化实体质量管理,对土建、工艺等存在隐患的部分进行拆除、割口等方式进行处理,确保实体质量合格。采用多种措施、多种办法、多种手段,仅用6个月的时间就完成了施工建设任务。
本次联合调试也标志着国家又一能源主通道全面打通,将为京津冀地区冬季用气提供有力支撑。

图片来源 | 隋珊 王瑞丽
撰文 | 王瑞丽 高振波
编辑 | 翟君
