大数跨境

​一次成功!

​一次成功! 北方管道
2024-10-22
1

〓  这是 北方管道 第 791 篇推送  〓

近日,中俄东线肇源压气站外电线路、变电所完成全部送电操作,该站110千伏变电所一次投电成功,为该站后续压缩机组调试投产和中俄东线天然气管道增输上量争取了宝贵时间





聚焦风险  强化协调

紧盯关键环节管控




肇源压气站外电线路工程起于源兴变电站110千伏侧间隔,止于肇源压气站110千伏变电所新建间隔,2023年4月1日开工建设。


肇源地区雨季时间长、雨势大,湿地、水泡地多,施工道路进场难;项目沿线穿越、跨越河流、林带等作业多,项目建设困难加剧。北方管道公司项目管理中心加强与当地政府和村民沟通协调,做好前期保障;同时强化风险意识,落实安全检查三级制度,通过铺设路排、履带吊车等方法,解决进场困难、跨越作业多等问题,消除施工现场安全隐患。

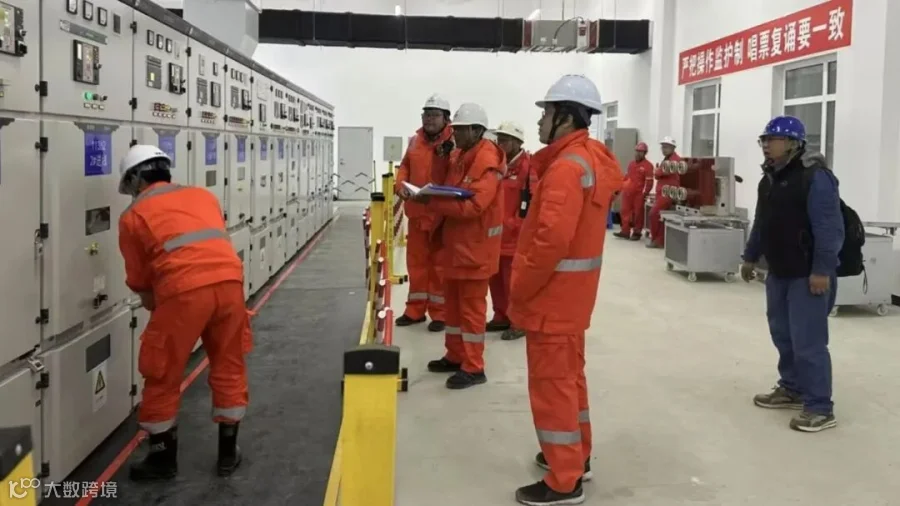

●变电所送电现场操作




周密部署  加强沟通

严细认真执行操作




北方管道公司严格落实国家管网集团建管融合要求,充分考虑运行合规需求,同运行单位建立高效沟通机制,提前开展外电送电手续办理,同大庆供电公司开展多轮次沟通协调,配合完成中间检查、资料验收等工作,协同推进建设施工、供用电合同签订等各项工作,为肇源压气站顺利送电创造必要条件。


投电前,项目管理中心认真审查同大庆供电公司送电方案,提前组织人员对保护定值进行核对、对测试负载进行参数计算比对,确定变电所运行方式及关键保护功能。投电当天,组织参建单位保驾人员分组进行沿外电线路布控,持续开展巡检工作;结合投电方案操作顺序,组织设备厂家进行现场监护指导,确保变电所安全投入运行。



END


作  者 | 王鹏伟

编  辑 | 甄

审  核 | 李   媛

国家管网集团北方管道公司新媒体出品

(点击图片即可获取全文)
‍‍

最爱,那抹中国红!

‍‍

九九登高望 岁岁又重阳

本文欢迎转载。如需转载请联系我们,并请在文章前注明:本文首发于北方管道,微信号:gjgwbfgd,附上以下二维码。



【声明】内容源于网络
0
0
北方管道
国家管网集团北方管道有限责任公司最新资讯,敬请关注。
内容 0
粉丝 0
北方管道 国家管网集团北方管道有限责任公司最新资讯,敬请关注。
总阅读0
粉丝0
内容0
