天水作业区的石油管道人忙碌了
他们为加快推进国家“互联互通”项目建设
坚守一线、主动放弃休假、埋头苦干.....
顺利完成110kv变电所投产!
顺利完成陇西支线一级动火改线施工!
顺利完成反输改造一级动火施工!
顺利完成地震断裂带改线一级动火施工!
顺利完成压缩机投产!
顺利完成中贵线B型套筒二级动火施工!
。。。。。。
▼
1
为顺利推进国家“互联互通”重点工程建设,天水分公司天水作业区高度重视,抽调党员干部中的骨干力量,把好工程质量关,力保工程按期完工。
2. 6 月25 日至8 月18 日,110kv变电所变压器及所有电气设备测试、维保阶段;
3. 8月23日、10月21日,先后完成110KV变电所(气王线、气籍线)的投产,为压缩机投产提供了动力保障。

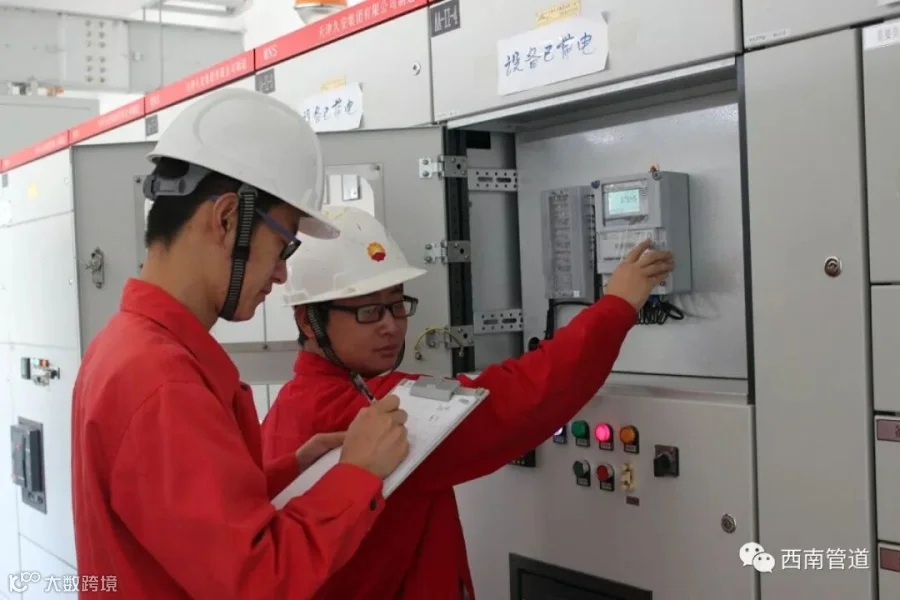

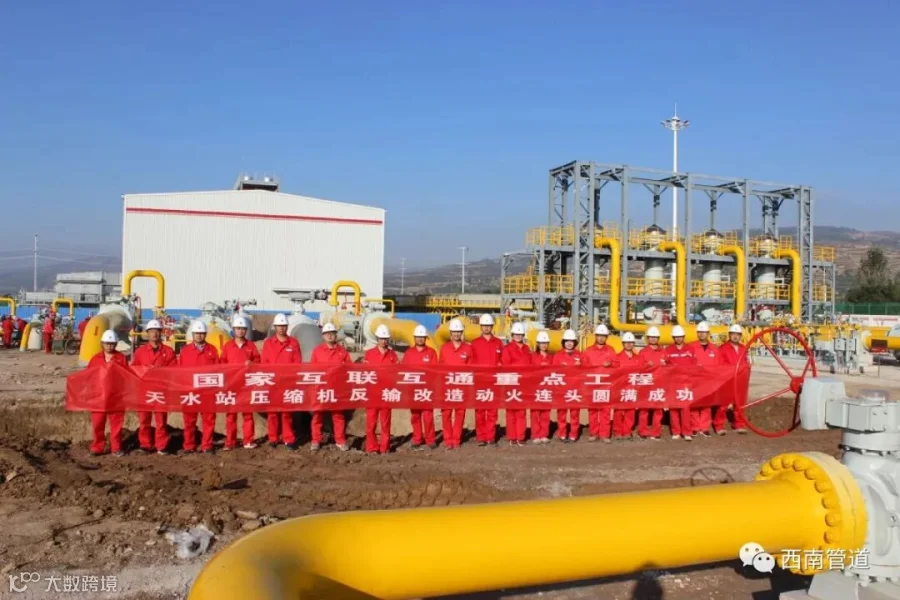

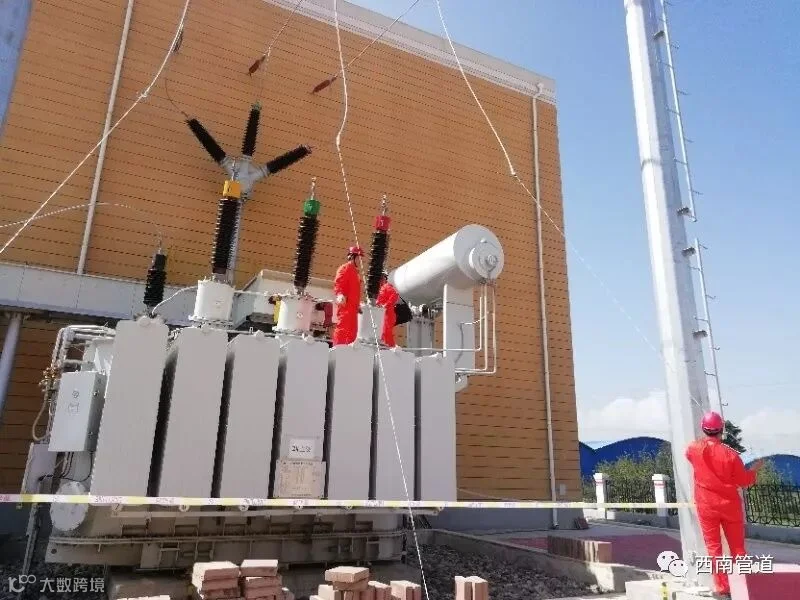

“开门红”—110kv变电所投产成功合影

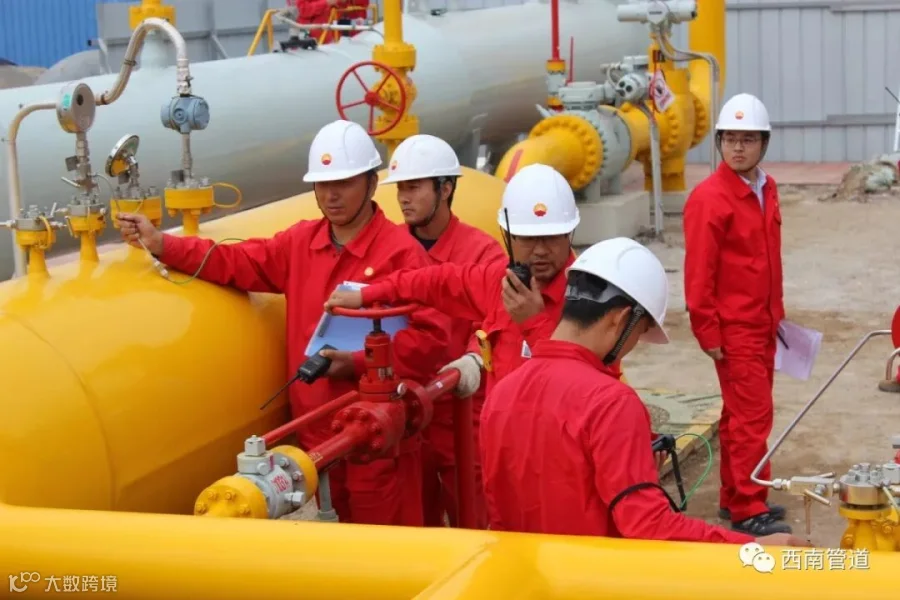

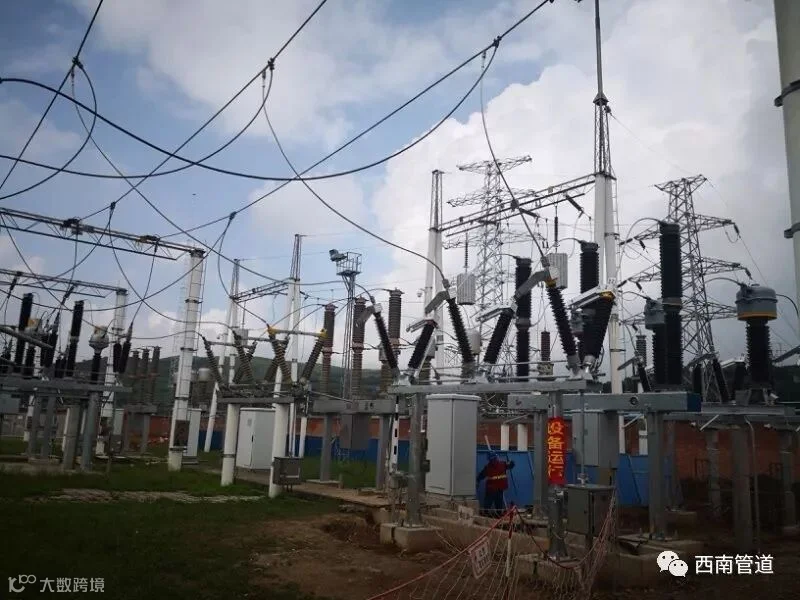

GLS及110KV主变耐压实验施工准备

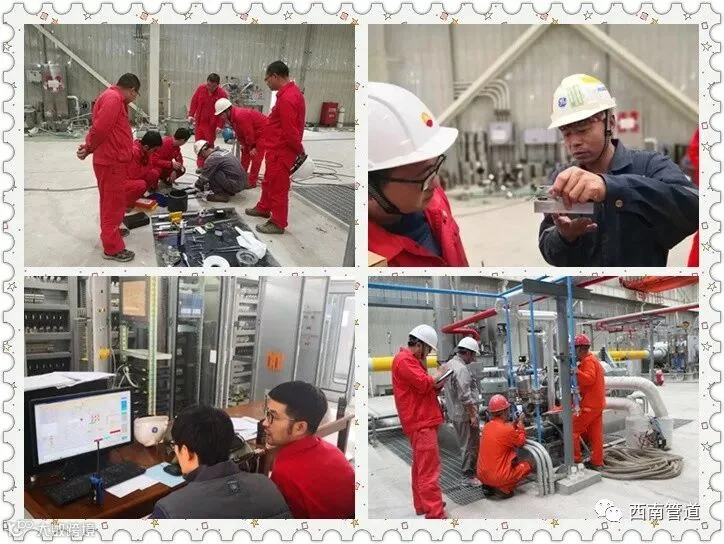

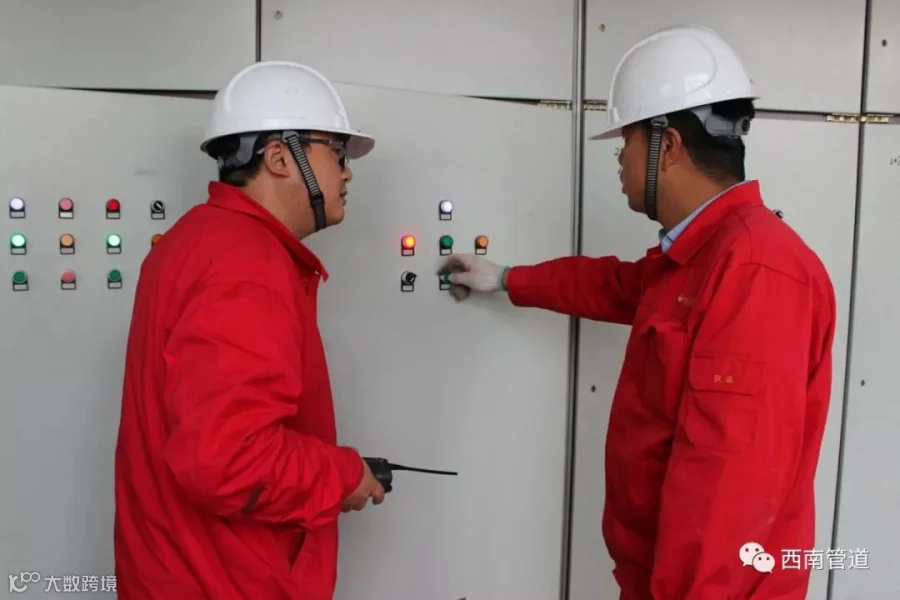

严格按照“投运方案”逐项确认

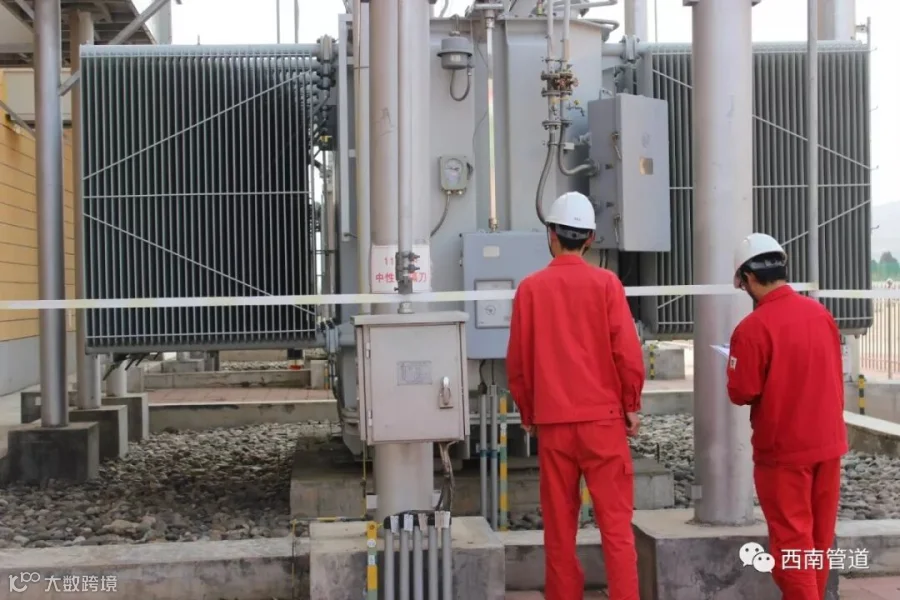

王坡变电站间隔建设情况

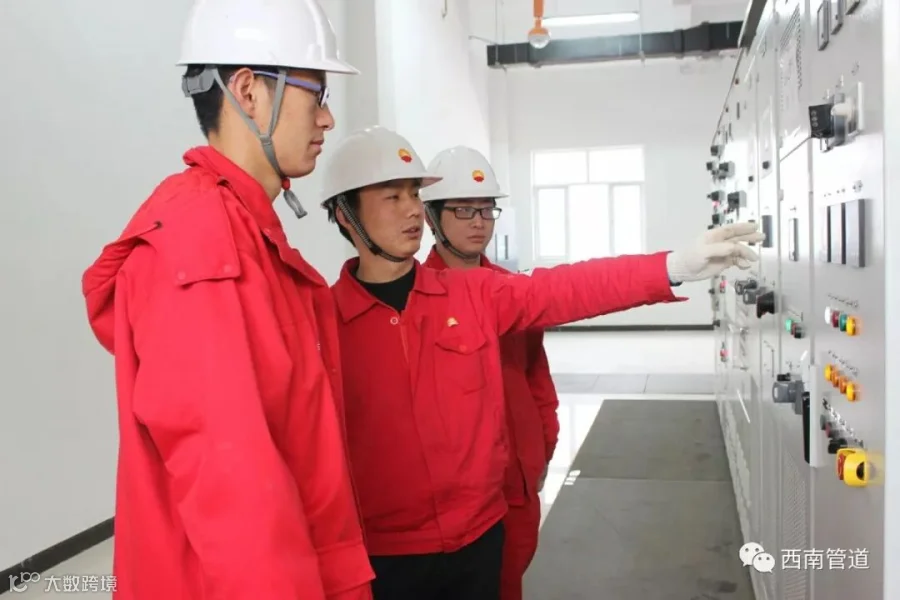

现如今巡检和保养成为了他们的主旋律
2
压缩机投产期间,陇西支线(25#-30#)改线一级动火施工作业接踵而至,公司、分公司高度重视,亲临现场指挥作业,天水作业区合理调配人员,开展监护作业。

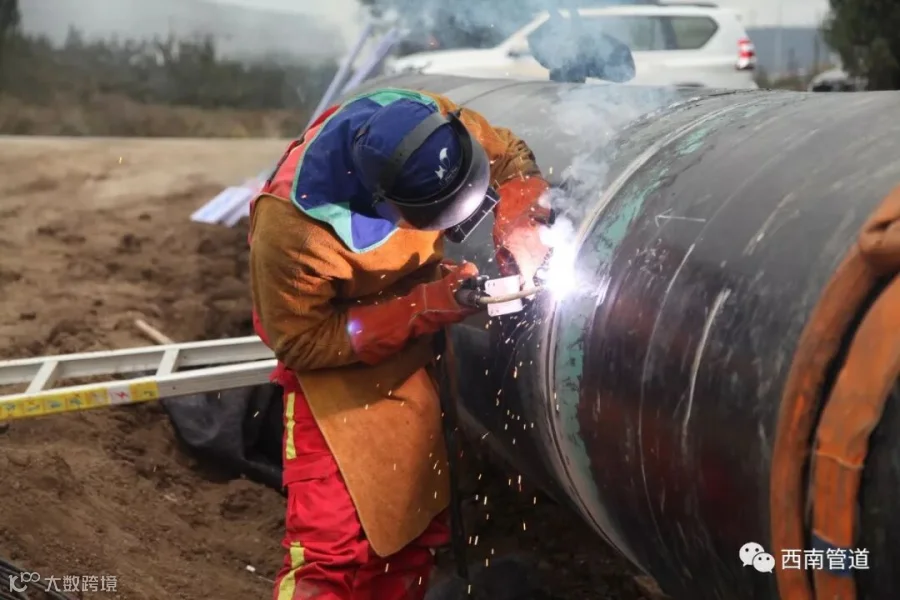

2. 9 月21 日01 时21 分两个作业坑内动火连头作业顺利结束;将近21个小时的持续“作战”,党员先锋冲在最前面,用尽责诠释担当!

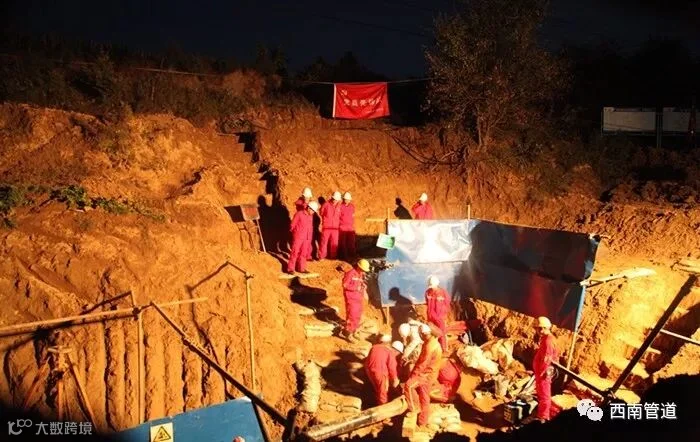

动火现场党旗飘飘
3
国家“互联互通”重点工程天水压气站“反输改造”动火作业共计4处动火点,其中动火点1和4为一级动火,动火点2和3为二级动火。
2. 9月28日16:35分,随着最后一道焊口作业结束,持续了三天多的“反输改造”重点工程顺利完成,为压缩机投产工作的顺利开展起到了很大的推动作用。

反输改造动火作业宣告成功

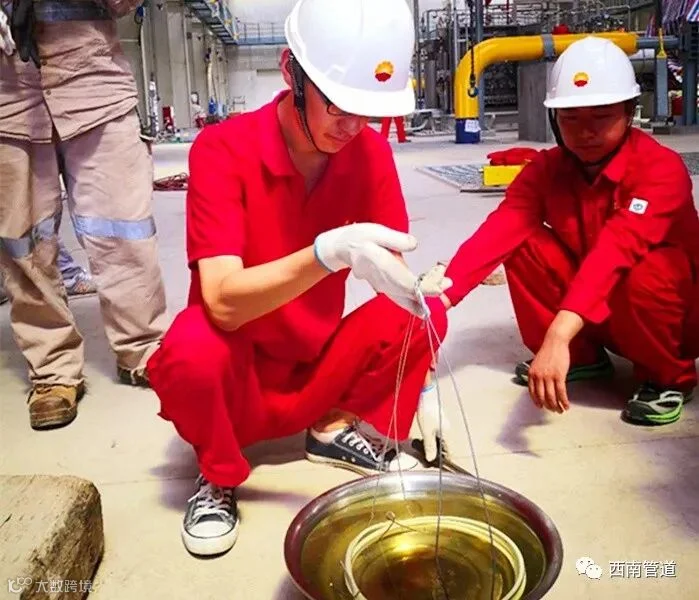

“气体置换”现场进行可燃气体检测

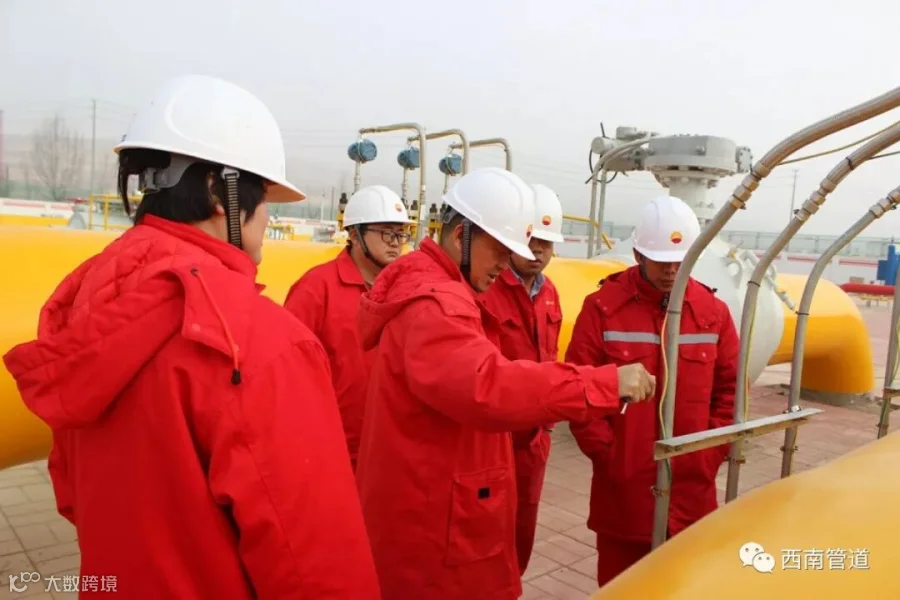

施工现场剪影
4

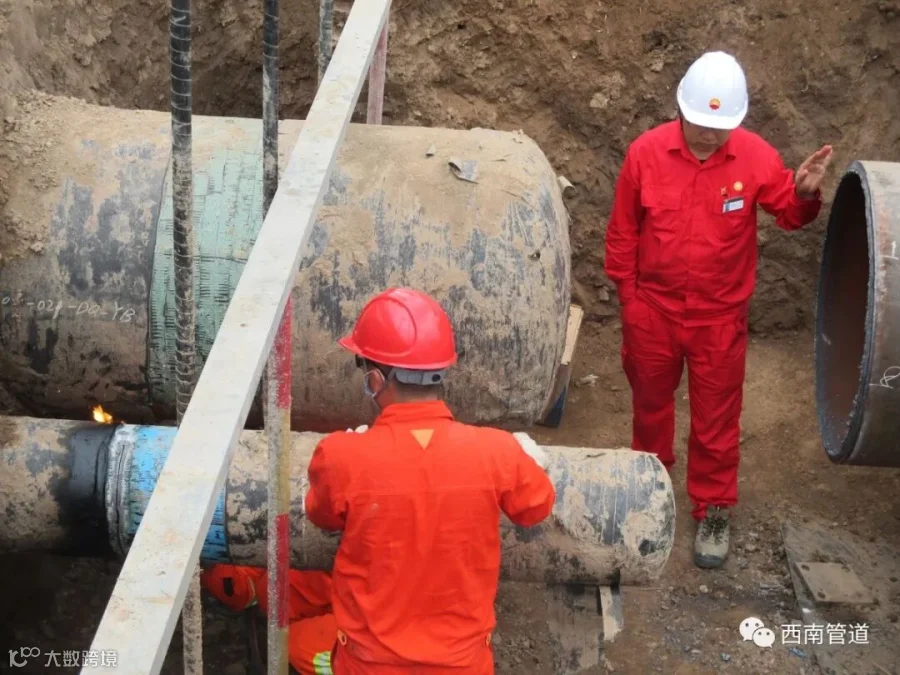

刚刚结束“反输改造”的天水作业区,再次迎来了又一次极大挑战——“地震断裂带(中贵线BDG301-BDG302)改线”一级动火施工作业,天水作业区全体干部员工再次绷紧安全这根弦,迅速投入此次动火施工当中。
2. 10月20日17时56分,历经40个小时的奋战,天水作业区所辖4个动火点作业全部顺利告捷;
3. 此次动火期间,中贵天水站所辖管线5处B型套筒二级动火也全部圆满完成。

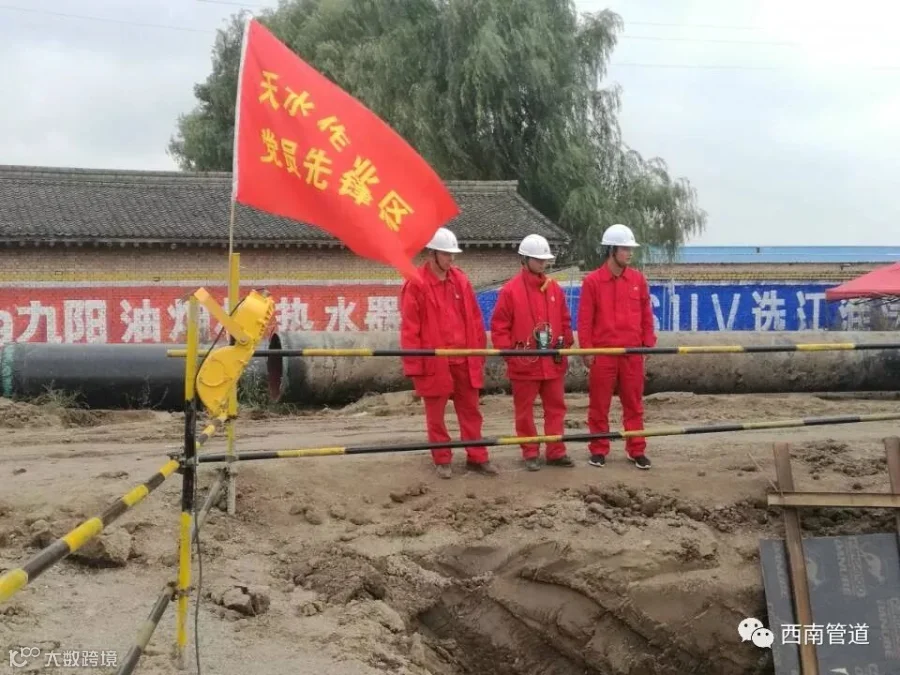

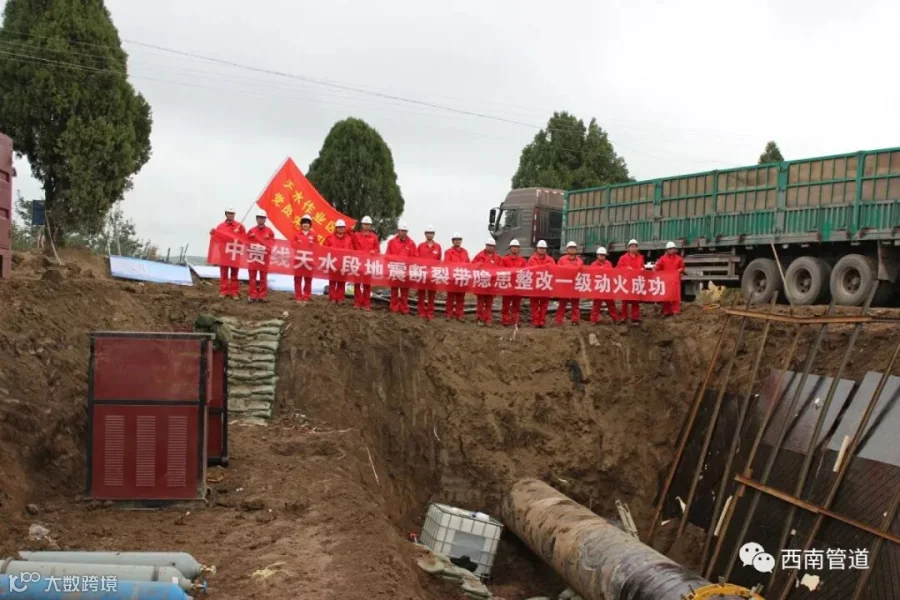

地震断裂带改线圆满收官
5
从今年7月份就开始入场的国家“互联互通”压缩机投工作,一直在公司、分公司的注目和各专业组的紧密配合下,有条不紊的开展当中。
2. 10月5日-11月9日,天水站1#、3#台压缩机依次一次性启机完成24小时最低转速运行、4小时最高转速运行、72小时电机性能测试机防喘测试。
3. 三台压缩机从调试到全部成功投产,前后历时120余天,期间,协调解决压缩机投产各类问题约100余项,上报日报120余份,能够同时见证三台机组的全部成功启机,作业区每个人脸上洋溢的笑容都是灿烂的,因为他们坚信,努力和付出与结果往往都是成正比的。

三台压缩机均一次性成功,为公司、分公司交出了一份满意的答卷

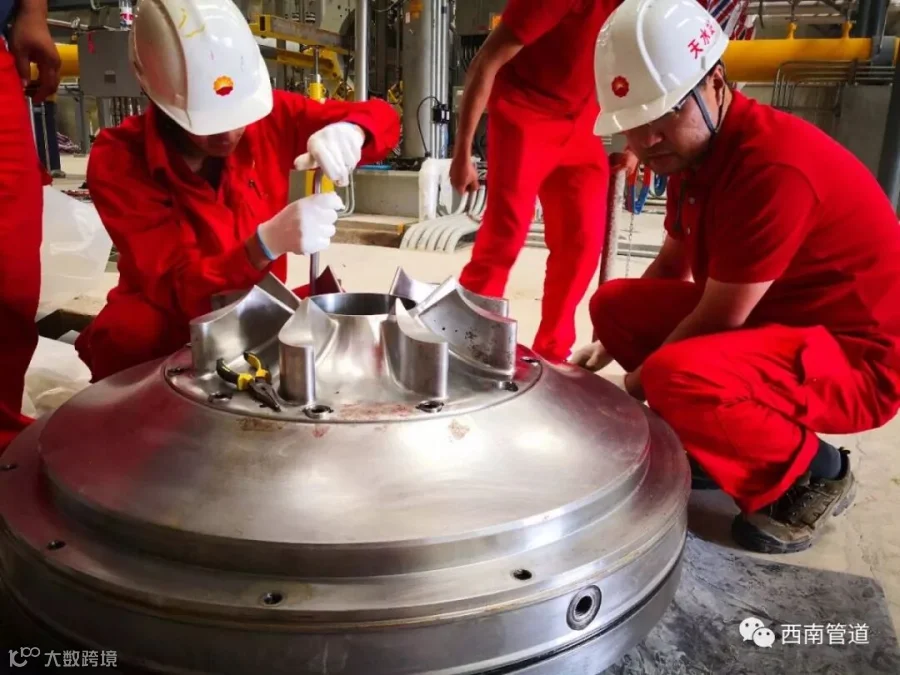

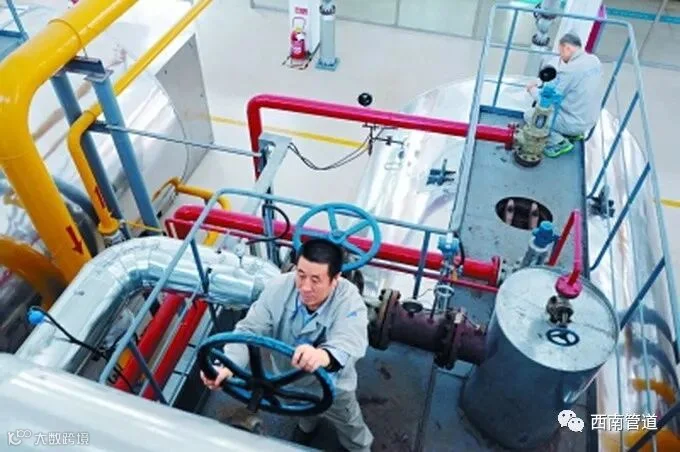

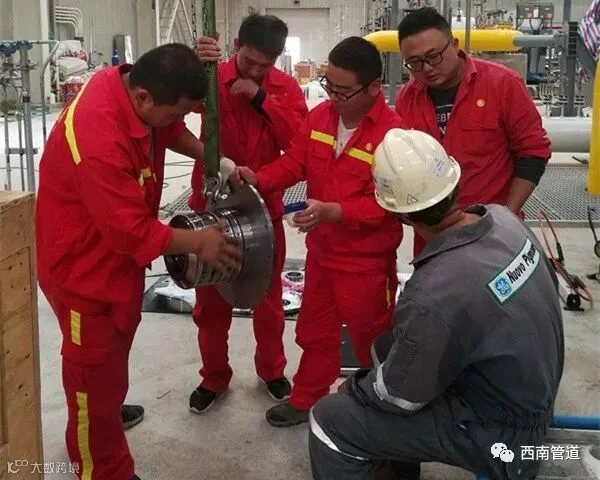

加热密封圈 IGV 整改中 保养干气密封

投产中你们都是最棒的
6
在这一场场“战役”面前,天水作业区屡战屡胜,越挫越勇!正值冬季保供的关键时候,压缩机投产工作虽然已完美收官,但天水输气站却更忙了。

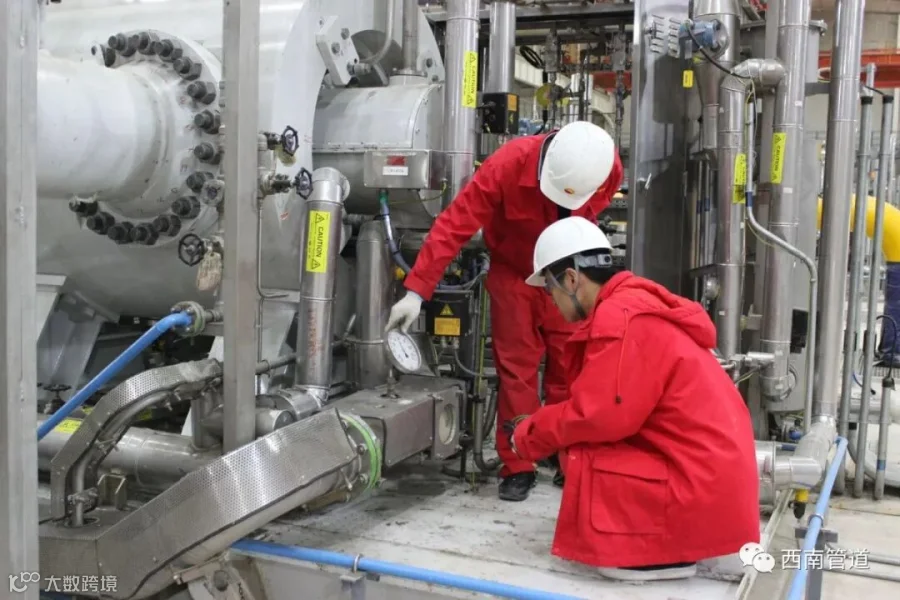

设备运转期间的巡检、维护保养、监护成为了我们工作的主旋律......
支部书记牵头开展自查自改活动(左二)
认真呵护我们的“宝贝”
