12月12日18时37分,在南宁市兴宁区长堽路,南宁输油气分公司又干了一件大事。钦南柳管道换管工程圆满完成,为消除安全隐患,确保管道安全平稳运行再添新动力!

一个月内完成两次一级动火作业,既是成品油管道安全防护的持续性升级,也是南宁分公司组织协调能力的系统性升级,更是分公司安全升级管理的荣誉战。
今天就给大家解答一下,
南宁分公司是如何干成这件大事儿的
划
重
点
钦南柳成品油管道(钦州—南宁—柳州)位于广西壮族自治区境内,始于广西石化,止于柳州油库,全长363公里,沿途设置输油站3座、阀室20座。该工程于2018年8月25日建成投产,有效改善了广西局部地区的能源结构和油品运输条件,为广西区域经济发展提供更加优质的能源保障。
南宁分公司在运行监测中,发现钦南柳成品油管道长堽路段多处弯管存在安全隐患,需提升防护等级。为保证管道的安全运行,分公司在前期实地考察调研的基础上,决定对“问题”弯管进行换管处理。
公司党委书记、总经理伍志明,副总经理刘奎荣先后到钦南柳成品油管道换管工程现场调研,公司总经理助理、南宁分公司经理肖德刚多次在现场办公。

伍志明指出:
一是不能强制组对,严格按焊接工艺规程要求进行组对焊接;
二是优化线路,减少弯头,取直路由,减少管线应力;
三是管沟开挖严格按规范要求放坡,规范临时用电,设专人指挥操作施工机械。
为保证动火作业顺利实施,南宁分公司抽调精兵强将,成立动火领导小组、运行调度组、安全消防保卫组、工程施工组、后勤保障组,全力以赴打好施工前的预备战。组织参建单位现场制定动火方案、应急预案,并同施工单位、监理单位落实安全措施、协调动火相关事宜,通过理论学习和现场实际演练,把具体操作落实到个人,做到事事有人管,件件有落实,保证作业安全有序,按期完成。动火作业中,相关负责人全程驻扎动火现场,确保动火全过程无遗漏、无偏差,突发事件有对策,应急响应有指挥。

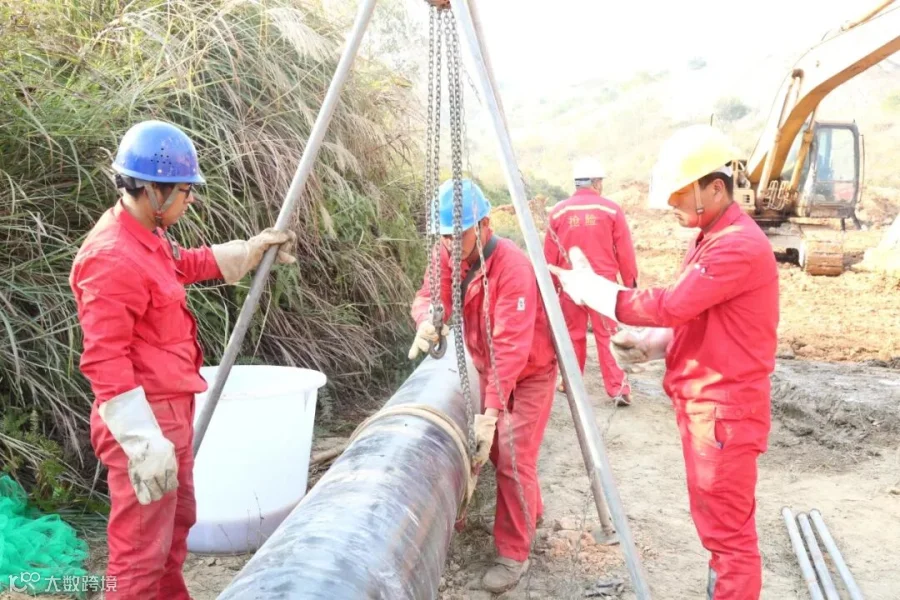

整个动火作业共分21个主要阶段实施:作业坑开挖→防腐层剥离→预制组焊三通、法兰→焊缝检测→安装夹板阀→开孔作业→安装并下封堵器→排油拉运→氮气置换合格→下隔油囊→切割断管→安装发球筒及清管器→连接注氮设备→氮气推油→检测合格→站内断管、焊接封头→问题弯管冷切割并更换→吹扫试压连头→管线平衡→撤除封堵→地貌恢复。

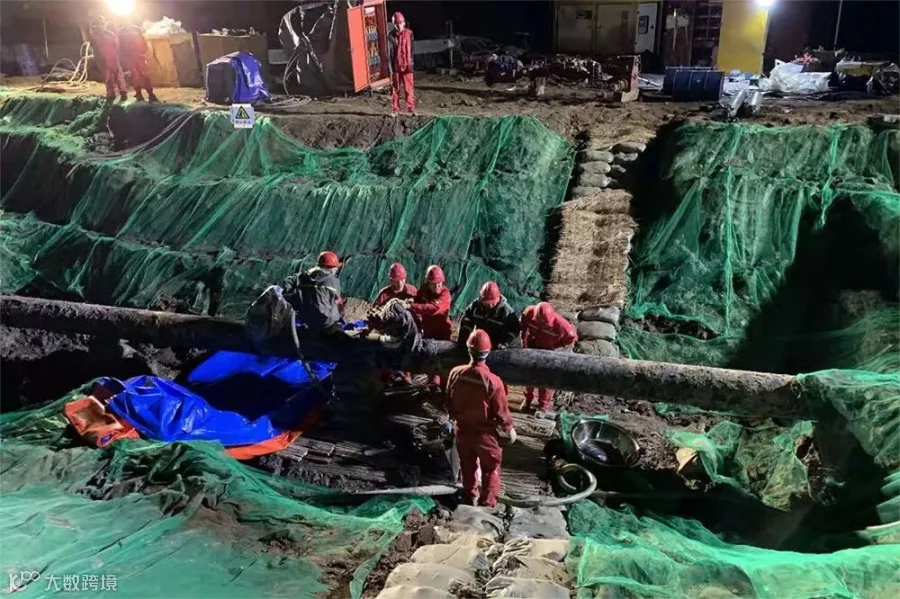

11月16日,按照预定方案,动火作业正式启动。19日9时6分,随着分公司经理肖德刚一声令下,一级动火作业正式开始。动火作业人员对K0+733单侧双封12米管段进行冷切割断管、焊接封头等工作,于23时11分顺利完成清管器推油。
20日12时1分,焊接封头作业启动。13时11分,南宁输油站南柳管道出站侧封头焊接完成并检测合格,钦南柳成品油管道换管工程第一阶段一级动火顺利完成。两日不分昼夜的鏖战,南宁分公司为钦南柳成品油管道再次打上了一层“升级补丁”。

12月12日9时,二阶段一级动火连头准备工作启动。13时20分,排油及氮气置换工作完成,13时30分,切割封头作业启动,17时,焊口组对完成,焊接收尾工作启动。当日18时37分,2号动火点第二道焊口焊接圆满完成,管道全线贯通。至此,钦南柳长堽路换管工程动火连头一次性成功。
13日14时,焊口检测合格,动火作业按时按点圆满完成。此次换管工程64道焊口全部检测合格,后续作业坑填埋、盖板涵修建、地貌恢复工作正有序进行,至此“问题”管段得到彻底根治,钦南柳成品油管线即将恢复正常分输功能。

图文| 南宁输油气分公司 高婷婷 刘俊
