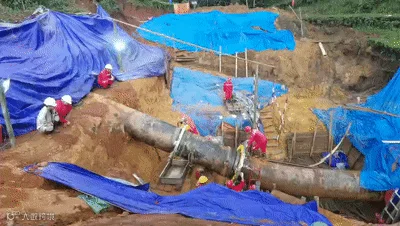

8月28日16时45分,随着北京调控中心下达中缅天然气管道启输指令,中缅天然气管道复产,宣告西南管道成立以来同时动火点数最多的集中性换管作业圆满完成。

精心谋划,遇到困难不绕道

此次动火共有9处动火点,在前期筹备中,德宏分公司认真做好动火方案、办理作业许可手续、协调地方政府征地修路等准备工作。

动火前,分公司对作业所需机具设备进行维护保养,并组织全体施工人员进行技术交底及施工安全教育,制定应急预案,对作业坑开挖、设备进场、停输放空、能量隔离等做了安全分析。

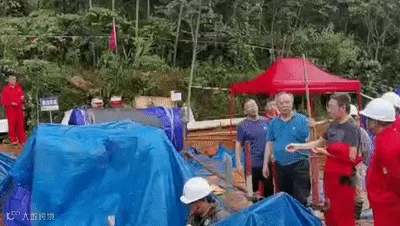

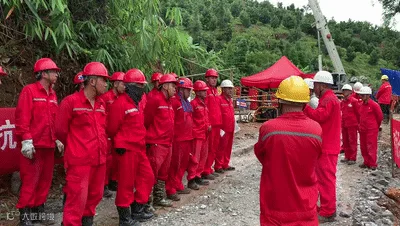

在动火筹备阶段,分公司成立领导小组,下设运行调度组、动火施工组、安全保卫组、后勤保障组和监理组等机构,并集合了昆明维抢修分公司及廊抢、东抢、西抢等精锐力量。

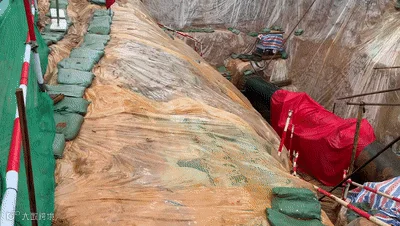

25日7时28分,动火信息群里弹出一则让参战人员揪心的消息,在去往K170+930m路上发生山体滑坡,提醒赶赴现场的工作人员绕路避让。突发状况更加激发了管道人战天斗地的好胜心,施工不能因困难停滞。

精细管控,降本增效出奇效

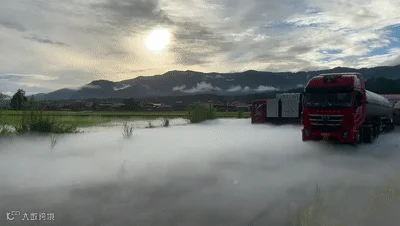

通过一次停输,同时处置九处隐患,减少动火次数,缩短停输时间,助力公司降本增效。本次动火作业还利用压缩机持续抽气,降低管容量,最大程度减少放空量,使整个放空过程较方案制定时间大大缩短,总放空量节约70余万方

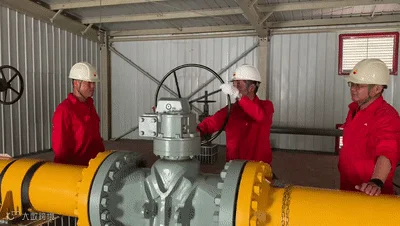

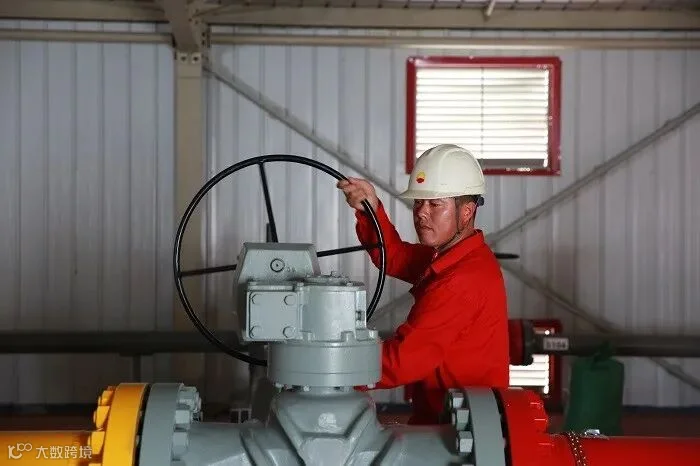

8时整,随着北京油气调控中心下达中缅天然气管道停输指令,瑞丽输油气站关闭出站截断阀1303,截断国外来气。

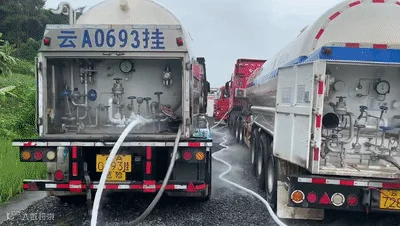

芒市输油气站、保山输油气站及动火沿线各阀室每五分钟上报一次压力信息,利用保山输油气站压缩机持续抽气,降低3#至8#阀室管容量。

10时21分,各阀室陆续进行放空作业,只等待了4个多小时,各阀室就提前完成了放空工作其中,3#-5#阀室的放空时间提前了近6个小时,7#-8#阀室提前了8个多小时。放空结束后,于18时36分完成注氮工作。

别样七夕,管道人的责任与担当

七夕佳节,鹊桥相会的当晚,动火施工却迎来关键时刻。

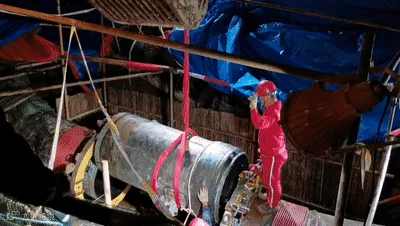

夜深人静的山谷沟壑和热火朝天的施工现场形成强烈反差,“K115+270m于21时12分完成冷切割断管”、“K099+600m于22时06分完成冷切割断管”······动火信息群里每几分钟就弹出一则现场施工信息。

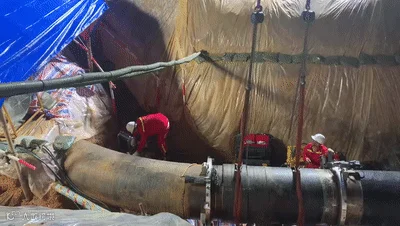

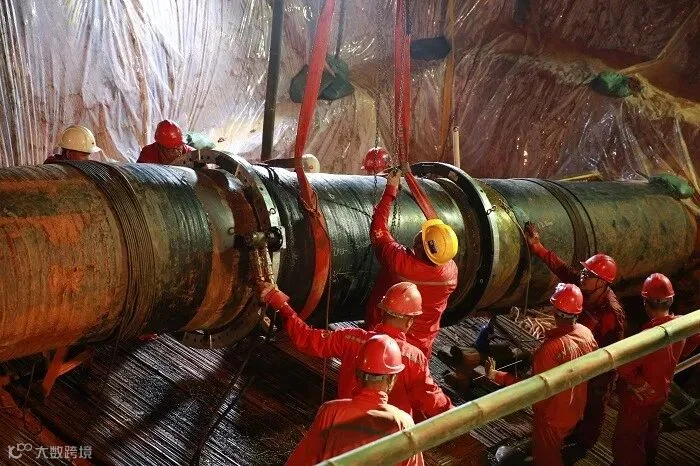

一夜鏖战,施工队伍根据方案有序完成管道消磁、打磨、组对、焊接预热、根焊、填充盖面、检测等工序。

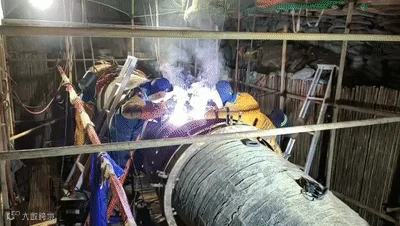

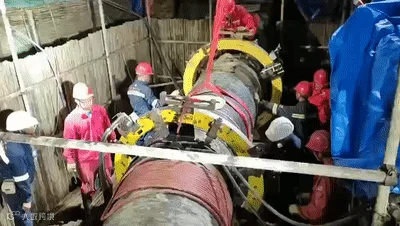

在各项工序开展期间,分公司会同监理及施工方逐项验证,确保施工质量。历经36小时奋战,九处换管点于27日凌晨全部焊接完毕。

在28日间隔24小时后对焊口进行复检,九处动火点检测全部合格。随后开始进行二次氮气置换、天然气置换及升压等工作。

目前,中缅天然气管道已恢复平稳运行。

文字\编辑: 德宏分公司  李杜  赵飞  李应起

素材提供:德宏分公司管道科、生产与销售科、质量安全环保科

【声明】内容源于网络
0
0
国家管网西南管道
西南管道公司官方订阅号。企业形象塑造师,传播企业文化,随时随地播报公司动态,展现员工风采,讲述管道故事,共享油气知识。西南管道,与您并肩同行。
内容 0
粉丝 0
国家管网西南管道 西南管道公司官方订阅号。企业形象塑造师,传播企业文化,随时随地播报公司动态,展现员工风采,讲述管道故事,共享油气知识。西南管道,与您并肩同行。
总阅读0
粉丝0
内容0
