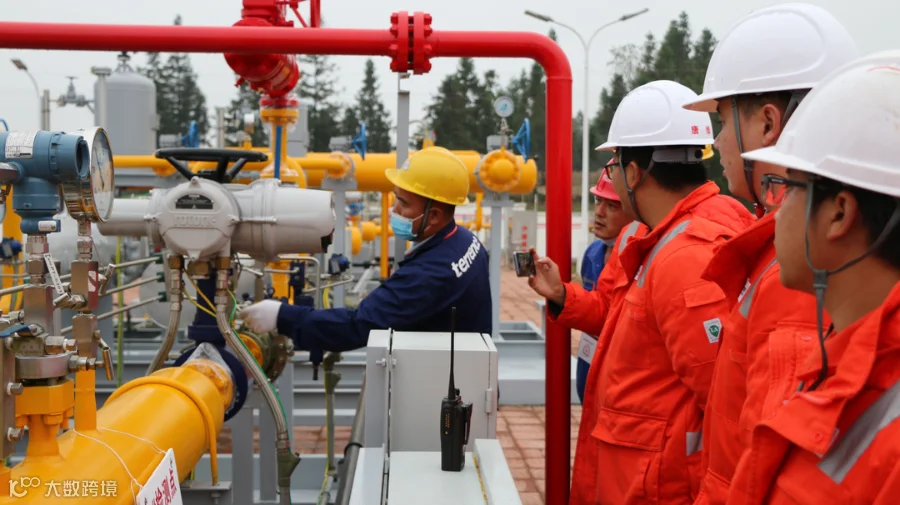

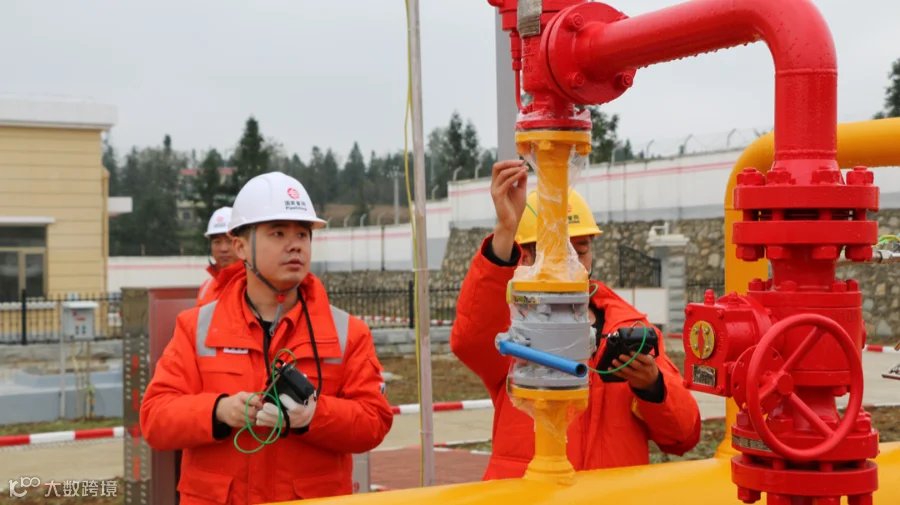

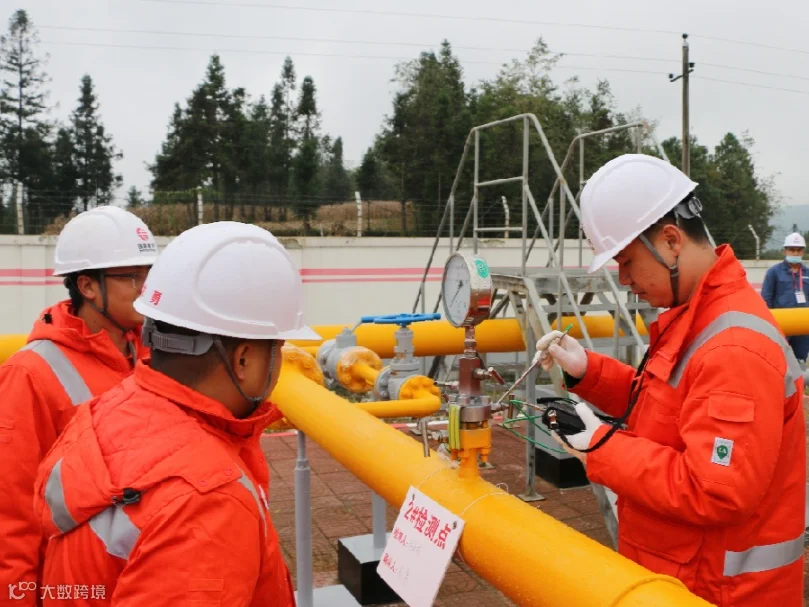

10月25日17时30分,随着现场检测人员在4#、5#、6#检测点分别检测到纯天然气,标志着西南管道公司贵州省管网有限公司盘州分输站项目投产成功。

盘州市作为全国百强县,对于贵州经济社会发展有着重要意义。盘州分输站主要为盘州县城区和红果区供气,设计规模为4.8亿方/年,站内工艺包含过滤分离、计量、加热、调压设备等,且预留盘州煤层气反输功能。
为确保盘州项目投产成功,贵州省管网有限公司第一时间组织各业务部门以及7名业内专家,到盘州分输站开展工艺现场及合规性资料检查,全面梳理问题清单,并召开投产前问题整改工作会,明确试运投产的总体原则、目标、工作思路及任务。盘州分输站管辖主体贵阳作业区,迅速成立“盘州投产攻坚党员先锋队”,由支部委员、党员共5人组成的攻坚小组进驻盘州输气站,统筹推进问题整改工作。
10月25日9时30分,贵州省管网有限公司、贵阳输油气分公司、贵州燃气集团盘州燃气公司、施工单位等投产小组人员准备就位。
在完成对33#阀室及站场所有阀门状态确认并请示国家调度后,上游安顺输气站于10时20分开启阀室阀门,通过旁通阀门对阀室至盘州分输站管段进行天然气置换,并根据投产方案对站场及支线管道升压验漏。14点52分完成第三次升压检漏后,正式向下游门站进行分输。17时05分,完成当日指定分输量,宣布盘州分输站投产完成,也标志着盘州市正式用上了管道气。

图文 | 贵州管网 蒋其乐
