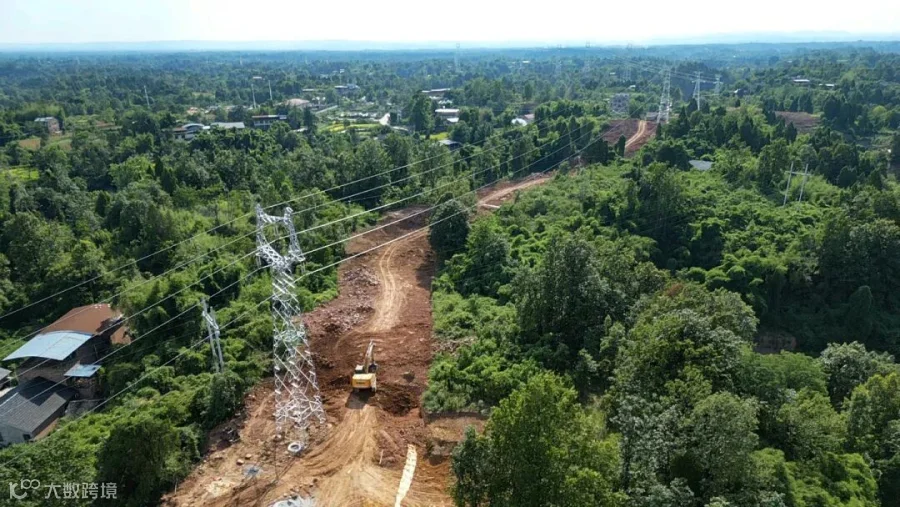

8月13日,从西南管道公司传出消息,经过100多个昼夜的不懈努力,随着国调联试顺利收官,川气东送二线天然气管道工程铜梁联络管道工程达成机械完工,同时各项投产准备工作有序推进,现已具备动火连头和按期通气条件。这一突破,不仅标志着项目取得阶段性胜利,更为后续的全面投产奠定了坚实基础。
Part.1
精细化管理 高效推进工期

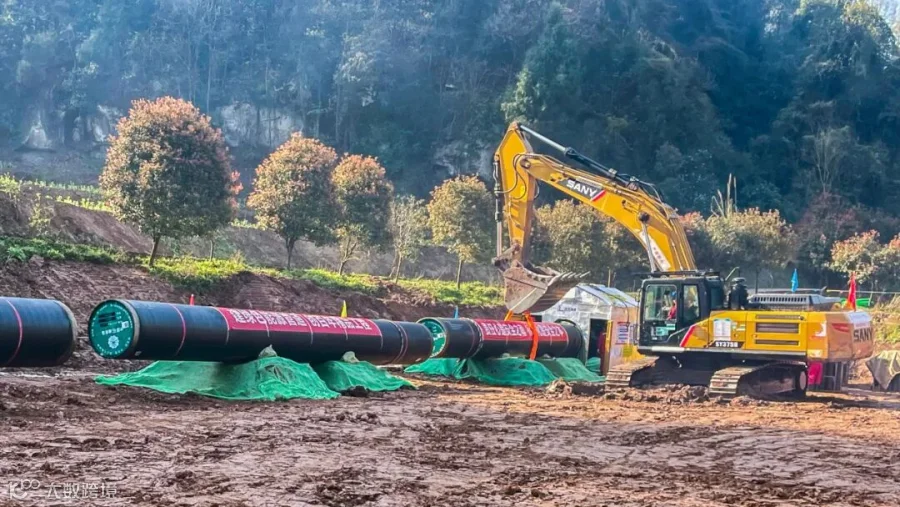

项目采取“清单化、节点化、责任化”管理方式,通过每日早会、进度例会和现场巡查等方式实时调整资源配置,做到重点难点定期督办,稳步推进实施进度。此外,针对山地、石方段以及道路和管道交叉路段等施工难点,采用顶管等先进技术有效缩短施工周期;在交叉管道施工中,运用人工水磨钻等先进适用工艺,确保工程安全,多举措保证了项目安全高效完工。
Part.2
物资保障到位 确保施工顺畅

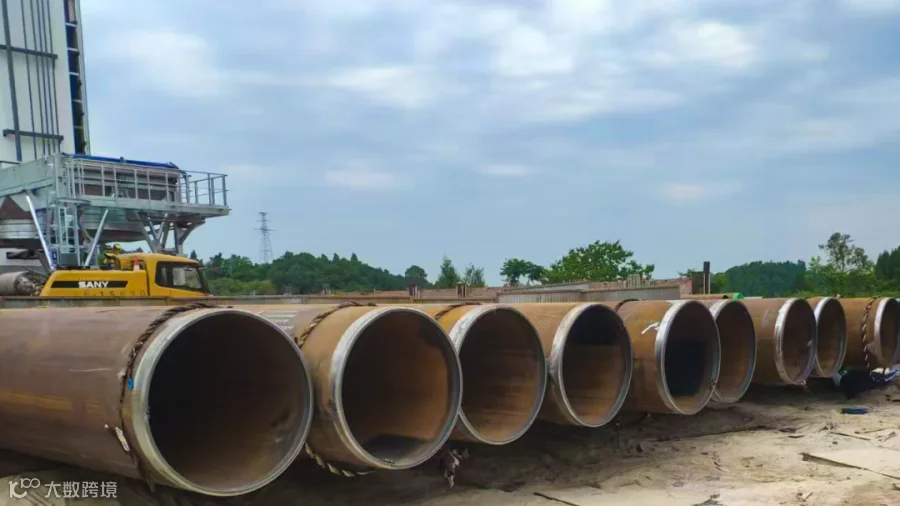

物资采购与供应是工程顺利推进的关键环节。公司建立了“优选供应商+动态库存管理”机制,提前完成了钢管、阀门、防腐材料等核心物资的采购。特别是在“短少难”供应物资的采购上,团队全员齐心协力,积极协调资源,确保了物资到场的准确率和及时率均达到98%以上,有效避免了因物资短缺影响施工进度。
Part.3
质量优先 筑牢安全防线
“质量是管道的生命线”。该项目从管材进场复检、焊接工艺评定到管道回填压实,每一道工序都严格执行自检、互检、专检“三检制”,并及时与第四方复评报告进行比对,杜绝后期返工现象,确保了工程一次性通过压力试验验收。项目组始终将安全放在首位,通过“周例会安全案例分享”活动等不断加强安全教育,加密安全巡查,第一时间发现问题、解决问题,全面打造放心工程。
Part.4
协作联动 凝聚攻坚合力
川气东送二线铜梁联络管道项目工程涉及多个区域和部门协调,公司相关部门积极对接地方政府、村委及权属单位,为施工顺利推进扫清障碍。通过内外部的高效联动,团队成功奏响了协作的“交响曲”,为工程的顺利完工提供了强有力的保障。
此次项目机械完工,是全体参建人员攻坚克难、协同奋进的结果。接下来,西南管道将以此为新起点,全力以赴做好投产期间的调度指挥与安全保驾,确保项目按期实现川气东送二线和中贵线管道的互联互通目标,为建成“全国一张网”贡献力量。
