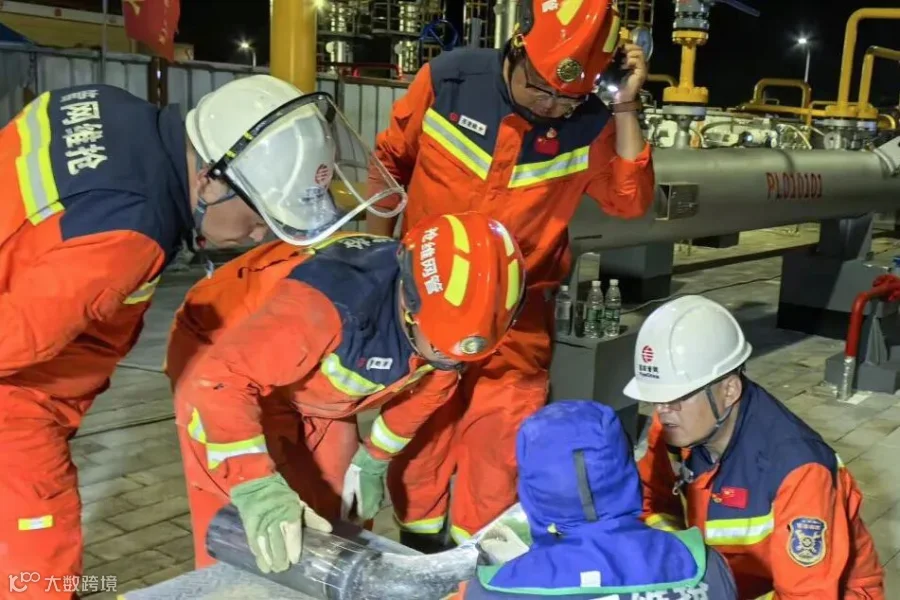

7月17日16时,随着播州东支线遵义南站扩建连头动火10道焊口检测拍片全部合格,中贵线播州东支线管道工程遵义南首站扩建管道碰口特级动火作业顺利收官。这一关键节点的完成,不仅为播州东支线及相关站场的顺利投产筑牢了根基,更对优化贵州省天然气输配网络、保障区域能源供应具有重要意义。
据了解,中贵线播州东支线管道工程是贵州省管网公司重点推进的新改扩建项目,支线设有龙坪和团溪2座无人值守分输站,设计年输量2.6亿立方米。该项目的建成投运,将进一步提升贵州省天然气输送能力,为地方经济发展和民生改善注入强劲动力。本次特级动火作业由贵阳维抢修中心负责实施,西南管道公司质量安全环保部、生产运行部及贵州省管网公司相关负责人现场全程监督,从方案审核到现场操作细节,层层把关,确保各项准备工作万无一失。
在本次动火作业中,党建引领作用得到充分彰显。现场成立党员突击队,党员冲锋在前,带头深入钻研编制动火作业方案,对作业现场的设备布局、能量隔离、管线吹扫、周边环境等进行全面细致的推敲确认,明确各岗位的职责分工。示范带动下,全体作业人员拧成一股绳、铆足一股劲,形成了攻坚克难的强大合力,为作业的顺利开展提供了坚强的组织保障。

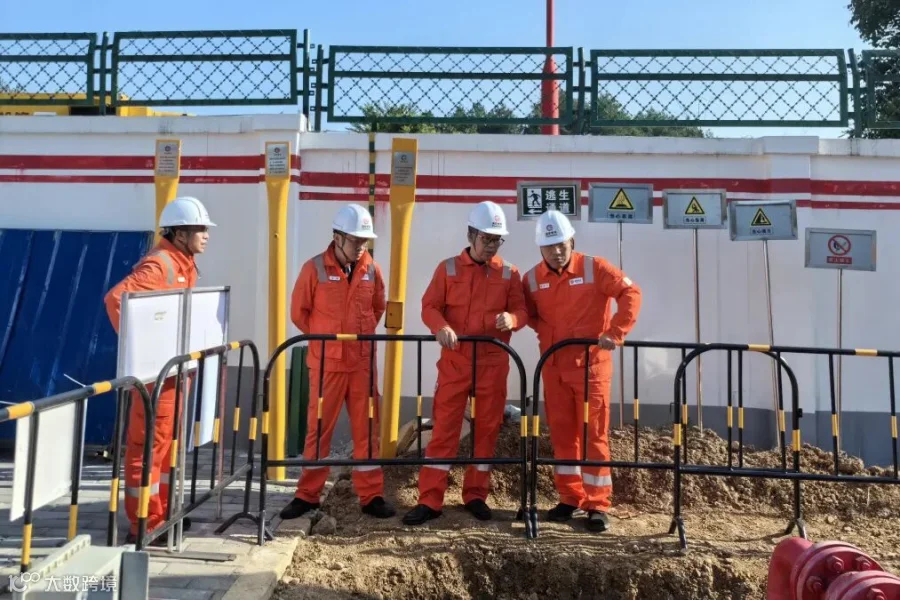

为确保特级动火作业万无一失,贵州省管网公司秉持“精心准备,未雨绸缪”的严谨态度,全链条筹备筑牢安全防线。7月12日,组织开展作业前动员部署会,对前期的方案落实、设备检查、人员培训等准备工作进行全面复核与再部署。7月15日,组织生产运行部、工程管理部、质量安全环保部和作业区的骨干力量,对遵义南首站扩建管道碰口部位进行全方位检查,动火准备安全措施,逐一确认,确保完全达到作业条件。

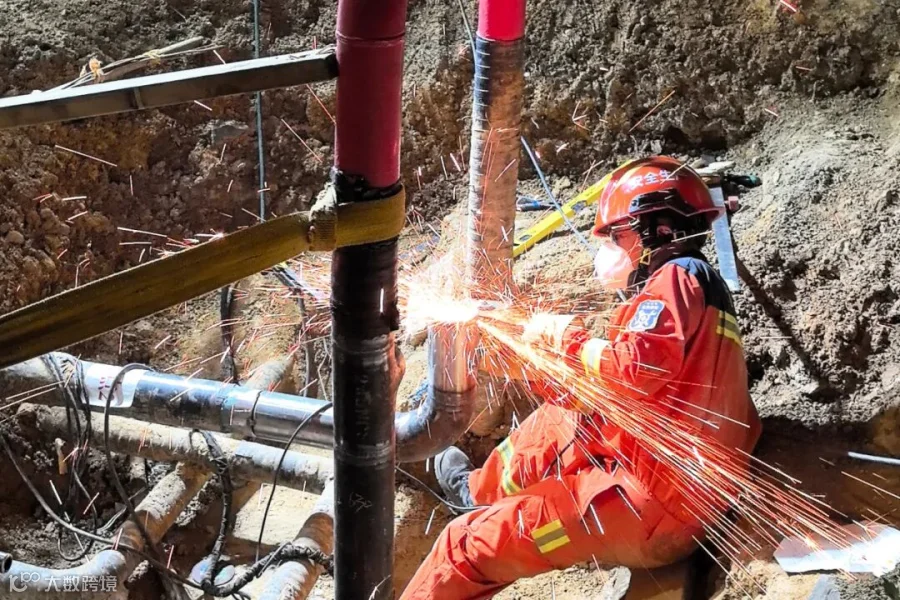

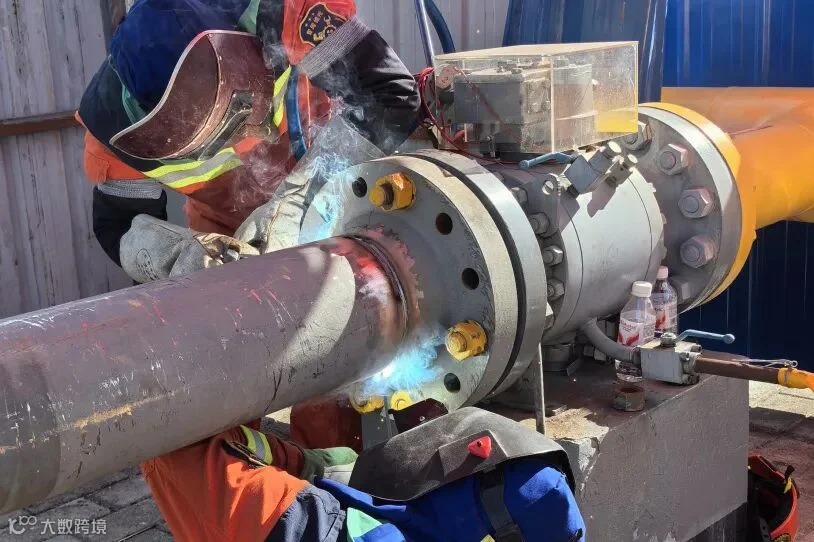

在作业实施过程中,贵州省管网公司强化组织协调,各单位协同作战。7月15日18时至16日15时,作业团队连续奋战,顺利完成24个阀门的拆卸与能量隔离工作,并逐一进行氮气吹扫置换,确保管道内无易燃易爆物质,为动火作业创造了安全环境。在现场各项指标均符合动火条件,且作业票等手续全部办理完毕后,动火作业按计划有条不紊地展开。7月17日7时44分,随着最后一道焊口的完成,全部2个动火点的10道焊口焊接工作顺利结束。7月17日20时00分,所有焊口检测结果均为合格,标志着本次特级动火作业圆满完成。
此次播州东支线遵义南站扩建连头特级动火作业的成功,为该支线和站场的投产运行扫清了关键障碍,也为贵州省管网公司打赢“安全生产攻坚战”、顺利完成全年经营业绩指标奠定了坚实基础。
