大数跨境

“大赤”的独白

“大赤”的独白 电建南方
2017-06-05
2
导读:赤大区间有话说,你怎么看?

安静的独白

报告

我叫“大赤”,我有话要讲!

你们要认真地听哦!

我小名叫“大赤”,当然,人们也叫我赤大区间隧道。

我的身高:4270米,当然,那是长大后的身高

我的家:深圳地铁5号线赤湾站与大南山站之间

我的父母:业精于勤的电建地铁人

我的损友:断层破碎带、坚硬围岩等等,他们始终围绕我身边,却又阻碍我的成长!

说完生平,该进入正片啦!我想说说我的成长史:

“厉害”之一:如何保证隧道施工“坚强”

1

①详细了解地勘资料,全面掌握地质情况,选择合理的工法、工艺进行施工;

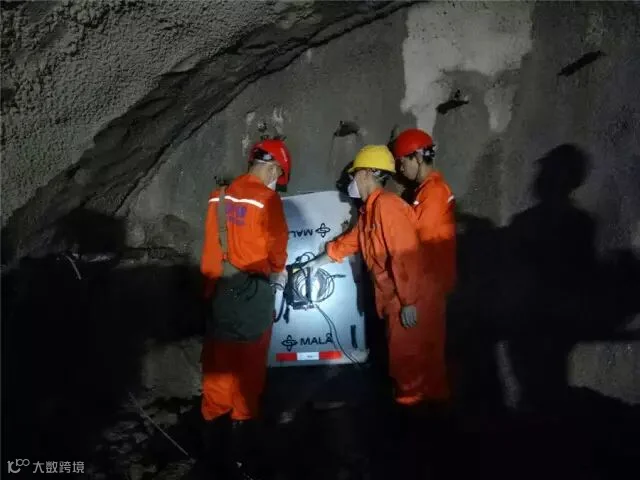

 ②施工前,采用地质雷达对掌子面前方地质情况进行超前预报;

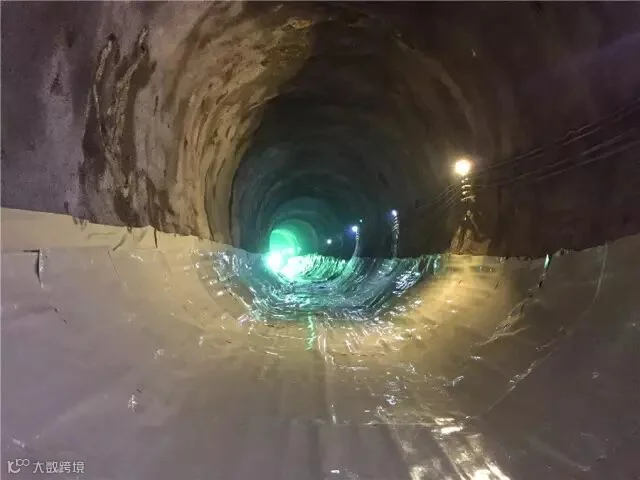

 ③每循环开挖前,在掌子面顶拱、拱肩部位进行超前探孔,结合地质预报结果综合判断隧道前方地质情况。

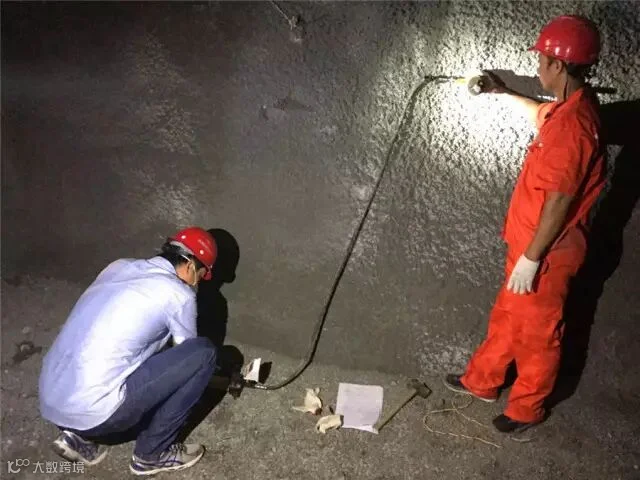

地质预报


2

①依据设计图纸,结合现场实际情况,制专项施工方案,并组织专家评审;

②按照设计图纸及施工方案,对施工人员进行安全、技术交底,确保作业人员清楚掌握施工要求及方法。

3

①施工过程严格按照施工方案相关要求实施,加强过程管控;

②根据施工揭示地质情况,动态调整施工工法及支护参数,确保隧道施工安全。

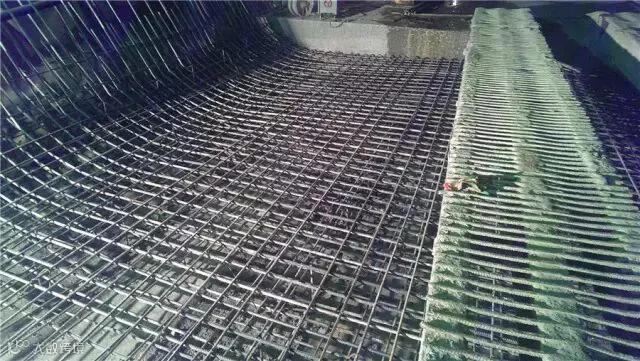

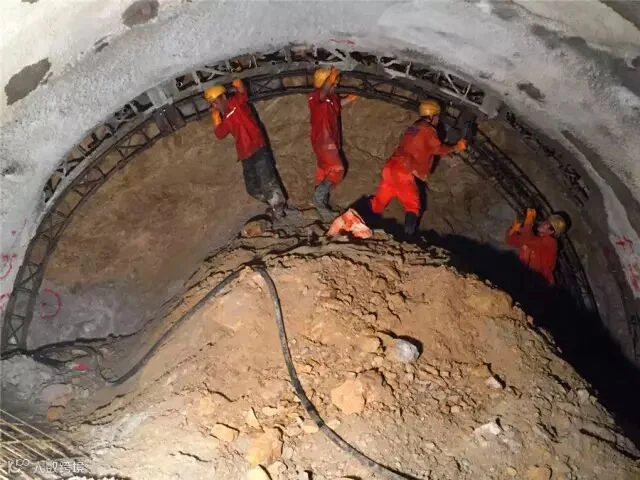

环形台阶开挖

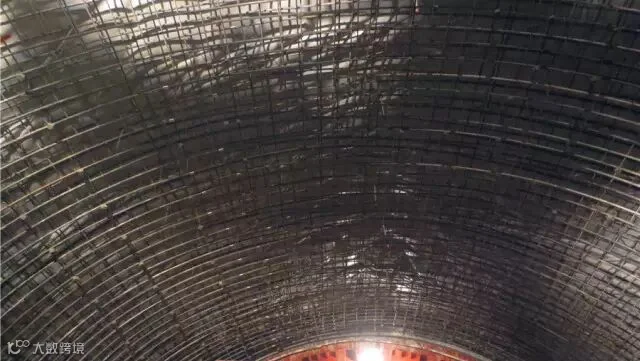

架设拱架

4

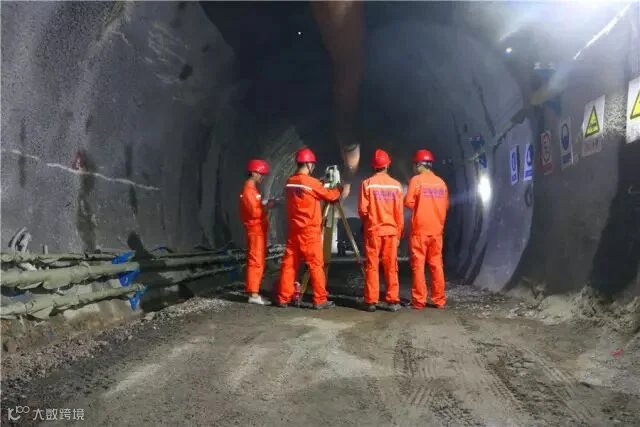

①按照设计图纸需求及时开展施工监测工作;

 ②按图纸监测项目要求严格监测,建立数据平台及时反馈各监测数据,为施工作业提供参考依据;

 ③定期对监测成果进行评价,制定施工中存在风险台账;

 ④根据监测数据动态调整施工工法,必要时采取应急措施。


5

①编制矿山隧道施工专项应急预案,可及时有效开展应急处置;

②定期开展综合应急演练,熟悉应急处置流程,提高项目部应急处置能力;

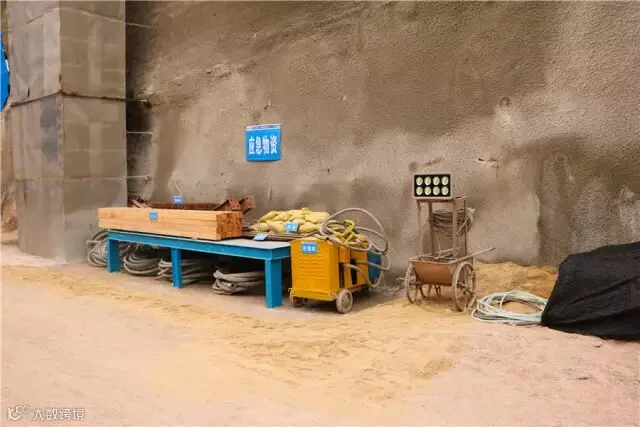

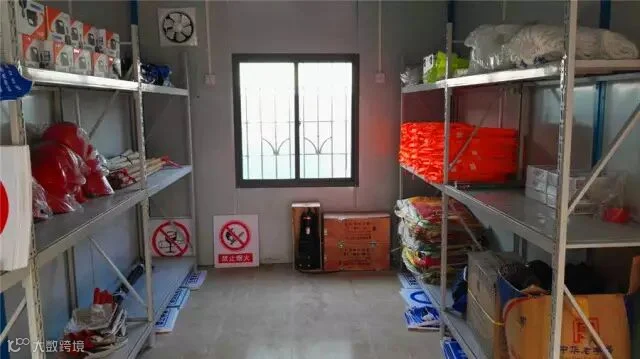

 ③按应急要求成立应急抢险机构,并储备足量应急物资。


“厉害”之二:如何保证隧道施工“不漏”


1

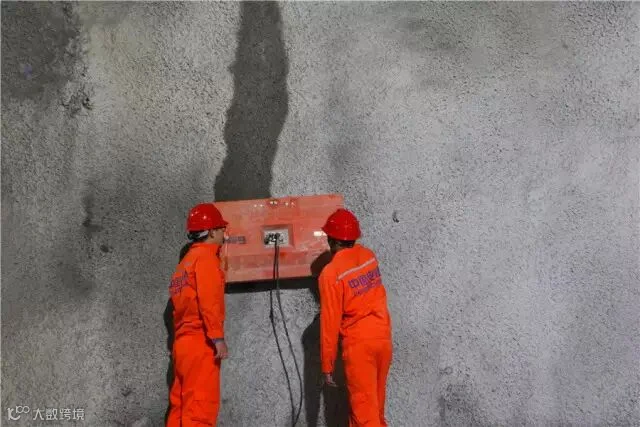

初期支护阶段堵水: 隧道初期支护完成后,发现渗水点采用单液浆或者双液浆进行初支背后注浆堵漏,确保初支基面干燥,方可进行后续防水施工。

初支效果

2

主体防水质量控制

①对初支面进行基面处理,对基面平整度检查满足设计要求后铺设防水板;

②重点加强对防水板搭接部位、施工缝、变形缝等关键部位、工序的施工质量控制。拟采用专用夹具固定止水带,确保止水带埋设居中、顺直。做好施工缝缝面凿毛,要求缝面100%凿毛,以露出粗骨料为标准。

仰拱防水施工

3

主体二衬质量控制

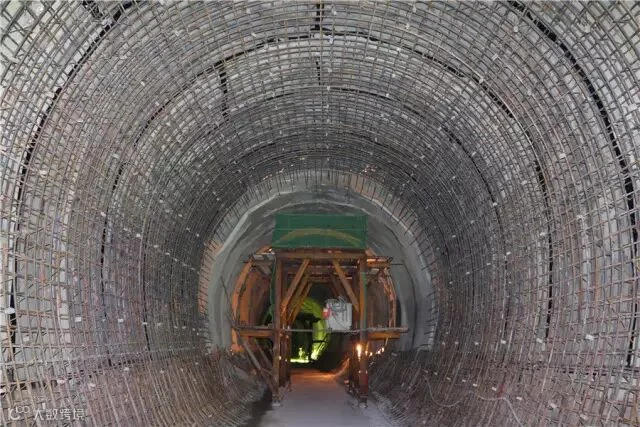

 ①隧道混凝土浇筑全部采用钢模台车进行浇筑,确保隧道二衬成型质量;

②重点加强钢筋绑扎及混凝土浇筑过程质量控制,混凝土浇筑时采用执法记录仪全过程监控,确保浇筑质量。

4

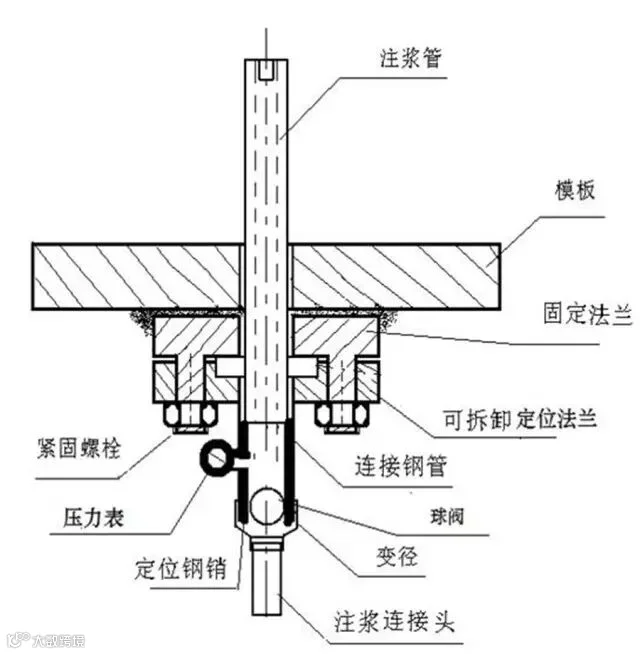

二衬带模注浆:拟采用带模注浆工艺注浆,采用SM-RPC注浆管、微膨胀缓凝早强充填砂浆、进行注浆,注浆压力控制1.0~1.2Mpa。

5

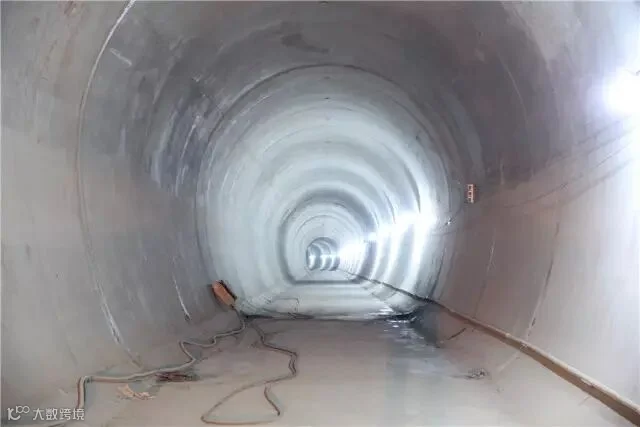

二衬背后回填注浆:二衬拆模后采用高压注浆工艺再对二衬砼背后重复注浆2~3次,确保回填密实。

二衬成型效果

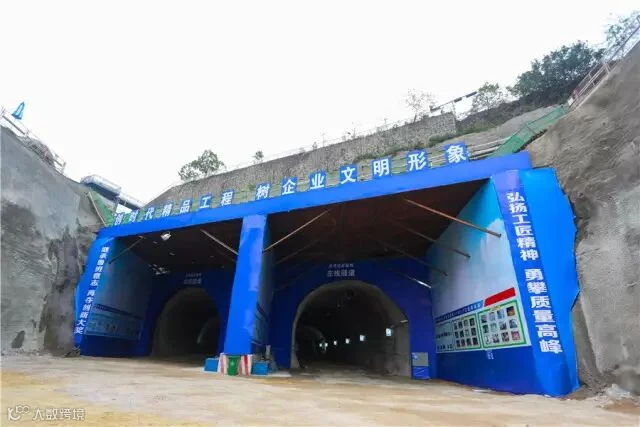

好咯,我亲爱的“电建爸妈”就是这样一步一步为我塑造身体的。听说,我在人民网、南都报、深圳特区报等媒体上火了,想想都有点小激动!可是,我还是低调的我呀,保质保量保安全地“长大”,肩负起助力深圳地铁腾飞、延伸电建地铁梦的历史使命,才是当务之急嘛!

就在2017年上半年,深圳市授予了我“市双优文明工地”的荣誉称号,嘘......低调低调,我可有着更高的目标哦!

电建爸妈说了:将继续秉承“建地铁就是建城市”的理念,以“深圳质量、品质交通”为引领,努力实现高效履约、创新驱动,撸起袖子加油干,打造混凝土精品工程!

好期待,长大后的“大赤”会是怎样的呢?

——中电建南方建设投资有限公司——

资料来源:5122-1工区

策划&编辑:党群工作部

长按识别二维码关注我们


【声明】内容源于网络
0
0
电建南方
中电建南方建设投资有限公司官方公众平台
内容 0
粉丝 0
电建南方 中电建南方建设投资有限公司官方公众平台
总阅读0
粉丝0
内容0
