导读:撸起袖子加油干!

深圳地铁12号线

冲锋号

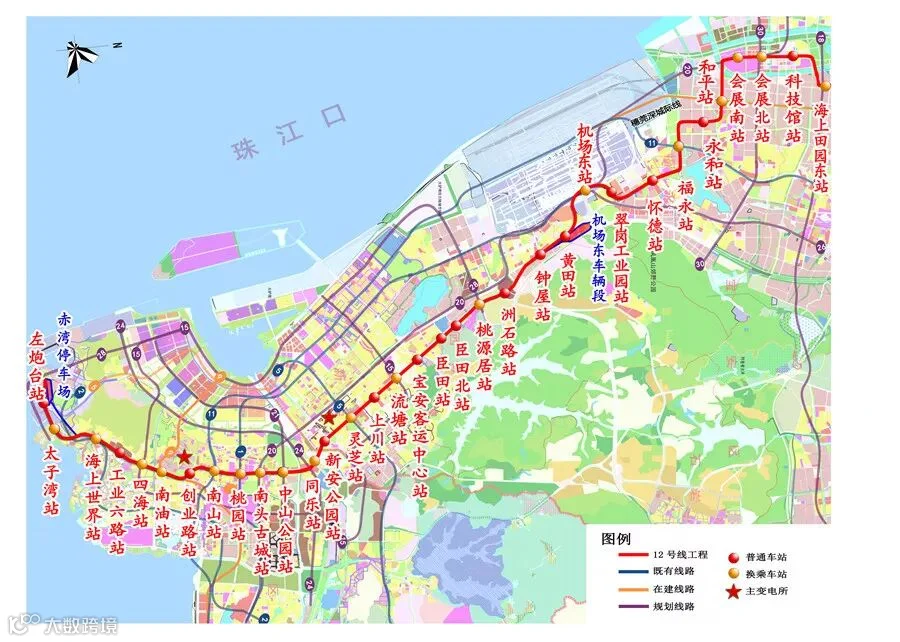

绿化迁移、管线迁改、交通疏解、主体工程,随着时间的推移,在参建各方的共同努力下,地铁12号线一路高歌,朝着建设标准线、示范线的目标,奋进!

下面,我们整理了近期12号线的最新动态,逐一盘点各工区新进展新突破,细细品味攻坚克难、拼搏奋进的豪迈!

南山站

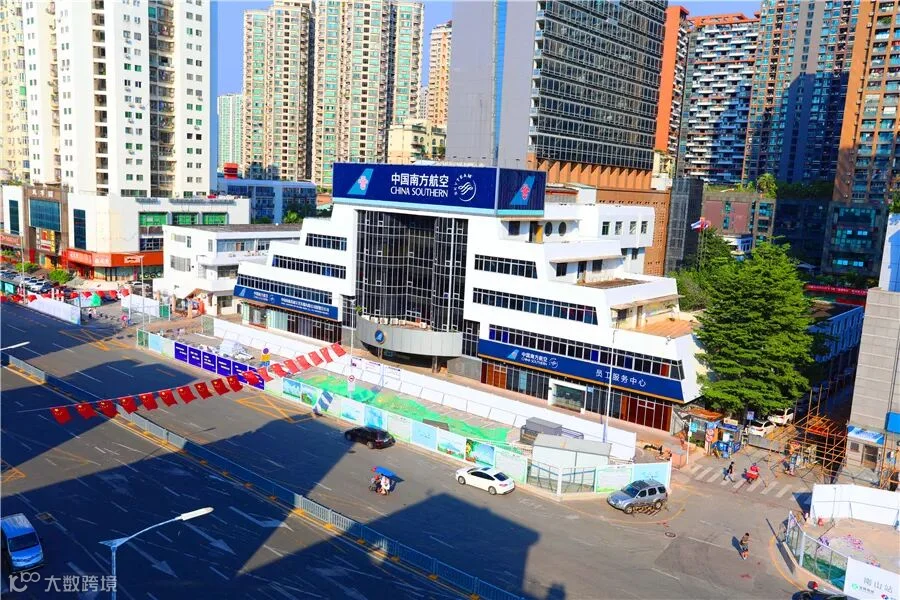

10月7日,南山站绿化迁移工作顺利完成,300余株绿植实现“零投诉”迁移,得到南山区城管局等单位的一致好评。

太子湾站

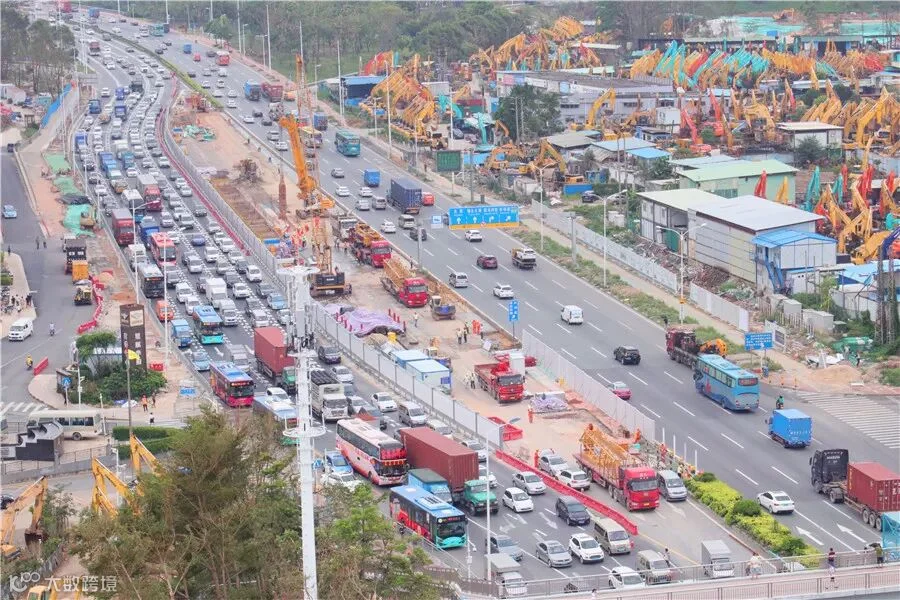

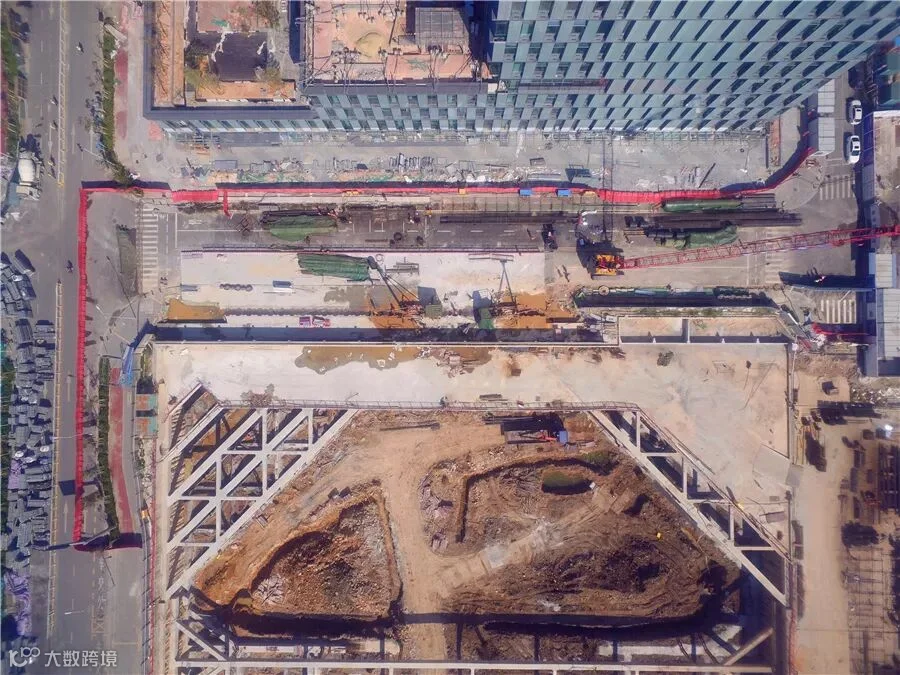

太子湾绿化迁移和咬合桩施工同步推进

同乐站

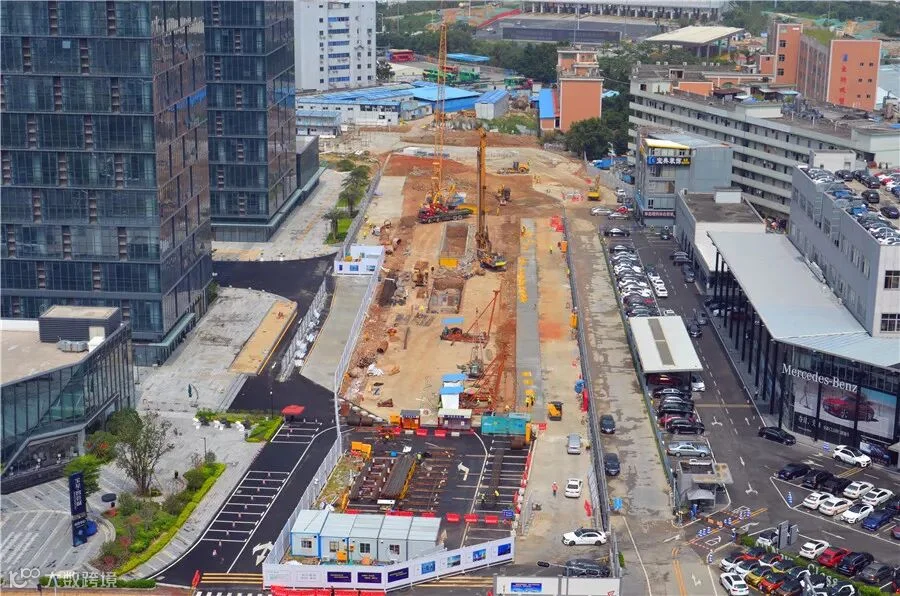

10月10日,同乐站1010棵绿植完成迁移

新安公园站

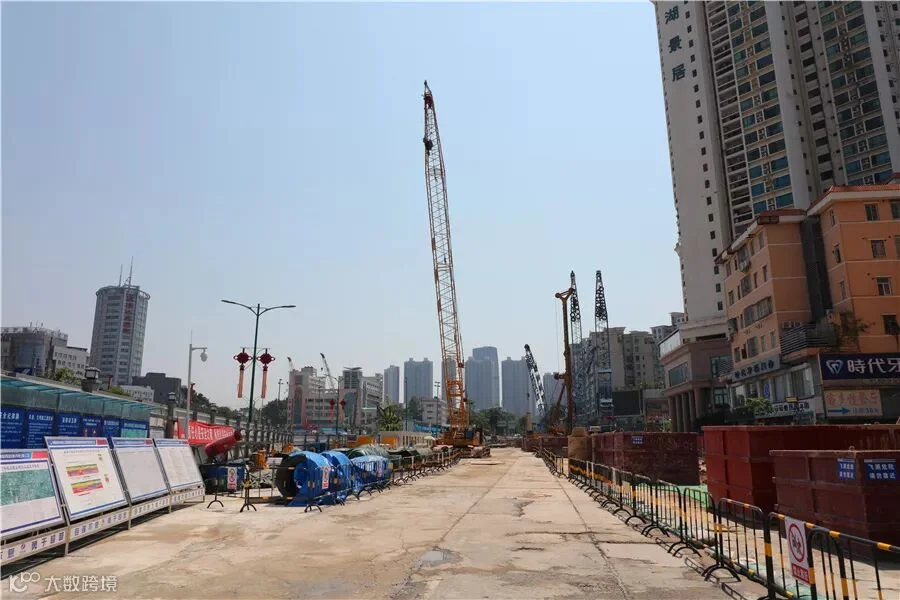

新安公园站咬合桩施工快速推进

上川站

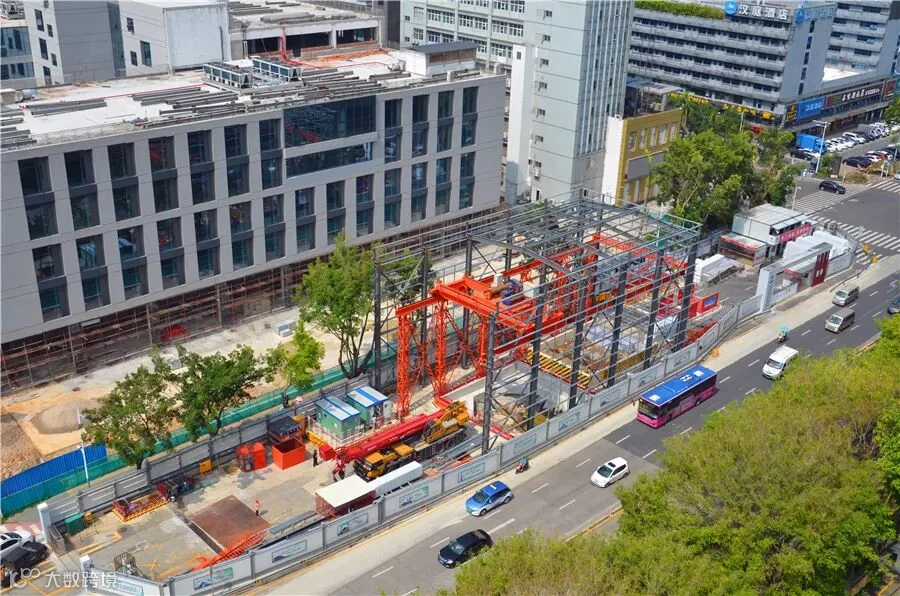

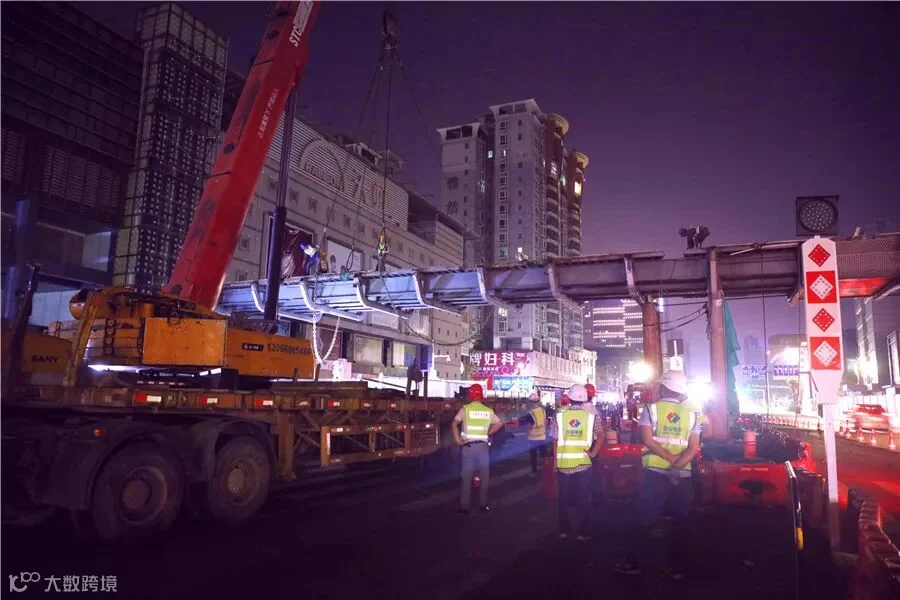

 9月27日凌晨,上川站最后一片人行天桥钢梁安全平稳落地,至此,深圳地铁12号线首座人行天桥拆除工作圆满完成。

臣田北站

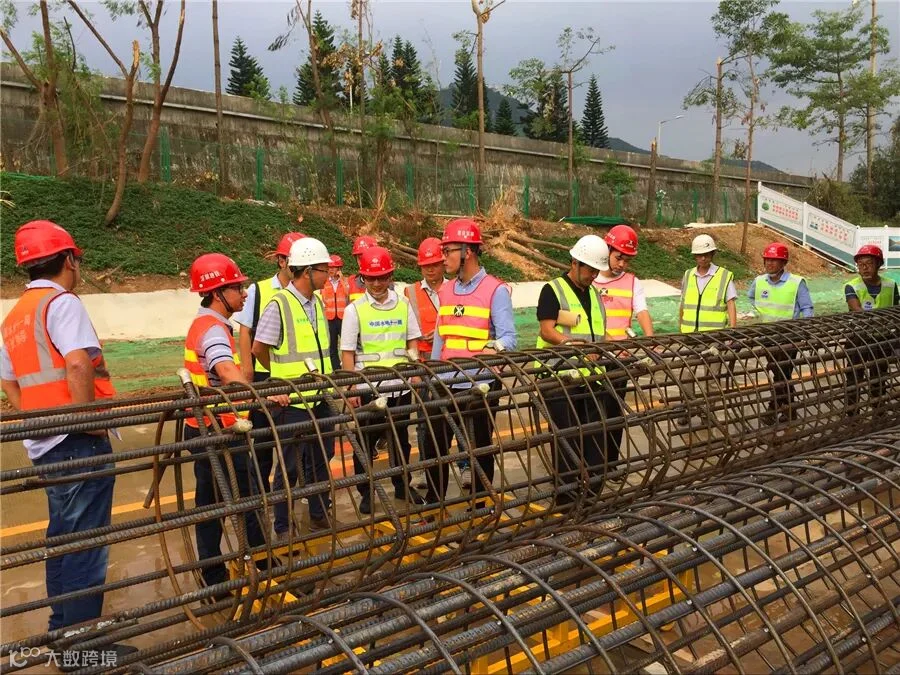

9月20日,臣田北站首桩施工

臣桃竖井

臣桃区间竖井土方开挖累计完成20%

桃源居站

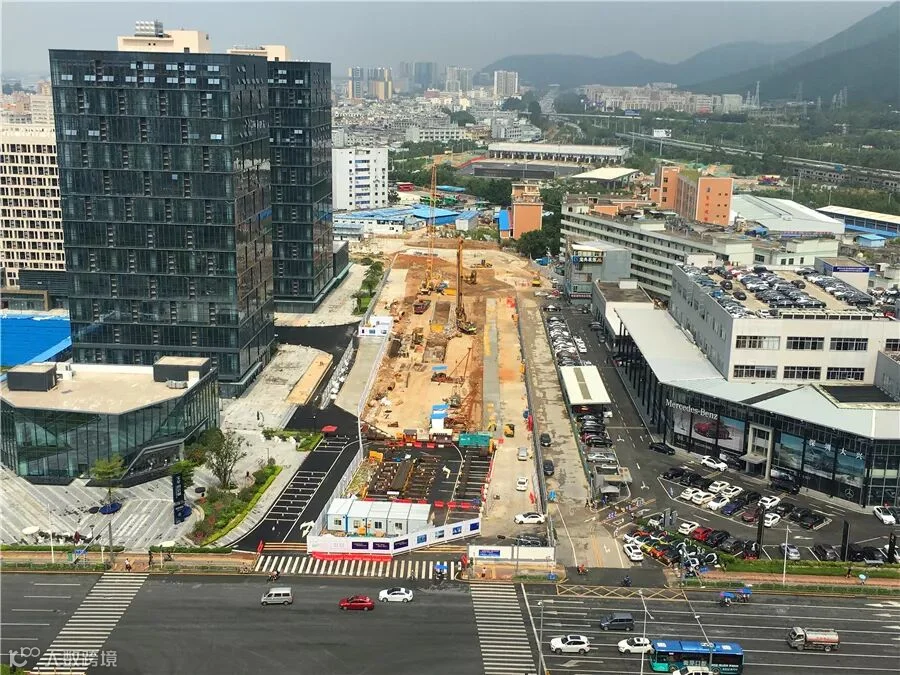

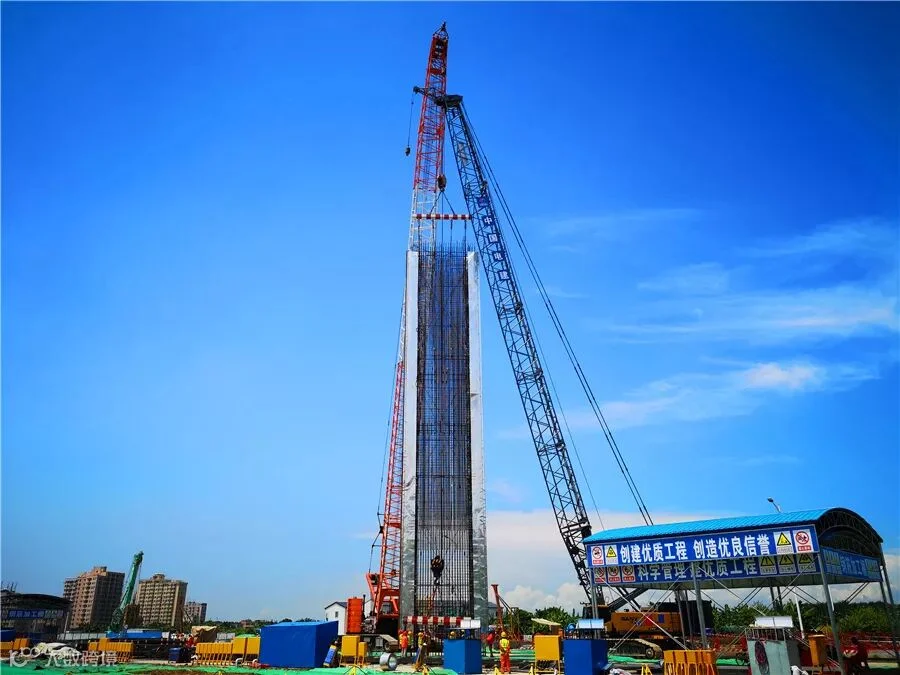

9月22日,随着大型旋挖机的钻头缓缓钻入土壤中,桃源居站成功打下“第一桩”,标志着该站主体工程即将全面开展。

洲石路站

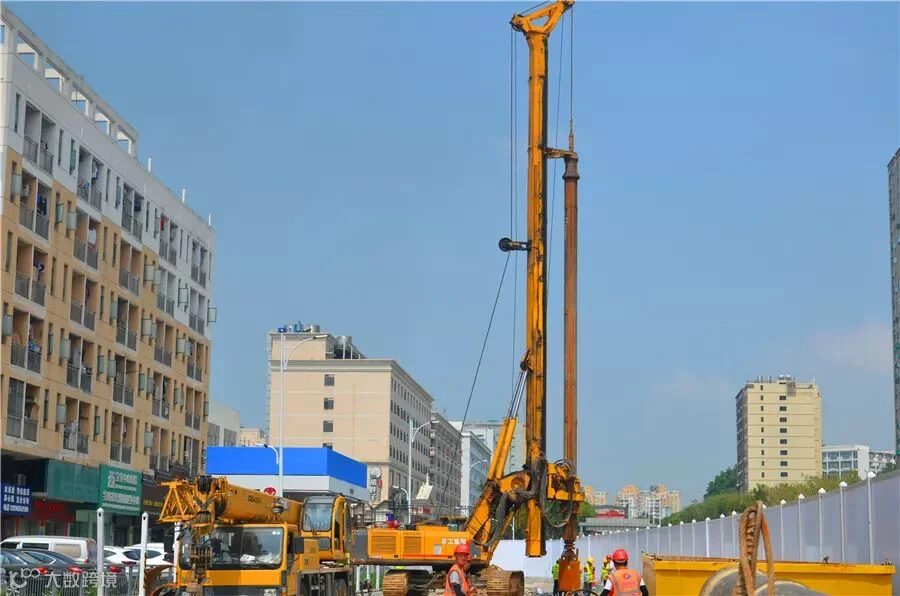

洲石路站钻孔桩正式启动施工

黄田站

9月25日,黄田站顺利实现首幅地连墙开钻,标志着项目完成了前期工程到主体工程的工序转换,正式进入主体围护结构施工。

怀德站

怀德站地连墙施工正式启动

海上田园东站

海上田园东站地连墙施工平稳推进

赤湾停车场

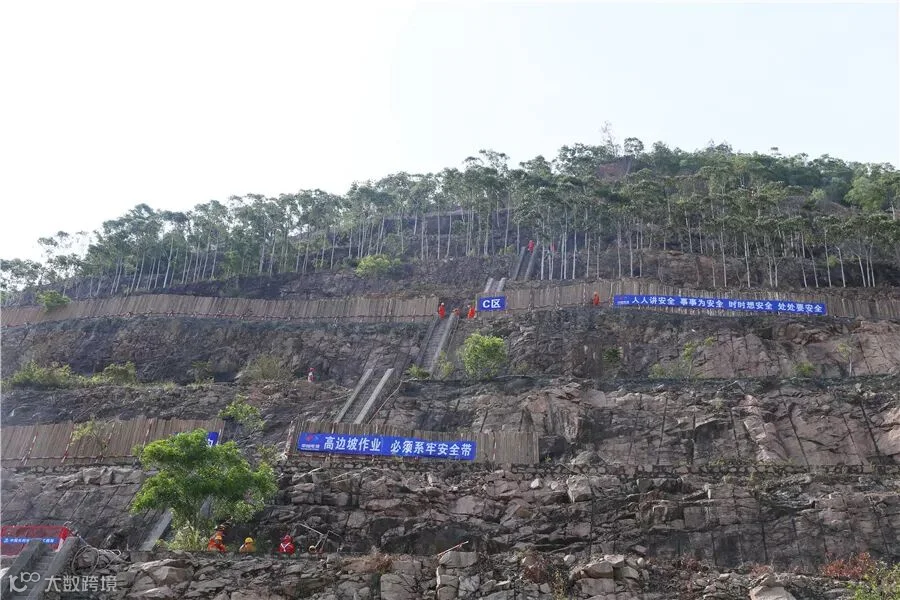

场段一工区目前展开边坡施工和土石方开挖施工工作

机场东车辆段

机场东车辆段推进绿化迁移及钻孔灌注桩施工

目前,深圳地铁12号线全线31个工点启动绿化迁移施工,其中17个工点已完成绿化迁移工作;22个工点启动管线迁改,21个工点启动交通疏解,15个工点正式进入施工阶段。


——中电建南方建设投资有限公司——

策划&编辑:党群工作部

资料来源:12号线各工区
