大数跨境

深圳市轨道交通12号线工程首调段35KV成功送电

深圳市轨道交通12号线工程首调段35KV成功送电 电建南方
2022-02-20
0




【共同见证   成功送电】

     2月18日18时30分,深圳市轨道交通12号线工程首调段35kV送电工作有序开展,在深圳地铁建设集团、深圳市十二号线公司等单位的见证下,12号线工程首调段35KV及机场东车辆段400V、1500V成功完成送电任务。


【积极策划   提出最优方案】

     12号线工程共设车站33座,采用目前级别最高的全自动运行系统。为保证12号线年底投入运营,各参建单位积极策划,提出首调段方案,全线选取灵芝站至钟屋站共9个车站、10个区间及机场东车辆段作为优先调试区段,有效提高了全自动运行系统的调试效率,同时能够节约后续至少35%的调试时间。在深铁建设和十二号线公司的指导和服务下,送电人员组织、安全与技术交底、线路和设备冲击等工作有条不紊开展,35KV、400V及1500V送电工作全部一次性成功。本次首调段35KV电通顺利完成,为下一步系统调试、热滑、综合联调和试运行创造了有利条件。

【集中力量 调整资源 克服困难】

   自2021年9月开展首调段策划及实施工作以来,各家单位集中力量、调整资源、有序组织交叉施工,克服了工作量大、安装装修标准高、疫情形势反复等诸多困难,全力推进设备生产与到货,做好疫情防控与安全生产双落地。历时4个多月,首调段的供电安装任务全部完成,并提前完成了首调段35KV电通的关键目标。

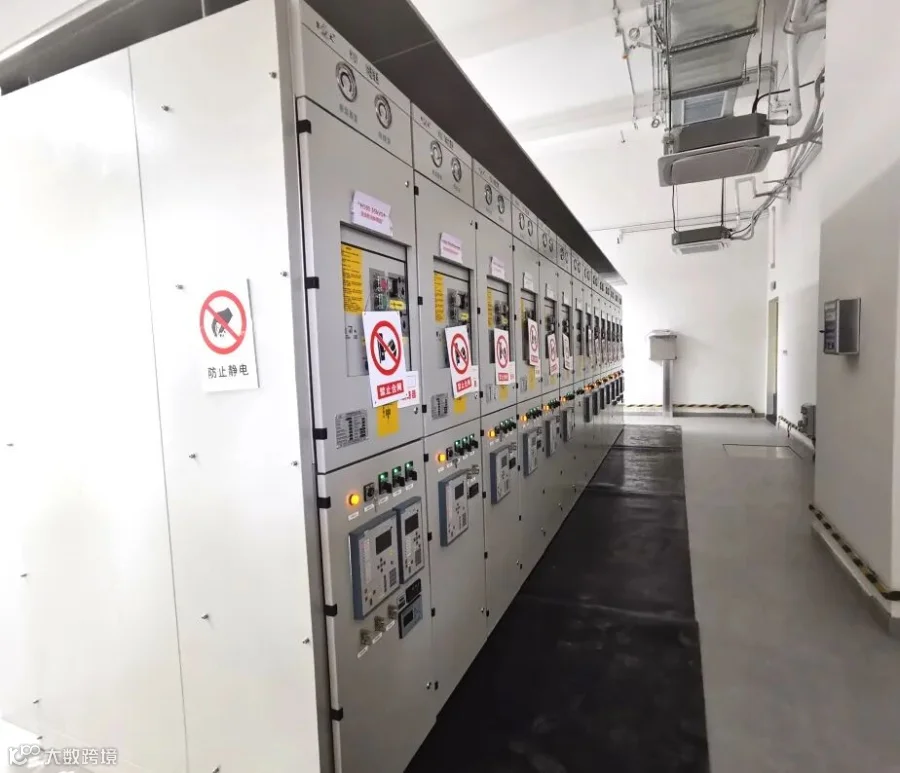

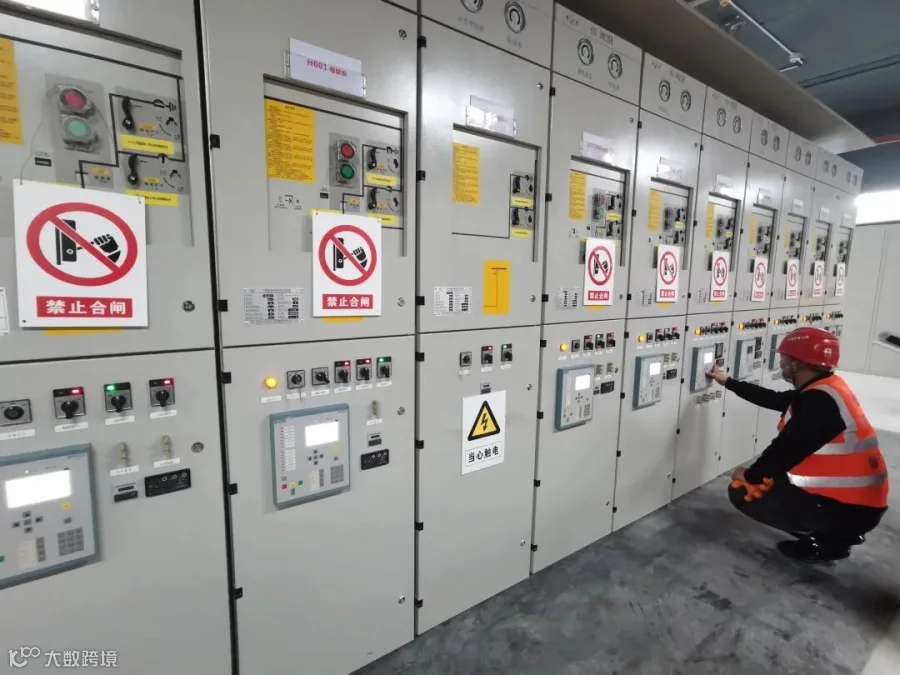

【严阵以待的35KV开关柜】

  长按识别二维码关注


    ——中电建南方建设投资有限公司——

    素材来源:系统工程管理部

 编辑:郭佳

【声明】内容源于网络
0
0
电建南方
中电建南方建设投资有限公司官方公众平台
内容 0
粉丝 0
电建南方 中电建南方建设投资有限公司官方公众平台
总阅读0
粉丝0
内容0
