是地下二层岛式明挖车站
位于前进二路与宝田一路交叉路口
沿着前进二路南北方向布置
宝
田一路站
站台层
宝田一路站
出

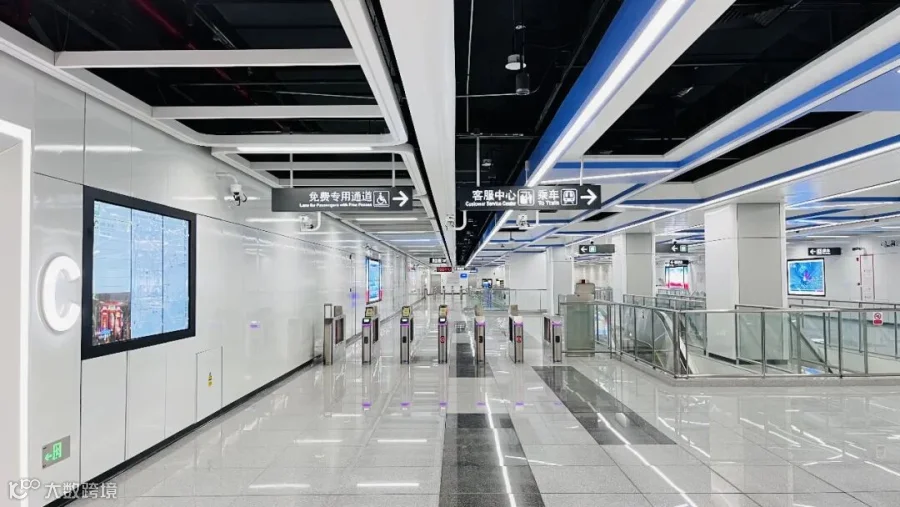

入口信息
出入口信息
//

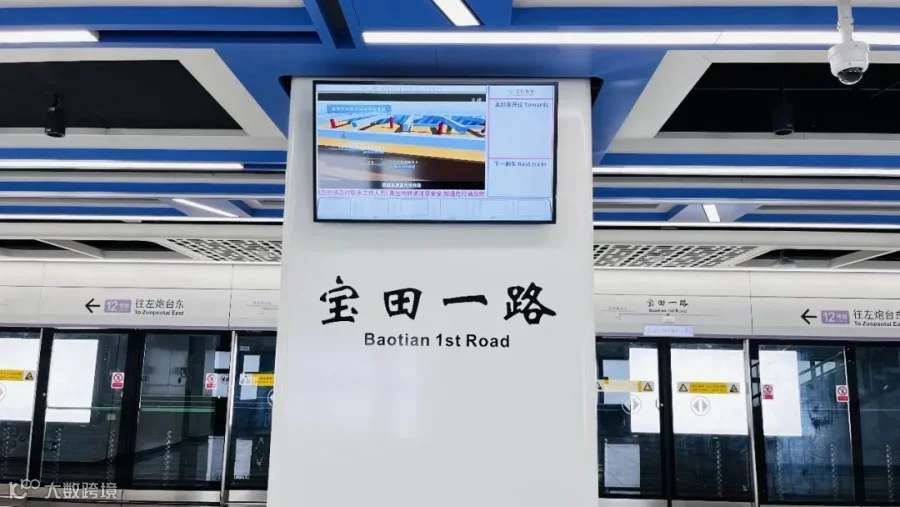

宝田一路站 //
车站共设置 A、B、C共 3个出入口;2 组风亭;7 个风井,1 个紧急疏散出入口。
A出入口
前进二路北侧(东)海峦坊、凤凰岗综合小区
B出入口
前进二路北侧(西) 流塘派出所、西乡城管办
C出入口
前进二路南侧(东) 登喜路大酒店、创建大厦
站点特色
//
宝田
一路站
12号线以结合“一带一路”中“新海上丝绸之路”的概念和“粤港澳”大湾区的发展战略,将12号线的文化主题设定为“深圳新丝路”。
“丝路”象征着过去也代表着发展的纽带,“新”寓意着发展和未来。以阳光光照的“线”为提取元素,构造成“丝”“脉”“网。
站点特色
//
宝
田一路站
宝田一路站对应“人文之脉”的设计理念,以蓝白色为主色调,站台层标志中又融入活泼的卡通元素,时尚简约,不失新颖。
成果展示

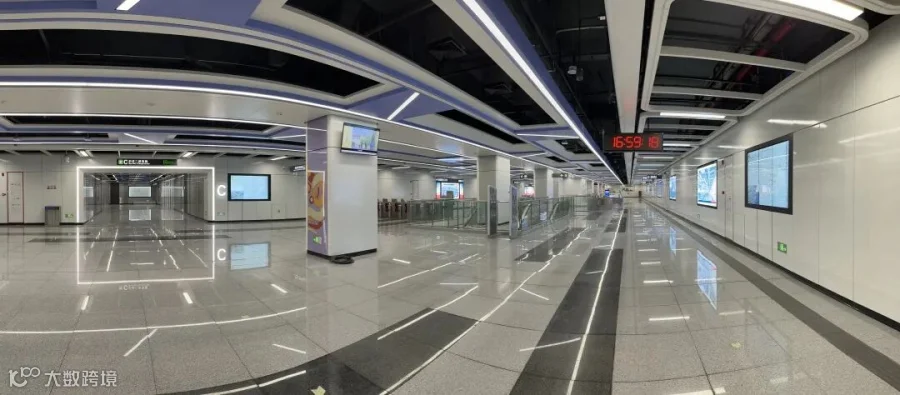

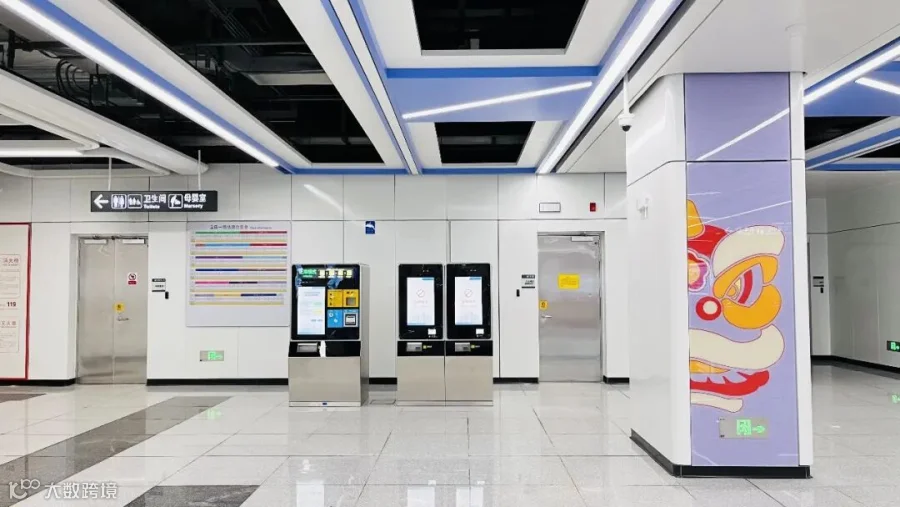

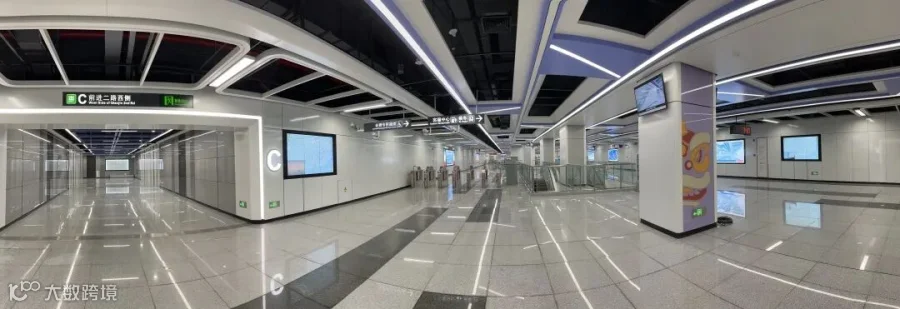

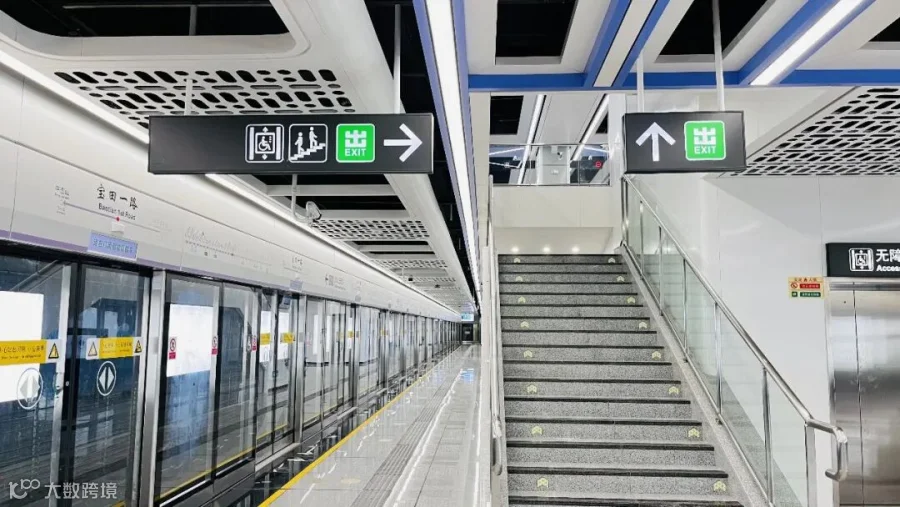

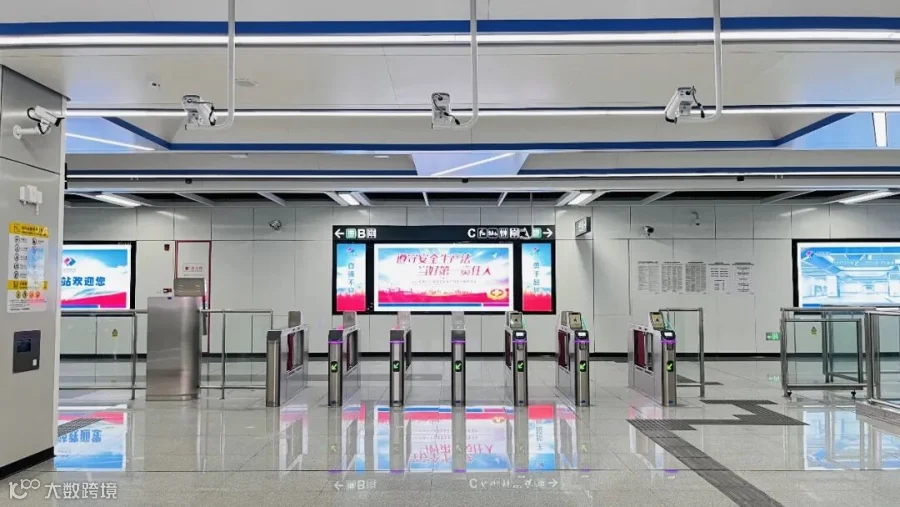

站厅站台展示

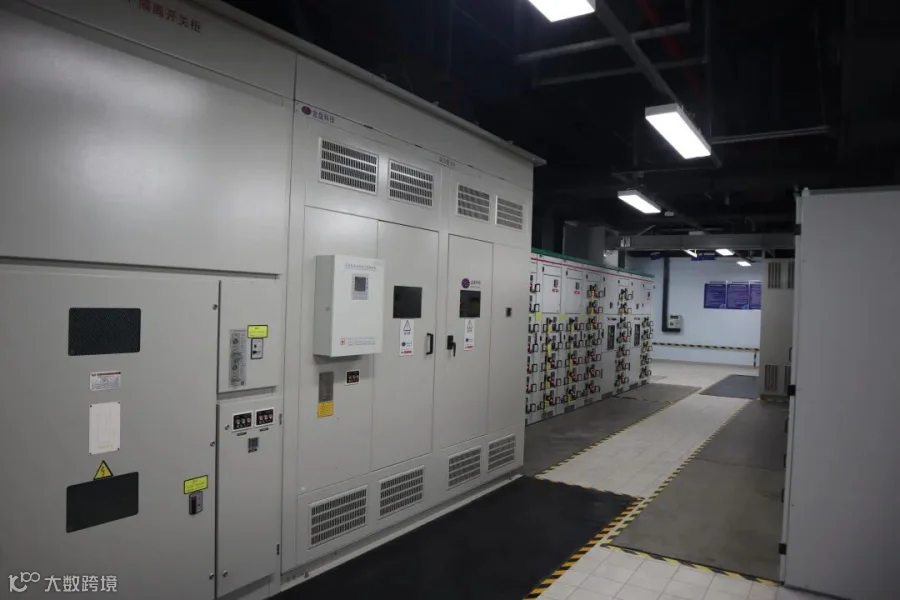

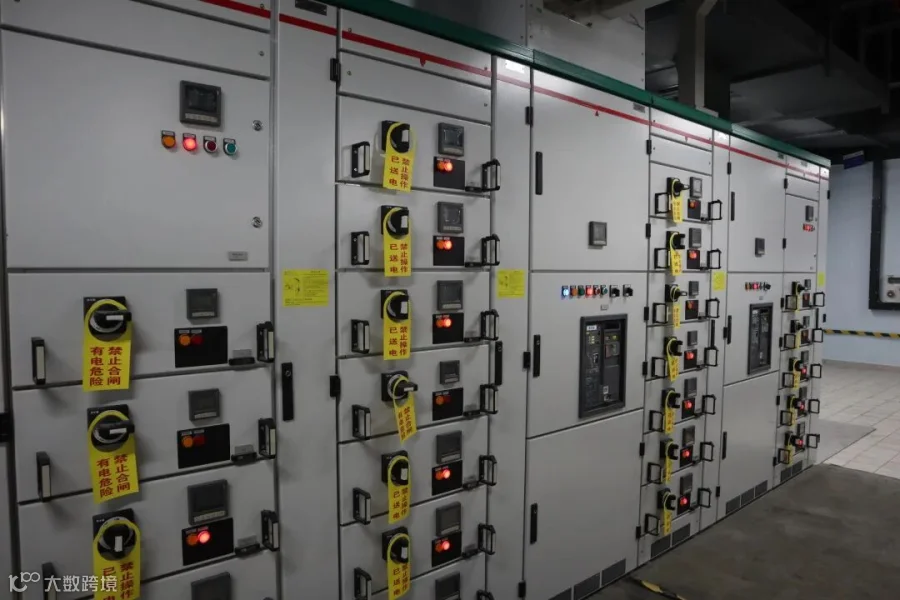

设备区
建设历程

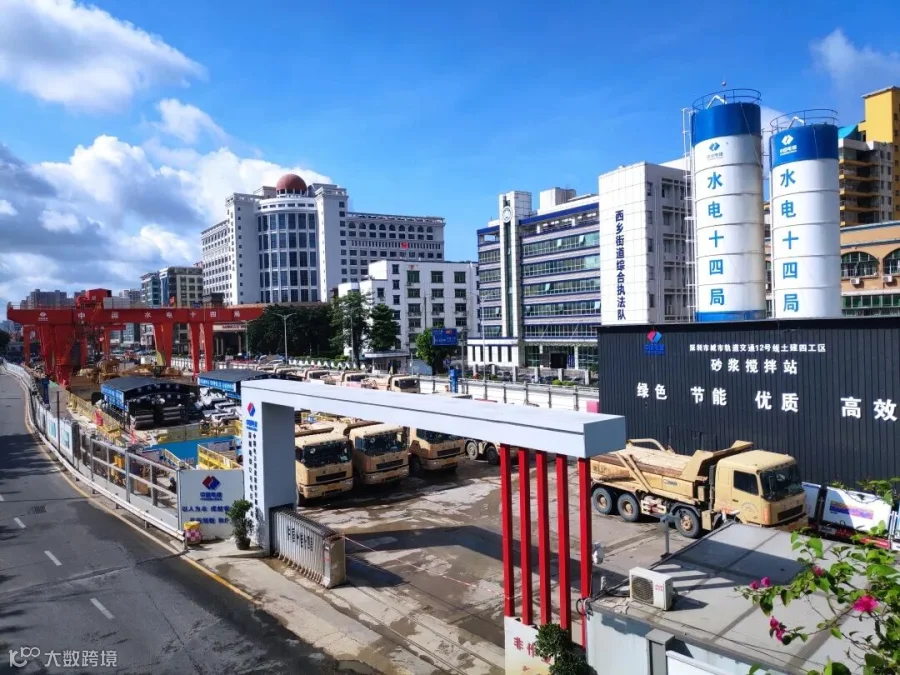

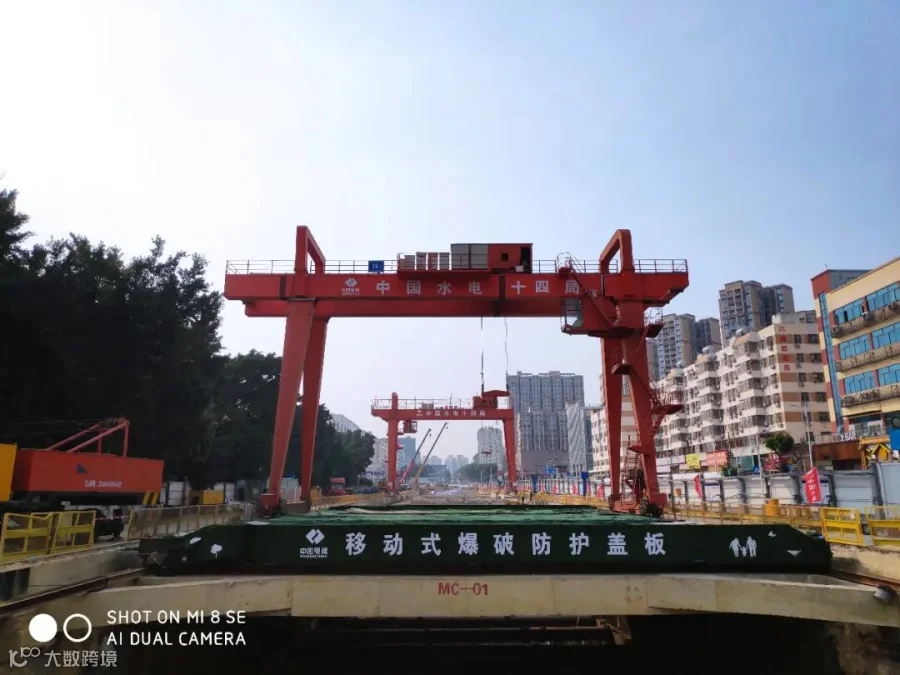

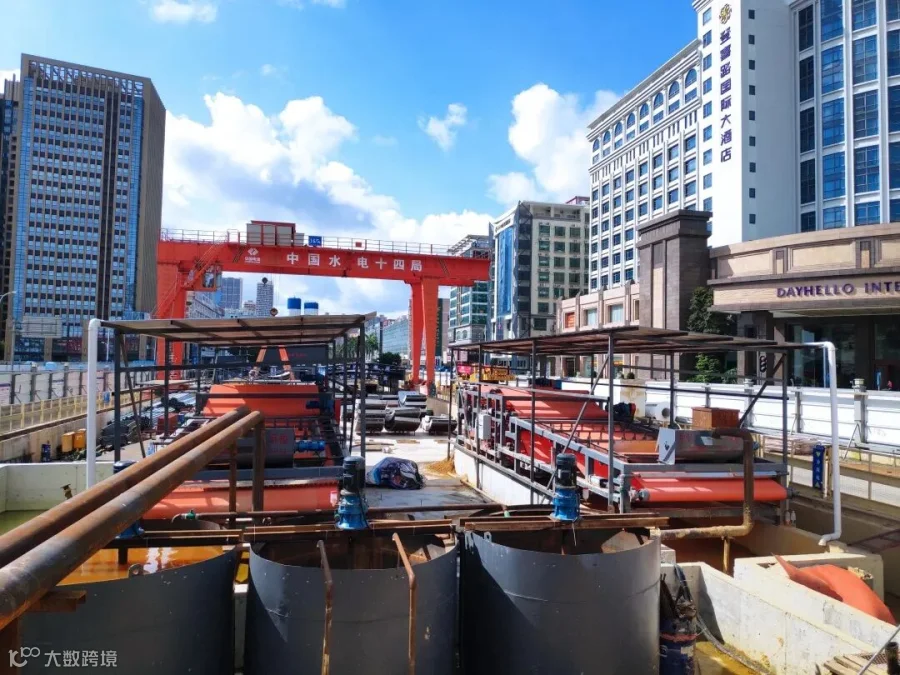

03| 建设历程
宝田一路站地下水水位浅,地质较差,地下管线密集,存在DN1800原水管、中低压燃气管、14根10KV电缆等重要控制性管线,改迁周期长,施工难度大、时间不可控;车站周边建筑物结构复杂,涉及居民区、机关单位,对施工噪声控制要求高;同时作为盾构双始发车站,主体结构工期紧、文明施工要求高。
具体举措
宝田一路站
项目部超前筹划、精心组织、科学管控、落实责任,在施工过程中解决技术难题,多措并举确保工程进度有序推进。
DN1800原水管改迁、碰口涉及停水面积广,影响新安街道、西乡街道200多万市民用水,影响范围大,项目部与产权单位提前筹划碰口方案,进行应急演练,将任务划分至每一个管理人员,保证了施工的顺利完成。

主体结构施工期间,
一是浇筑前规划管理,派遣专人进行水、电、路、设备检查维护,做好浇筑准备工作。
二是加强培训教育,开展安全技术交底。
三是严把质量关,严格执行“三检一验制”。
四是实时监测,密集进行沉降监测、水位检测、高支模支架检测等,确保工程安全。
五是做好现场施工周边温馨提示工作,与周边单位、市民做好良好的解释和沟通,促进现场施工生产。
同时,项目部结合现场重难点制定了行之有效的阶段性生产目标,将生产经营任务目标层层分解到天,落实到班组,细化到相关责任人,为节点目标顺利推进提供了有效保障。
