大数跨境

深圳地铁12号线创业路主变电所成功受电

深圳地铁12号线创业路主变电所成功受电 电建南方
2022-06-19
0
导读:稳步推进!

6月17日凌晨,深圳地铁12号线创业路110千伏主变电所一次性受电成功,正式并网投入运行。这标志着12号线全线送电工作全部完成,为后续全线联调联试和多列车上线试运行提供了稳定的电力保障,为全线年底开通初期运营奠定了坚实的基础。

项目概况

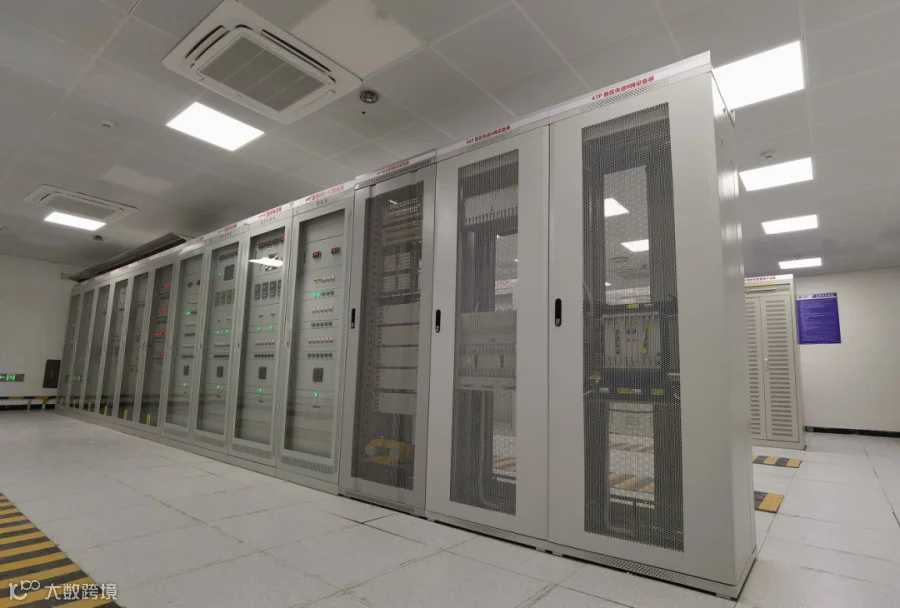

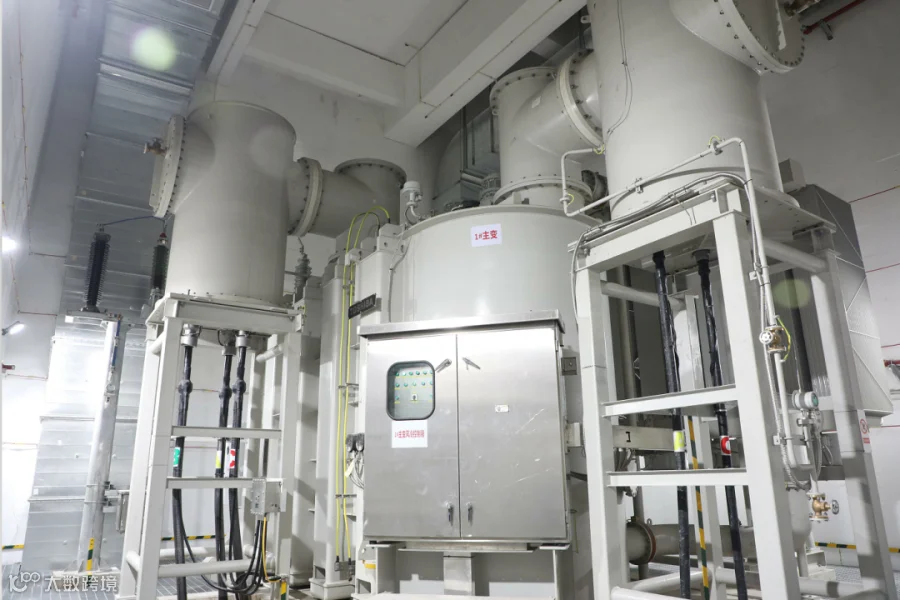

创业路主变电所是深圳地铁12号线的新建主所之一,占地面积约4500平方米,为地下三层式结构。创业路主变电所对侧220千伏欢乐站是深圳的中心变电站,于2005年建成投产,总占地面积约10000平方米,变电站规模为4×240兆瓦安,供电范围覆盖了前海蛇口片区及周边区域。


聚焦

项目建设具有哪三大难题?

1

受新冠疫情,设备生产、供货及安装进度受到较大影响;

2

欢乐站供电可靠性要求高,站内母线停电难度极大,为保证电网运行安全,对侧间隔须采用同频同相交流耐压试验技术;

3

建设工期紧,设备安装及现场调试等工作总工期仅有5个多月的时间。


在深圳供电局的大力支持和指导下,深铁建设集团、南方公司及各相关单位密切配合,在6月4日成功实施了欢铁线新建间隔同频同相耐压试验,为深圳地铁建设,尤其是主变电所建设提供了宝贵的实践经验。


6月16日晚上21点30分,在完成创业路主所和对侧欢乐站间隔等设备运行方式调整及状态确认、保护设置核对、相序核对及绝缘电阻测量相关工作后,深圳地铁12号线创业路主变电所送电工作正式启动。送电指挥和操作人员严阵以待,经深圳中调下令,由欢乐站向创业路主变电所线路发起第一次冲击送电,随后送电小组按方案依次执行主变压器冲击送电、负荷测试等各项操作。在约3小时的连续操作后,深圳地铁12号线创业路主变电所正式带电运行,送电工作圆满完成。


——中电建南方建设投资有限公司——

素材来源:系统工程管理部

策划&编辑:吴劲伟


【声明】内容源于网络
0
0
电建南方
中电建南方建设投资有限公司官方公众平台
内容 0
粉丝 0
电建南方 中电建南方建设投资有限公司官方公众平台
总阅读0
粉丝0
内容0
