宝安 | 兴围站
1
站 点 介 绍
Site introduction
兴围站(原黄田站)
是深圳地铁12号线第23座车站
位于广深公路与兴围路交叉口东北侧
车站全长214m
标准段结构外皮净宽20.1m
盾构扩大端净宽25.1m
基坑开挖深度18.38m-21.66m
2
站 点 特 色
Site Features
深圳地铁12号线设计方面颇有特色,全线车站分为自然之丝、人文之脉、科技之网三种文化特征,通过色彩变化体现不同文化属性,文化主题设定为“深圳新丝路”。

站厅层全景
兴围站安检设备、客服中心、自动售票机、无障碍通道、无障碍电梯、进出站闸机等多种服务设施齐全,富有人性化。在车站智慧客服点,乘客可自助完成信息查询、智能支付等服务。
✦ ✦✦ ✦✦ ✦✦ ✦
✦ ✦ ✦ ✦ ✦ ✦ ✦ ✦
站台层全景
✦ ✦
✦ ✦
全景图
设 备 区
出
入
口
信
息

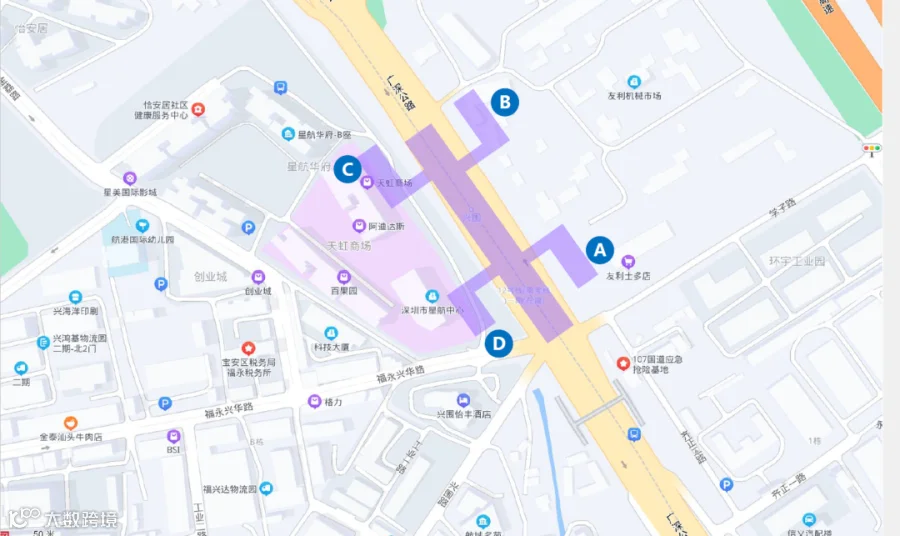

车站共设置 A、B、C、D 共 4 个出入口。
A口 学子路北侧(东)九华新科技工业园
B口 学子路北侧(东)
C口 兴华路北侧(西)天虹商场、星航华府
D口 兴华路北侧(西)天虹商场、星航中心、怡丰酒店
以实际运营为准
3
建 设 历 程
construction course
施 工 重 难 点
Part 1| 兴 围
兴围站沿广深公路(107国道)南北向布置,周边车流极大,高层建筑物密集,中压燃气、给排水、电力管线、通信管线、国防光缆等多根管线横穿107国道,沿车站广泛分布,涉及管线单位多、覆盖面广,对外协调难度高,且位于107国道,交通疏解分期多、疏解难度较大。
Part 2| 兴 围
兴围站~机场东站矿山法区间主要下穿和侧穿107国道、宝安大道下沉隧道,隧道洞身范围土体围岩变化大,“上软下硬”的围岩,制约矿山法隧道推进;矿山法隧道施工加剧隧道洞身地层孔隙水流通,影响隧道成品质量。
2022

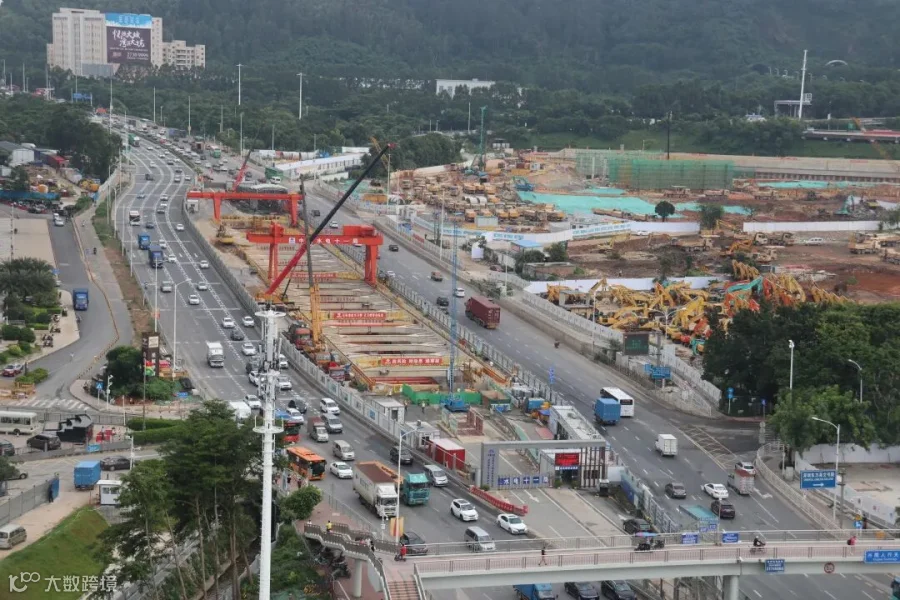

骑警押车前进

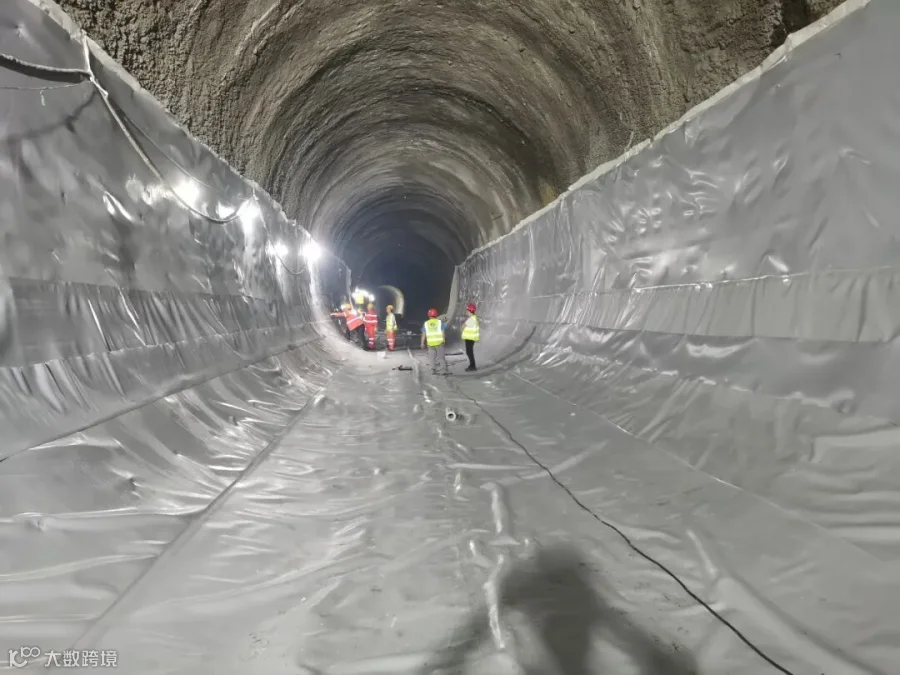

矿山法隧道
防水作业
具体举措
//
加大对管线保护培训力度,严格落实地下管线保护“七个100%”,高标准做好各项工作。施工前对管线进行探挖,摸清管线的性质、埋深及位置,并积极与产权单位进行对接,安全、高效的完成前期工程。
严格执行“借一道还一道”,高质量完成既定工程节点目标任务。统筹协调、精细部署,按照“占一还一、尽量少占”的原则,优化交通疏解方案,有效的缓解了107国道的行车压力。
针对矿山法隧道围岩“上软下硬”的特征,积极细化施工参数,对软岩采用上台阶帷幕注浆预加固的措施,在隧道拱顶形成硬壳体,用“小分块、短进尺、快封闭”的手段加强初支背后的回填注浆。
结合暗挖隧道粉细砂地层和岩间裂隙水发育的实际情况,采用“水泥+水玻璃+磷酸”进行后退式注浆加固,综合治理隧道开挖毛细水的同时,提升隧道帷幕注浆加固质量,保障隧道的施工安全。
兴围站
(原黄田站)
——中电建南方建设投资有限公司——
素材来源:
水电十一局深圳地铁12号线土建五工区张晓涵
水电七局深圳地铁12号线安装装修三工区杜妮
