导读:重大突破!

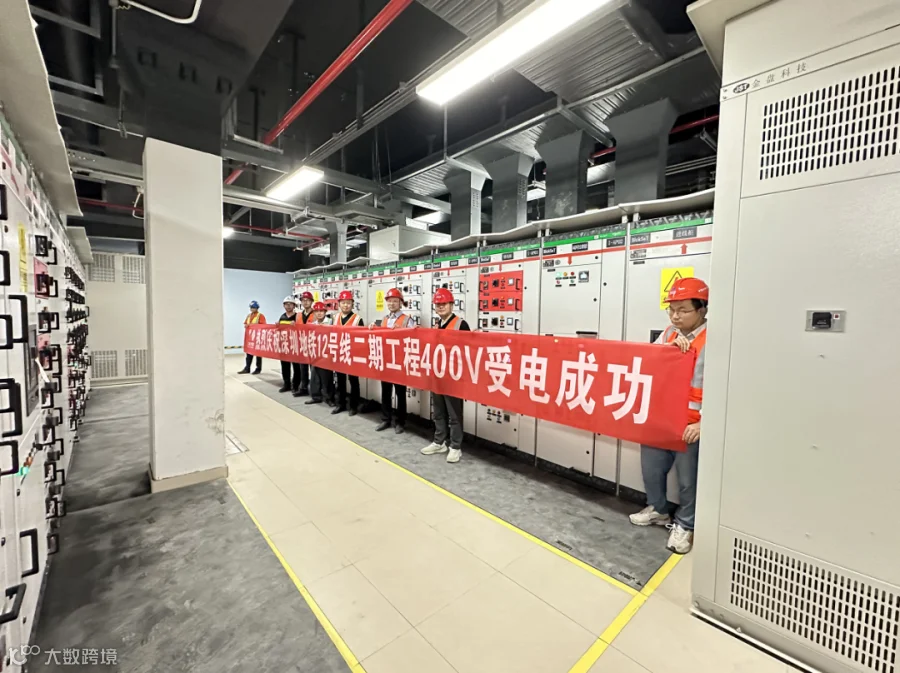

6月20日,随着电闸的合拢,深圳地铁12号线二期工程顺利实现400伏电通,为全线系统综合联合调试、接触轨道热滑等工作打开了良好局面。

12号线二期工程

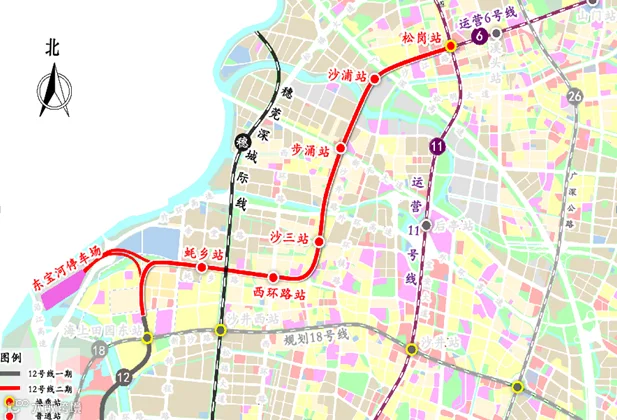

深圳地铁12号线二期工程始于海上田园东站,沿蚝乡路和规划沙井路地下敷设,止于宝安大道和沙江路交叉口的松岗站,线路全长8.05公里,共包括6座车站、6个区间,新建1座东宝河停车场和1个出入场线区间。

01




一是严守安全红线不逾越,系统进行安全评估,完善安全技术措施,强化安全管理力量,确保现场安全生产监管无死角。

02




二是紧盯工期节点不懈怠,统筹谋划,科学组织,每日组织专题推进会,细化节点任务至每日,提级管控、严格落实包保责任制,整合优势资源投入施工一线,科学推进现场常规设备安装与装修施工,逐项完成各类节点目标。

03

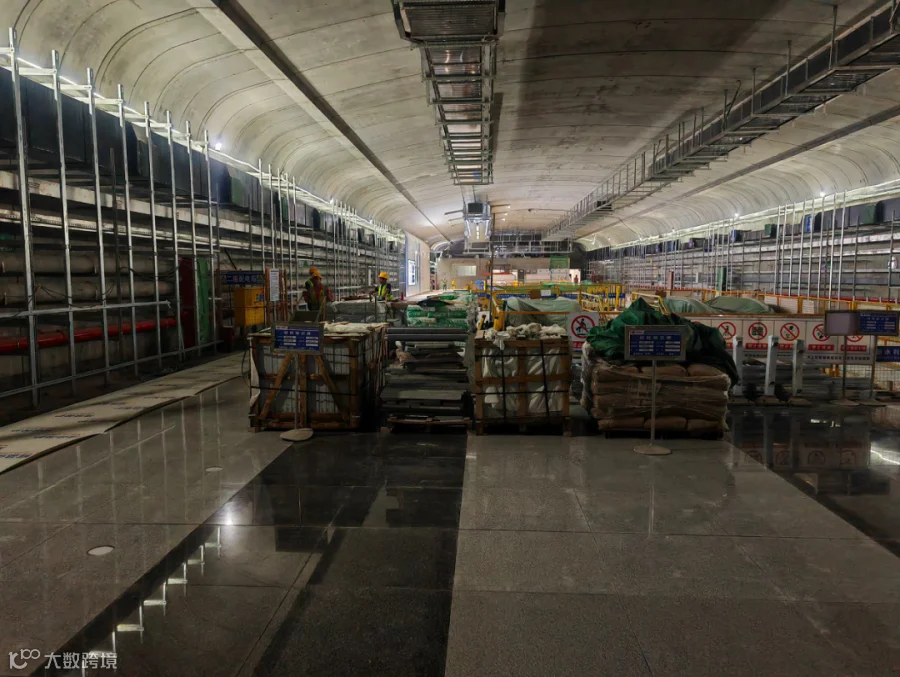

三是狠抓质量管理不放松,严格把关设备材料进场验收,以沙浦站为中心,积极组织首件验收,有序推进样板验收,落实过程“三检,着力打造安装装修样板站。


进展情况

截至目前,深圳地铁12号线二期各车站装饰装修完成率达75%,常规机电及设备安装完成率达90%,已实现全线35千伏电通、短轨通等重大里程碑工期节点目标,项目建设各项工作加速向前推进。


——中电建南方建设投资有限公司——

来源:12号线二期指挥部

作者:王言杰、吴奉杰

编辑:吴劲伟
