7月22日,管道项目管理部完成了对中江—龙泉线输气管线中江首站—福兴站的第三次清管作业。本次清管共耗时3小时32分,共清除积液46方,有效提升了管网运行效率。
方案交底 夯实底气
✦

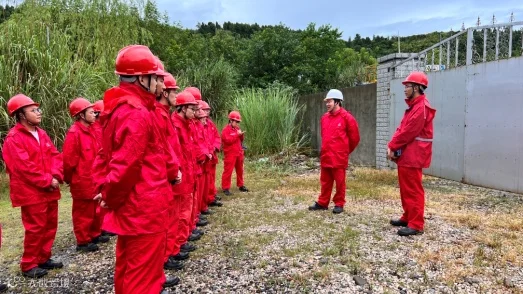

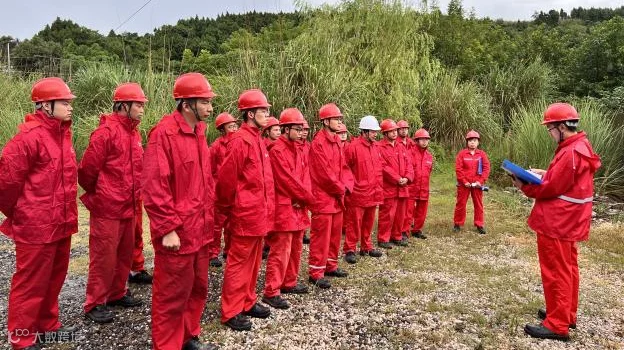

清管时间确定在22日14时。虽然天空下着雨,但参加清管的20名员工依然在上午10时于中江首站完成集合,并着手进行本次清管前的交底工作。管道项目管理部副经理李瑞详细地讲解了清管方案、技术要求、参数控制、操作要点、风险管控、物资准备、人员分工及职责等内容。交底工作完成后,项目部还在中江首站组织了清管发球培训和应急处置演练,为本次清管工作顺利完成打下了坚实的基础。
公司常务副总经理陈建昌对本次清管工作提出要求:全体参与人员要严肃工作纪律,一切听令于现场指挥;要平稳操作,一切以安全为前提;要管控环保污染,一切清除物要统一回收处置;要做好生活和物资保障,防止人员中暑,确保清管顺利进行。
✦
✦
公司党委副书记、纪委书记、常务副总经理陈建昌
对本次清管工作提出要求
物资准备 提供保障
✦

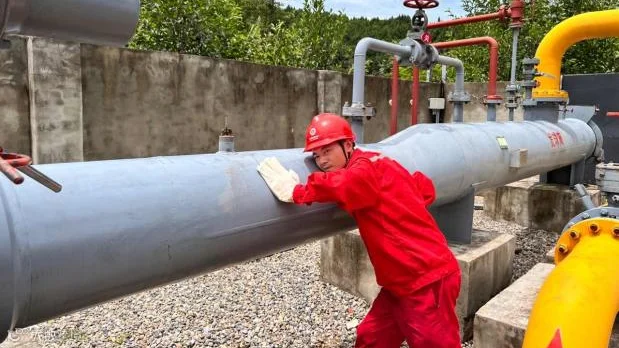

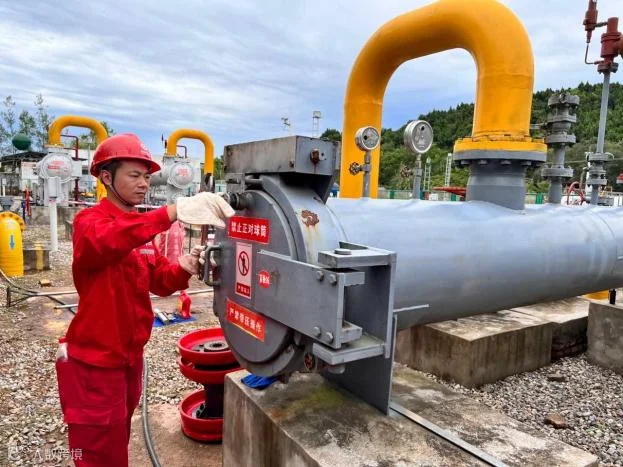

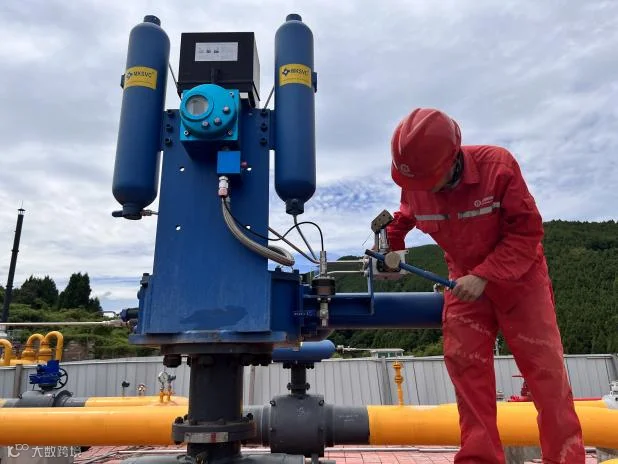

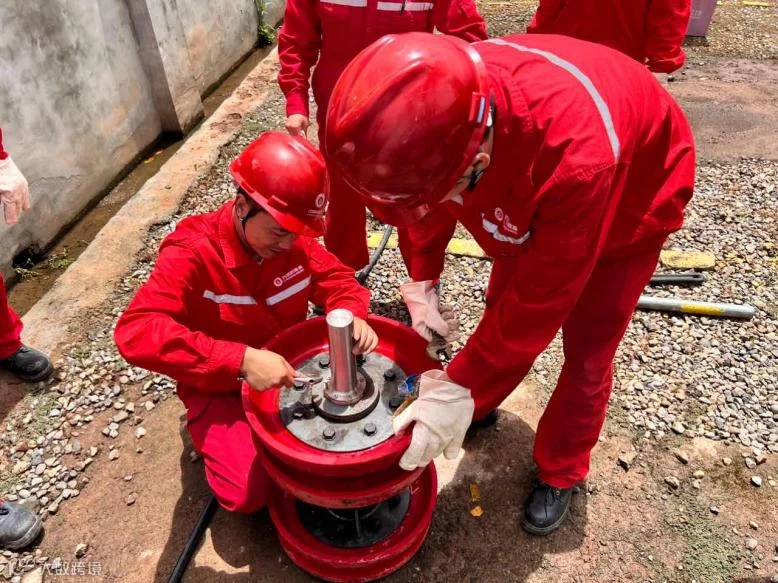

本次清管工作涉及面广、涉及环节多。包括清管器、通讯设备、交通工具、监测设备、后勤保障在内的多方面均需进行妥善筹备。管道项目管理部为确保清管工作顺利进行,特安排专人负责每一项物资的准备和确认工作;对于清管器,项目部更是安排人手进行多次检查,确保清管器整体完好、安装顺序正确、尺寸符合管道要求,为清管工作圆满完成打好重要的物质基础。
✦
✦
横向滑动查看更多图片
清管过程 平稳有序
✦
13:10
监听组、收水组、发球组、后勤保障组、警戒组就位;
13:49

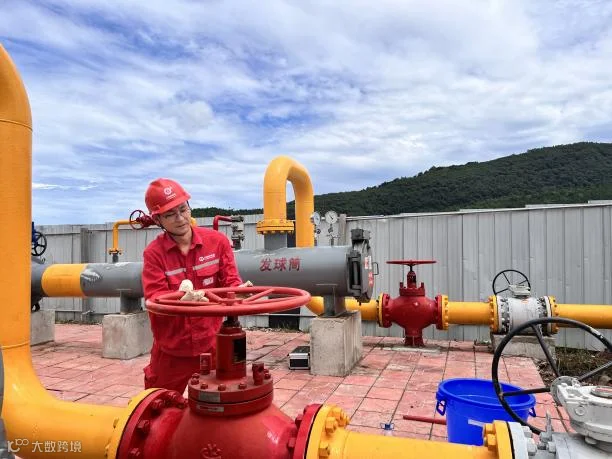

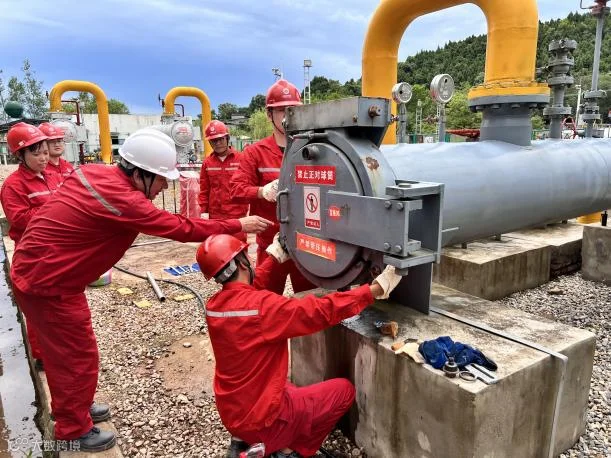

清管器装入发球筒,现场指挥按照方案下达指令,开始启动清管作业;
13:50
确认清管器已发出;
14:19
一号监测点报告,清管器已过一号阀室;
14:44
二号监测点报告,清管器已过二号阀室;
15:19
三号监测点报告,清管器已过三号阀室;
15:40

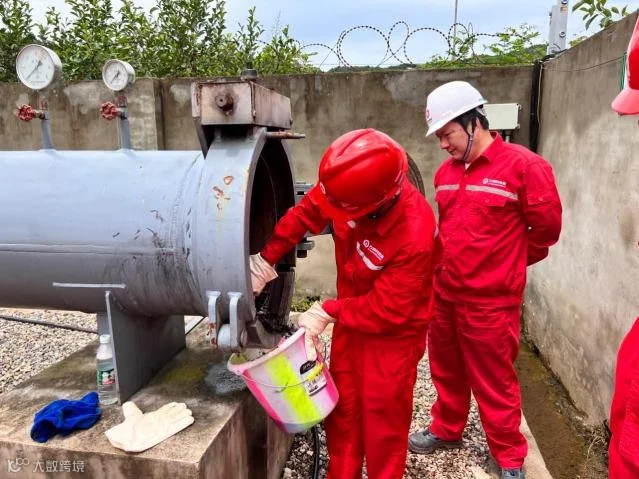

积液到达福兴站,开始收水;
17:05
清管器到达福兴站。
✦
✦

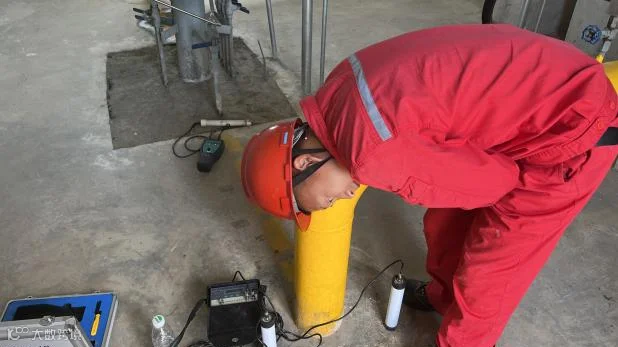

工作人员在监测站进行监听
高效圆满完成任务
✦
17:21,管道收水任务完成。清管器顺利从收球筒内拉出,标志着本次清管任务顺利完成。
✦
✦

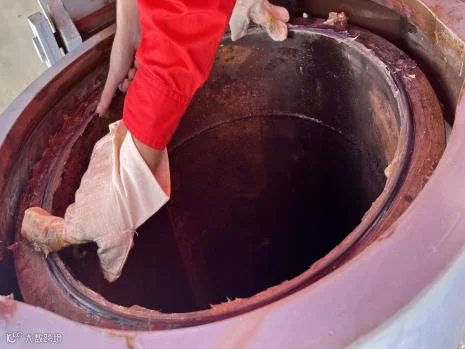

工作人员准备进行收水
烈日炎炎,暑气逼人,管道项目管理部克服了天气等方面的不利影响,恪尽职守,顽强拼搏,始终奋战在清管作业的第一线。最终,项目部仅用3小时32分钟高效、圆满地完成了本次清管工作,各项工艺、技术与环保指标均达到业主方要求,为采气中江项目管理部业务外包区块不断释放产能做出重要贡献,为完成全年产量稳中有升的生产任务提供了有力保障。
