为保障军运会顺利召开,我公司承建的光谷三路(高新二路~森林大道)道路景观提升工程工期一再缩短,项目团队克服种种困难、日夜赶工,如期优质完工,在其他区域施工单位中树立了华天肯打硬仗、敢啃骨头的良好形象,受到业主单位肯定。
武汉军运会将于2019年10月举行,赛期10天,是继北京奥运会后,我国举办的规模最大的国际体育盛会!军运会被誉为“全球军人的奥运会”,是武汉承办的级别最高、影响最广的国际盛会,来自100多个成员国的现役军人将齐聚武汉,全球媒体记者和数以亿计的观众将聚焦武汉。
光谷三路(高新二路~森林大道)道路景观提升工程是军运会项目重点保障路线,工期紧、任务重、现场条件复杂,是业内其他施工单位公认的“硬骨头”。我公司进场较晚,为了提升效率,我们组建了精干的项目管理团队,在清理施工场地的同时积极组织材料定样工作,确保所有施工工序无缝对接,并主动邀请设计单位参与清点现场苗木、提供专业设计建议。有序的组织和快速的工作进度展示出华天人高效、积极的精神面貌。

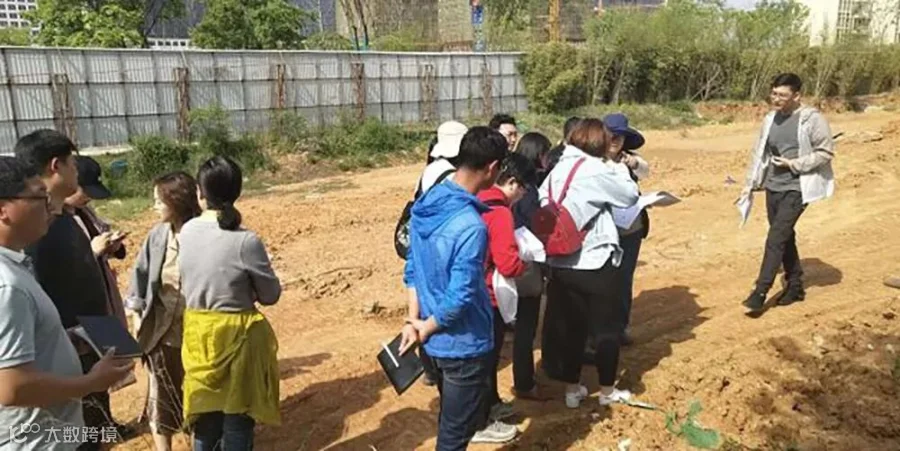

本项目原设计要求使用的榆科榉属的落叶乔木榉树,武汉周边苗圃存货较少。为节约时间,项目部在进行土方工程的同时与公司采购部外出江苏、浙江两地苗圃实地考察并及时组织甲方管理人员、设计人员共同实地圈苗,确保了后续苗木栽植工作的及时进行。

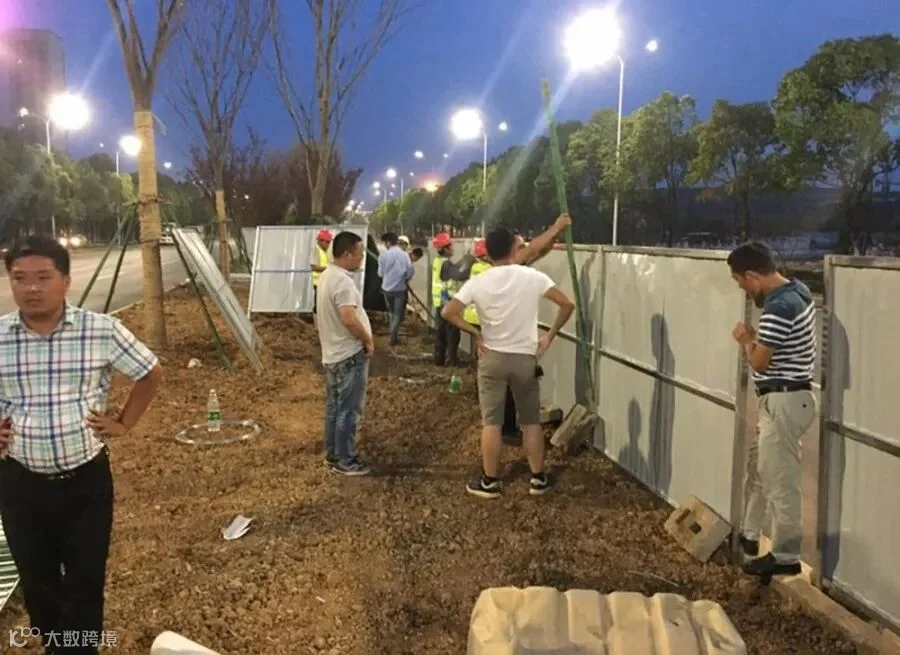

同时,项目处于城市主干道,无法做到完全封闭施工。而军运会召开在即,施工刻不容缓,项目部结合现场实际情况及预计苗木到场时间,多番与业主方沟通,确定了“小范围封闭,多区域开工”原则,施工场地出来一块封闭一块,完成一块,做到既不影响交通通行,又能保证施工作业。

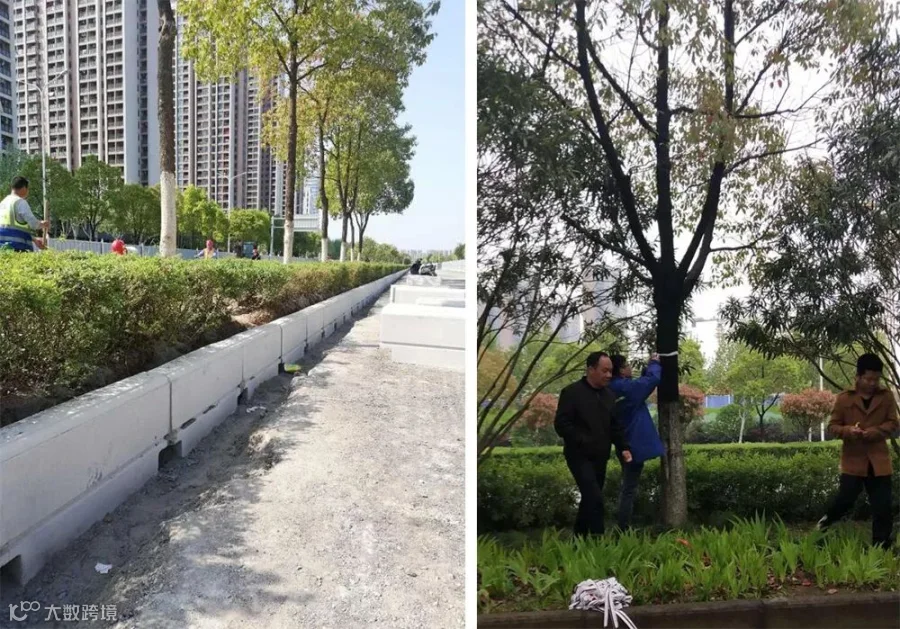

项目施工确保每道工序自检合格、班组内互检、各个工序之间的交接检查;同时安排施工员检查和质检员巡查。为打造精品工程,项目部还邀请专家进行现场指导。

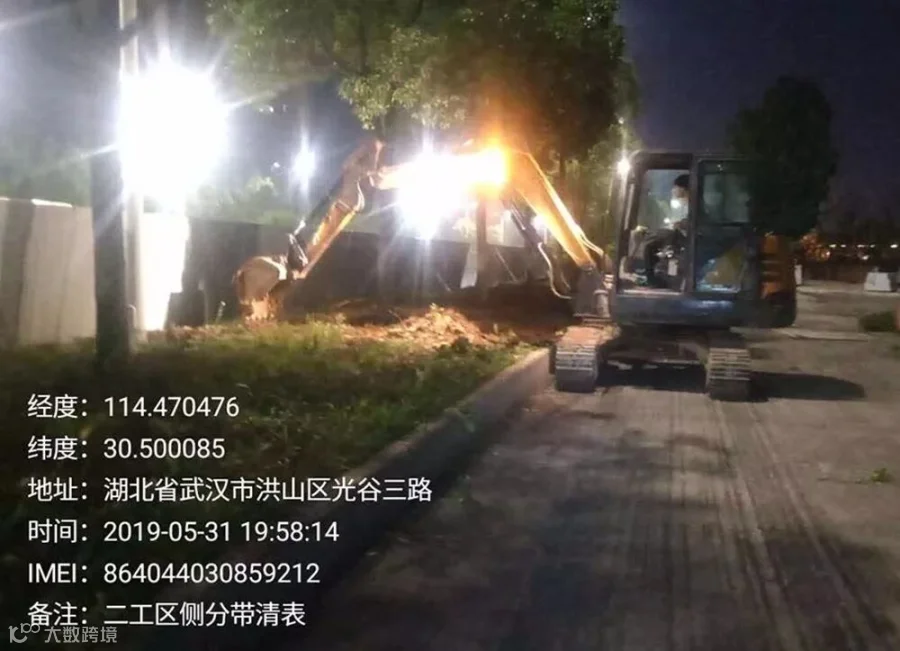

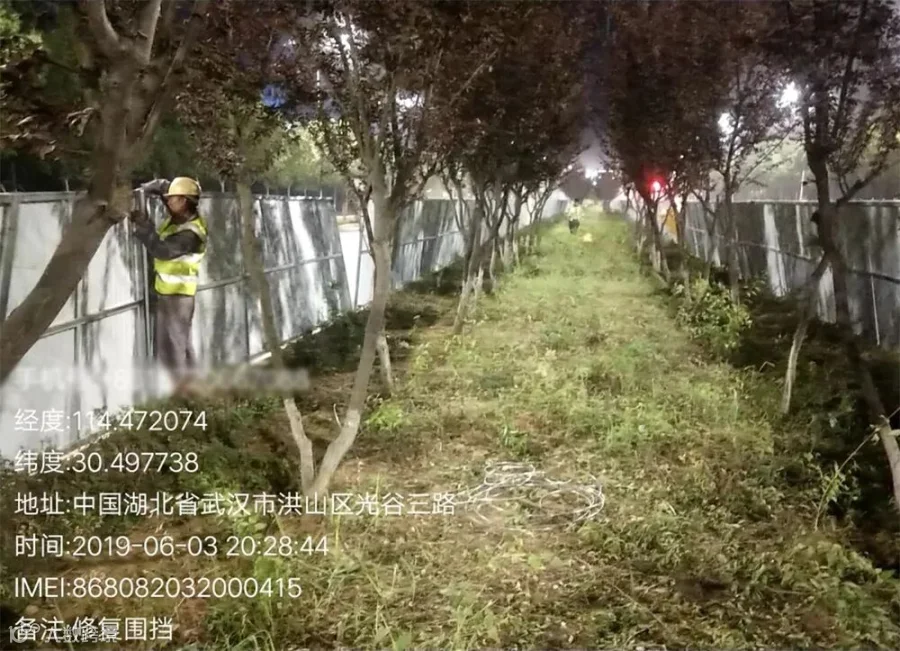

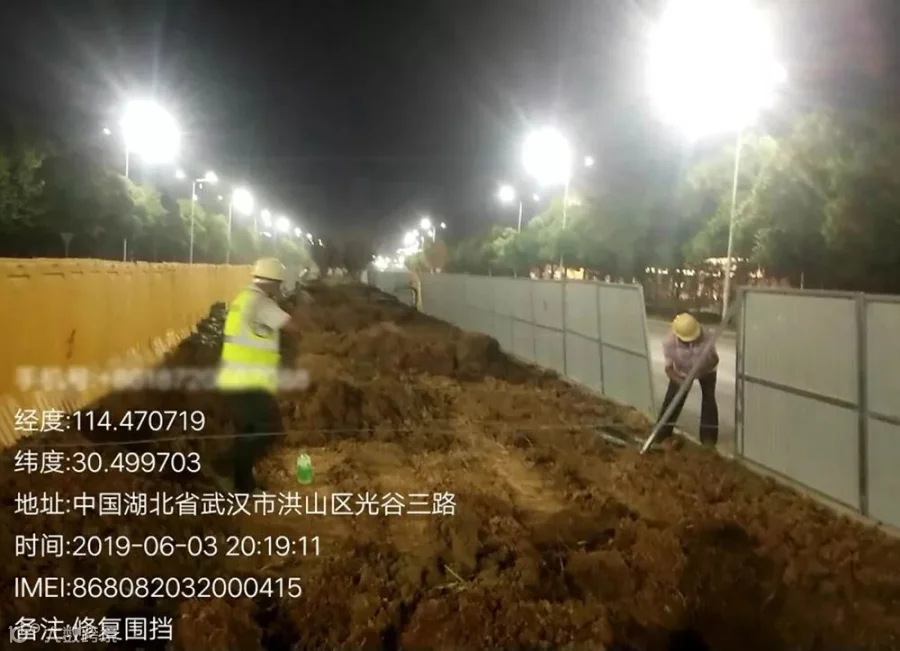

在热火朝天的施工过程中,项目部全体人员始终以饱满的热情、全力投入到生产中,面对工期的一再缩紧(6月底缩短到6月18日,再缩短到6月15日),“白加黑、5+2”已不足以概括,项目部实施倒班制24小时施工,一刻未停歇。经过连续多日奋战,最终在6月15日凌晨顺利完工,为甲方交上了一份满意的答卷。

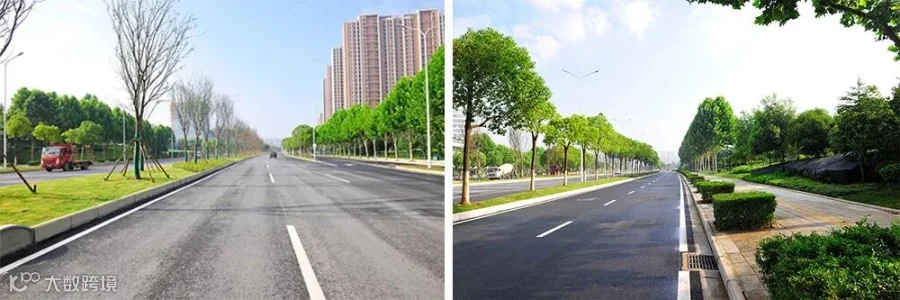

参加军运会的领导和运动健儿们走在绿树如茵、花草如画的光谷三路,是所有华天人的骄傲!
