2023
圆满完成中修任务
特钢炼铁厂
★

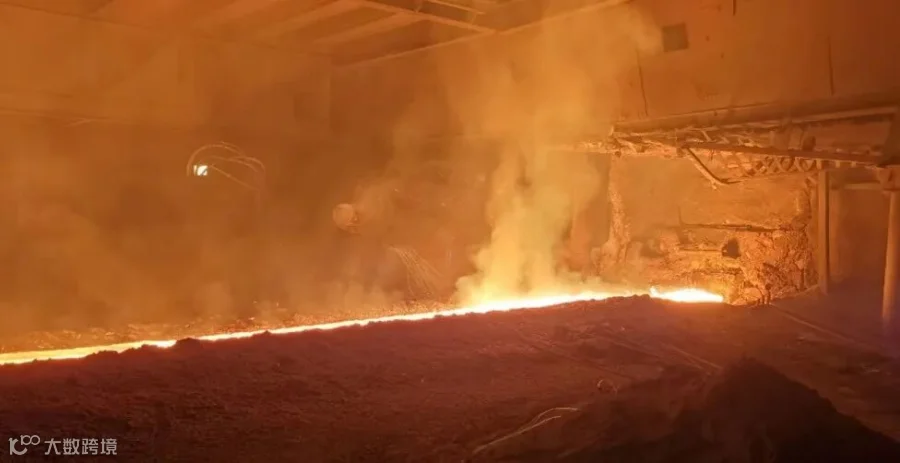

5月18日下午19:59送风,19日7:30顺利出铁,15:10风口全开,文丰特钢公司炼铁厂1#高炉和1#烧结为期13天的停产检修终于全面完成。
停产检修

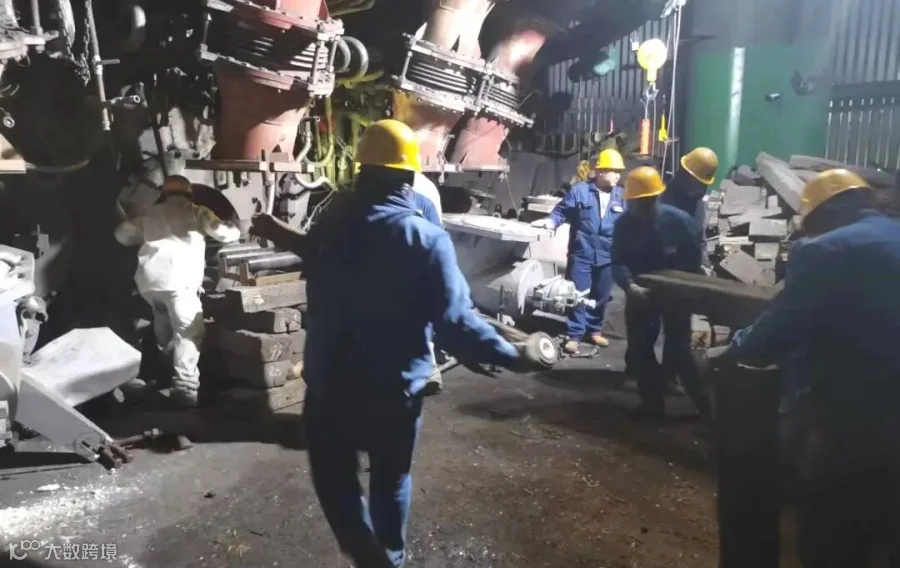

448项检修项目
此次检修涉及项目448项,其中1#高炉229项、1#烧结219项,涉及外委检修单位48家,外委施工人员638人。检修项目主要包括:1#高炉扒炉、炉内喷涂;冲渣管道整体更换;轴流风机更换风机叶片;1#烧结大烟道内部喷涂;烧结机所有台车大修、烧结机密封整体更换;环冷机大修;配料室皮带秤更换等。
成立检修领导小组

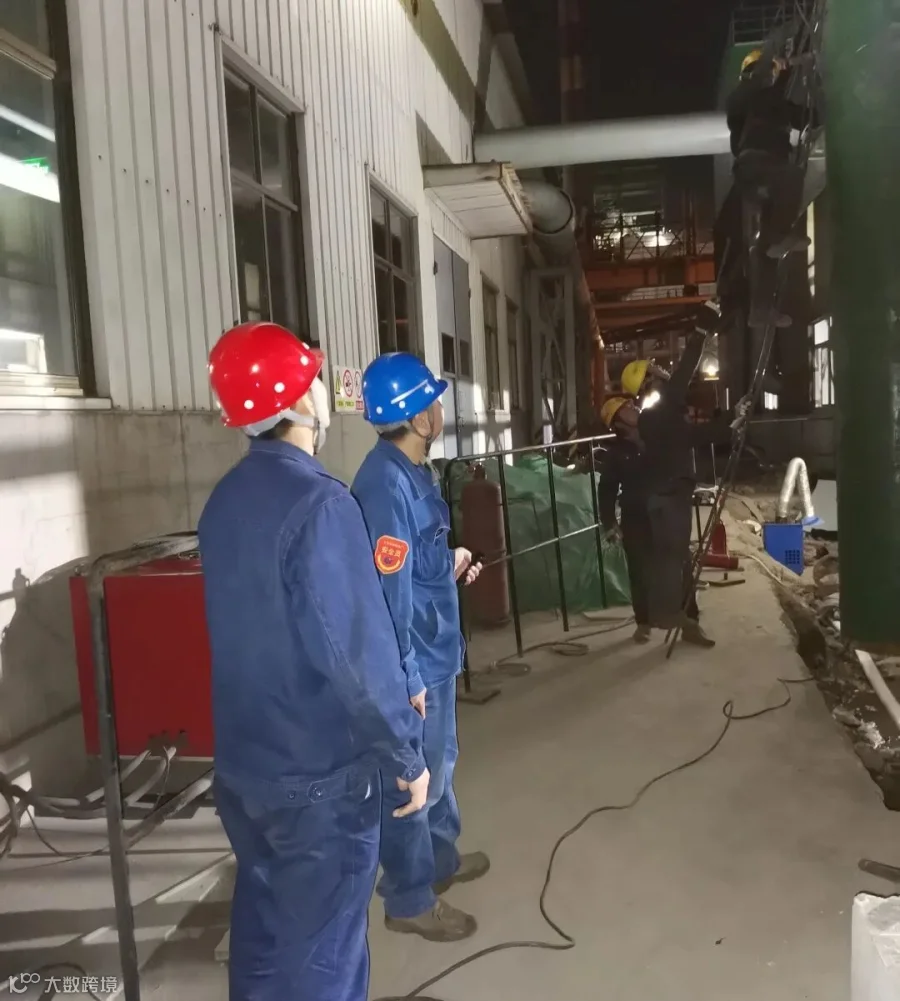

此次高炉和烧结的中修工作公司领导高度重视,炼铁厂也成立了检修领导小组,厂领导驻扎一线指挥协调,每天召开检修沟通会,及时协调解决相关问题,夯实安全措施,为安全检修保架护航。

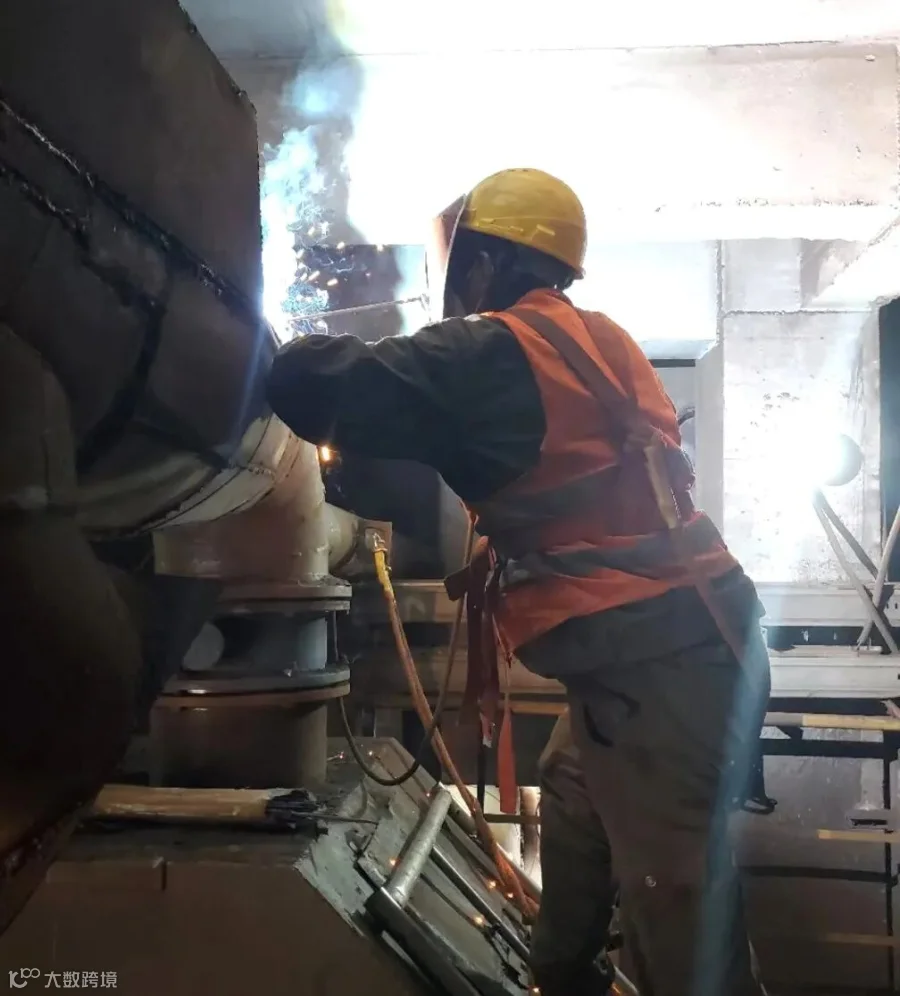

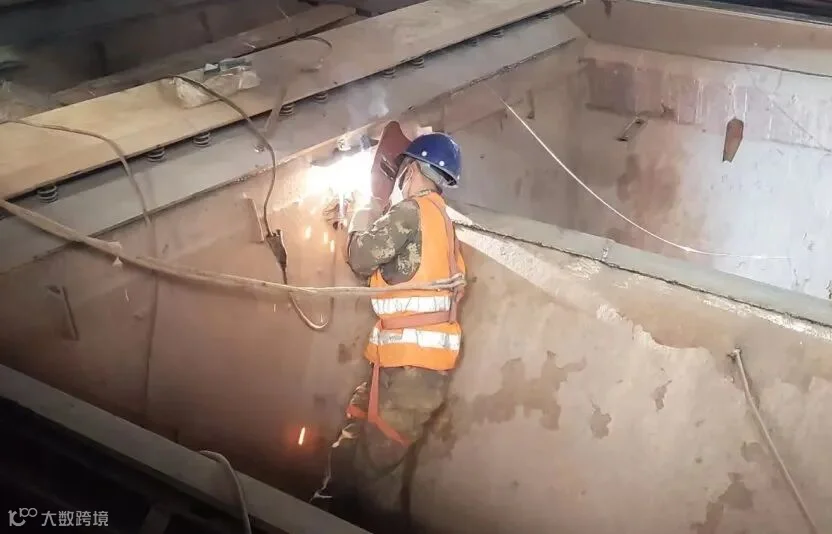

检修施工中,每个项目均有专人监护,尤其是各重点检修项目24小时不间断施工,岗位负责人紧盯现场,全程督导安全施工。分厂安全科24小时轮流在岗,紧盯施工作业,特别对高处作业、特种作业、动火作业、有限空间作业等进行全面的检查排查,加强外协单位的现场安全管理,对施工单位进行现场安全教育,杜绝违章作业。
在所有参检人员的共同努力下,炼铁厂圆满完成了此次中修任务,为1#高炉和1#烧结后续顺利达产奠定了坚实的基础。
