近日,特钢动力厂冶修工段接到厂部紧急任务,对发电车间开展为期8天的计划性检修。面对时间紧、任务重的挑战,冶修工段全员迎难而上,科学组织、昼夜奋战,最终提前2天完成检修任务,实现一次性点火成功,为保障公司生产提供了有力支撑。
此次检修涵盖水平拉链链斗更换、落煤管下料口抱箍加固、风机转子更换等多项任务。检修期间,工段成员顶住高温压力,通过精细化分工和跨车间协同,逐一攻克技术难题。特别是在更换水平拉链链斗时,发现道轨严重磨损且无备件可用,如紧急采购将导致检修工期延误,进而给公司带来经济损失。为此,冶修工段段长果断决策,利用老焊管车间拆除的旧运转管道支架进行改造,经安全评估后成功替代新道轨,确保了检修工作的顺利进行。
检修第三天,厂部召开紧急会议,临时增加6台落煤管闸阀安装任务。冶修工段迅速调整方案,抽调骨干组成突击队,实行24小时轮班作业,最终在6天内完成全部检修任务,较原计划提前2天。

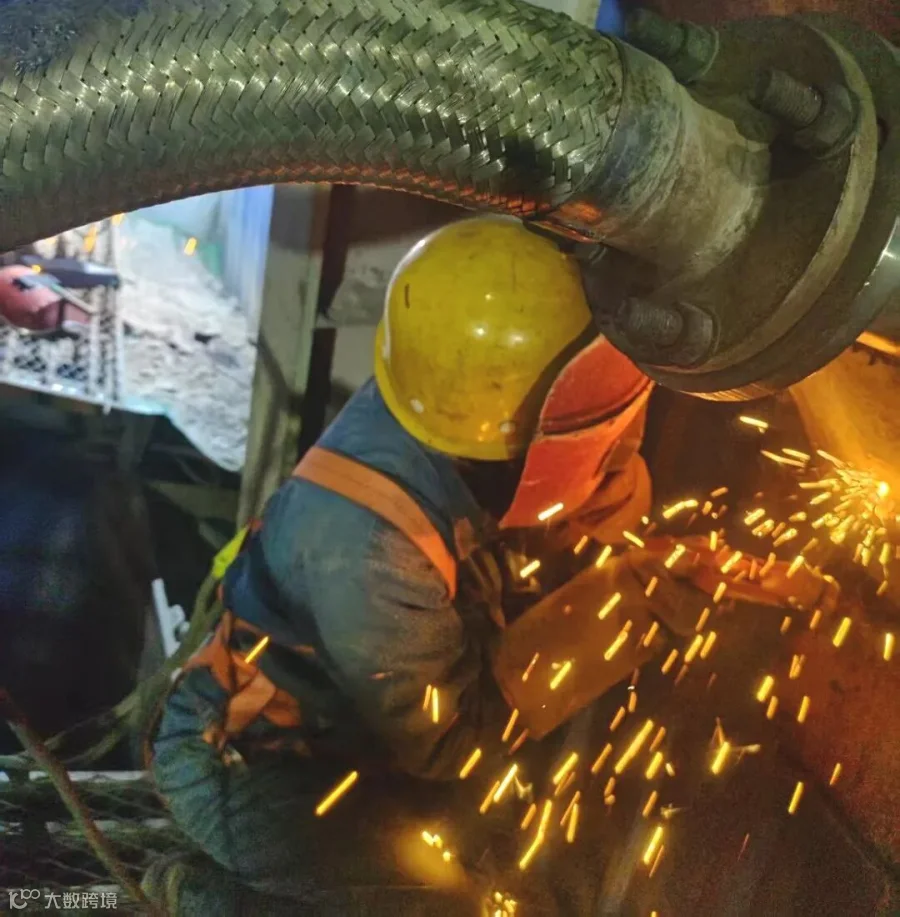

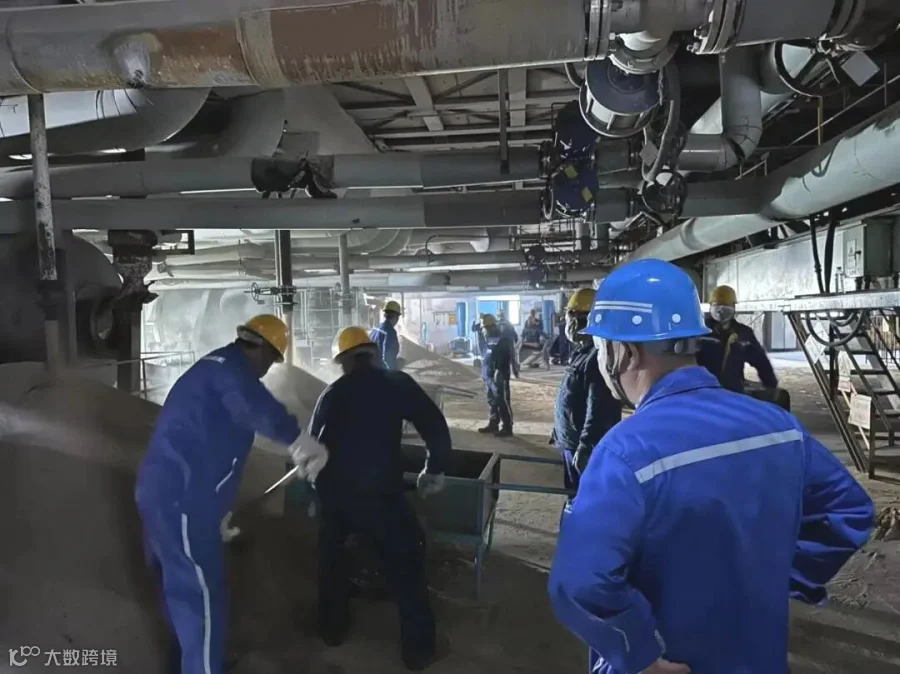

检修照片
据统计,此次检修共完成1.5吨型钢水平拉链链斗道轨的更换任务,为公司节约成本约9000元。
