榜样引航|益常高速扩容第十一合同段项目:智建未来 匠造通途

榜样引航|益常高速扩容第十一合同段项目:智建未来 匠造通途 湖南建投交通建设有限公司
2025-04-08
0
榜样引航 · 先进集体
编者按:

2024年,湖南建投交建公司涌现出一批心怀壮志、敢闯敢拼的先进集体,他们以“踏平坎坷成大道”的拼搏精神,在公司改革发展的主战场勇立潮头。为充分发挥先进典型的示范引领作用,激励全体员工在新征程上踔厉奋发,公司特推出“榜样引航”专栏,展现先进集体攻坚克难、勇创一流的奋斗风采。让我们一起以榜样为镜,向标杆看齐,以实干担当为公司高质量发展贡献更大力量。今天,让我们一起走进集团2023-2024“安康杯”竞赛优胜班组公司先进项目经理部——益常高速扩容第十一合同段项目经理部。

益常扩容工程第十一合同段(路面标)

起于益阳资阳长春镇紫薇村

终于仙峰庙大桥起点

全线共有桥梁25座

含特大桥2座、大桥20座

路线全长20.26km

合同段内共设互通2处

项目于2024年8月开工

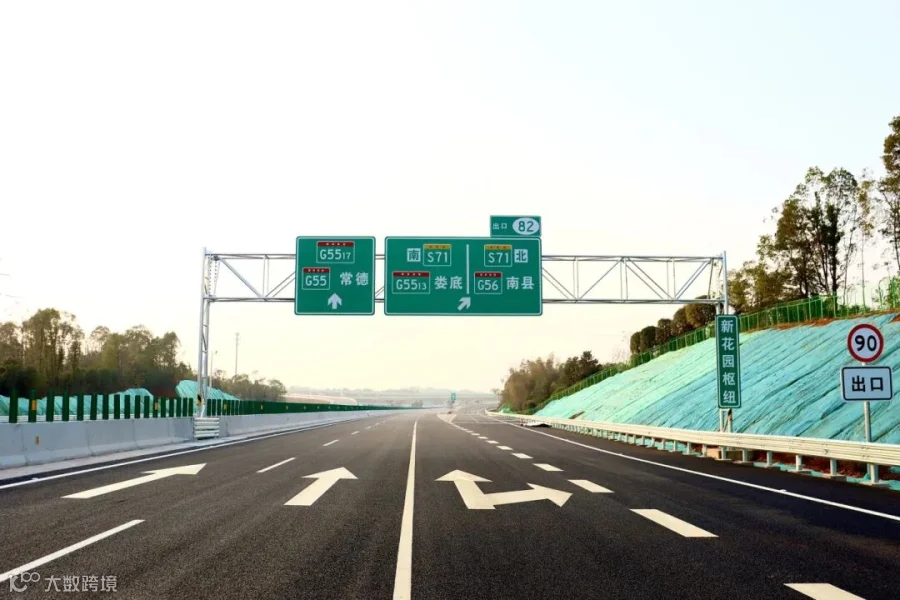

2024年12月26日建成通车

自项目开工以来,项目部始终践行“一流 创新 诚正 奉献”的企业精神,全面落实公司“一二三四五六”改革举措,以“创优 创效 创新”为核心目标,通过科学管理、技术创新和高效协同,提前9个月高质量完成建设任务,实现顺利通车。


超前谋划  决胜施工生产

面对线路长、工期紧、环保标准高等多重挑战,项目管理团队以“开局即决战  起步即冲刺”的奋斗姿态,科学谋划、精准施策,紧扣施工生产关键环节,创新实施“三精管理”模式精准计划、精细组织、精益施工,通过每周生产推进会动态优化资源配置,确保人机料高效协同;全面推行量化考核机制,将责任压实到班组、细化到个人,形成全员攻坚的强大合力。

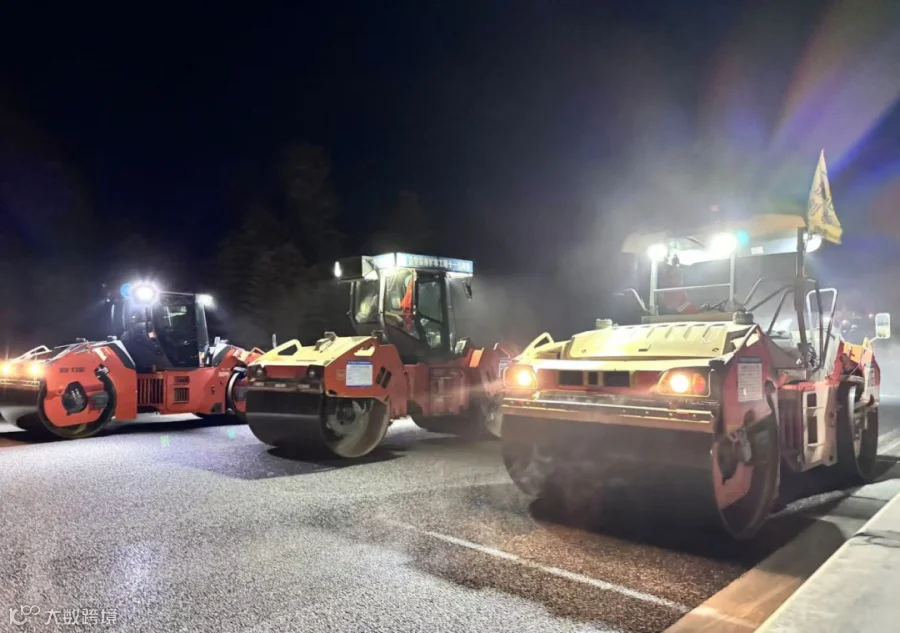

为抢抓施工黄金期,项目部科学采用“多班轮换、昼夜不停”的作战模式,统筹调配2个拌合站、2套水稳班组、1套沥青摊铺班组协同作业,开辟多个平行施工面,在确保质量安全的基础上,仅用3个月就实现全幅贯通,以全线第一的优异成绩完成全部路面施工。


科学统筹  铸造精品工程

项目部坚持以“标准化、规范化、系统化”为抓手,全面构建安全管理体系,精心编制65项安全生产制度,16项应急救援预案和16项现场处置方案;坚持落实“三级教育”和岗前培训不放松,确保新进场人员100%接受安全质量技术交底;扎实开展安全生产月、事故警示教育及应急演练等活动,有效筑牢安全生产防线,实现自开工以来"零事故、零死亡"的安全管理目标。

在质量管控方面,项目部以“数据说话  试验先行”为工作指导,通过开展工艺试验研究,不断优化改进技术措施;基于项目施工实践,系统梳理并提炼关键技术经验,形成具有指导意义的《沥青路面标准化施工工艺指南》,为沥青路面施工提供标准化作业规范。


强化管理  狠抓降本增效

为进一步深挖项目创效空间,项目部以开源节流为双轮驱动,切实打好成本管控的“主动仗”。围绕项目风险点及清单盈亏分析,编制《项目商务策划书》,明确管理思路,制定应对措施;建立经济运行常态化调度机制,通过定期召开季度经济运行分析会,实时监测经济指标,摸清风险底数,找准工作切口,压实目标责任。

通过精准优化沥青油石比、循环利用溢料资源、毫米级控制面层标高、智能化设备集群作业等先进工艺,进一步促进施工成本降低。充分利用原土建标段既有水稳及混凝土拌和站设施、临时电力线路系统、施工便道等资源,在保证工程品质的基础上,实现关键环节成本的“零增长”并累计节约直接成本400余万元


技术创新  驱动提质增效

项目部以“智慧建造”为引领,全面推进建筑业新技术集成应用,重点实施装配式混凝土结构、绿色施工技术、钢筋及预应力技术、建筑信息化技术等7大类10余项创新技术。在厂区规划方面,项目部积极应用BIM技术进行全周期三维动态规划,实现“绿色化、集约化、高效化”的场地资源优化配置。

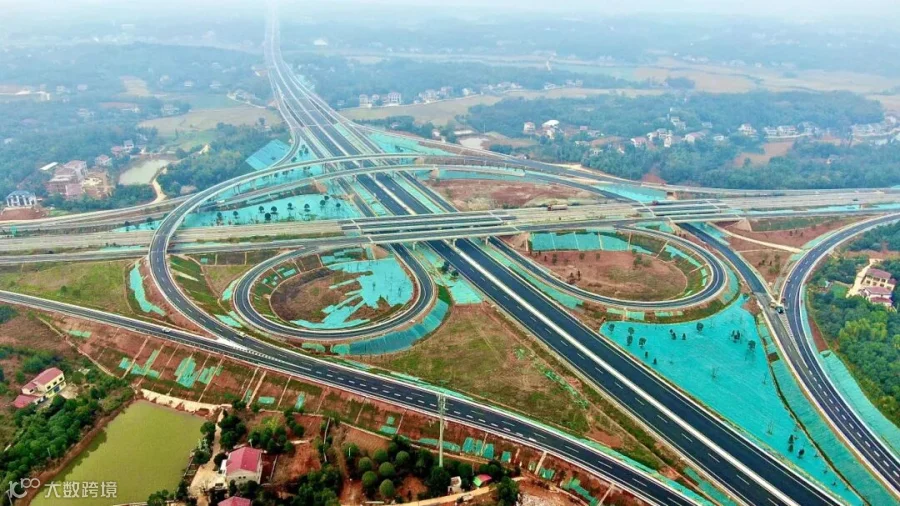

针对新花园枢纽互通这一关键节点,项目部开创性地采用“正向设计+BIM仿真”技术路线,通过基于高精度交通流仿真分析,在三维环境中完成交通安全设施的正向设计,并结合VR沉浸式驾驶模拟验证,实现交安方案的科学决策。同时,项目部通过构建智能路网感知体系,实时数据采集与动态仿真推演,建立交通态势精准监测机制,为智慧管控提供坚实的数据支撑。一系列的创新实践不仅提升了工程品质和建设效率,更为推动企业数字化转型提供了示范样板。

供稿丨白思思
