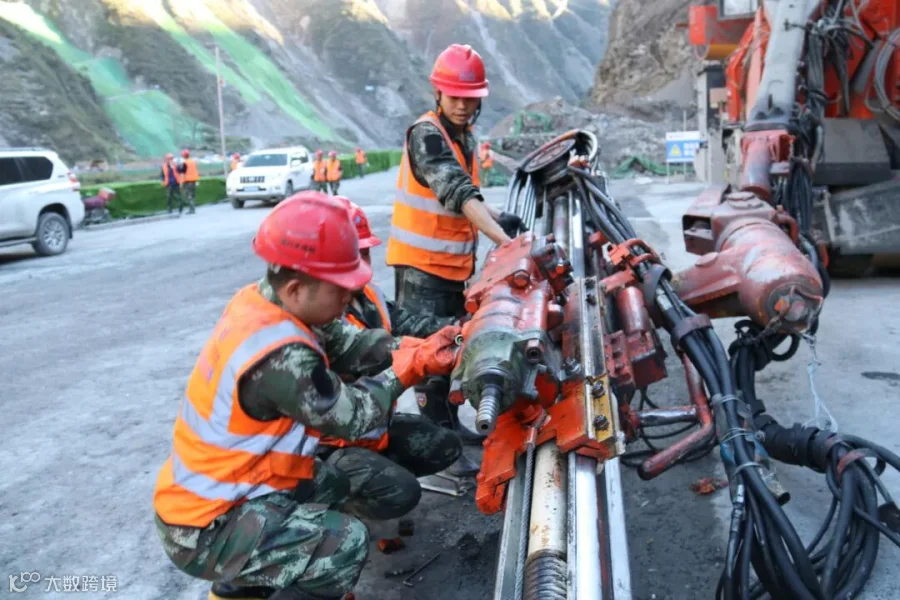

钻孔、装药、爆破、出渣、支护……中国安能一局合肥分公司金川项目部施工现场车水马龙一片繁忙景象。正值“大干一百天、奋战三个月”的抢工黄金期,全体员工掀起了新一轮大干热潮。

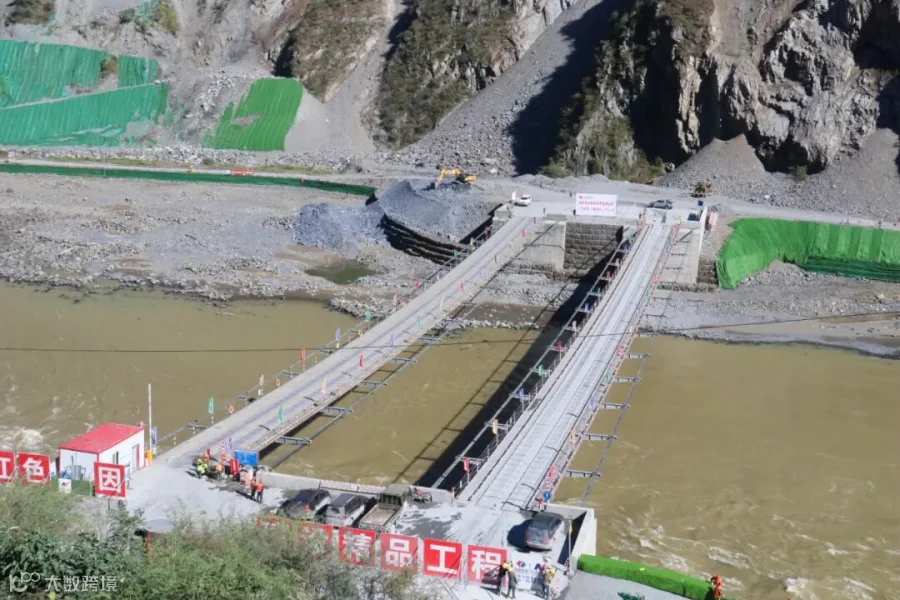

金川项目部承建的索道桥全景
10月中旬,在施工大干动员部署会上,金川项目部叫响“保截流大干”的口号,发动全体员工向“保截流”目标发起攻坚冲刺!工程局、合肥分公司两级党委分别派出指导组,沉到一线帮扶指导。项目部领导示范带头,从开好现场协调会、周例会、月例会抓起,从一个个解决施工重难点问题做起,全力推进工程进度。

召开动员部署会

工作组沉到一线指导
党团员队伍中,挑战实践活动如火如荼开展,党员突击队、红旗示范区、青年突击队等一个个先锋团队在工区“亮”了起来!

党员先锋岗
“保节点、守安全、抢进度、强质量”“全员鼓干劲”“攻坚保目标”施工现场一条条标语挂了起来!

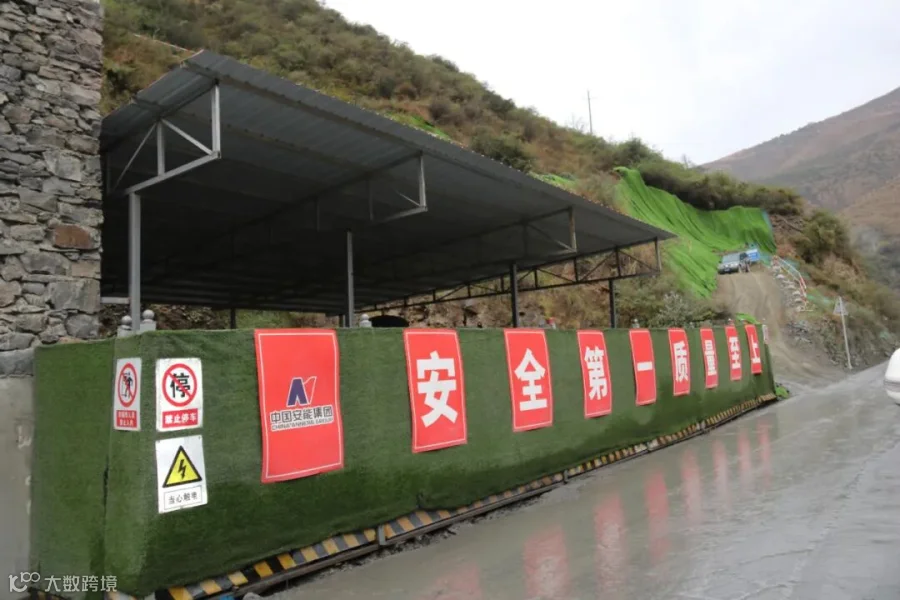

工区形象

党员突击队

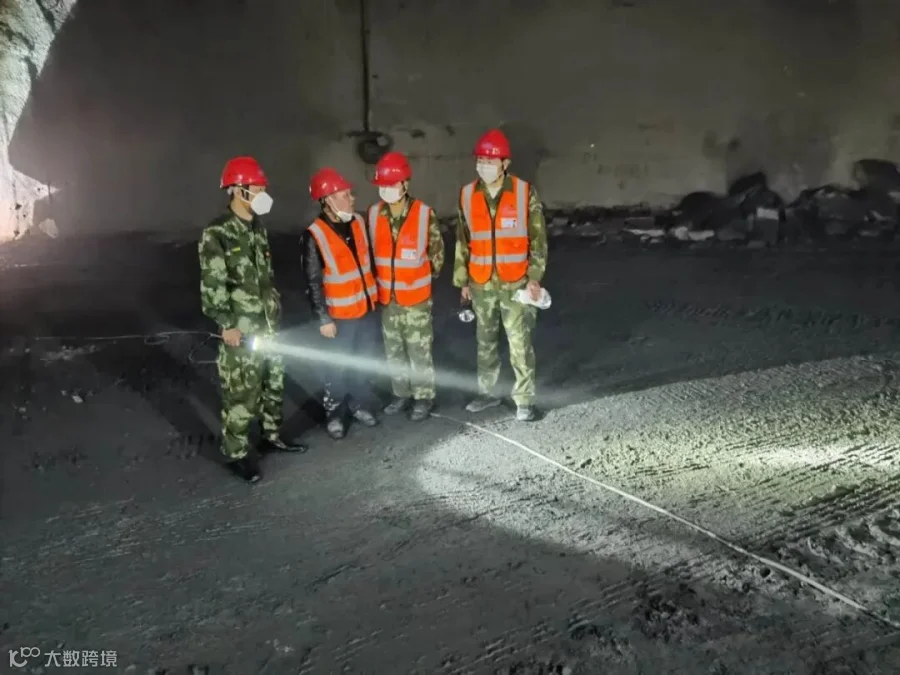

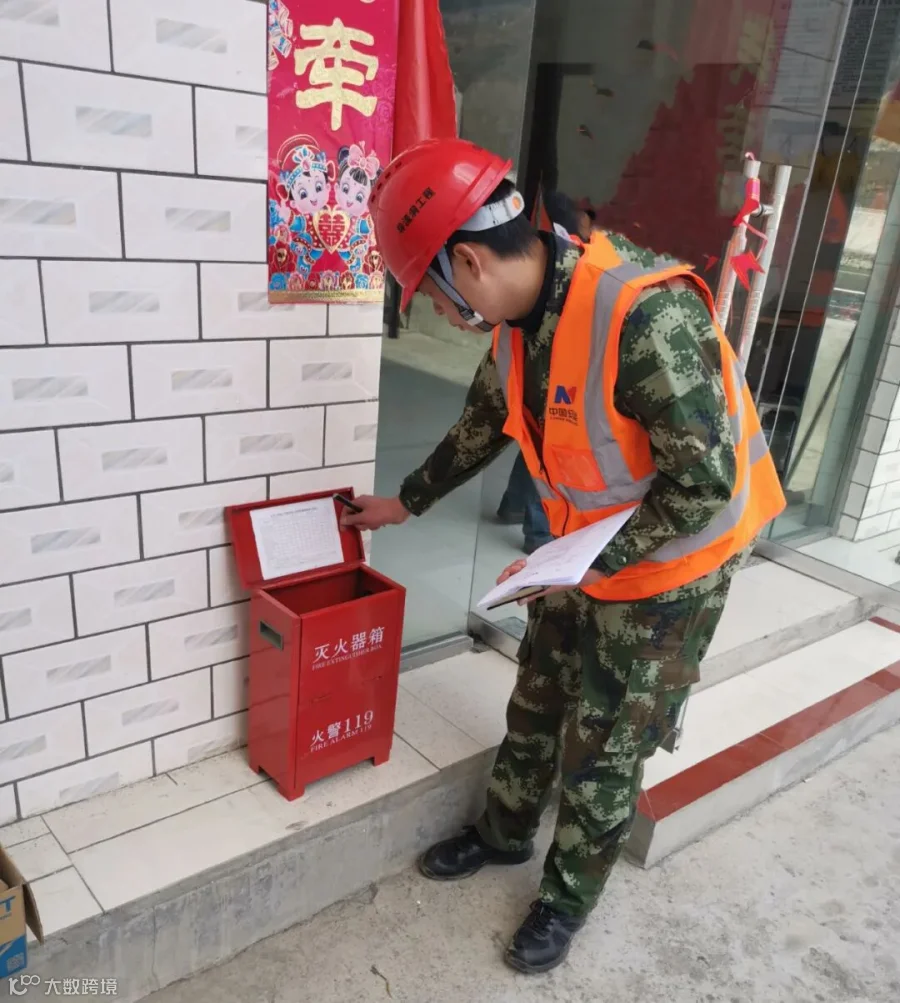

安全隐患排查

利用微信群安排各项工作
目前,金川水电站项目施工现场士气高涨,大干快上氛围浓厚,目前完成导流洞开挖支护进尺308米,进口边坡完成2221高程以上爆破下挖;预计11月底导流洞一层贯通同时完成开口线以外锚索全部施工,预计2021年1月底导流洞二层贯通、2021年10月底完成导流洞底板浇筑和衬砌并具备过水条件。
