金川水电站工程
位于四川阿坝州金川县境内
大渡河上游河段
是大渡河干流规划的
第6个梯级电站
国家“三江”水电基地建设的重大工程

水电站工区
在建中的导流洞工程
全长1029.26米
自工程动工以来
在项目班子带领下
项目部全体人员
夜以继日投入施工生产
精益求精力保质量安全
导流洞身I、II、III层先后于
2020年12月,今年2月、3月实现贯通
进口渐变段也于今年9月3日开挖完成

1#2#临时索桥

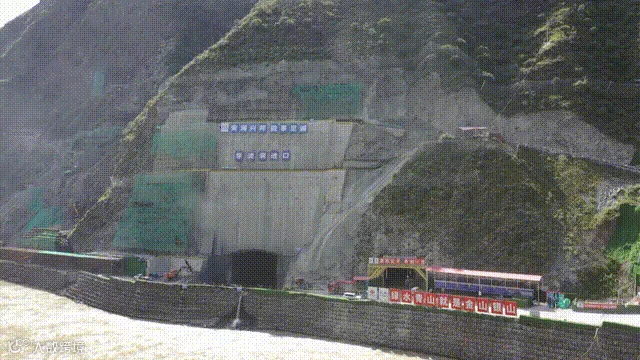

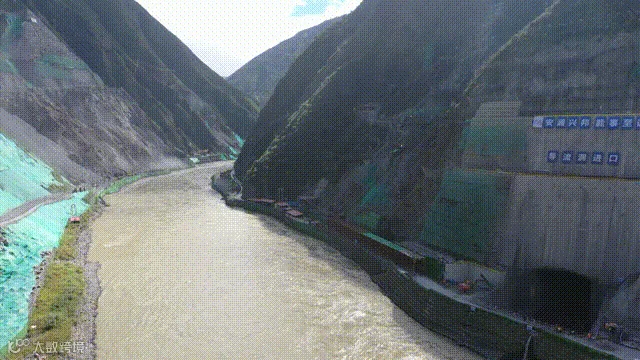

导流洞进口

导流洞边顶拱钢筋制安
当前
项目部积极响应“一强两增”号召
紧盯战截流目标
导流洞底板浇筑
洞内混凝土浇筑
进水塔胸墙高程以下浇筑
......
现场昼夜奋战不停歇
各项施工工序有序开展

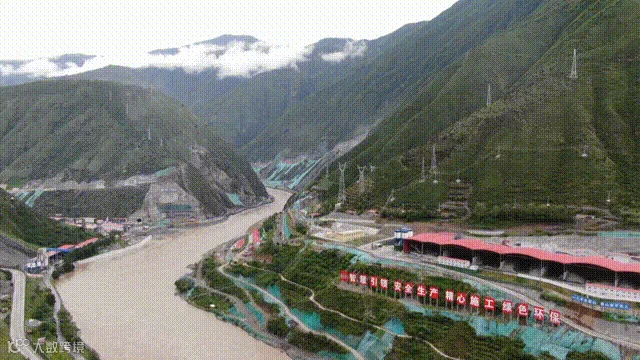

奔流的大渡河

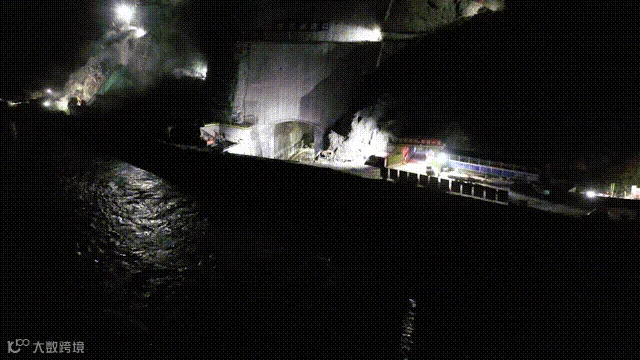

夜间施工一线

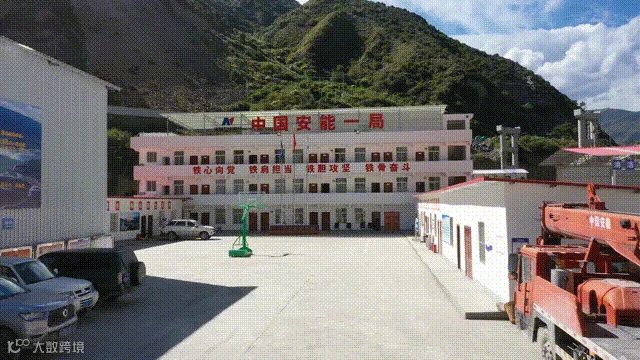

项目部营区
金川项目部将继续
以进度为主线
以安全为根本
以技术为支撑
全面加强项目管理
精心组织施工生产
扎实干好导流洞工程
为金川水电站截流目标
奠定坚实基础
