近日,由中国安能一局承建的金沙江旭龙水电站导流洞标段施工支洞开挖支护完成,标志着旭龙水电站导流洞工程正式进入主洞施工阶段。

旭龙水电站位于云南省德钦县与四川省得荣县交界的金沙江干流上游河段,是西电东送骨干电源点之一,枢纽工程由混凝土双曲拱坝、泄水建筑物、右岸地下引水发电系统及过鱼设施等组成,混凝土双曲拱坝最大坝高213m,右岸地下电站安装4台600MW水轮发电机组。中国安能一局旭龙水电站项目部主要承担导流洞下游段工程,施工内容主要包括1#便道、下导施工支洞、低导流洞洞身工程下游段506m、高导流洞洞身工程下游段531m、导流洞出口自然边坡防治工程、出口明渠、出口围堰、出口对岸防护工程、HZS120拌合站安拆等工程。
承接工程以来,按照工程局新开工项目“六快”要求,项目部高效组织人员装备进场,秉持“开局就是决战、起步就是冲刺”理念,攻坚克难、积极作为,快速打开局面,主要承担的3个工作面陆续开工、稳步推进。

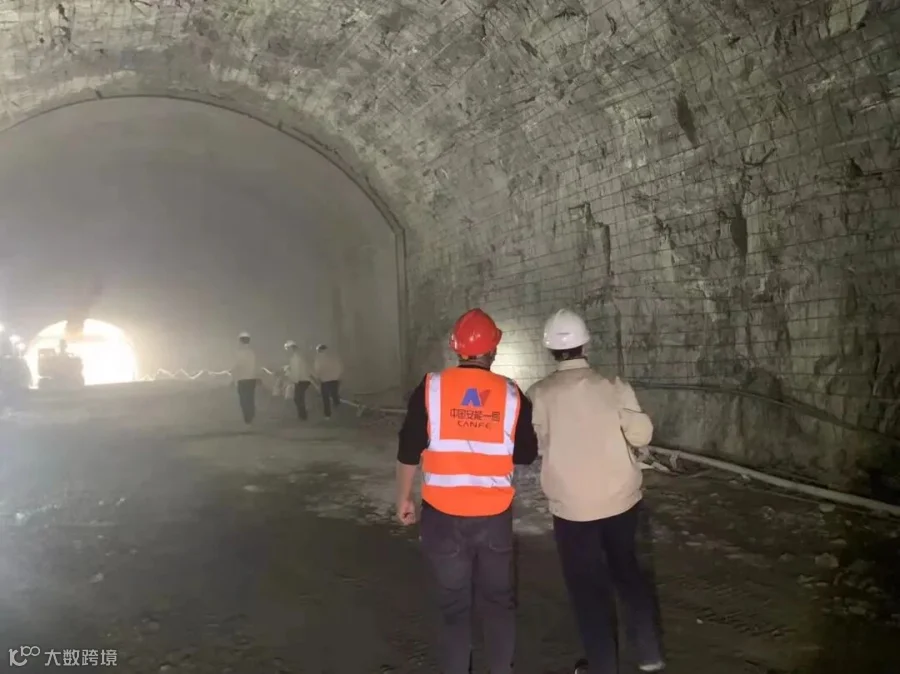

单臂钻系统锚杆造孔作业

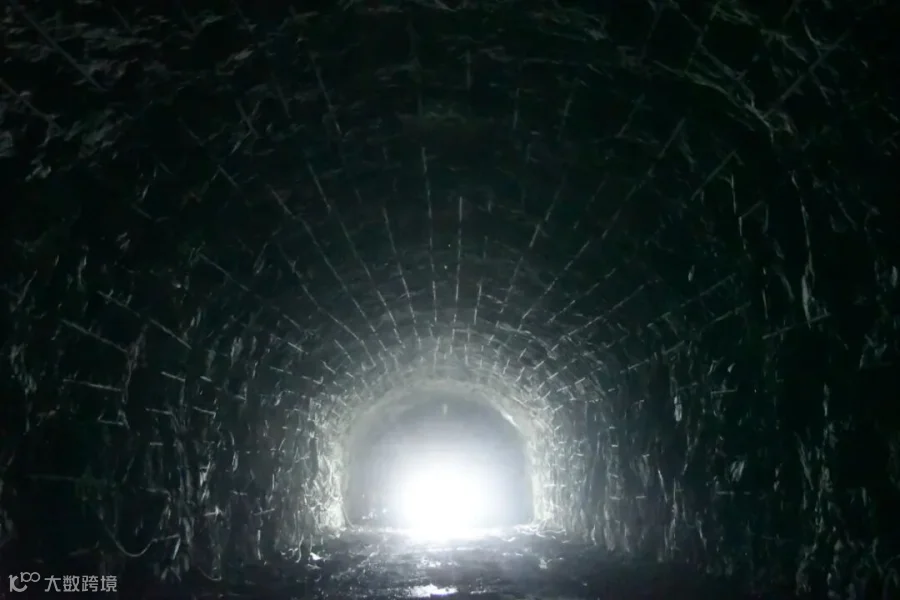

为确保工程建设进度可控,项目部着重提升精细化管理水平,洞挖施工作业建立各工序时间统计分析制度,加强工序衔接管理,大大降低了单循环所需时间,Ⅳ类围岩单循环由24小时降低到15小时以内,Ⅲ类围岩可达到2天5个循环、日均进尺约7m,效率显著提升。同时项目部加强工序质量控制,锚杆钻孔、注浆质量,洞室开挖质量得到监理业主一致好评,Ⅲ类围岩在没有导爆索的情况下残孔率达到90%以上。
洞内挂网支护
项目部始终坚持守住安全底线,坚持领导班子带头值班、现场蹲守,坚决做到“零事故、零伤亡”,高质量组织施工建设,积极打造“两高一低”、新标杆新样板“双新工程”,先后完成了现场六牌两图、各工作面设备、机械操作规程、危险源公示牌、洞室作业安全十项禁令等各类标识牌的设置。同时充分运用建管部智慧工程平台,利用安全管理APP对班前5分钟、防汛值班、隐患上报、安全培训教育、危险源巡检及重大危险源监控等常规的安全问题进行管理,有力提升了项目部整体安全管理水平。

承办森林防灭火应急预案演练
自开工以来,在业主单位统筹指导下,项目部承办了旭龙水电站全工区防洪度汛演练、森林防灭火应急预案演练及电工、焊工专业工种大比武等活动并取得圆满成功,受到业主、监理及兄弟单位高度认可,项目部还被旭龙电站建管部评为“2021年度防洪度汛先进单位”。

目前,中国安能一局旭龙项目部已完成下导施工支洞洞身开挖支护、高位自然边坡治理等多项任务,施工支洞开挖质量形象被国家能源集团优质洞挖名录收录。当前,旭龙水电站项目部正有条不紊推进“一强两增”专项行动,掀起年底施工大干热潮。

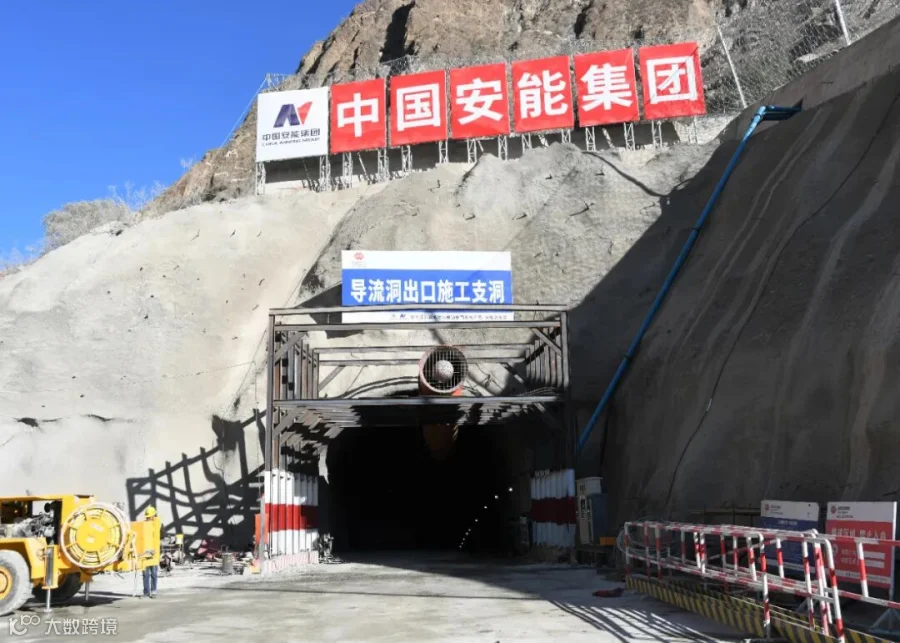

支洞口形象面貌
项目部相关负责人表示,旭龙项目部将进一步落实上级决策部署,全体人员一以贯之怀着必胜的信心、坚决的态度、昂扬的斗志,向年度目标奋勇冲刺,在确保安全施工生产前提下,高标准高质量完成建设任务,切实将旭龙项目导流洞工程打造为样板工程、精品工程,在金沙江流域展现中国安能风采形象。
