奋进中的一局丨梧州光伏项目高桩区支架组件顺利安装
>
奋进中的一局丨梧州光伏项目高桩区支架组件顺利安装
中国安能一局
2022-04-13
0
近日,中国安能一局
南宁
分公司
梧州
旺村光伏发电项目右岸上游1#方阵高桩区光伏支架组件顺利进行施工。

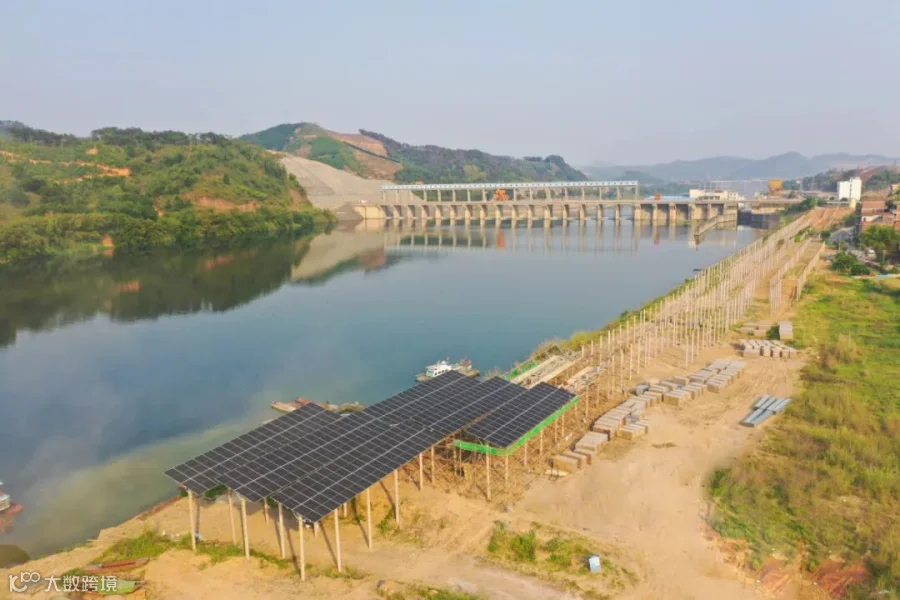

方阵高桩基础施工完成效果图
该项目位于广西区梧州市长洲区旺村水电站,利用旺村水电站坝区两岸水工建筑空地进行地面光伏建设,右岸上游1#方阵70%的岸坡高程在20.45m-22.5m之间。设计30年一遇洪水位为27.8m,组件最低点高程不低于28.5m。为满足设计要求,该区域的桩露出地面的高度在6-8m之间。

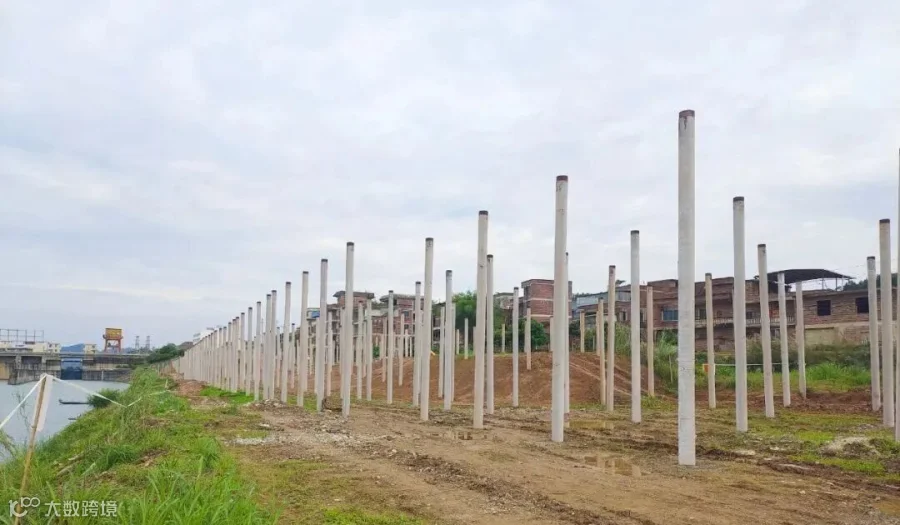

组件安装完成效果
根据节点目标,结合实际情况,项目部组织人员精心编制高桩区操作平台搭设专项施工方案,在通过分公司审批及报监理业主单位审批后,先搭设一组操作平台进行试验及验收,确保此方案可行,再进行推广使用。
航拍

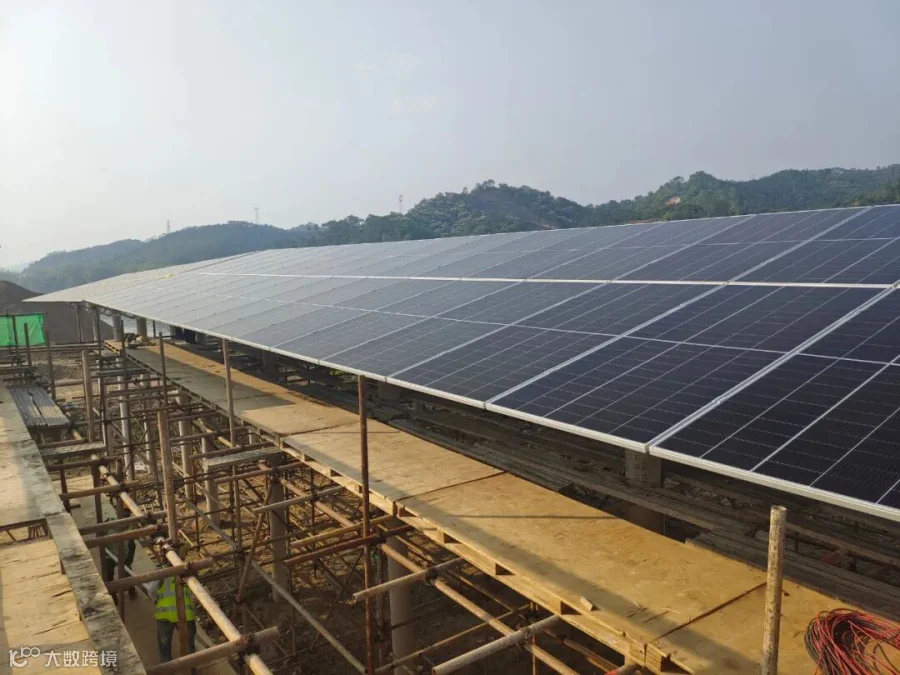

方阵高桩区支架组件安装
目前,项目部在确保安全、
质量
方面的前提下,通过合理安排各班组人员,现场准备了5组钢管脚手架材料,可保证完成2组新的操作平台搭设,每天完成2组支架组件安装,钢管等材料循环使用,支架组件安装一次性施工验收完成,保证了各工序的有效衔接,既满足了进度要求,又最大化的控制了相应的成本,为以后类似新能源项目高桩区施工积累了经验。
下一步,项目部将继续紧盯施工过程中安全、质量,确保高桩区施工过程中不出现安全问题,操作平台拆除后,不出现质量问题,为实现“6•30”全容量顺利并网打下良好基础。
监 制:刘松叶
主 编:王 庆
责任编辑:马帅伟
本期编辑:谢 敏
PROBENT
扫码了解更多
无论风里雨里
我都在这里等你吆
【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容
1026
粉丝
0
关注
在线咨询
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读
711
粉丝
0
内容
1.0k
