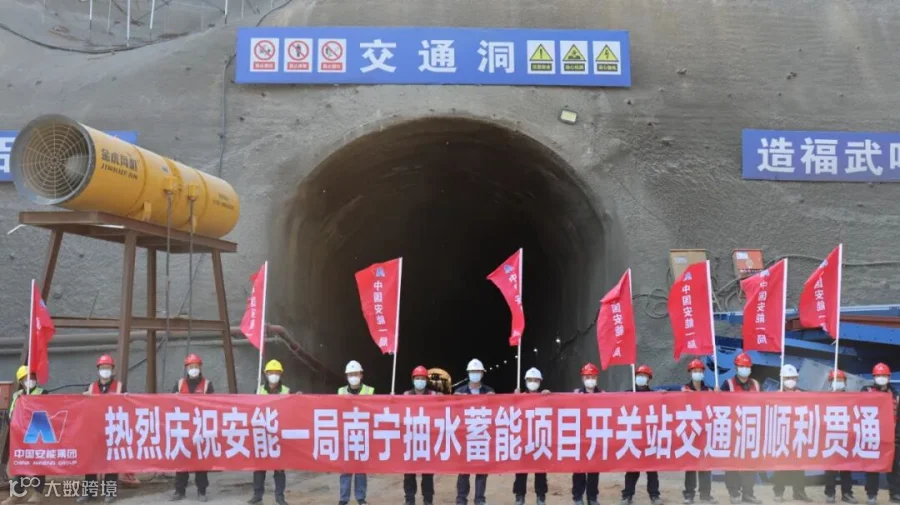

12月18日,随着最后的一声炮响,由中国安能一局南宁分公司承建的南宁抽水蓄能项目部开关站交通洞顺利贯通,比计划工期提前了半个月。
广西南宁抽水蓄能电站位于南宁市武鸣区境内,距离南宁市区约40公里,南宁分公司主要承建上下库连接路、六田隧道、下水库主体工程。其中,上下水库连接道路Ⅰ标包括开关站交通洞,交通洞全长230米,进出口洞门均为直削式洞门,隧道净高6.5米,净宽6.7米。开关站交通洞贯通为整个南宁抽水蓄能电站的施工进度推进工作创造了极为有利的交通运输条件。

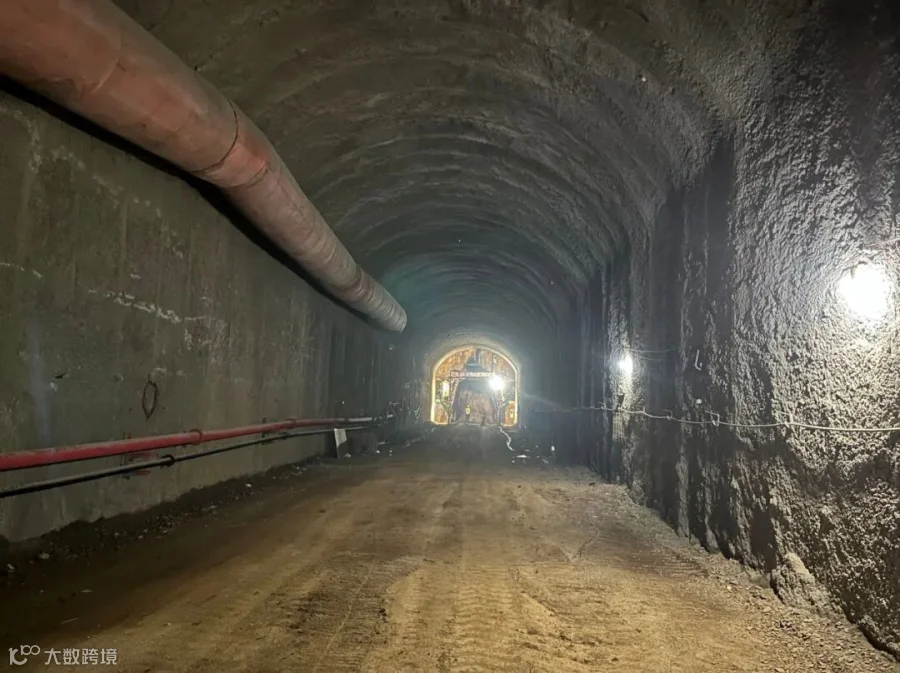

交通洞内部面貌

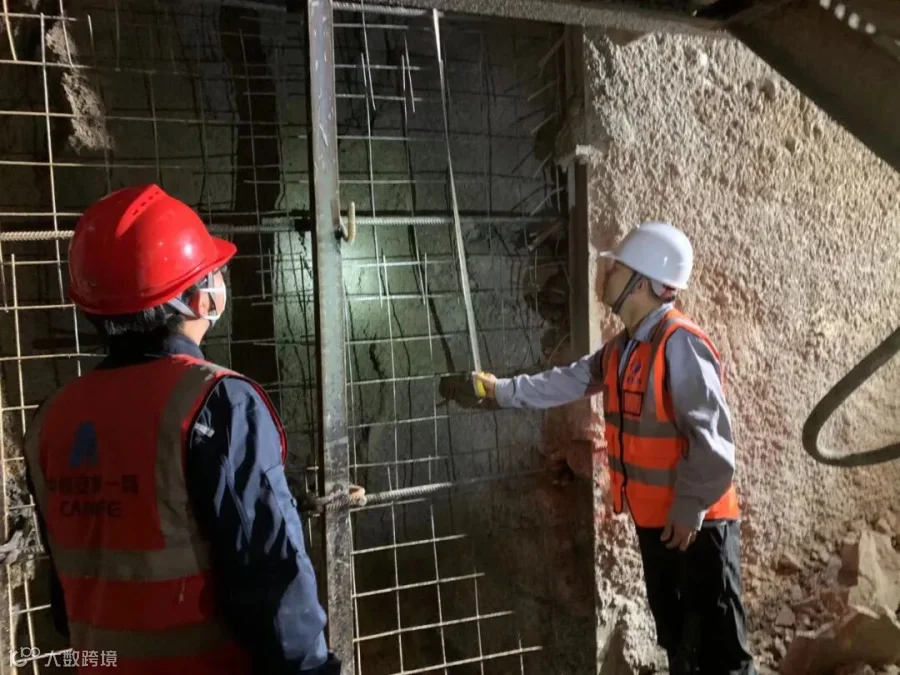

现场安全巡视

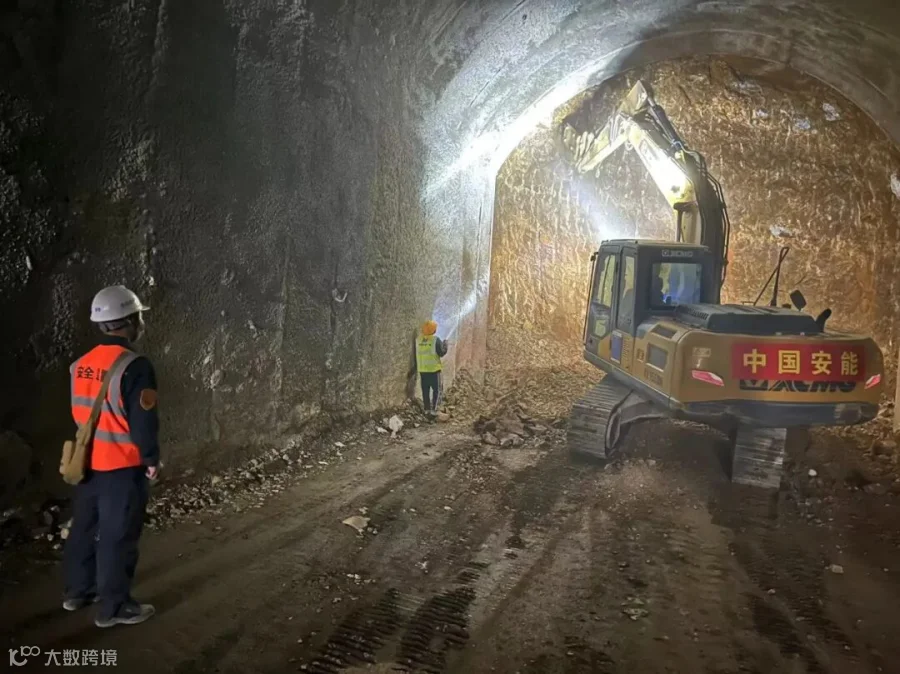

在施工过程中,隧道开挖主要采用钻爆法作业,施工过程严格按照“先探测、管超前、控爆破、短进尺、强支护、快封闭、勤测量”的原则组织施工,树牢“以现场保市场”理念,严格执行公司月度产值及营收计划,每日巡查了解进展情况,每周召开生产例会复盘并提出相应措施。在隧洞仅有Ⅳ、Ⅴ类围岩的地质条件下,动态调整施工方案和支护参数,各工序紧密结合,助力开挖支护进度快速进行。

下一步,南宁抽水蓄能项目部将在确保质量、安全,筑牢疫情防线的前提下,继续围绕施工总目标抓落实,全力推进施工进度,圆满完成年度产值任务目标,全力以赴打好年底收官战。
