广西钦州金安250MW平价光伏基地项目由国家电投集团与中国安能一局共同建设,是自治区基础设施补短板“五网”建设的重要组成部分,是钦州市落实区党委“央企入桂”的生动体现。项目位于广西钦州市钦南区那彭镇,规划总装机容量250MW。

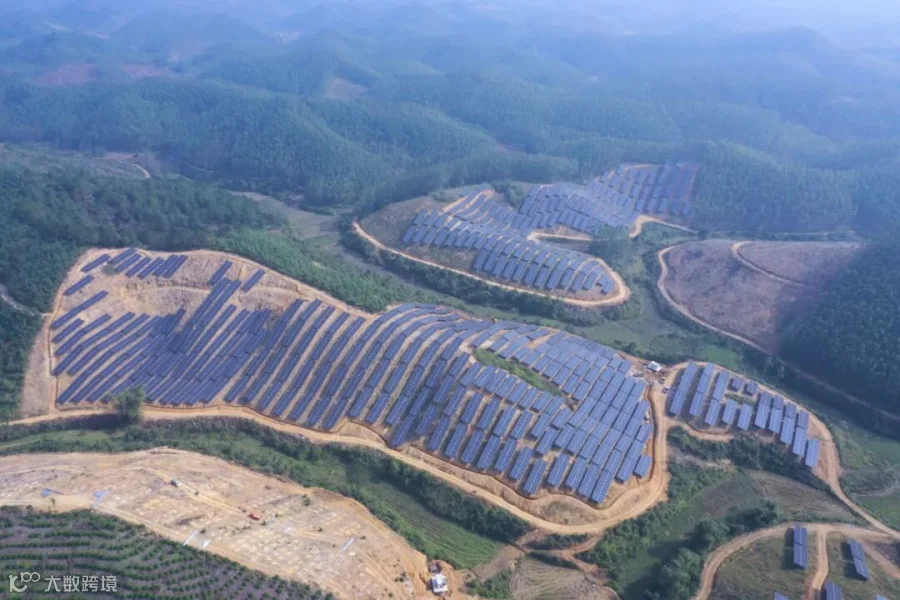

2023年完成支架、组件、箱变、逆变器安装任务,完成电缆敷设、电气安装及设备调试任务,并保证光伏厂区实现全容量并网。

2023年完成48台风机吊装,完成集电线路组塔、立塔、放线,电气安装及设备调试任务,并保证风电240MW全容量并网。

2023年南宁抽蓄项目部预计在二月底大填方区路基填筑完成,上水库具备基本运输条件;预计在三月底六梨隧道贯通,路基通车。
2023年古皂项目部顺利开展大坝心墙及反滤料、过渡料填筑施工,9月底前完成设计高程填筑,溢洪道正常开挖并进行结构施工,完成上坝道路全部施工任务。

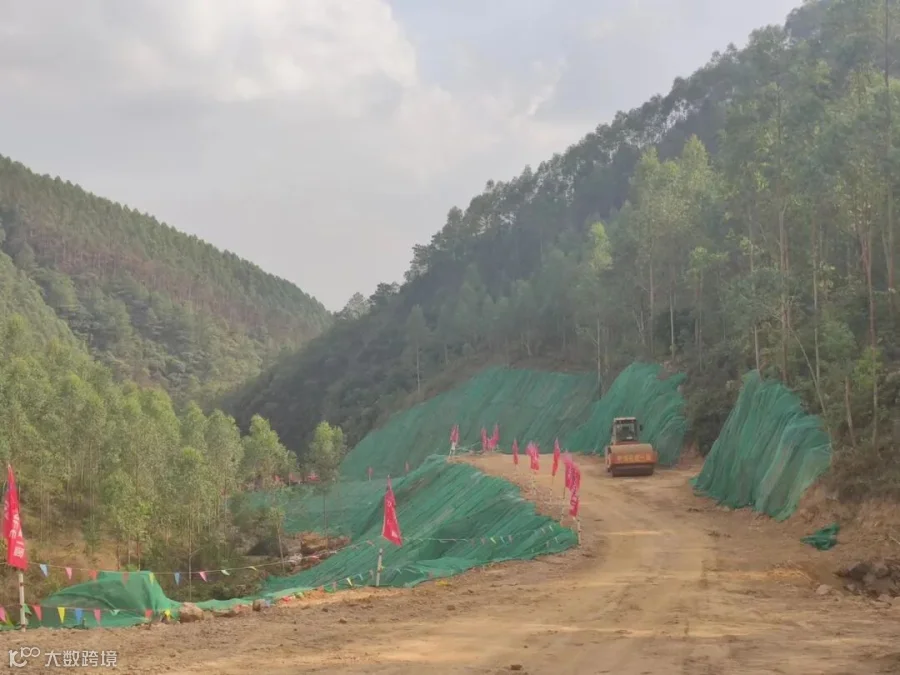

天上草原项目2023年完成K2+300-k4+500河道段补征地工作,确保施工队伍完成挡土墙施工任务,同时协助那马练兵人员完成全路段土石方回填任务,确保路基面层正常施工。

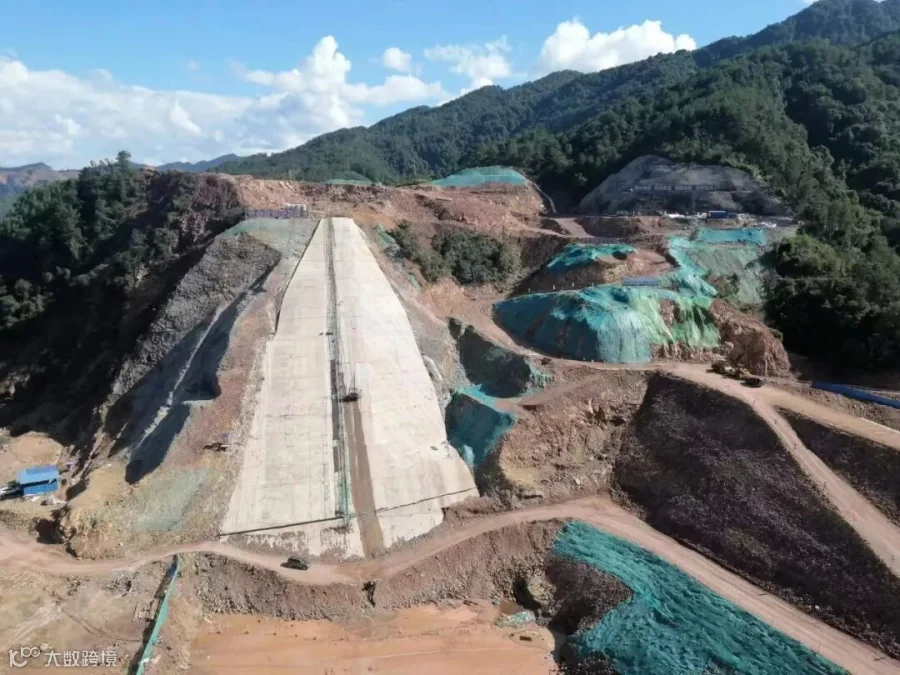

项目部2023年全面集中力量推动进出水口的施工进度。计划2023年4月底完成边坡开挖工程,6月底完成边坡支护工程。8月底完成渐变段混凝土浇筑,12月底完成防涡梁段混凝土浇筑、拦污栅混凝土浇筑EL1027.9m、事故检修闸门井混凝土浇筑至EL1052m。
