1月17日,随着最后一台风机叶轮顺利吊装完成,中国安能一局唐山分公司内蒙古杭锦旗200MW“风储一体化”工程项目圆满完成32台风机吊装任务。

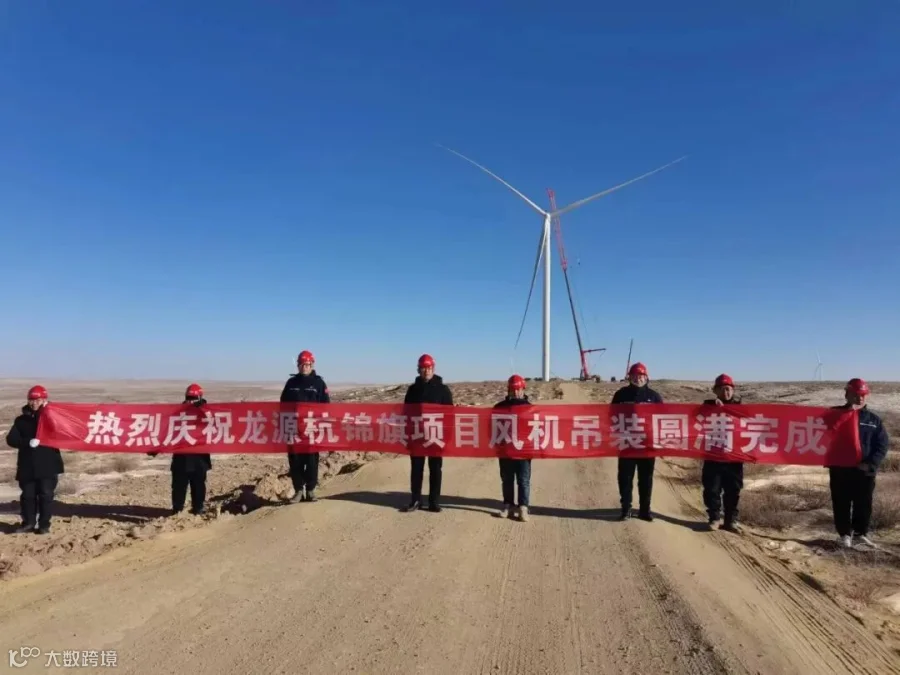

合影留念

内蒙古杭锦旗风储一体化项目于2022年9月开工建设,同时升压站的场平建设工程也持续跟进,10月1日开始风机基坑开挖工程以及风机基础浇筑工程,10月19日场区全线道路贯通,10月30日升压站电气设备基础浇筑完成。为了加快工程进度,11月17日开始第一台风机开始吊装。

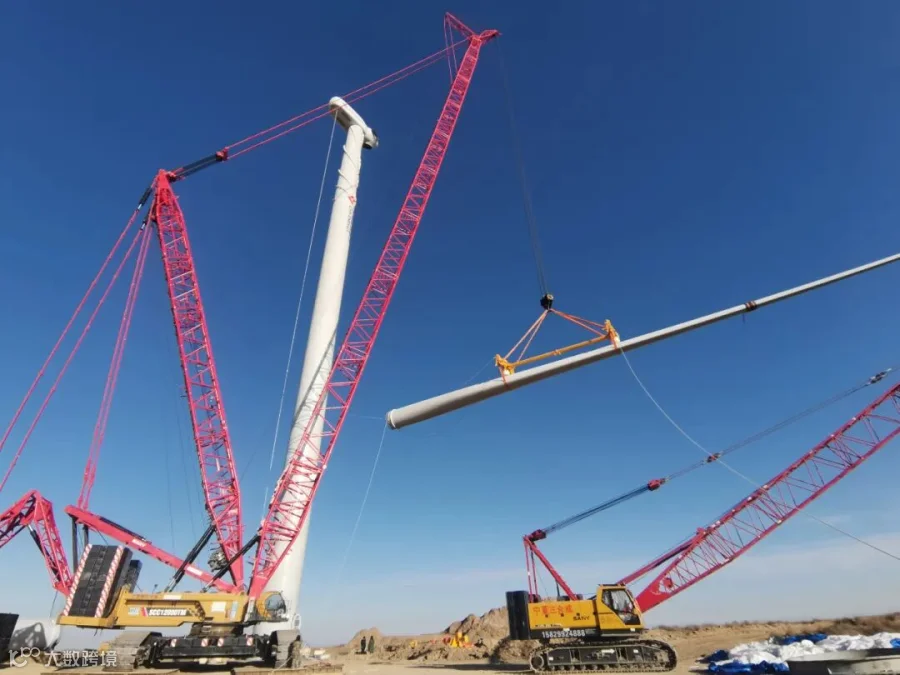

风机吊装现场

为确保吊装工作的安全、有序、顺利开展,项目部加强现场安全、质量管控和沟通协调等各方面把控,认真完成风机吊装前质量监督检查,做好现场安全技术交底等各项工作。历时62天,在全体施工人员日以夜继的坚守下,1月17日,随着最后一台风机叶轮精准和机舱对接就位,杭锦旗风储一体化工程项目风机吊装工作圆满完成,为全部调试并网发电奠定了坚实的基础。

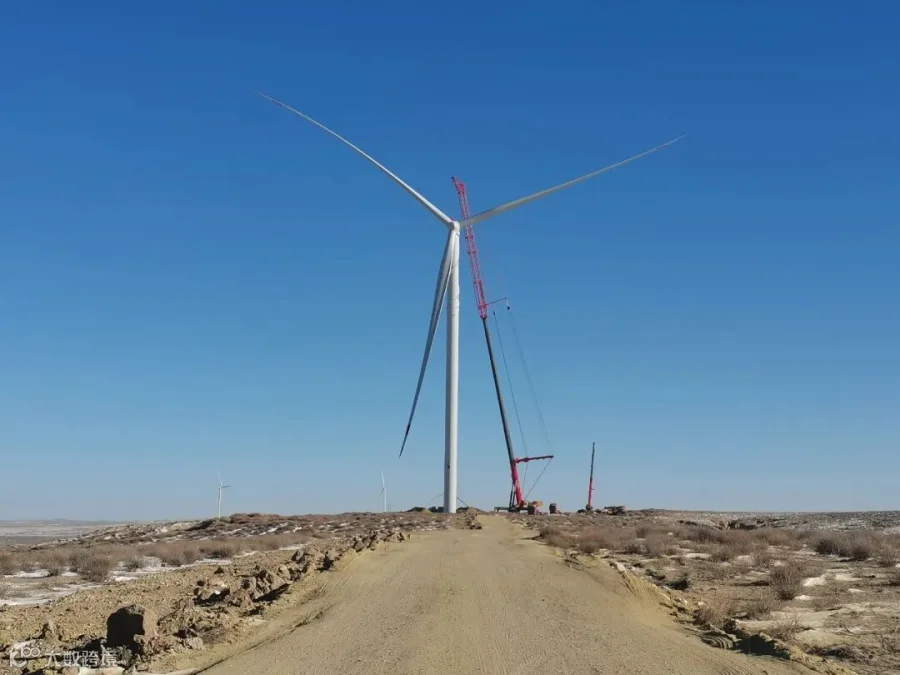

吊装完毕的风机

在前期工程建设中,项目部精心策划、周密部署,全面分析合理可行的施工方案,克服了现场疫情影响、天气多变、环境恶劣等问题,通过与当地政府积极沟通,解决了农牧民阻工等诸多困难。施工过程中,积极协调机械设备和人力资源的投入,确保各方面准备工作及时到位。严格落实各项安全管理制度,加大安全隐患排查与整治力度,对项目建设全过程严格执行“旁站监督”,实施各个作业环节安全责任到人等一系列行之有效的措施,为项目有序推进提供了安全保障。

项目建设现场

在后续的施工建设中,项目部将总结好经验,进一步规范操作,协调好各个方面安排,落实责任,确保后续工作保质、保量、顺利高效地开展。






监       制:刘松叶

主       编:王   庆
责任编辑:马帅伟

本期编辑:谢   敏

PROBENT
扫码了解更多

无论风里雨里

      我都在这里等你吆

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 1026
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读711
粉丝0
内容1.0k
