冬去春来,草木初萌。固阳项目部又迎来了一年的春天。回望过去一年,是固阳项目部成立之年,是任务重、难度大、考验多的一年,也是变化大、提升快、收获好的一年。

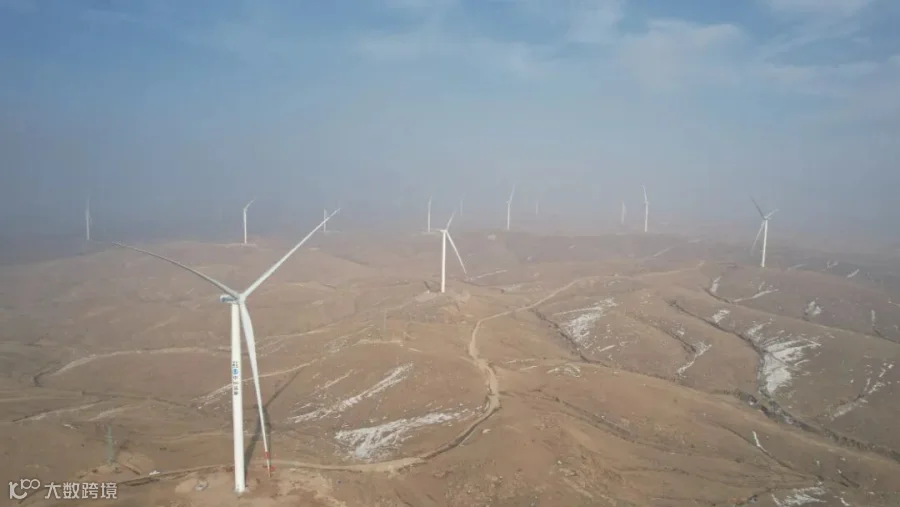

风电场区俯瞰

南宁分公司固阳项目部位于内蒙古自治区包头市固阳县境内,主要承担固阳县30万千瓦光储一体化项目和40万千瓦风电基地两个项目建设任务。
要写固阳项目就不能只写项目,要写内蒙天气对项目的影响,要写项目建设过程中的经历,要写项目部人员的坚持。

莺初解语,最是一年春好处

初到固阳,人生地不熟,见惯了春天和风细雨的南方人,北方的三月,大风夹杂的砂粒刮在脸上生疼。工程人,最不怕的就是换地方,最不怕的就是自身生存环境的不适。

光伏项目初始地貌

东风浩荡春潮涌,战马催征开新局,春天就是希望,就是开始。项目部建立之初,前期准备工作刻不容缓,一间不到十平米的客厅里,摆放了三张长条桌,六个圆凳,这就是最初的办公室,白天用来办公,晚上用来开会,施工组织设计的编撰,分包采购的制定,都诞生于这间小小的屋子里。和业主、设计、当地政府对接,寻找适合项目部办公、生活的营区,了解当地的风土人情开展征地,一项项工作有计划的进行着。
虽然没有开始动工,但是任务要前置,不打无准备之仗。人少没关系,每人都身兼数职,昼夜奋战,在大家的努力下,项目顺利起航:找到了合适的营区,五月份集中征地1万多亩,开展技术创新“三四五”活动,优化施工方案,节约成本。事非经过不知难,与其临渊羡鱼,不如退而结网,只有准备充足才能开展接下来的工作。

力尽不知热,但惜夏日长

内蒙的夏天短暂,但却关键。6月份光伏项目正式进场施工,桩基础开挖、钢筋笼加工、浇筑,前期充分的准备工作此时发挥了作用。经过光伏板支架桩基础施工方案优化,预制桩替换为灌注桩施工,减少了材料运输成本、二次转运成本;根据现场试验情况分析,现场地质条件难以满足静压法施工,采用灌注桩施工,降低了工作强度。

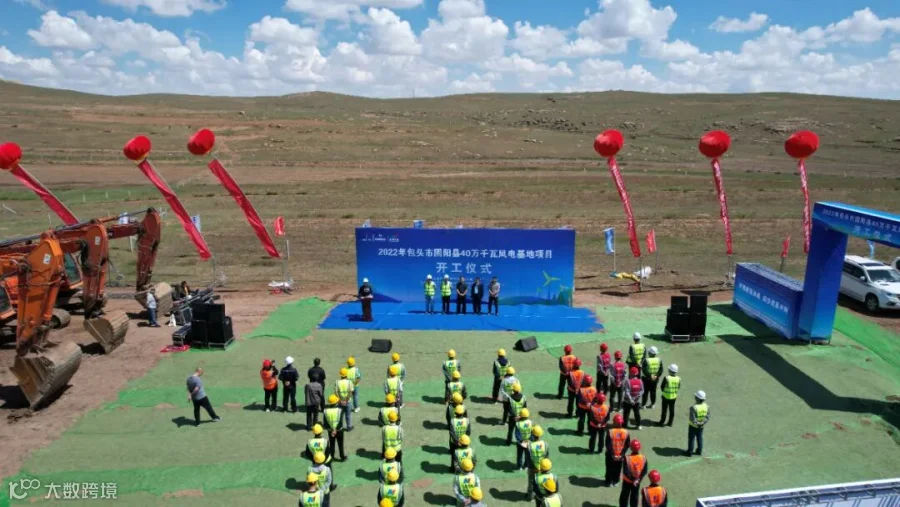

风电项目部开工仪式

固阳县作为内蒙古自治区风、光资源丰富的地区,经测算70米高度平均风速约为7.9米/秒,风功率密度等级在4级以上,年可利用小时数约为2800小时,风能资源储量为8.3吉瓦。太阳能辐射较强,年日照时数在2800—3300小时,辐射总量在6000兆焦/平方米以上,光伏发电小时数达1800小时左右,是全国的高值地区之一,风光一体是最佳的绿能搭档。
在光伏进场施工的关键时期,项目部又开始了新的挑战:风电项目中标,由固阳项目部统一管理,一批人必须同时兼顾两边,固阳风电开工仪式在6月30日举行,该仪式组织周密,筹备迅速,井然有序,并收到了业主的表扬信。

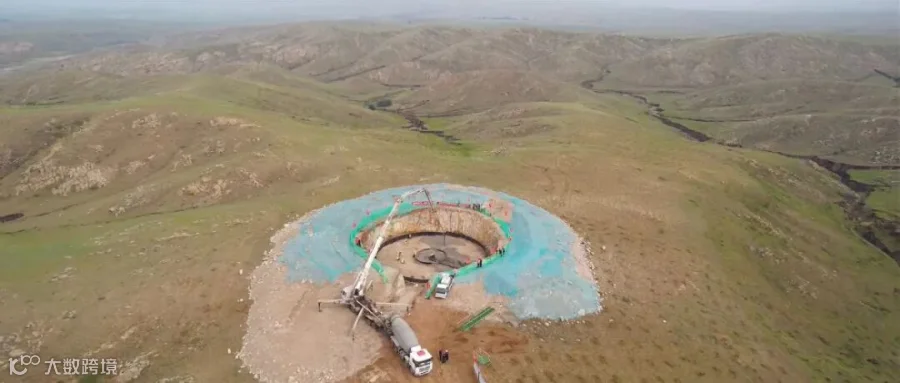

风机基础质量检查

自此,固阳项目部下属两个项目,依托当地风光资源的优势,坚持固阳县“宜风则风、宜光则光”的原则,风光项目同步发展。
一蹴而就的事情在工程施工中不是没有,但是很少,至少在固阳项目部的施工过程中就是关关难过,关关过。闯关模式时而困难,时而超级困难,没有点耐心、细心、决心,必然是通关不了的。

风机基础浇筑

面对两个项目,施工场区大,场地有所限制,风电施工现场高程约为 1660~2025米的难题,俗话说“想干活,先修路”;项目征地范围广而细,协调难度大,但事在人为,征地小组积极推进度,因“村”制宜,与村民合理商谈。
项目部人员都是90后,虽然有项目经历但经验不多,为了更好地适应项目部的发展,有到分公司学习的,有天天跑现场的,为了质量、安全有保证,管理人员严格履行岗位职责,全程旁站,每一道工序,每一个环节做到过程有控制,交底有落实。

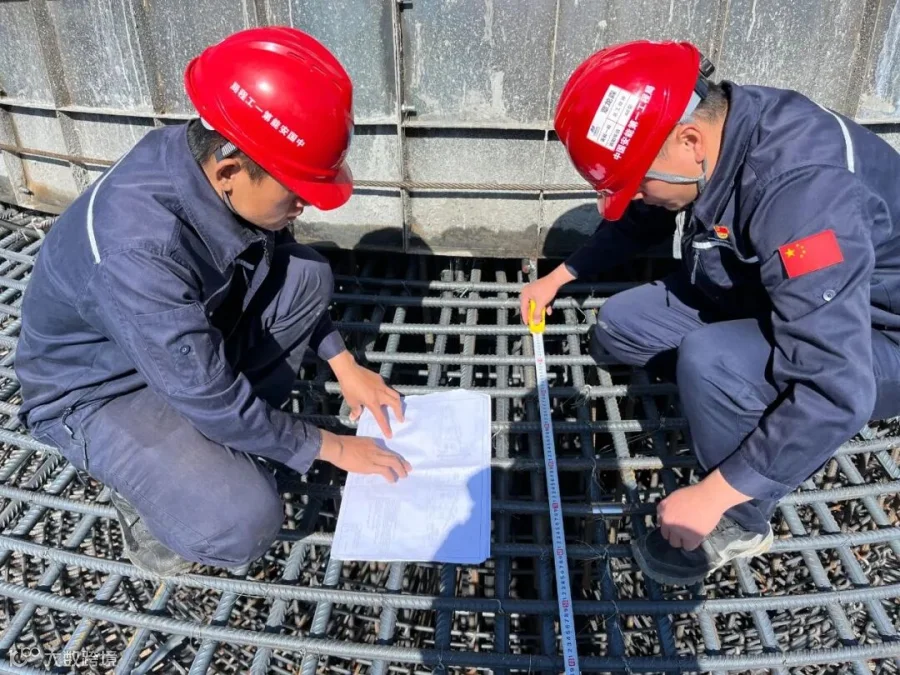

质量检查

“按照设计图纸钢筋笼一定要是2.5米,才能保证后期支架的稳定性,你们自己量,这个尺寸够吗?立即整改,不改不允许开工”“这个接地问题,不要因为小就忽视了,安全无小事。”......
类似的话,相似的检查,一遍又一遍,安全和质量人员一丝不苟,不厌其烦的检查,就是解决施工过程中不稳定因素的最好办法。项目部全体人员无论在什么岗位,都能做到守土有责、守土负责、守土担责、守土尽责。

一年好景君须记,正是橙黄橘绿时

天气适宜,秋高气爽,秋天是收获的季节,也是大干的好时节。项目部杜绝“等靠要”,积极克服了前期外部的不利因素,理思路、想办法,挂图作战,倒排工期,日有总结部署,周有例会安排,实施动态纠偏,以日促周、以周保月,确保进度可控。恰逢公司“提质增效”、“奋战百天”活动的开展,项目部制定相关方案,对比合同工期,分析当前进度,明确阶段性目标,实施奖优罚劣,对人员、设备投入提出了时限要求,加快施工进度;召开现场生产协调会,解决施工队伍遇到问题。

党员先锋队

项目部以强有力的党建引领,持续掀起破难题、抓生产、创效益、保安全的大干热潮,成立党员先锋队、青年先锋队,与业主开展党建共建活动,加强沟通联系,以思想引领增强凝聚力、提高战斗力,吹响“冲锋号”,以昂扬的斗志、饱满的热情,快马加鞭加油干。
风电项目正值基础浇筑,商混站离施工现场远,为顺利完成浇筑,项目部积极走访,增加商混单位以及现场运输车辆,扩大作业面。

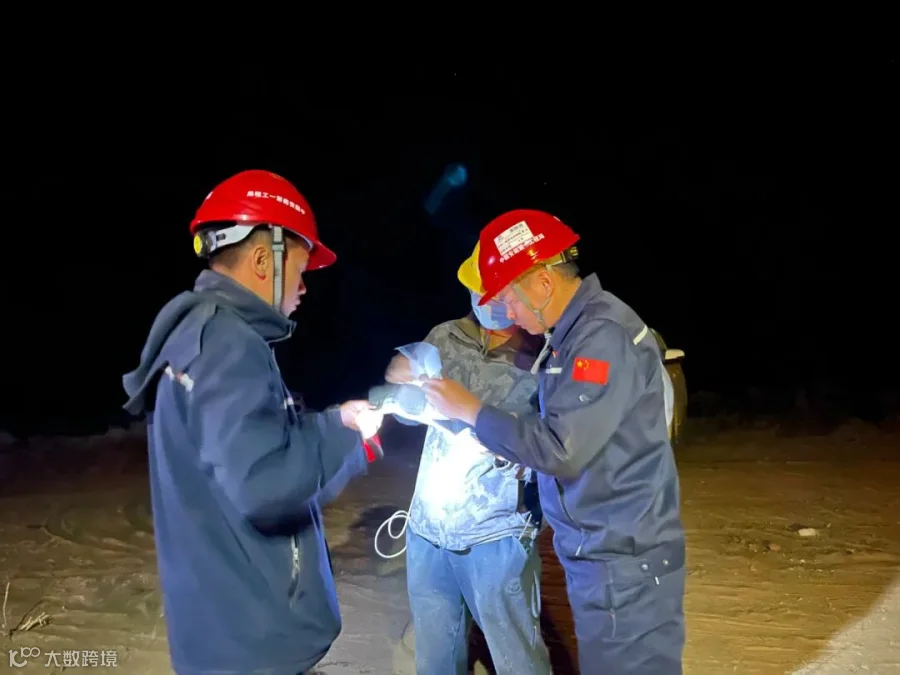

混凝土车辆夜间运行时间检查

浇筑时,派专人在商混站值班,记录每一车出发的时间,实时反馈运输车动态,严格把控车辆进场,到现场时要检测塌落度,合格后,方可下料,经过充分振捣后,才能进行下道工序,管理人员全程旁站,浇筑几点结束,管理人员几点回项目部,遇到人手不够时,管理者担当施工员,亲自振捣。在10月20日,完成了48台风机基础浇筑,避免了冬季施工带来的成本增加。

墙角数枝梅,凌寒独自开

风电项目所在区域10月份就开始降雪,然而吊装作业就是“靠天吃饭”,大风、降雪、寒冷,对主吊、施工人员的影响是极大的。风机11月开始吊装,12月底吊装完成20台,项目部众人把岗位职责扛肩上,把进度指标放心头。

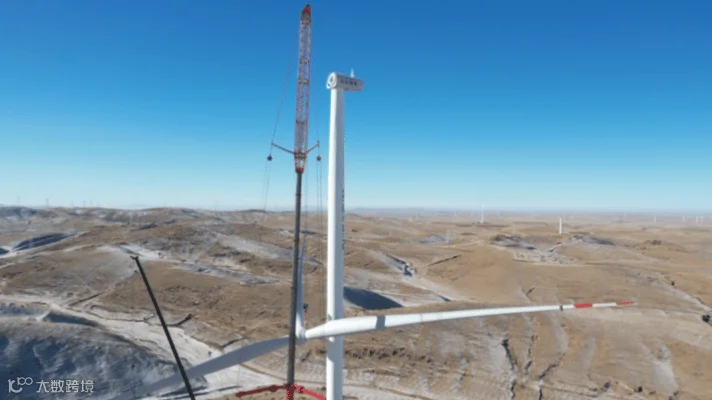

风机基础浇筑时管理人员全程旁站

疫情封控最严格的时候,设备、人员均没法进场。项目部积极召开协调会,与业主共同制定协调方案,通过沟通协调,最终拿到了政府开具的相关证明,保证了物资、人员的正常进场,使现场持续运转。主吊数量不够、设备厂家产能不足,项目部不妥协,不推诿,协调召开高层会议、派出驻厂监造人员,主动出击,增加吊车数量,划分作业面,保证施工进度。在全体人员不懈的努力下,固阳风电位列工程局2022年产值第一名,固阳光伏位列第四名。

风电吊装动图

目前风电项目总进度完成94%,正在开展电装验收,展放高低压电缆。光伏项目总进度完成80%,正在进行组件安装、逆变器、箱变安装。
每一次风雨兼程,未必彩霞满天;每一次翻山越岭,未必春暖花开,但下定决心要做事情,就要不动声色一往直前,最快的脚步不是冲刺,而是坚持,一定要走,走到灯火通明。

光伏项目俯瞰

一台台风电机组有序排列,一块块光伏板在阳光下熠熠生辉,风光无限,不再是说说而已,如同一幅画轴,每展开一部分就让人惊艳一次,绿色动力,牧光互补。

下一步,固阳项目部将持续落实集团“履约为纲、质量为本、安全为基、效益为要”16字方针,全力推进项目建设进度,为全容量并网持续发力。

监       制:刘松叶

主       编:王   庆
责任编辑:马帅伟

本期编辑:谢   敏

PROBENT
扫码了解更多

无论风里雨里

      我都在这里等你吆

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 0
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读0
粉丝0
内容0
