大数跨境

“截”报!枕头坝二级水电站二期围堰成功截流

“截”报!枕头坝二级水电站二期围堰成功截流 中国安能一局
2023-03-30
2

点击

上方蓝色

文字

关注我们吧!

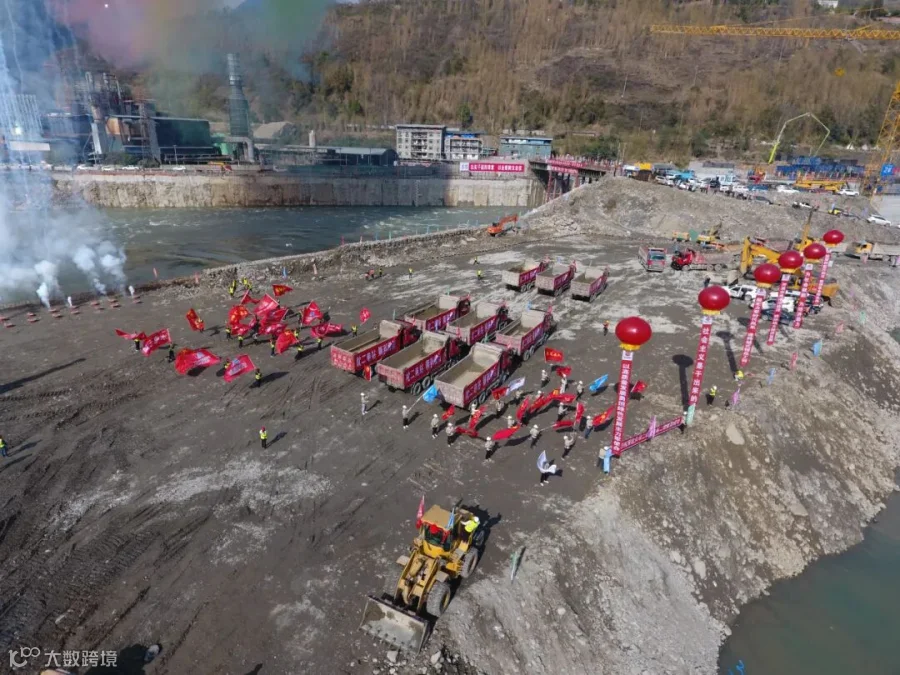

3月30日,随着最后一车块石料倾泄而下,四川大渡河上游枕头坝二级水电站二期围堰戗堤龙口段成功合龙。截流工程的完成也标志着中国安能一局与水电七局组成联合体共同承建的枕头坝项目圆满完成“3.30”节点任务目标,水电站工程建设顺利转入二期施工阶段。

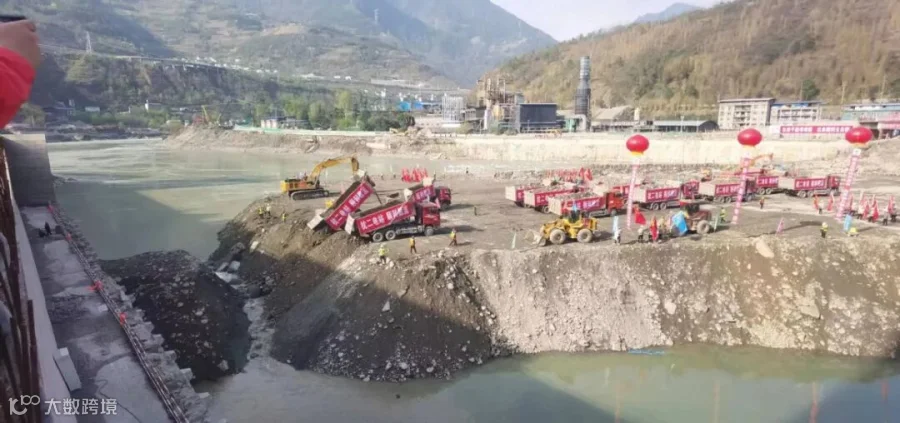

截流现场

枕头坝二级水电站是大渡河干流规划第22个梯级电站,也是四川省“十四五”重点建设项目和乐山市“挂图作战”重大项目。电站位于四川省乐山市金口河区城区上游,是枕头坝河段两级堤坝式开发的第二级,其上一级为已完工的枕头坝一级水电站,下一级为沙坪一级水电站。电站采用堤坝式开发,枢纽主要由左岸非溢流坝段、泄洪闸坝段、河床厂房坝段以及右岸非溢流坝段组成,最大坝高54米。

工程局党委书记、董事长卢明安现场指导截流工作

中国安能一局在部队时期就出色完成了枕头坝一级电站的建设任务,转企后又重返大渡河流域,承建枕头坝二级电站,主要承担枕头坝厂坝水电站厂坝工程,包括导截流工程、挡水及泄水建筑物、输水发电厂房、过鱼建筑物、近坝库岸防护、永久交通、一期埋件等工程。

截流现场航拍

在截流准备冲刺期,项目团队反复研讨二期截流技术方案,采用主河床从左向右单向单戗进占立堵方案,左岸导流明渠过流。为改善导流明渠分流条件,降低戗堤进占区流量,在上游增设了丁坝,分流效果显著,为顺利合龙创造了先机。

成功截流

在技术上,项目部团队采用门槽直埋技术,消除了临边、高空作业的风险,有效提高了工程质量;闸门门槽底槛和轨道采用一次成型工艺,避免了门槽二期结合质量的难题;电站左岸上游近坝段的防护墙更是创造了国内首例一次性成墙2米厚防渗防护墙的施工新技术,开创了超厚防护防渗墙施工先河。

枕头坝施工现场全景

同时将一期工程原有设计的基础回填碾压混凝土,调整为常态混凝土,通过调整混凝土级配及混凝土浇筑入仓等方式提高混凝土浇筑速度,创造了单月突破8.3万方,连续3个月混凝土浇筑强度在6.5万方以上的记录,有效加快了现场施工进度。通过3个月且跨春节的高强度施工,提前15天达到了截流形象面貌。
该电站总装机容量30万千瓦,年平均发电量超15亿千瓦时,预计2025年12月首台机组发电,2026年全面完成工程建设。电站建成后,主要任务以发电为主,兼顾供水,每年可节约标煤45万吨,减少二氧化碳排放96万吨,可为国家“双碳”目标实现和推进水风光多能互补一体化发展,促进地方经济提供更有力的绿色能源。

节点回顾

1、2021年10月20日,举行开工典礼

2、2022年6月18日,一期围堰施工完成

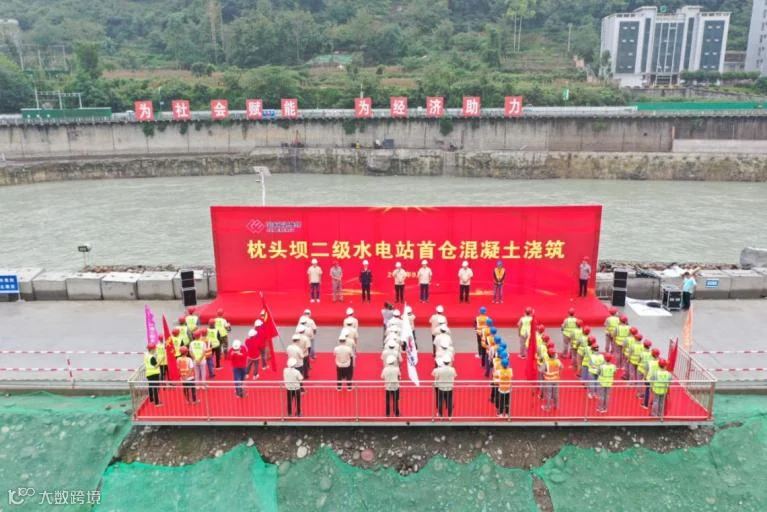

3、2022年9月15日,举行首仓混凝土浇筑仪式

4、2023年2月21日,举行“再战30天,决胜330”誓师大会

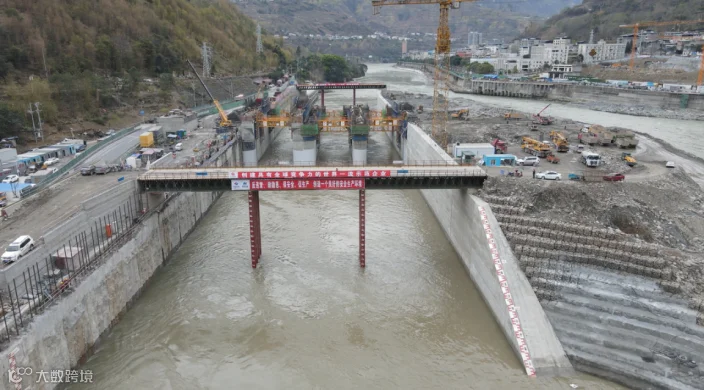

5、2023年3月20日,进口明渠过流

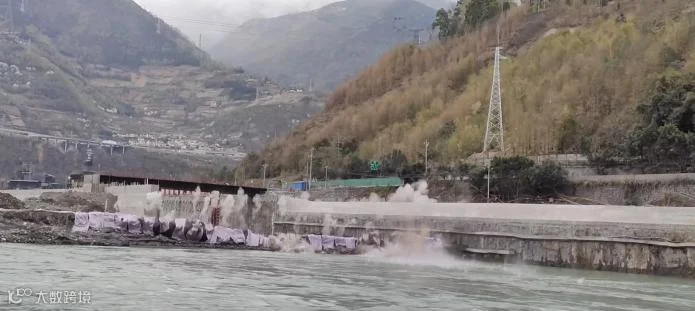

6、2023年3月23日,一期纵向上下游围堰爆破拆除

监       制:刘松叶

主       编:王   庆
责任编辑:马帅伟

本期编辑:谢   敏

PROBENT
扫码了解更多

无论风里雨里

      我都在这里等你吆

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 1026
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读711
粉丝0
内容1.0k
