“风”“电”交加,碰出绿色新能源

“风”“电”交加,碰出绿色新能源 中国安能一局
2023-06-05
1

——内蒙古杭锦旗200MW“风储一体化”示范项目建设纪实




走进由中国安能一局唐山分公司承建的龙源杭锦旗200兆瓦“风储一体化”示范项目风力发电集群现场,放眼望去,一台台百米高的巨型大风车随风而动,与蓝天相映成趣,构成一幅美丽的绿色生态画卷,蔚为壮观,用源源不断的清洁电能绘就了“风”的新篇。
                                       ——题记




杭锦旗风储一体化示范项目,位于内蒙古自治区库布齐沙漠(中国第七大沙漠)以南的鄂尔多斯杭锦旗境内。该项目每年可为蒙西地区供应电力6.4亿千瓦时,节约标煤19.68万吨,减少二氧化碳排放50万吨,是内蒙古保障性并网优选项目,也是目前自治区单机容量最大的“风储一体化”示范项目。杭锦旗项目部主要承建安装32台总容量200兆瓦风力发电机组和1座220千伏升压站。项目于去年9月开工,在疫情冲击下,118天完成主体工程建设,实现升压站倒送电,创造了风电领域“安能速度”。






未雨绸缪、提前做好项目前期施工策划工作


由于风电安装项目是一个新能源的非水电项目,其工程特点就是工期短、施工场面开阔、所用施工设备大而多,往往中标后就面临着施工履约,用于施工准备的时间不多。因此,作好项目前期的施工策划工作就显得尤为重要。本项目部合同工期:2022年9月开工,2022年12月带电并网。实际实施中,9月30日业主下发中标通知书,10月12日签订合同,同时杭锦旗11月上旬即进入冬期,有效施工时间极其有限,“时间紧、任务重”切实成为摆在项目部面前的一道难题。

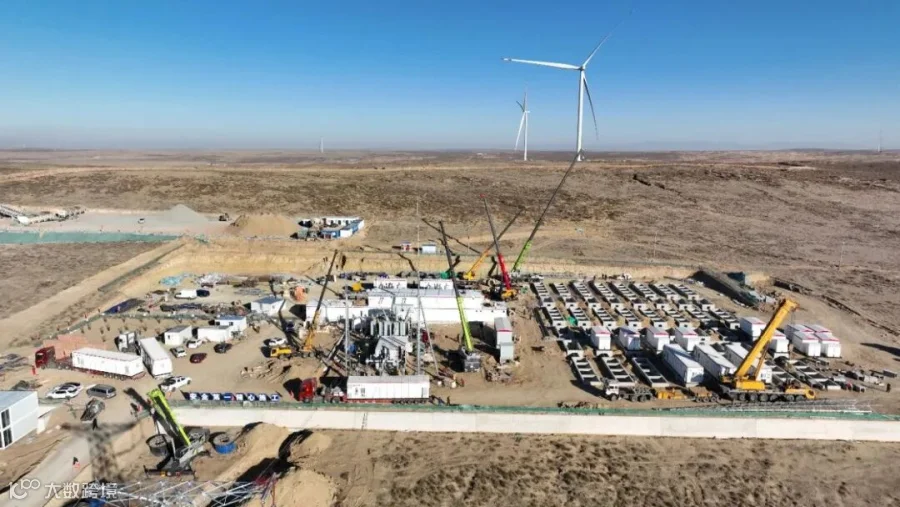

升压站建设现场

项目中标后,分公司迅速抽调有风电建设经验的管理、技术和业务骨干搭配项目团队,熟悉招标文件,了解合同边界条件。同时加强与地方政府、业主、监理等单位的协调沟通,力争项目部各项追求、要求均可以得到强有力的支撑。并按照“提前计划、过程管控、事后总结”的原则统筹全局,合理配置人员、材料、设备的投入,以保证施工生产的连续性。充分利用一切可利用资源、团结一切可团结力量,一边抢抓工期节点,一边筹划全容量并网发电,先后7次前往鄂尔多斯供电局、蒙西电网等单位深入洽谈、反复沟通,为后续一次性完成电力质监验收奠定了坚实基础。







党建引领、助力中心工作圆满完成


面对风电场施工战线较长,需要沟通、协调的工作量较大,且工程处于少数民族地区,群众工作开展困难等实际,项目部党支部以党建工作为抓手,与驻地巴音布拉格、敖楞乌素嘎查党支部联合开展“党建+”系列活动,争取当地嘎查支持。主动帮助附近乡村修整公路7处,有效解决当地群众出行难问题。


与当地嘎查开展党建联建活动


项目部利用国庆、元旦和春节等时机,走访慰问驻地孤寡老人、困难党员,组织员工捐资助学,树立了中国安能良好社会形象。成立“党员征地沟通小组”、“党员道路保通小组”,深入农牧民家中做工作,为风机吊装、集电线路施工前临时占地、网围栏开口及时扫清工作面,从而保证了风机主机、塔筒、风叶等关键设备的顺利运抵,也为推进项目建设赢得了主动。


助力杭锦旗抗“疫”

去年10月,随着疫情不断升级,杭锦旗实施静默封控长达56天,物料运输、人员机械入场受阻。加之11月进入冬期,形势十分严峻。对此,项目部党支部群策群力,全员前置现场办公,保证施工正常推进。为确保主材设备及时供应,在驻地封控、人员紧张的情况下,报请分公司提前指派专人分赴山东青岛、江苏如皋、黑龙江哈尔滨等地驻厂监造,协调物流全力保通保供。最终施工进度不退反进,85天内先后完成升压站场地平整和电气安装、首台风机吊装、全部基础浇筑等9项节点任务,实现“抗疫不断工,防控不停活”。


钢筋绑扎作业


项目部还积极与政府、业主单位及防疫部门,办理特别通行证,多方协调打通运输通道。主动对接杭锦旗应急局受领任务,逆向而行,投身疫情防控一线,积极参与保供任务,筑牢杭锦战“疫”防线。成立了疫情防控应急专班,还制定了严密的应急预案,督促各协作单位做好防疫工作。同时,项目部在严格落实各项疫情防控要求和安全生产措施的基础上,铆足干劲抓生产,紧紧围绕全年目标任务,全力以赴促发展,奋力实现防疫、生产“两手抓、两不误”。

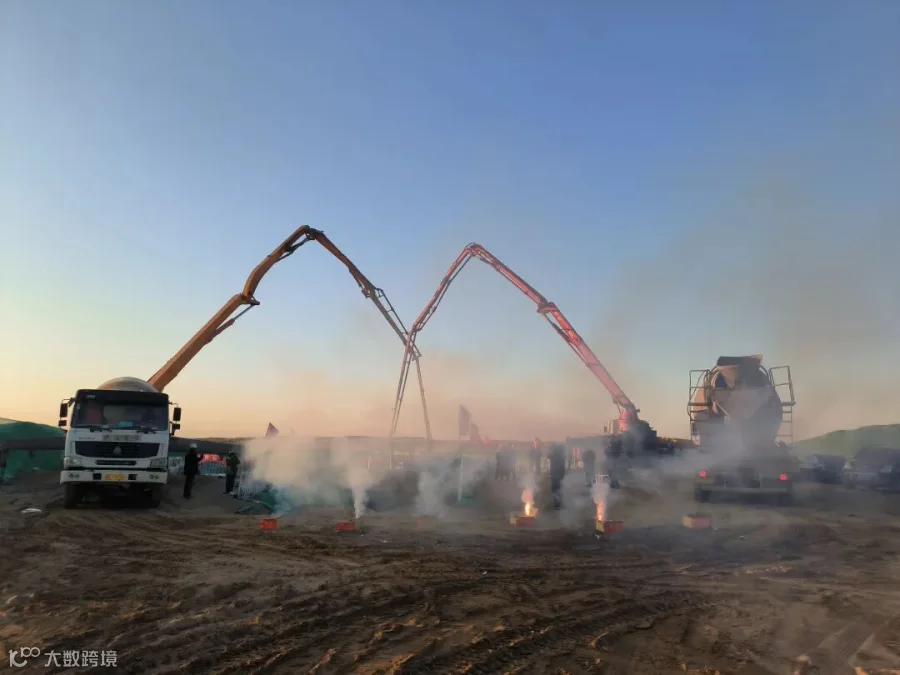

风机基础浇筑作业

此外,面对施工生产面临“疫情+低温”的双重影响,项目部党支部加强人文关怀,大力开展“冬季送温暖”活动,采取集中采购的方式为一线员工统一配发防疫及防寒物资,搞好伙食保障,把“暖心姜汤”送到工位、送上机位,极大激励了员工的工作热情,确保了后续任务的完成。







主动作为,精细化管理确保各项任务提前完成


风电项目的特点决定了抢工期发生的必然性,短期内需要投入大量的设备和人力资源,针对此现状,项目部对分包队伍进行介入式管理,制定切实可行的施工方案,奖罚分明,有效避免因分包商施工组织不合理、资源投入不满足、安全措施不到位、资金使用不合理等因素给我部造成损失,使项目成本得到有效控制。

进场后,项目部对周边主材供应情况进行调查,发现当地混凝土供应能力有限,仅有3座拌合站(均为单机180拌合楼),同期杭锦旗有3家20万千瓦风场建设,市场需求旺盛。项目部当机立断,发挥联合体优势,决定在现场建设拌合站,投入2台120拌合楼,实现日产混凝土不低于2000立方,日浇筑2台风机基础的的施工目标,并优化施工图纸13处,节约成本80余万元,节省工期15天。

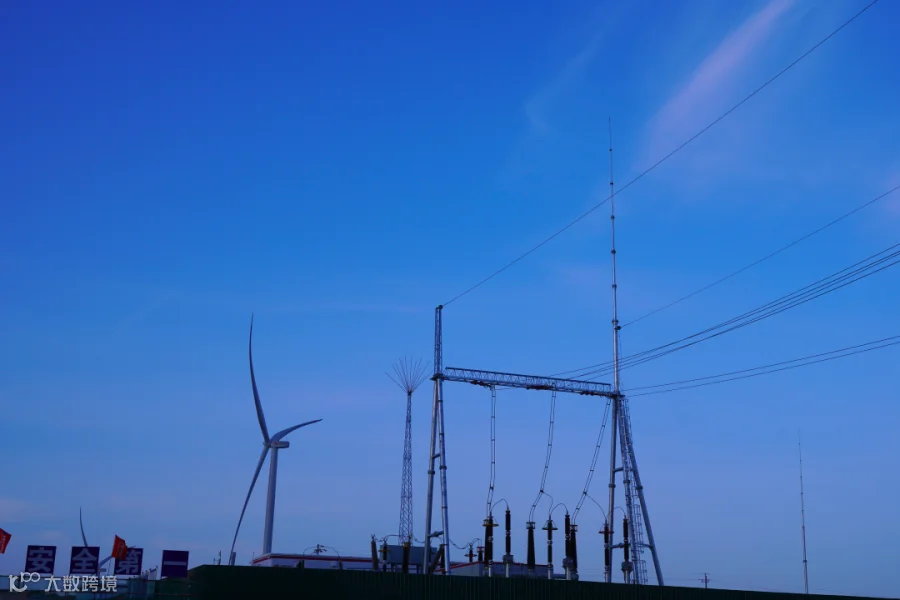

升压站架构

风机吊装过程中,项目部投入6台套主吊及配套人员,同期作业,对原计划“所有风机设备进堆场、二次转运至机位”的方案进行优化,成立专门协调小组,克服道路狭窄、运输难度大的问题,大件运输直抵机位,有效缩短工期12天。升压站电气安装过程时,项目部打破常规,投入90多人同时作业,电气一次、二次设备安装、布线同期作业,设备调试工作同步跟进。通过精益管理,在“奋战一百天”活动中,累计实现主营业务收入3.44亿元,归集主营业务成本3.22亿元,为工程局争创集团“标杆企业”贡献了杭锦旗力量。







科技赋能,狠抓安全文明施工底线


为解决施工现场环境恶劣、管理难度大、机组运维困难等难题,项目部以点带面,充分发挥党员先锋模范作用,深入现场进行安全检查,从安全、质量等方面强化管控,同时,为强化全员安全生产意识,党员以身作则,带头遵章程、查隐患、在工作中树形象,在行动中做表率,推动激发员工工作活力,为安全文明施工营造良好氛围。

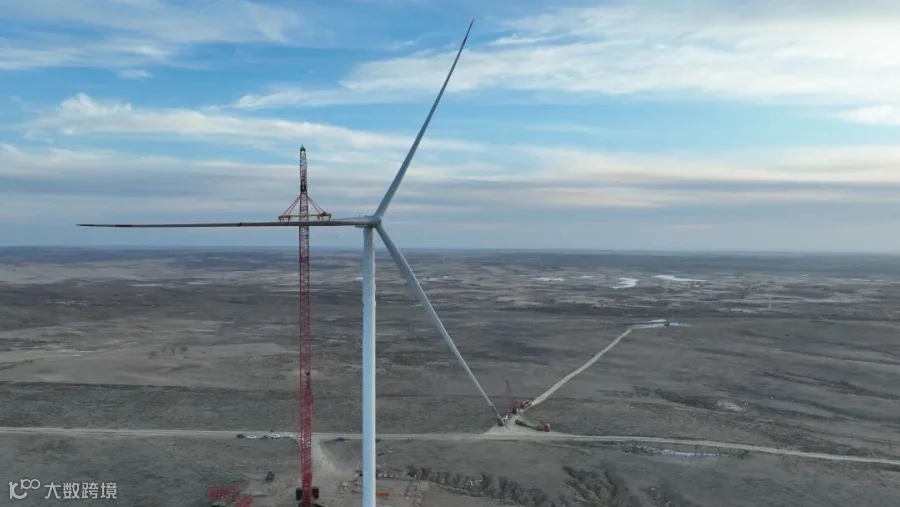

风机吊装作业

项目部立足实际需求,积极探索新产品、新工艺、新材料。当前,集装箱式锂离子电池储能系统消防技术研究、风电场接地网防腐降阻技术研究2个科研项目已进入收尾阶段,已申报登记储能电池负荷优化系统、储能电池输出电压安全保护系统2项软件著作权。

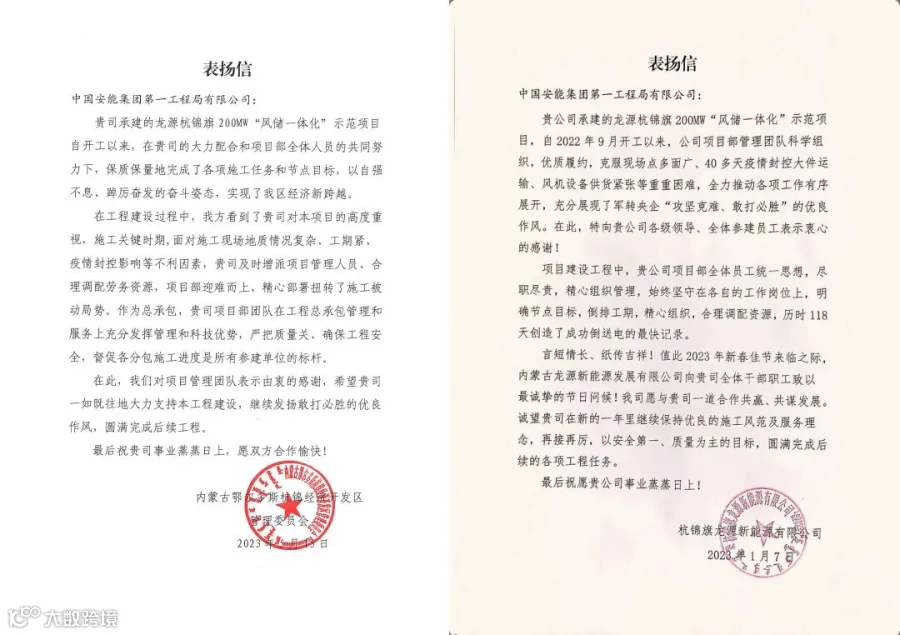

表扬信

博观而约取,厚积而薄发。数算每个工程建设节点的完成,记录了“安能人”奋战在这里的日日夜夜;回望那一台台转动的风车,正诉说着“安能人”不畏艰辛、务实奉献的情怀。仿佛间,首台风机基础浇筑的激动、首台风机吊装完成的欣慰、首批风机一次并网成功的喜悦……就在眼前,正续写着安能建设发展的新篇章。





转载请注明来源

中国安能一局融媒体中心

监制/刘松叶|主编/王  庆

责任编辑/马帅伟|本期编辑/谢  敏


分享
点收藏
点点赞
点在看

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 0
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读0
粉丝0
内容0
